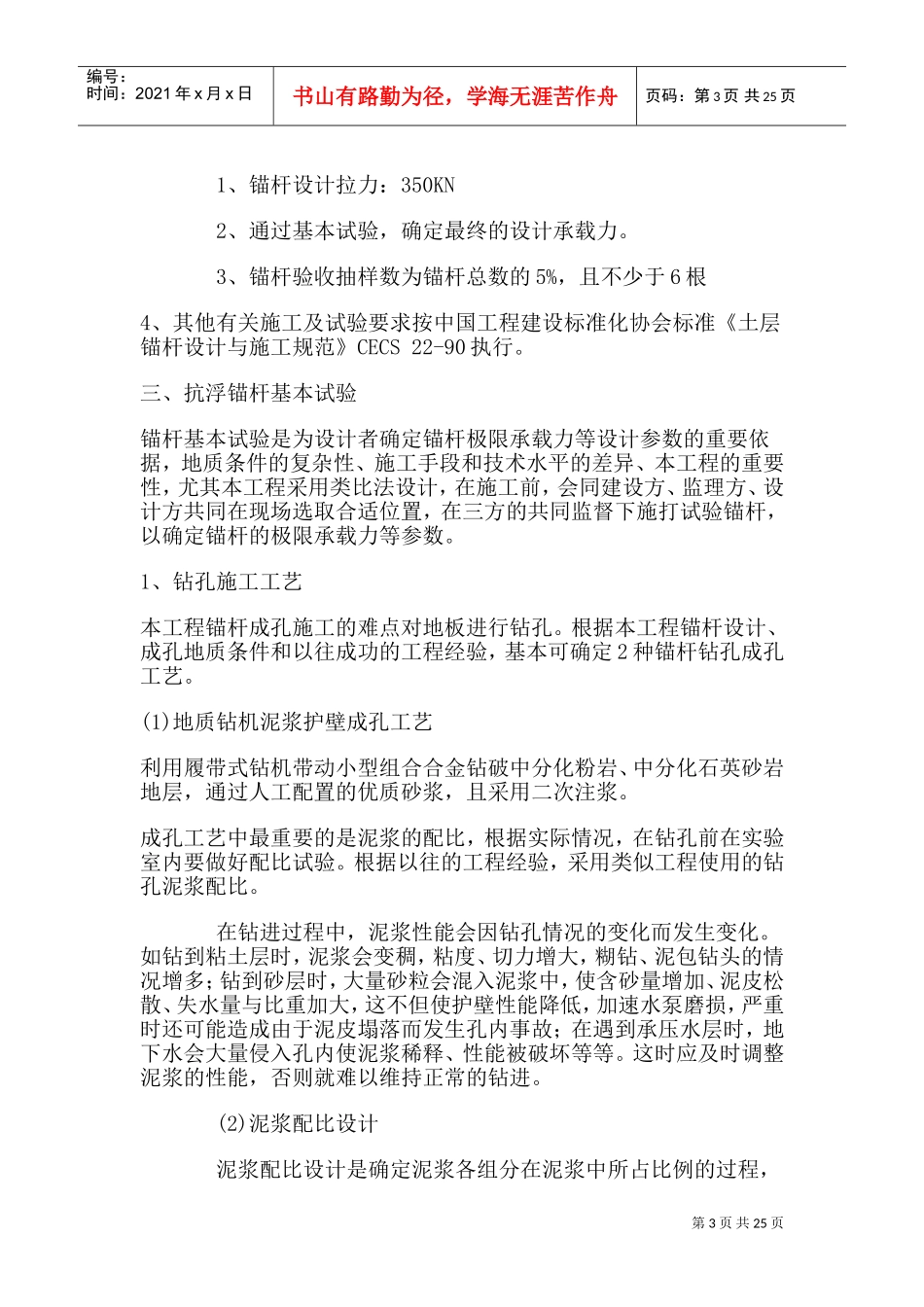

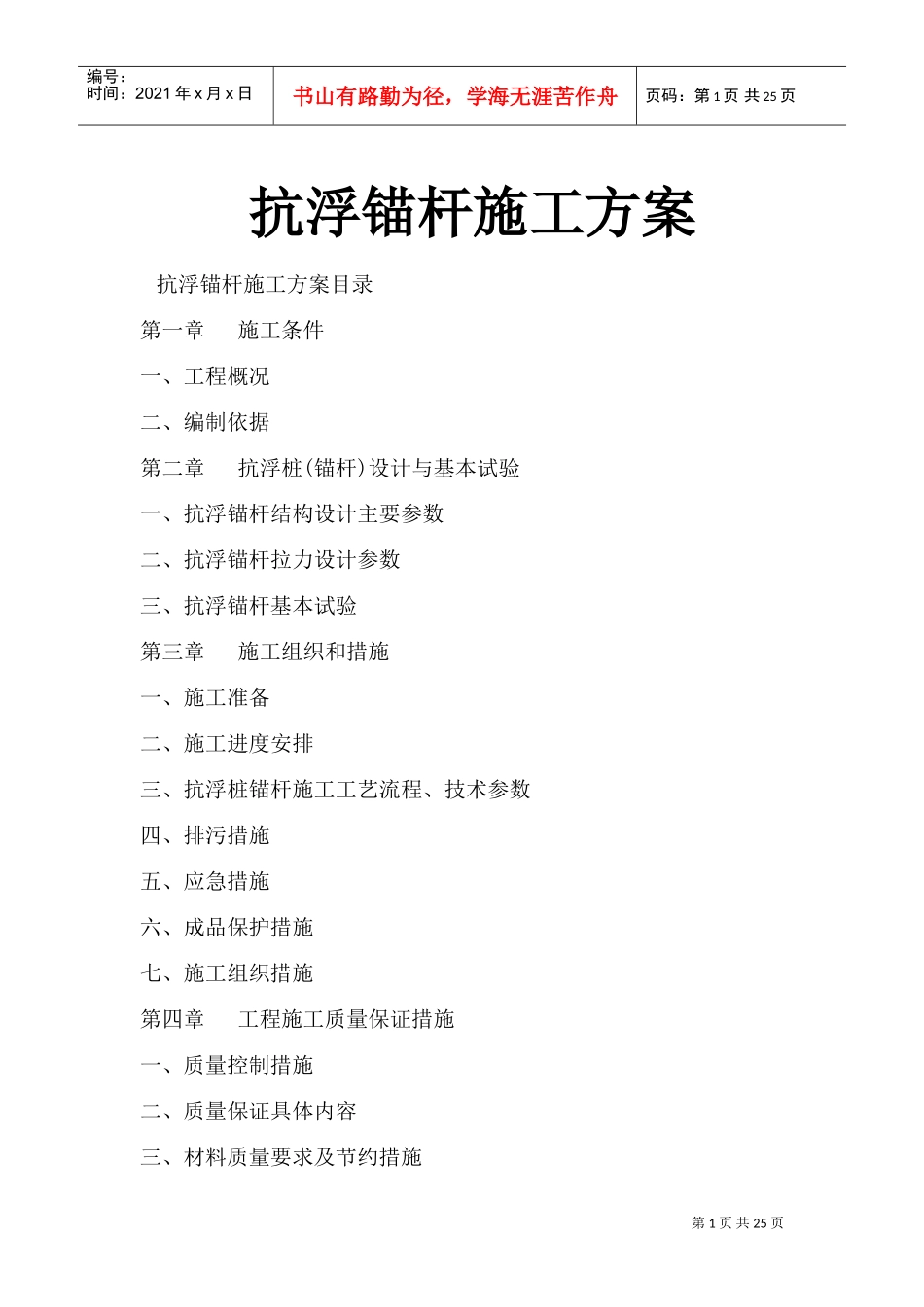

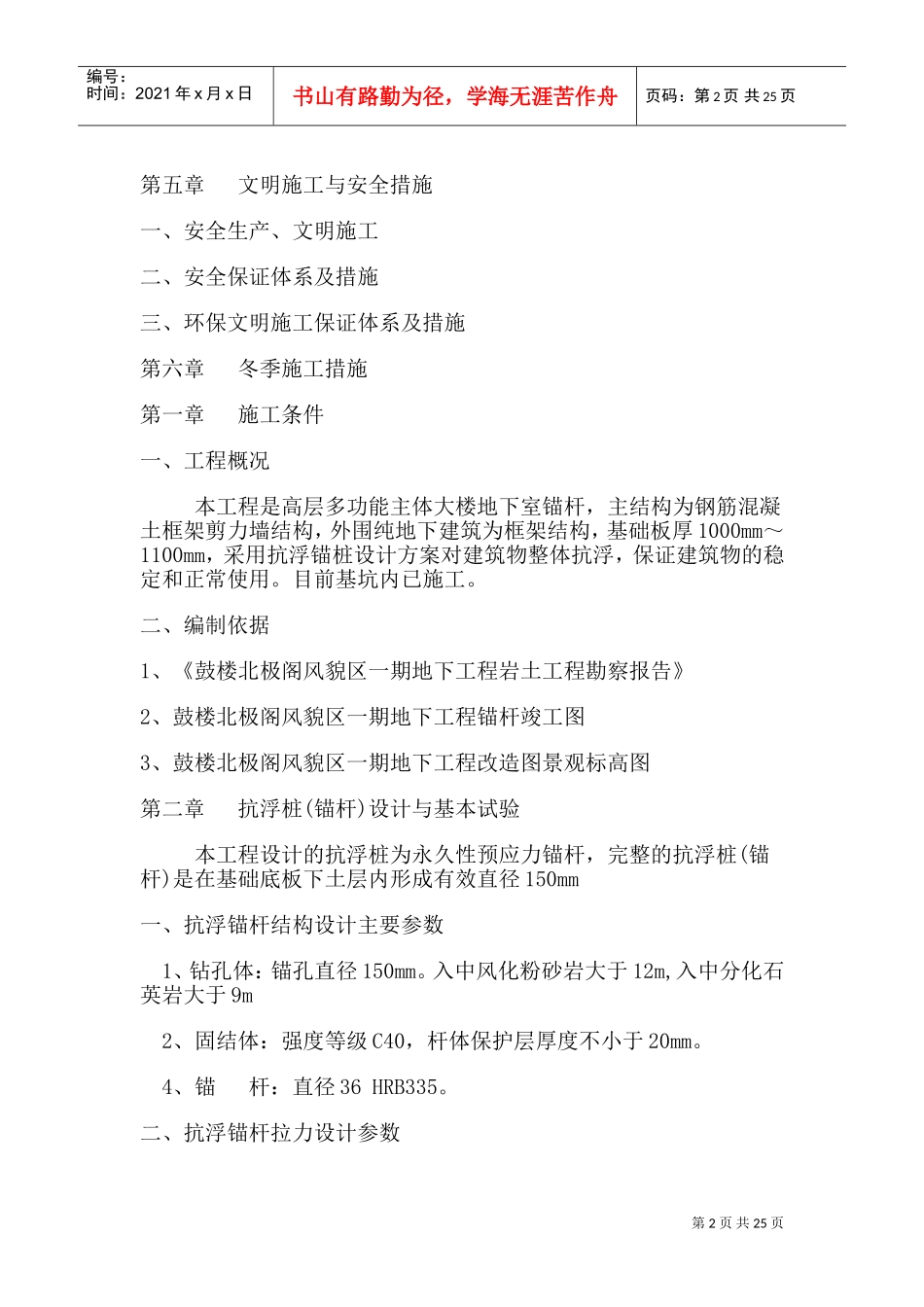

第1页共25页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共25页抗浮锚杆施工方案抗浮锚杆施工方案目录第一章施工条件一、工程概况二、编制依据第二章抗浮桩(锚杆)设计与基本试验一、抗浮锚杆结构设计主要参数二、抗浮锚杆拉力设计参数三、抗浮锚杆基本试验第三章施工组织和措施一、施工准备二、施工进度安排三、抗浮桩锚杆施工工艺流程、技术参数四、排污措施五、应急措施六、成品保护措施七、施工组织措施第四章工程施工质量保证措施一、质量控制措施二、质量保证具体内容三、材料质量要求及节约措施第2页共25页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共25页第五章文明施工与安全措施一、安全生产、文明施工二、安全保证体系及措施三、环保文明施工保证体系及措施第六章冬季施工措施第一章施工条件一、工程概况本工程是高层多功能主体大楼地下室锚杆,主结构为钢筋混凝土框架剪力墙结构,外围纯地下建筑为框架结构,基础板厚1000mm~1100mm,采用抗浮锚桩设计方案对建筑物整体抗浮,保证建筑物的稳定和正常使用。目前基坑内已施工。二、编制依据1、《鼓楼北极阁风貌区一期地下工程岩土工程勘察报告》2、鼓楼北极阁风貌区一期地下工程锚杆竣工图3、鼓楼北极阁风貌区一期地下工程改造图景观标高图第二章抗浮桩(锚杆)设计与基本试验本工程设计的抗浮桩为永久性预应力锚杆,完整的抗浮桩(锚杆)是在基础底板下土层内形成有效直径150mm一、抗浮锚杆结构设计主要参数1、钻孔体:锚孔直径150mm。入中风化粉砂岩大于12m,入中分化石英岩大于9m2、固结体:强度等级C40,杆体保护层厚度不小于20mm。4、锚杆:直径36HRB335。二、抗浮锚杆拉力设计参数第3页共25页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共25页1、锚杆设计拉力:350KN2、通过基本试验,确定最终的设计承载力。3、锚杆验收抽样数为锚杆总数的5%,且不少于6根4、其他有关施工及试验要求按中国工程建设标准化协会标准《土层锚杆设计与施工规范》CECS22-90执行。三、抗浮锚杆基本试验锚杆基本试验是为设计者确定锚杆极限承载力等设计参数的重要依据,地质条件的复杂性、施工手段和技术水平的差异、本工程的重要性,尤其本工程采用类比法设计,在施工前,会同建设方、监理方、设计方共同在现场选取合适位置,在三方的共同监督下施打试验锚杆,以确定锚杆的极限承载力等参数。1、钻孔施工工艺本工程锚杆成孔施工的难点对地板进行钻孔。根据本工程锚杆设计、成孔地质条件和以往成功的工程经验,基本可确定2种锚杆钻孔成孔工艺。(1)地质钻机泥浆护壁成孔工艺利用履带式钻机带动小型组合合金钻破中分化粉岩、中分化石英砂岩地层,通过人工配置的优质砂浆,且采用二次注浆。成孔工艺中最重要的是泥浆的配比,根据实际情况,在钻孔前在实验室内要做好配比试验。根据以往的工程经验,采用类似工程使用的钻孔泥浆配比。在钻进过程中,泥浆性能会因钻孔情况的变化而发生变化。如钻到粘土层时,泥浆会变稠,粘度、切力增大,糊钻、泥包钻头的情况增多;钻到砂层时,大量砂粒会混入泥浆中,使含砂量增加、泥皮松散、失水量与比重加大,这不但使护壁性能降低,加速水泵磨损,严重时还可能造成由于泥皮塌落而发生孔内事故;在遇到承压水层时,地下水会大量侵入孔内使泥浆稀释、性能被破坏等等。这时应及时调整泥浆的性能,否则就难以维持正常的钻进。(2)泥浆配比设计泥浆配比设计是确定泥浆各组分在泥浆中所占比例的过程,第4页共25页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共25页目的在于使所配泥浆的性能符合钻进的需要。例如,在流砂层或砂层中,要使泥浆具有足够大的比重,较小的失水量,薄而坚韧的泥皮;在细砂层,由于地表循环系统除砂较困难,需要更严格地控制泥浆的含砂量;在粘性土层中钻进,由于粘性土有自身造浆的特点,为此要设法控制泥浆粘度不断增大的趋势;如果遇到水敏膨胀性地层就应在泥浆中加入适量的防坍剂;钻进风化层、砾石层,要减少泥浆的比重,加大粘度等。因此,泥浆的性能设计须经初选—应用—改性—再应用...
