中联沁水煤层气田枣园示范项目压裂作业施工设计要求为做好中联沁水煤层气田枣园示范项目的压裂作业施工设计,中联公司对设计格式、设计内容及有关要求规定如下,望遵照执行
1、设计格式、内容及技术要求按设计编写大纲编写
2、设计书名称、封面、扉页按照后附样本执行
3、请务必于2000年9月20日前将送审稿2份送达中联公司勘探开发事业部
为避免反复修改,望就计算机模拟设计等关键性问题事先能与中联公司沟通
4、设计书统一采用A4幅面,装钉按甲方要求
甲方审批后的正式设计汇交10份,并在扉页加设计单位盖公章
5、其它施工资料按甲方标书要求执行
如有疑问,请与郭本广、马方明、张遂安联系

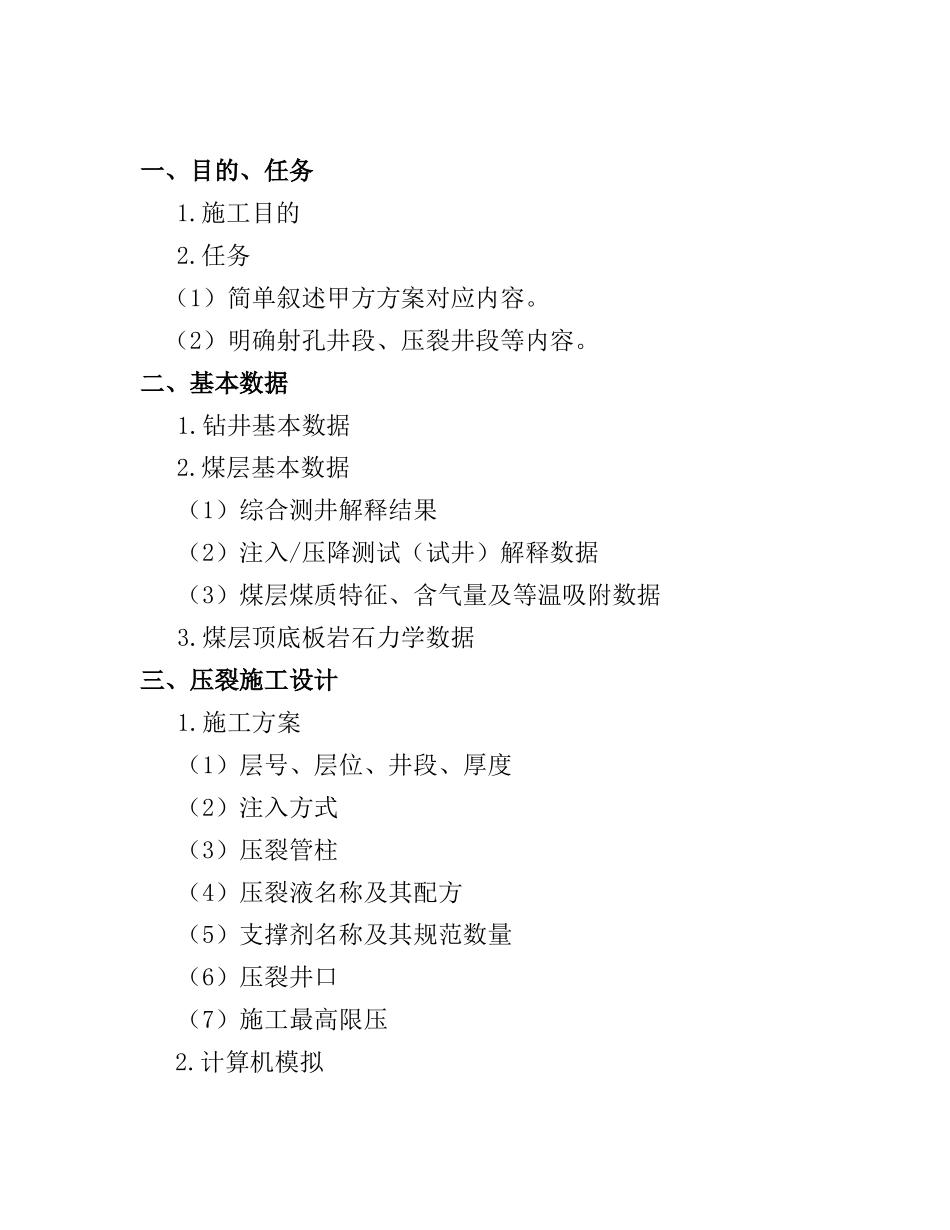

联系电话为:马方明010-64298883张遂安010-64299995中联煤层气有限责任公司勘探开发事业部技术管理部2000年9月9日压裂、作业施工设计(编写大纲)一、目的、任务1
任务(1)简单叙述甲方方案对应内容
(2)明确射孔井段、压裂井段等内容
二、基本数据1
钻井基本数据2
煤层基本数据(1)综合测井解释结果(2)注入/压降测试(试井)解释数据(3)煤层煤质特征、含气量及等温吸附数据3
煤层顶底板岩石力学数据三、压裂施工设计1
施工方案(1)层号、层位、井段、厚度(2)注入方式(3)压裂管柱(4)压裂液名称及其配方(5)支撑剂名称及其规范数量(6)压裂井口(7)施工最高限压2
计算机模拟(1)入机参数及其选择(可以利用经验数据、借用邻井资料参考,不合理数据应予以剔除)(2)设计模拟结果(要求压裂优化缝长90-120米
要有模拟裂缝剖面图、砂堤剖面图等)3
泵注程序表4
压前准备工作(1)设备、工具(动力、机械等)(2)井筒准备(3)压裂液准备(4)支撑剂准备5
施工步骤及技术要求(按程序进度顺序直到完井结束)6
压裂管柱示意图四、作业施工设计1
施工准备(设备、材料、入井液等)2
