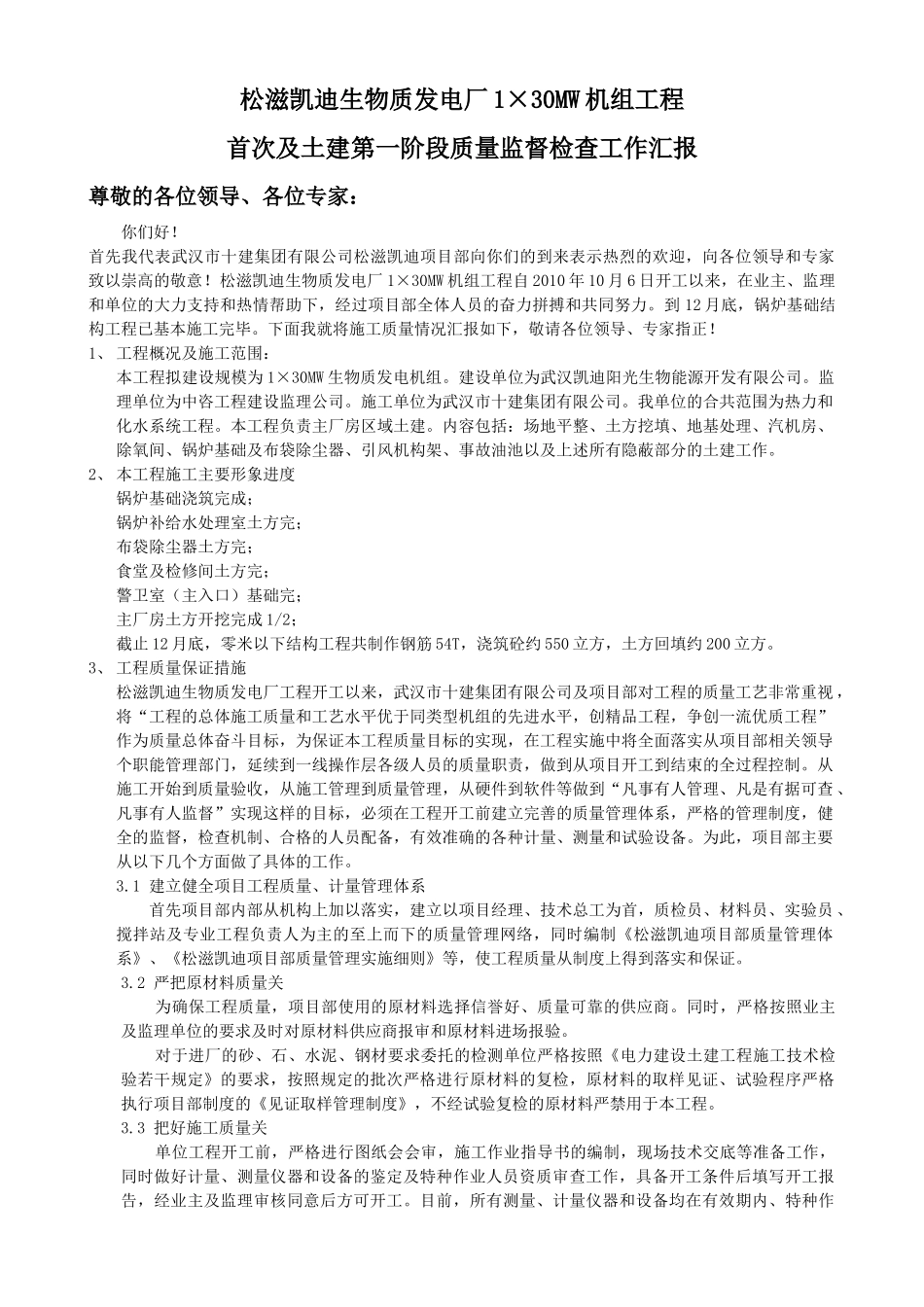

松滋凯迪生物质发电厂1×30MW机组工程首次及土建第一阶段质量监督检查工作汇报尊敬的各位领导、各位专家:你们好
首先我代表武汉市十建集团有限公司松滋凯迪项目部向你们的到来表示热烈的欢迎,向各位领导和专家致以崇高的敬意
松滋凯迪生物质发电厂1×30MW机组工程自2010年10月6日开工以来,在业主、监理和单位的大力支持和热情帮助下,经过项目部全体人员的奋力拼搏和共同努力
到12月底,锅炉基础结构工程已基本施工完毕
下面我就将施工质量情况汇报如下,敬请各位领导、专家指正
1、工程概况及施工范围:本工程拟建设规模为1×30MW生物质发电机组
建设单位为武汉凯迪阳光生物能源开发有限公司
监理单位为中咨工程建设监理公司
施工单位为武汉市十建集团有限公司
我单位的合共范围为热力和化水系统工程
本工程负责主厂房区域土建
内容包括:场地平整、土方挖填、地基处理、汽机房、除氧间、锅炉基础及布袋除尘器、引风机构架、事故油池以及上述所有隐蔽部分的土建工作
2、本工程施工主要形象进度锅炉基础浇筑完成;锅炉补给水处理室土方完;布袋除尘器土方完;食堂及检修间土方完;警卫室(主入口)基础完;主厂房土方开挖完成1/2;截止12月底,零米以下结构工程共制作钢筋54T,浇筑砼约550立方,土方回填约200立方

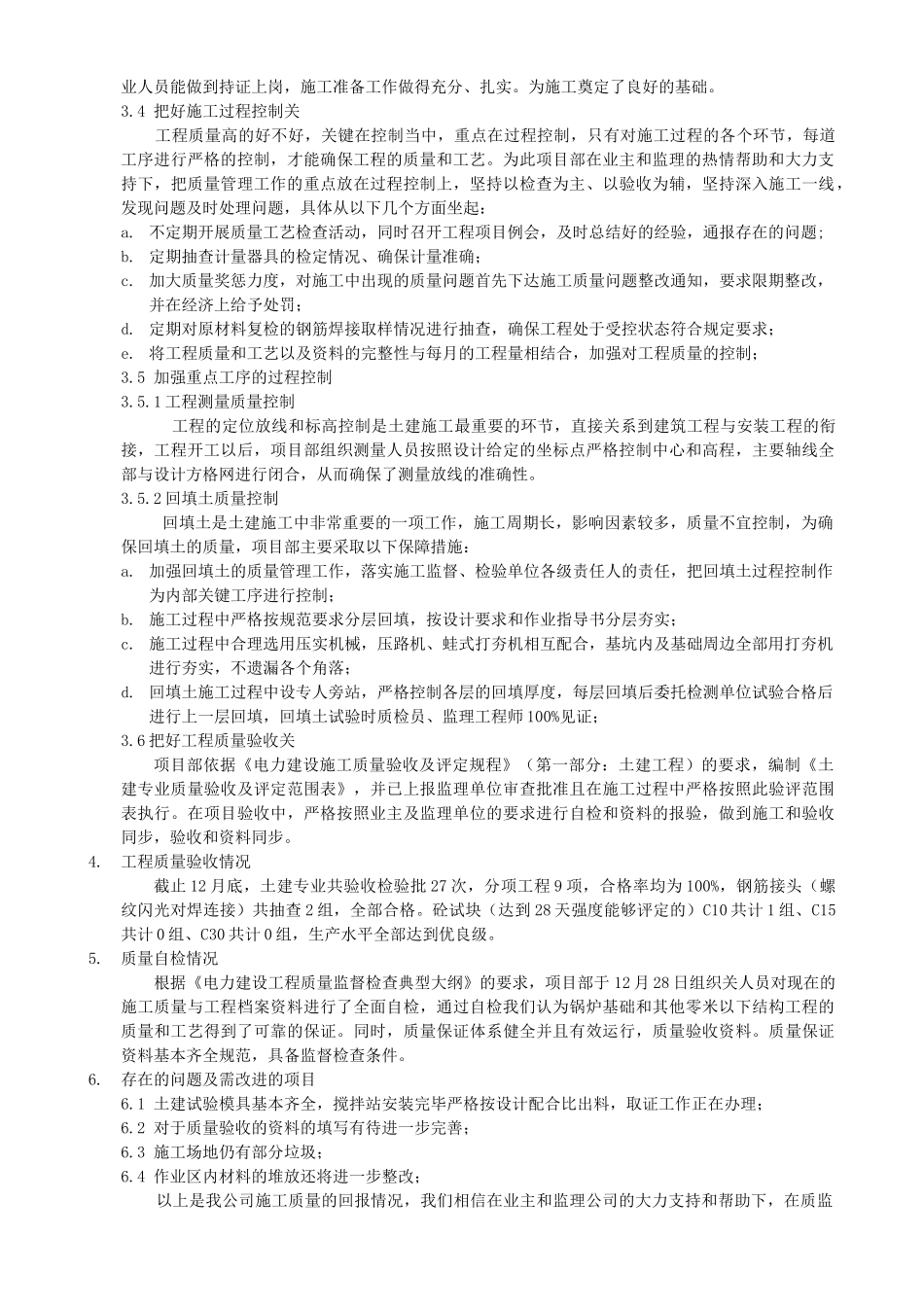

3、工程质量保证措施松滋凯迪生物质发电厂工程开工以来,武汉市十建集团有限公司及项目部对工程的质量工艺非常重视,将“工程的总体施工质量和工艺水平优于同类型机组的先进水平,创精品工程,争创一流优质工程”作为质量总体奋斗目标,为保证本工程质量目标的实现,在工程实施中将全面落实从项目部相关领导个职能管理部门,延续到一线操作层各级人员的质量职责,做到从项目开工到结束的全过程控制

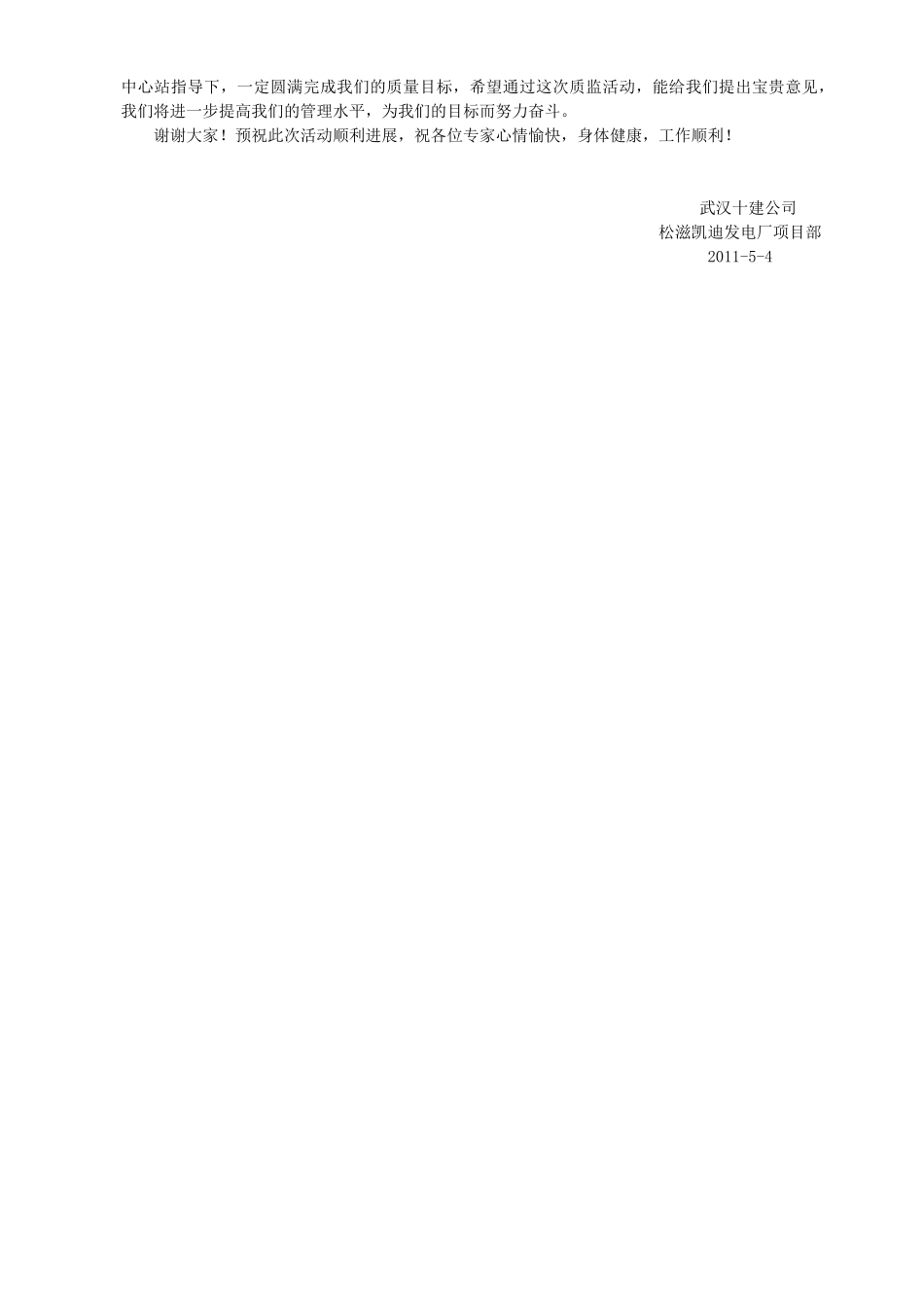

从施工开始到质量验收,从施工管理到质量管理,从硬件到软件等做到“凡事有人管理、凡是有据可查、凡事有人监督”实现这样的目标,必须在工程开工
