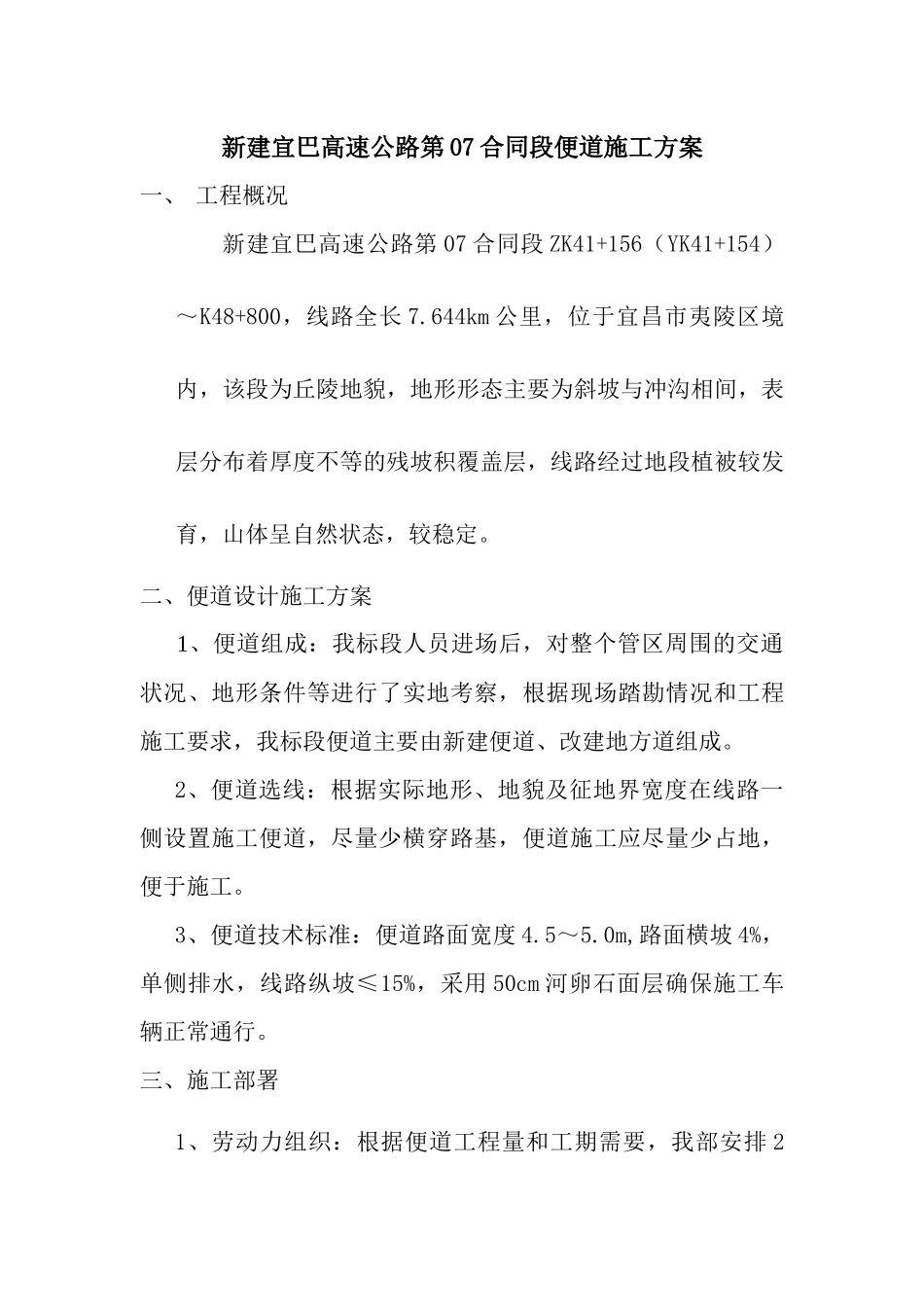

新建宜巴高速公路第07合同段便道施工方案一、工程概况新建宜巴高速公路第07合同段ZK41+156(YK41+154)~K48+800,线路全长7
644km公里,位于宜昌市夷陵区境内,该段为丘陵地貌,地形形态主要为斜坡与冲沟相间,表层分布着厚度不等的残坡积覆盖层,线路经过地段植被较发育,山体呈自然状态,较稳定
二、便道设计施工方案1、便道组成:我标段人员进场后,对整个管区周围的交通状况、地形条件等进行了实地考察,根据现场踏勘情况和工程施工要求,我标段便道主要由新建便道、改建地方道组成
2、便道选线:根据实际地形、地貌及征地界宽度在线路一侧设置施工便道,尽量少横穿路基,便道施工应尽量少占地,便于施工
3、便道技术标准:便道路面宽度4
0m,路面横坡4%,单侧排水,线路纵坡≤15%,采用50cm河卵石面层确保施工车辆正常通行

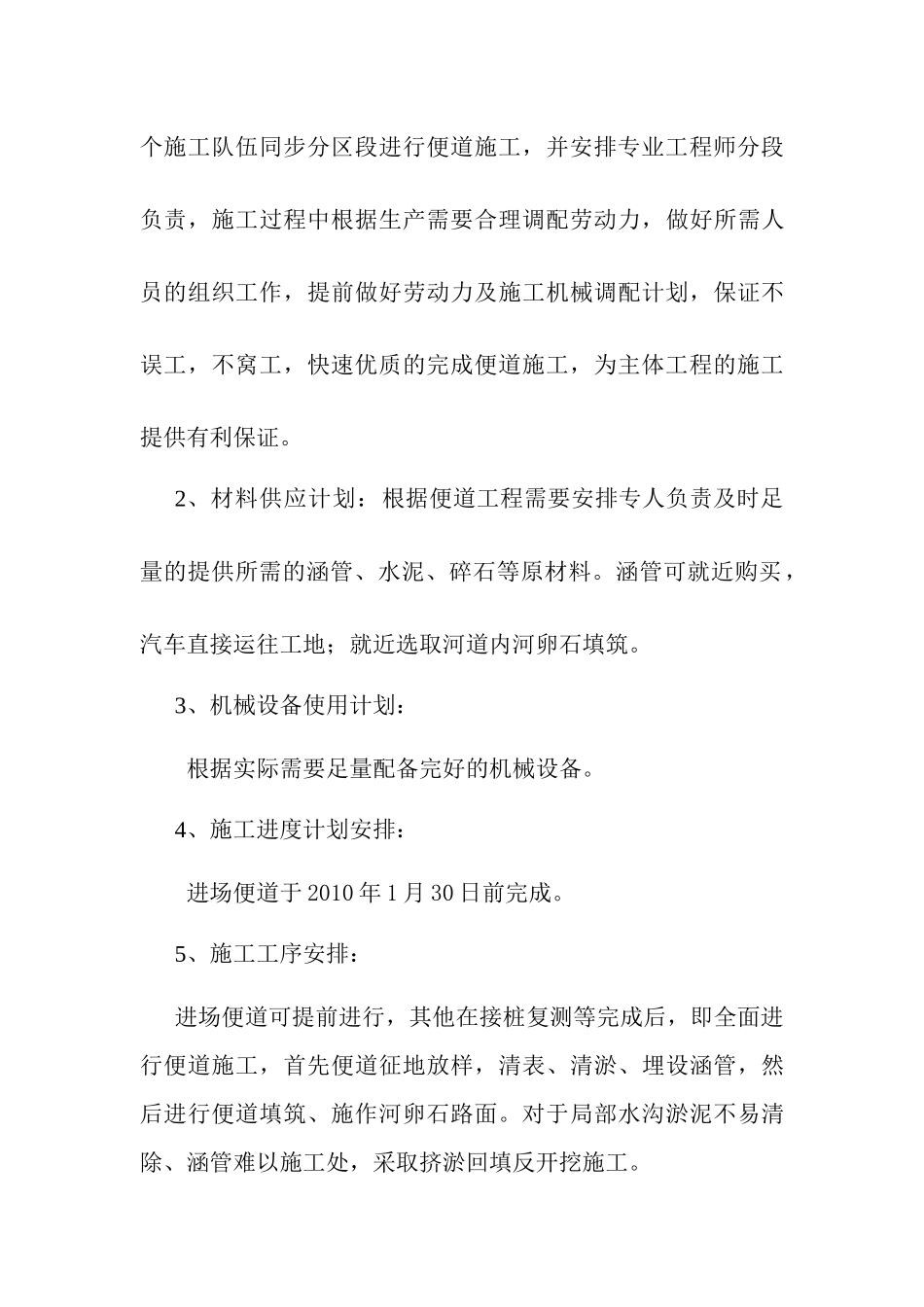

三、施工部署1、劳动力组织:根据便道工程量和工期需要,我部安排2个施工队伍同步分区段进行便道施工,并安排专业工程师分段负责,施工过程中根据生产需要合理调配劳动力,做好所需人员的组织工作,提前做好劳动力及施工机械调配计划,保证不误工,不窝工,快速优质的完成便道施工,为主体工程的施工提供有利保证
2、材料供应计划:根据便道工程需要安排专人负责及时足量的提供所需的涵管、水泥、碎石等原材料
涵管可就近购买,汽车直接运往工地;就近选取河道内河卵石填筑
3、机械设备使用计划:根据实际需要足量配备完好的机械设备
4、施工进度计划安排:进场便道于2010年1月30日前完成
5、施工工序安排:进场便道可提前进行,其他在接桩复测等完成后,即全面进行便道施工,首先便道征地放样,清表、清淤、埋设涵管,然后进行便道填筑、施作河卵石路面
对于局部水沟淤泥不易清除、涵管难以施工处,采取挤淤回填反开挖施工

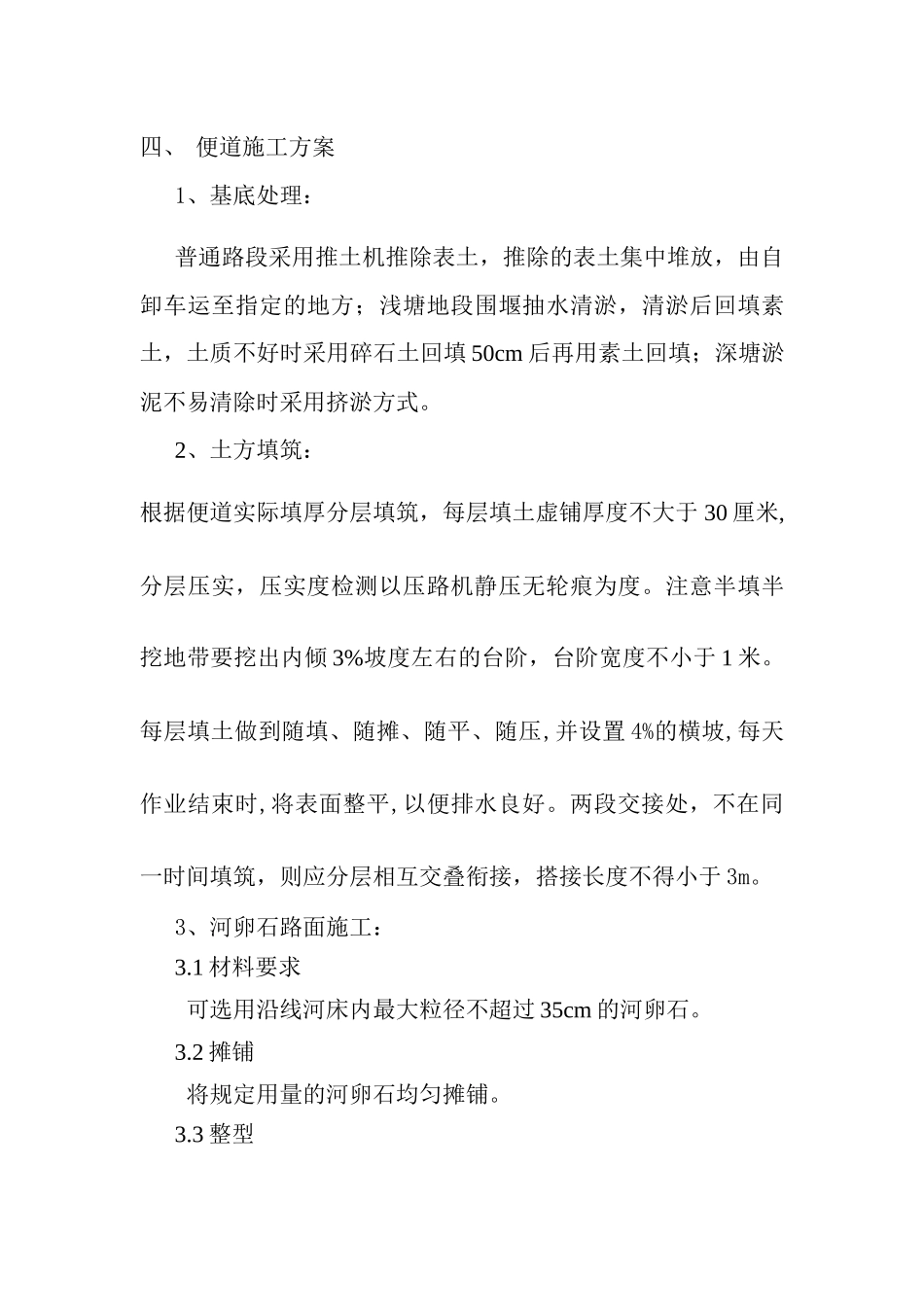

四、便道施工方案1、基底处理:普通路段采用推土机推除表土,推除的表土集中堆
