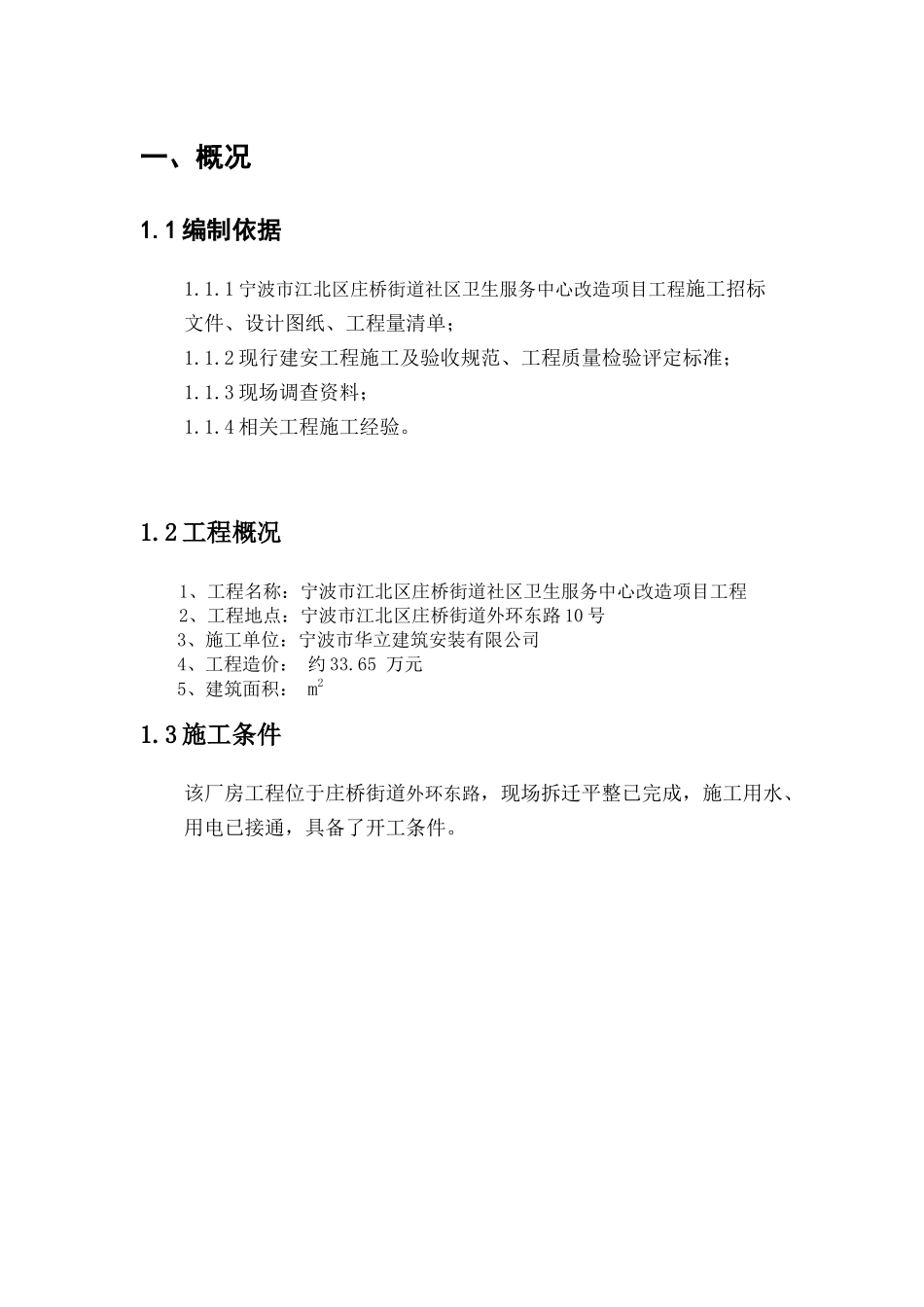

宁波市江北区庄桥街道社区卫生服务中心改造项目工程施工招标项目编号:NBGD-20101056G投标文件项目名称:宁波市江北区庄桥街道社区卫生服务中心改造项目工程投标文件内容:技术标部分投标人:宁波市华立建筑安装有限公司(盖章)法定代表人或授权代表人:(签字或盖章)日期:2010年8月26日一、概况1.1编制依据1.1.1宁波市江北区庄桥街道社区卫生服务中心改造项目工程施工招标文件、设计图纸、工程量清单;1.1.2现行建安工程施工及验收规范、工程质量检验评定标准;1.1.3现场调查资料;1.1.4相关工程施工经验。1.2工程概况1、工程名称:宁波市江北区庄桥街道社区卫生服务中心改造项目工程2、工程地点:宁波市江北区庄桥街道外环东路10号3、施工单位:宁波市华立建筑安装有限公司4、工程造价:约33.65万元5、建筑面积:m21.3施工条件该厂房工程位于庄桥街道外环东路,现场拆迁平整已完成,施工用水、用电已接通,具备了开工条件。二、施工组织及进度安排2.1施工队伍部署及任务划分经理部负责按项目法管理组织施工,并建立工程创优、进度控制、安全生产等责权利相结合的管理机制。根据本工程特点,拟设3个项目队,队伍布置及任务划分为:土建项目队:混凝土及砌筑工程等项目的施工。钢构项目队:负责钢构件的制作、安装,以及屋面、墙体、门窗等项目的制作、安装工作。2.2主要施工机具及劳动力配备2.2.1主要施工机具配备表序号设备名称型号规格数量国别产地制造年份定额功率(KW)生产能力用于施工部位备注1反铲式挖土机W-10012长春2003正常挖土2卷扬机JJK-21宁波20047.5正常垂直运输3对焊机UNL-1001重庆2003Φ40内100正常钢筋加工4电渣压力焊机DE-5002上海200445正常钢筋加工5切割机D42-12上海2004Φ30内4.1正常钢筋加工6电焊机HB3302上海2004Φ30内21正常钢筋加工7弯曲机WJ2242上海2004Φ40内2正常钢筋加工8木工平刨机HZG-501上海20044正常模板加工9木工圆盘机HB50-6B1重庆20053.2正常模板加工10砼搅拌机400L2重庆20052.8正常砼搅拌11插入式振动器HZ6-502重庆20061.5正常砼浇筑12平板振动器偏心2宁波20062.8正常砼浇筑13潜水泵8nq20-502宁波20073正常排水劳动力计划表工程名称:宁波市江北区庄桥街道社区卫生服务中心改造项目工程单位:人工种级别按工程施工阶段投入劳动力情况挖土基础一层结构砌墙内墙抹灰地面装饰泥工81216106木工7混凝土工9568钢筋工772电焊工334架子工24抹灰工5三、主要工程施工方案和施工技术措施3.1施工准备施工准备是迅速形成施工能力,掀起施工高潮的关键,为此我单位十分重视,在投标阶段就对本工程进行了较认真细致的调查和详细的阅读文件、研究方案、制定措施。在投标书中的施工队伍和机械设备已经落实,并进行了必要的准备。若我单位有幸中标,接到中标通知后将立即行动,调集队伍,开展现场的各项施工准备工作,在15日内编制出各工程项目的详细的实施性施工组织设计报请监理工程师审批。3.1.1图纸会审由单位总工主持,召集相关专业的技术人员和制作安装、施工经验比较丰富的技师、领工员,依据有关规范,对图纸各部尺寸、规格、型号、相互关系等进行校核、分解、放大样,发现问题及时收集汇总,书面报请监理、设计和业主单位给予解决,并形成图纸会审纪要。3.1.2测量放线根据业主提供的基线座标和水准点,用精密仪器进行联测复核,确认无误后进行轴、柱十字线控制定位测量,并埋设固定桩橛,确保定位准确。对桩基、承台、砖砌体、钢立柱安装和各种孔洞等工程施工时,均严格按照设计尺寸和规范要求进行轴线、水平测量,以保证各部位的定位准确、标高无误、尺寸正确。3.1.3编制质量计划或实施性施工组织设计在项目经理组织下,按照ISO9002标准,依据我单位质量管理程序文件要求,编制项目质量计划和实施性施工组织设计,明确各部门、各岗位的工作标准和各分项分部工程所要达到的质量目标,使质量工作在各个工序、各个环节得到具体量化,使各专业现场施工做到统一安排、统一规划、互相配合、协调开展。确定该项目中的特殊/关键工序,并为此分别编制作业指导书或工艺卡,用以指导和控制现场施工。3.1.4修建临时设施我们将本着节约、必须的原则,按照总体...
