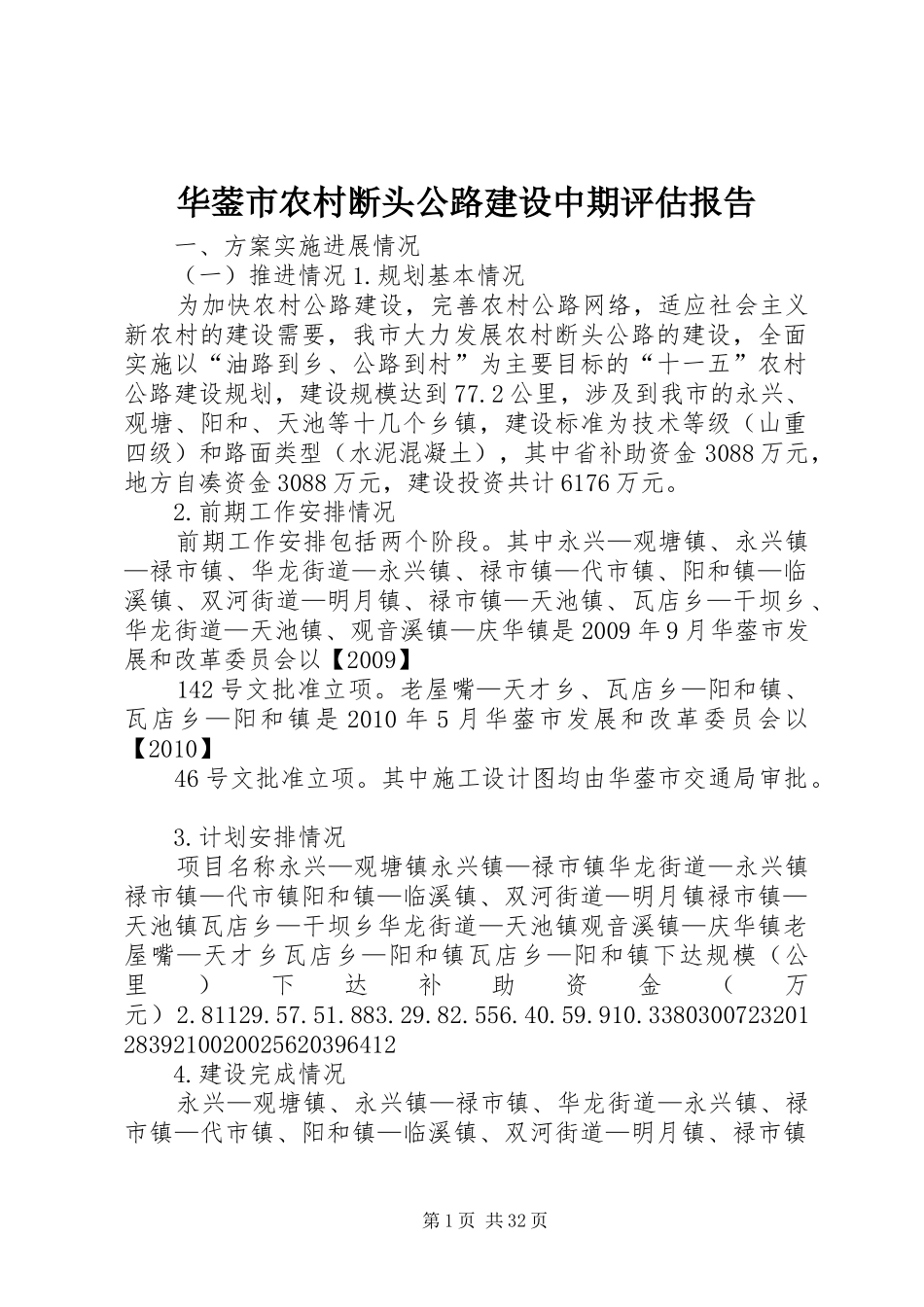

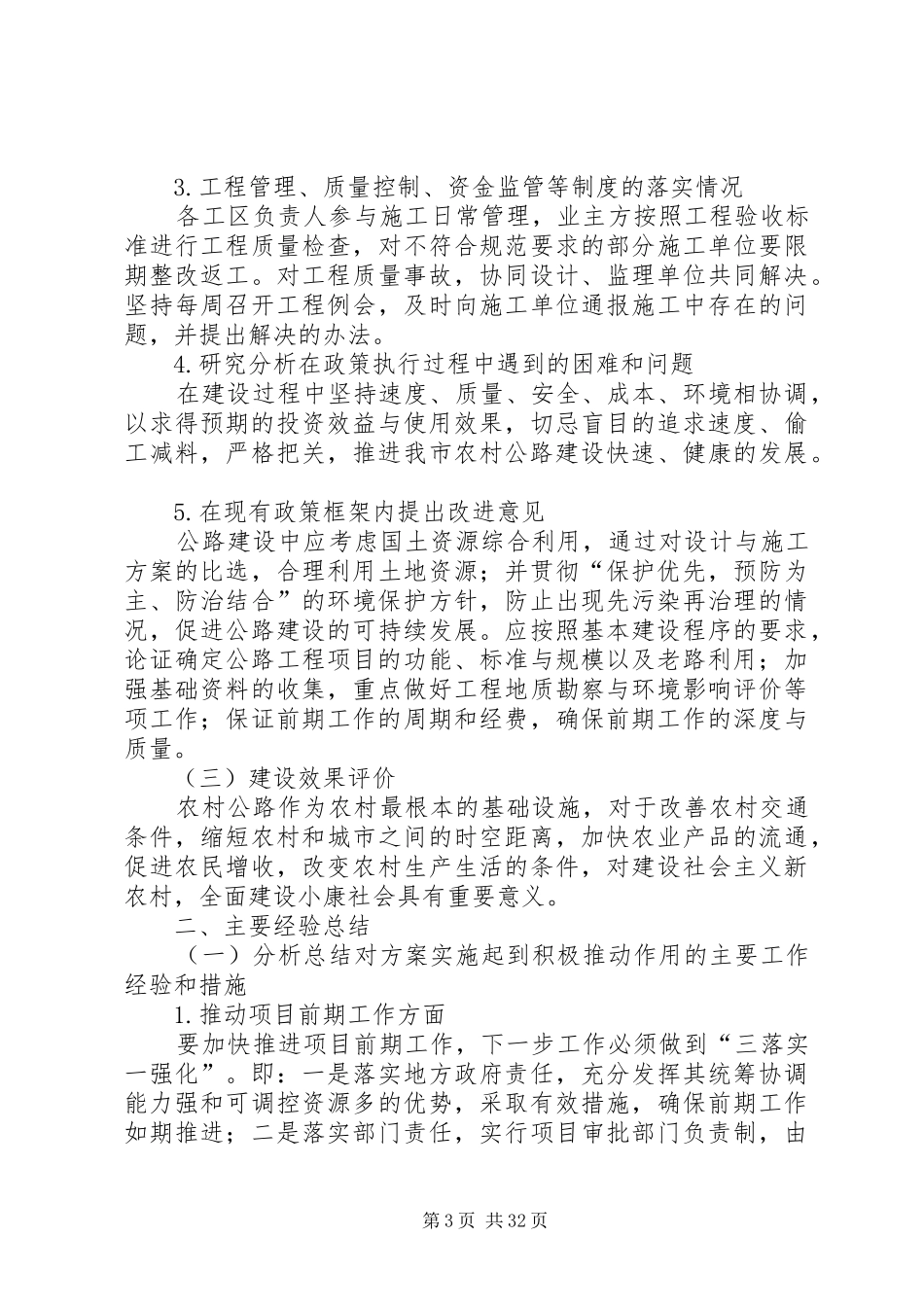

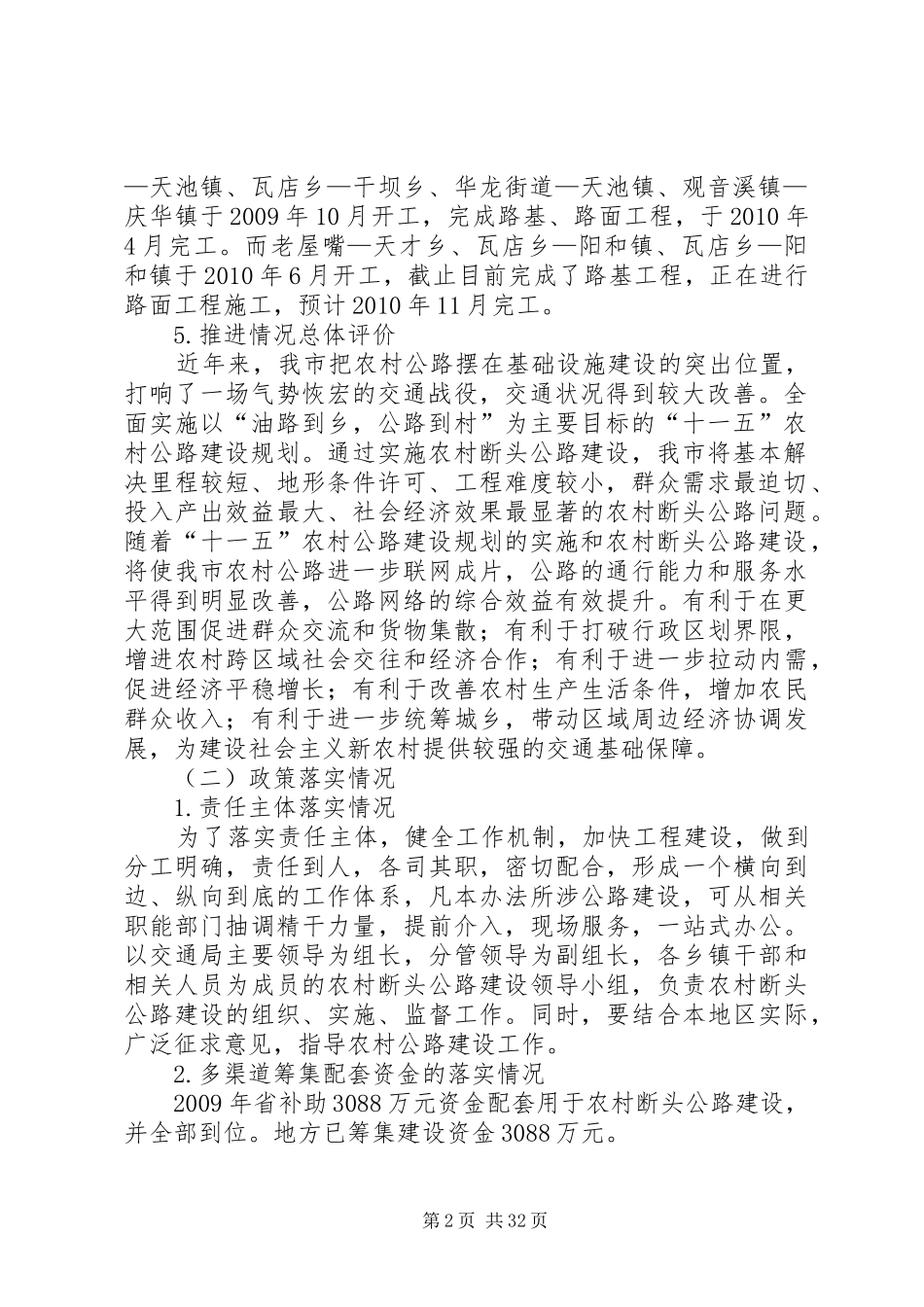

华蓥市农村断头公路建设中期评估报告一、方案实施进展情况(一)推进情况1
规划基本情况为加快农村公路建设,完善农村公路网络,适应社会主义新农村的建设需要,我市大力发展农村断头公路的建设,全面实施以“油路到乡、公路到村”为主要目标的“十一五”农村公路建设规划,建设规模达到77
2公里,涉及到我市的永兴、观塘、阳和、天池等十几个乡镇,建设标准为技术等级(山重四级)和路面类型(水泥混凝土),其中省补助资金3088万元,地方自凑资金3088万元,建设投资共计6176万元
前期工作安排情况前期工作安排包括两个阶段
其中永兴—观塘镇、永兴镇—禄市镇、华龙街道—永兴镇、禄市镇—代市镇、阳和镇—临溪镇、双河街道—明月镇、禄市镇—天池镇、瓦店乡—干坝乡、华龙街道—天池镇、观音溪镇—庆华镇是2009年9月华蓥市发展和改革委员会以【2009】142号文批准立项
老屋嘴—天才乡、瓦店乡—阳和镇、瓦店乡—阳和镇是2010年5月华蓥市发展和改革委员会以【2010】46号文批准立项
其中施工设计图均由华蓥市交通局审批
计划安排情况项目名称永兴—观塘镇永兴镇—禄市镇华龙街道—永兴镇禄市镇—代市镇阳和镇—临溪镇、双河街道—明月镇禄市镇—天池镇瓦店乡—干坝乡华龙街道—天池镇观音溪镇—庆华镇老屋嘴—天才乡瓦店乡—阳和镇瓦店乡—阳和镇下达规模(公里)下达补助资金(万元)2
338030072320128392100200256203964124
建设完成情况永兴—观塘镇、永兴镇—禄市镇、华龙街道—永兴镇、禄市镇—代市镇、阳和镇—临溪镇、双河街道—明月镇、禄市镇第1页共32页—天池镇、瓦店乡—干坝乡、华龙街道—天池镇、观音溪镇—庆华镇于2009年10月开工,完成路基、路面工程,于2010年4月完工
而老屋嘴—天才乡、瓦店乡—阳和镇、瓦店乡
