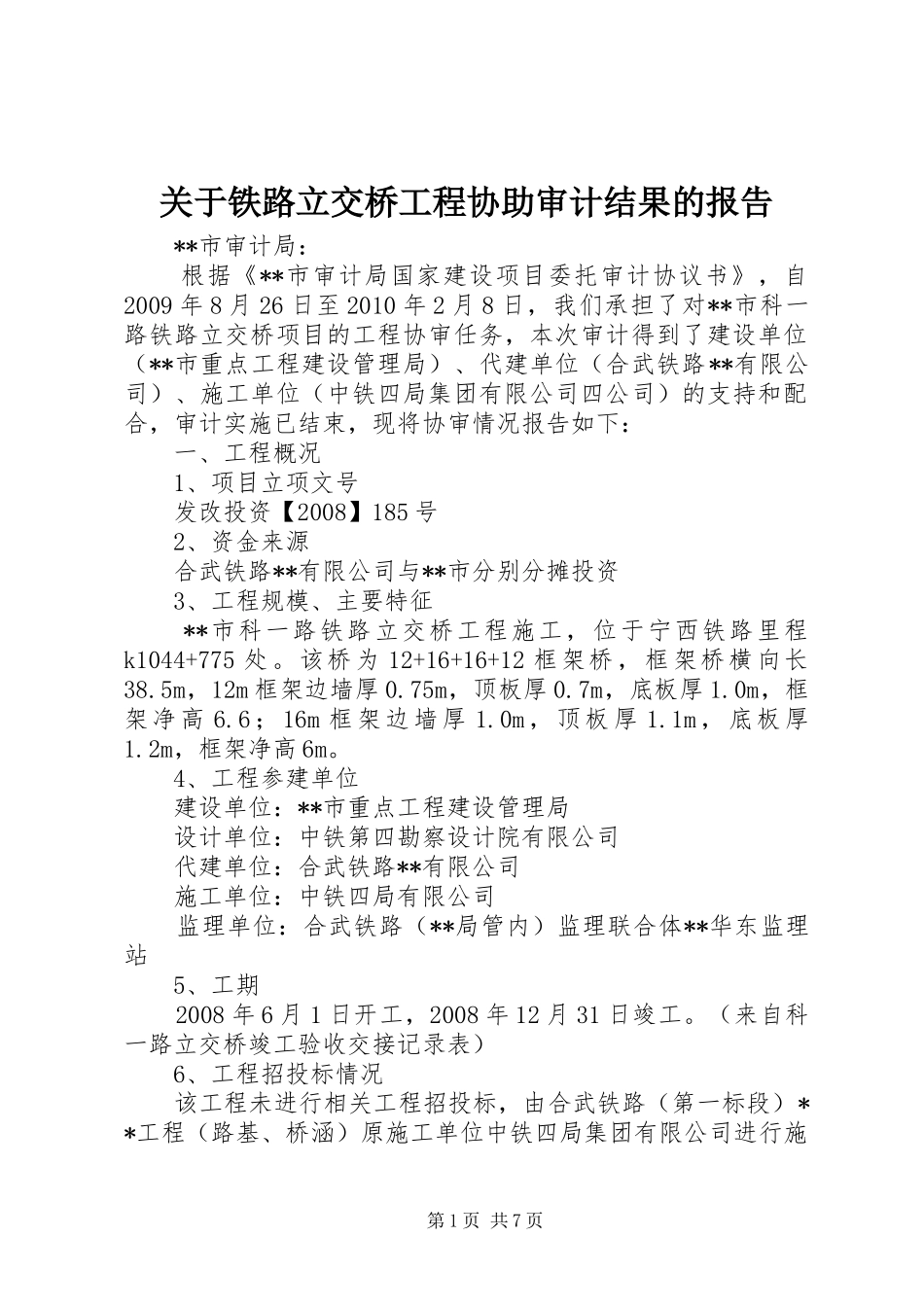

关于铁路立交桥工程协助审计结果的报告**市审计局:根据《**市审计局国家建设项目委托审计协议书》,自2009年8月26日至2010年2月8日,我们承担了对**市科一路铁路立交桥项目的工程协审任务,本次审计得到了建设单位(**市重点工程建设管理局)、代建单位(合武铁路**有限公司)、施工单位(中铁四局集团有限公司四公司)的支持和配合,审计实施已结束,现将协审情况报告如下:一、工程概况1、项目立项文号发改投资【2008】185号2、资金来源合武铁路**有限公司与**市分别分摊投资3、工程规模、主要特征**市科一路铁路立交桥工程施工,位于宁西铁路里程k1044+775处
该桥为12+16+16+12框架桥,框架桥横向长38

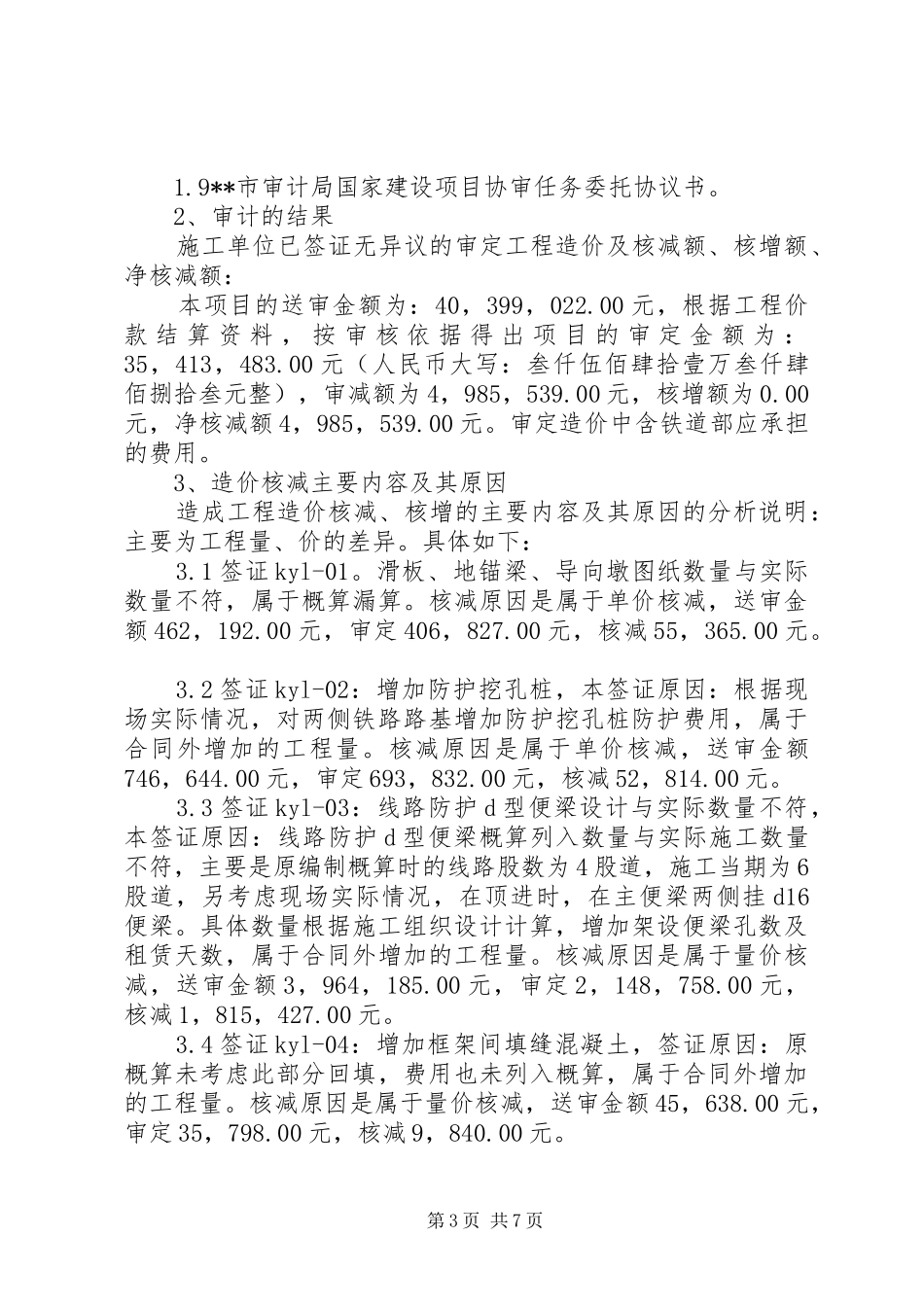

5m,12m框架边墙厚0
75m,顶板厚0
7m,底板厚1
0m,框架净高6
6;16m框架边墙厚1
0m,顶板厚1
1m,底板厚1
2m,框架净高6m
4、工程参建单位建设单位:**市重点工程建设管理局设计单位:中铁第四勘察设计院有限公司代建单位:合武铁路**有限公司施工单位:中铁四局有限公司监理单位:合武铁路(**局管内)监理联合体**华东监理站5、工期2008年6月1日开工,2008年12月31日竣工
(来自科一路立交桥竣工验收交接记录表)6、工程招投标情况该工程未进行相关工程招投标,由合武铁路(第一标段)**工程(路基、桥涵)原施工单位中铁四局集团有限公司进行施第1页共7页工
即作为合武铁路**工程的一类变更
7、工程设计、施工主要变更情况设计变更,挡渣墙抬高增加造价约3
8、工程质量情况质量等级
(来自科一路立交桥竣工验收交接记录表后附的会议纪要)9、各合同情况简介合同工期为不超过180日历天,合同价款为暂定价为人民币3206
18万元,本合同价款采用单价合同方式确定
本工程决算根据实际发生的工程量按合同预算价按实调整,相关二类费
