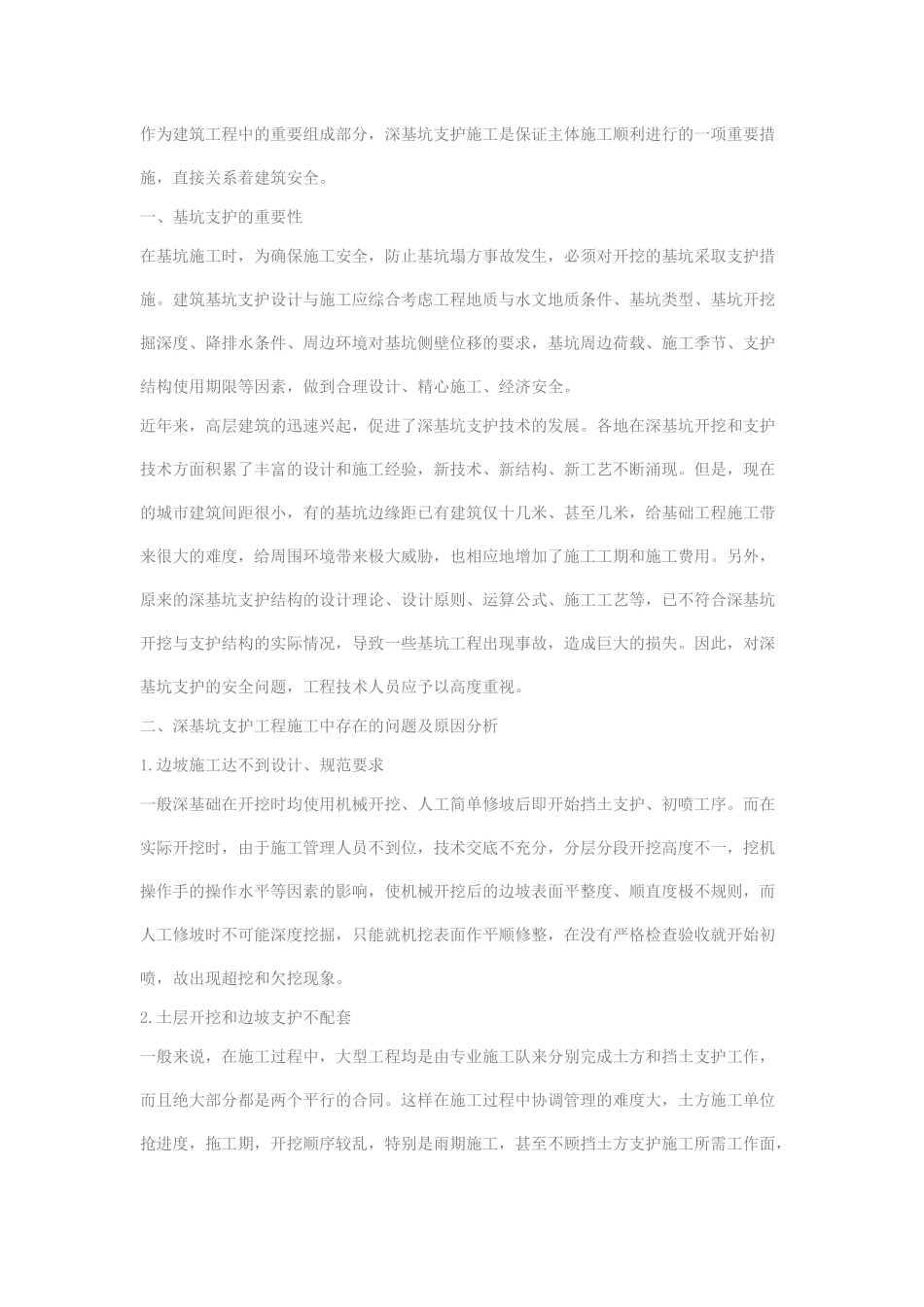

作为建筑工程中的重要组成部分,深基坑支护施工是保证主体施工顺利进行的一项重要措施,直接关系着建筑安全
一、基坑支护的重要性在基坑施工时,为确保施工安全,防止基坑塌方事故发生,必须对开挖的基坑采取支护措施
建筑基坑支护设计与施工应综合考虑工程地质与水文地质条件、基坑类型、基坑开挖掘深度、降排水条件、周边环境对基坑侧壁位移的要求,基坑周边荷载、施工季节、支护结构使用期限等因素,做到合理设计、精心施工、经济安全
近年来,高层建筑的迅速兴起,促进了深基坑支护技术的发展
各地在深基坑开挖和支护技术方面积累了丰富的设计和施工经验,新技术、新结构、新工艺不断涌现
但是,现在的城市建筑间距很小,有的基坑边缘距已有建筑仅十几米、甚至几米,给基础工程施工带来很大的难度,给周围环境带来极大威胁,也相应地增加了施工工期和施工费用
另外,原来的深基坑支护结构的设计理论、设计原则、运算公式、施工工艺等,已不符合深基坑开挖与支护结构的实际情况,导致一些基坑工程出现事故,造成巨大的损失
因此,对深基坑支护的安全问题,工程技术人员应予以高度重视

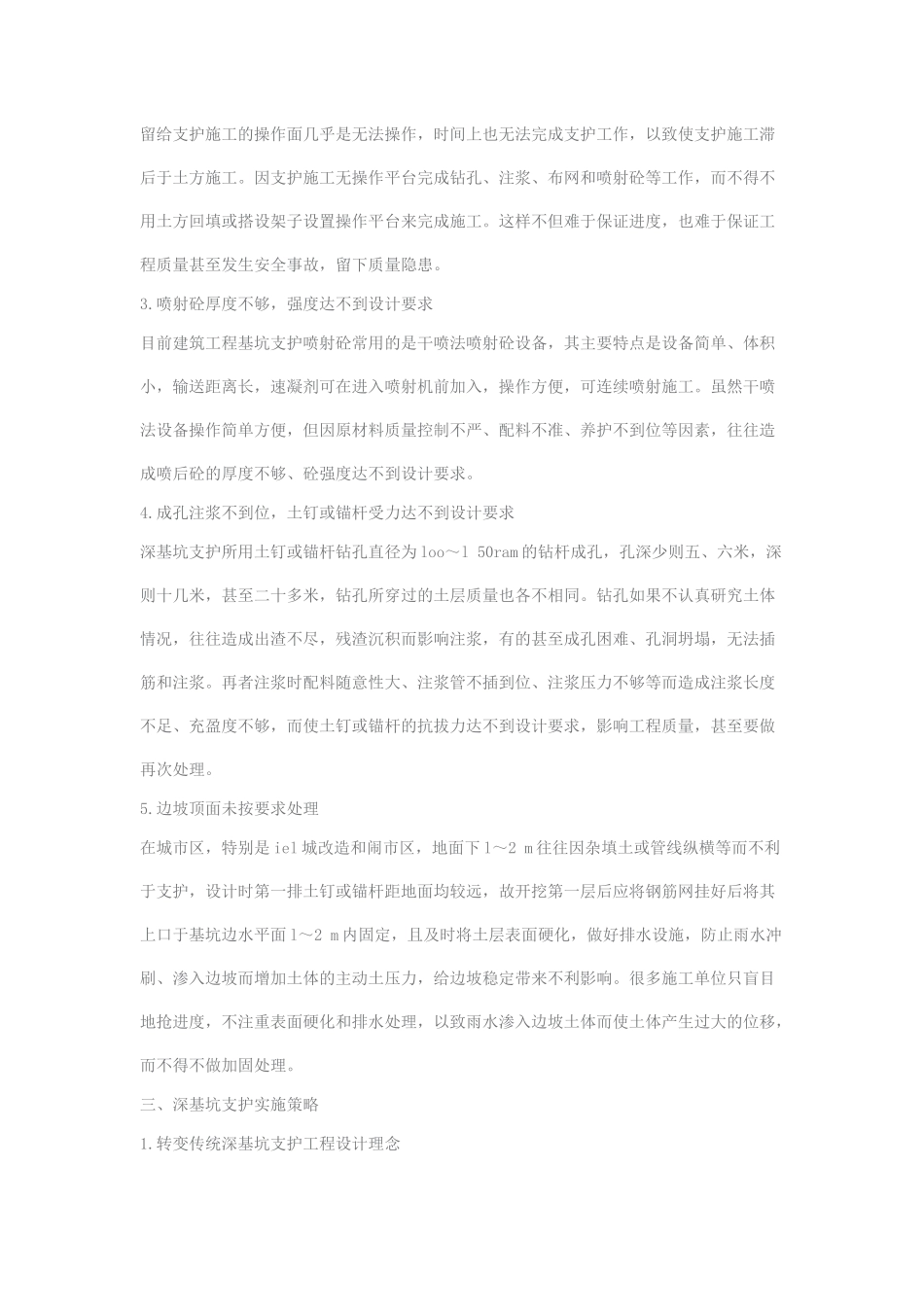

二、深基坑支护工程施工中存在的问题及原因分析1
边坡施工达不到设计、规范要求一般深基础在开挖时均使用机械开挖、人工简单修坡后即开始挡土支护、初喷工序
而在实际开挖时,由于施工管理人员不到位,技术交底不充分,分层分段开挖高度不一,挖机操作手的操作水平等因素的影响,使机械开挖后的边坡表面平整度、顺直度极不规则,而人工修坡时不可能深度挖掘,只能就机挖表面作平顺修整,在没有严格检查验收就开始初喷,故出现超挖和欠挖现象
土层开挖和边坡支护不配套一般来说,在施工过程中,大型工程均是由专业施工队来分别完成土方和挡土支护工作,而且绝大部分都是两个平行的合同
这样在施工过程中协调管理的难度大,土方施工单位抢进度,拖工期,开挖顺序较乱,特别是雨期施工,甚至不顾挡土方支护施工所需工作
