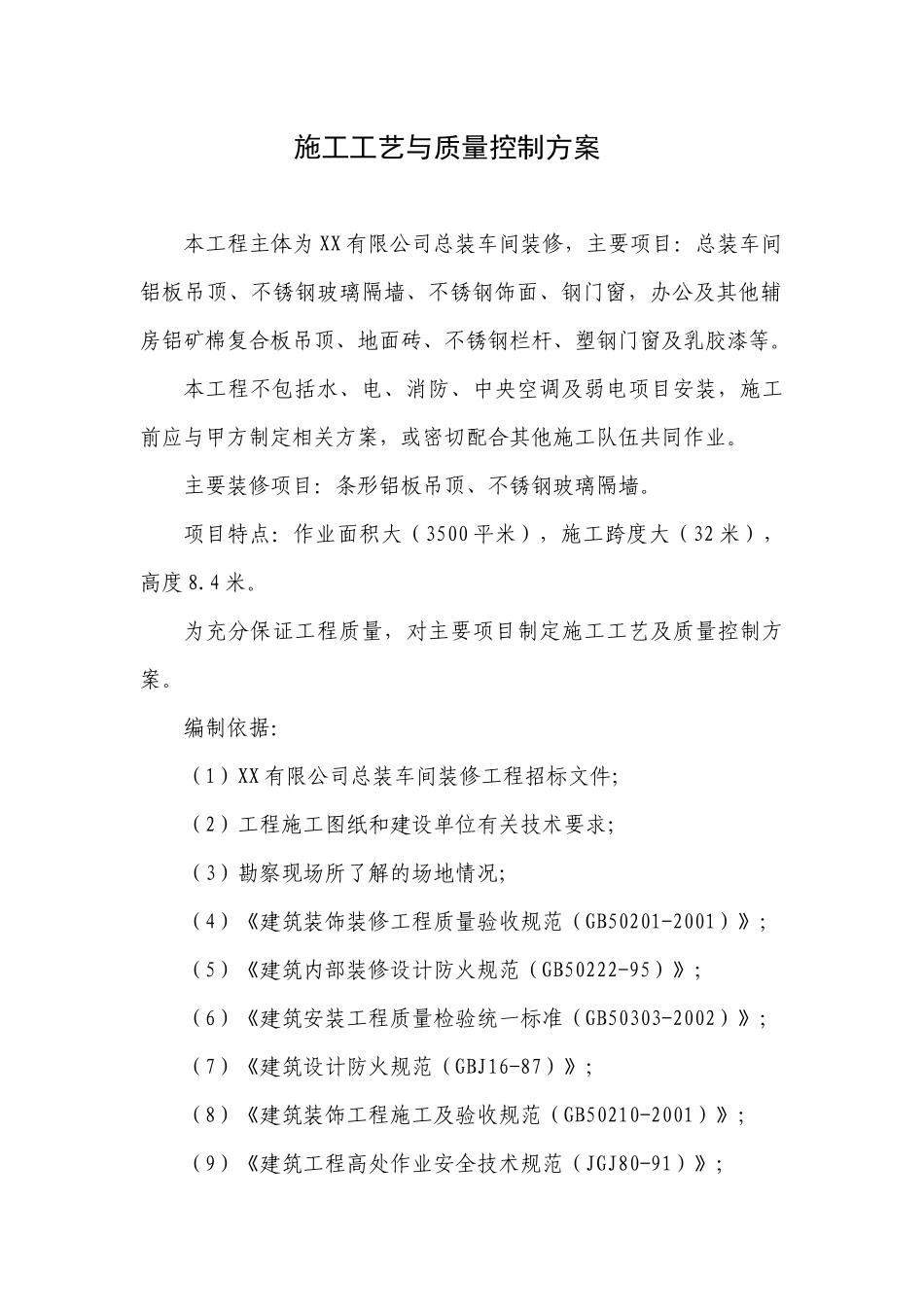

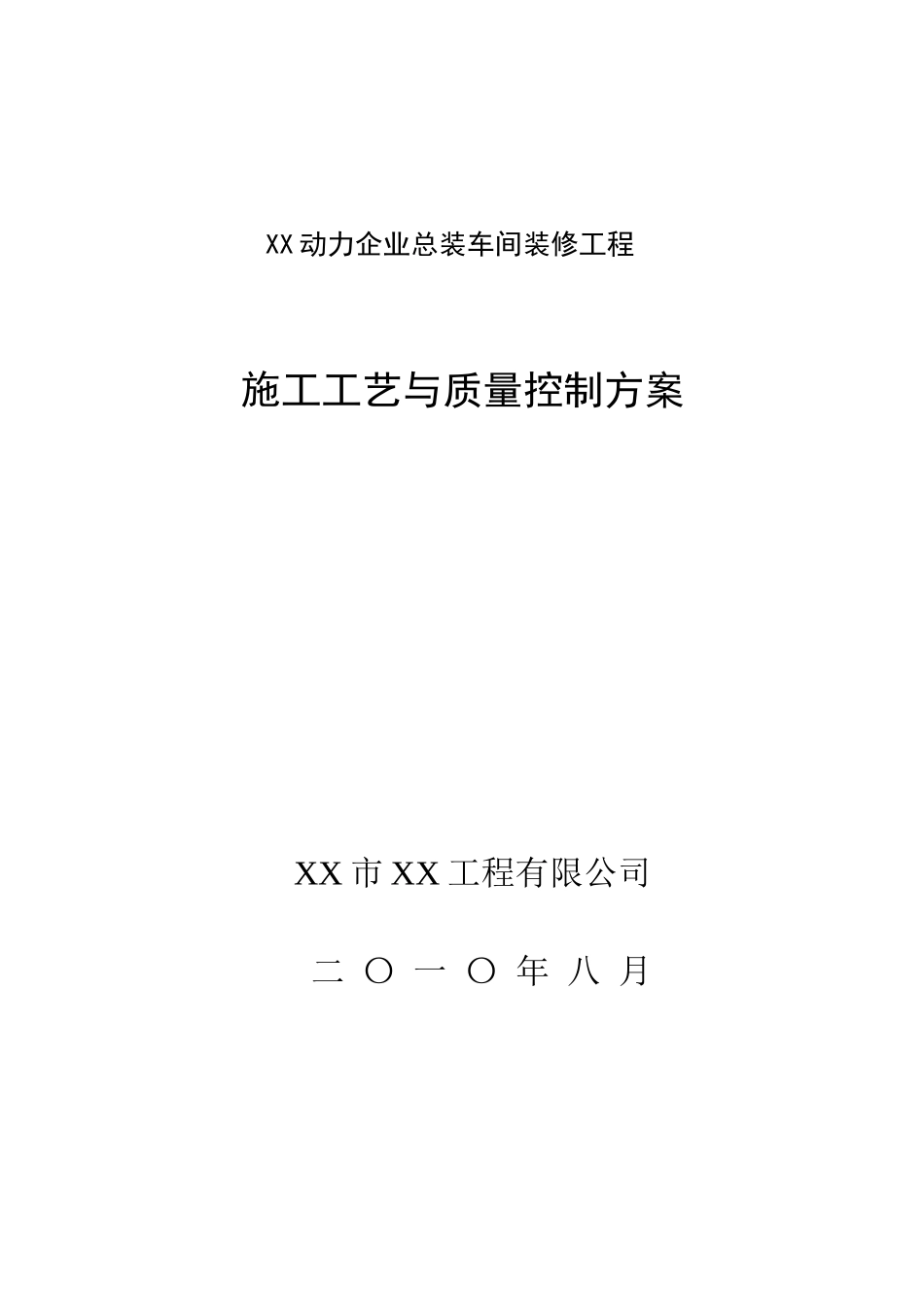

XX动力企业总装车间装修工程施工工艺与质量控制方案XX市XX工程有限公司二〇一〇年八月施工工艺与质量控制方案本工程主体为XX有限公司总装车间装修,主要项目:总装车间铝板吊顶、不锈钢玻璃隔墙、不锈钢饰面、钢门窗,办公及其他辅房铝矿棉复合板吊顶、地面砖、不锈钢栏杆、塑钢门窗及乳胶漆等。本工程不包括水、电、消防、中央空调及弱电项目安装,施工前应与甲方制定相关方案,或密切配合其他施工队伍共同作业。主要装修项目:条形铝板吊顶、不锈钢玻璃隔墙。项目特点:作业面积大(3500平米),施工跨度大(32米),高度8.4米。为充分保证工程质量,对主要项目制定施工工艺及质量控制方案。编制依据:(1)XX有限公司总装车间装修工程招标文件;(2)工程施工图纸和建设单位有关技术要求;(3)勘察现场所了解的场地情况;(4)《建筑装饰装修工程质量验收规范(GB50201-2001)》;(5)《建筑内部装修设计防火规范(GB50222-95)》;(6)《建筑安装工程质量检验统一标准(GB50303-2002)》;(7)《建筑设计防火规范(GBJ16-87)》;(8)《建筑装饰工程施工及验收规范(GB50210-2001)》;(9)《建筑工程高处作业安全技术规范(JGJ80-91)》;(10)《施工现场临时用电安全技术规范(JGJ46-88)》;(11)《建筑电气工程施工质量验收规范(GB50303-2002)》;(12)《钢结构工程施工质量验收规范》;(13)《钢结构焊接规范》;(20)本公司质量体系文件,环境质量文件。编制原则为:保证工程施工安全,建设优质工程,按期完成工程,实现良好的经济和社会效益。一、铝板吊顶施工工艺1、天花测量放线天花的控制性标高、轴线平面放线结合楼地面放线和墙柱面放线一同进行。标高放线和平面控制线引自墙、柱面500线和轴线,将天花设计标高和平面总的形态,特别是造型高差起浮的标志点在墙柱面上部或采用天花固定吊杆的方式进行标记,要求保证一定的密度,能反应天花造型折起浮。这项工作一方面是为下一步工作创造条件,另一方面是对现有天花情况,如风管、水管、电管、结构梁柱等情况的一次复核。2、细化设计在取得了第一手的现场实测资料后,首先开始进行天花吊顶的调整和细化设计。这方面工作要与材料供应商密切配合,特别注意材料的加工工艺和构造方式。细化设计一方面要确定天花铝单板、灯槽、金属天花材料的分隔尺寸,为施工提供必要的依据;第二方面是通过细化设计,确定材料的加工图和加工清单。3、放样绷线在细化设计的基础上进行详细的放样绷线工作。对特别复杂的天花造型和构件要制作1:1的模型,与此同时根据图纸在天花的节点部分,如吊挂处、支架边缘,天花转达折处,吊筋位置、板面楼口处进行绷线工作,以便标识出以上控制点(线)的位置。对复杂的部位,应在顶部制作1:1的木制大样,以上工作须反复进行标高、平面尺寸、垂直度等方面核对工作,以确保放样绷线的准确性。放线和放样绷线工作须要采用的仪器和工具:经纬仪、吊线锤、水准仪、塔尺、标杆、卷尺、线绳、水平管、靠尺、冲击钻、电焊机、角铁、钢筋头。放线和放样绷线工作应认真做好记录,有关数据报设计室以便设计调整或修改设计。其它测量、放线、放样绷线工作同墙柱面铝板工作。4、根据甲方钢结构厂房的现状,首先进行天花钢支架焊接制作。天花钢支架采用L50*4角钢和12#槽钢,主要是为天花吊顶吊挂点跨越风管等设备或为天花铝板龙骨提供支撑之用。其次制作金属吊顶支架,跨度超过1.5M,采用Ø10吊筋和8#槽钢,跨度为1.5M内采用Ø10吊筋和L50*4角钢,支架间距根据龙骨吊筋间距定。天花金属单板、灯槽支架主要采用L50*4角钢,一方面为龙骨提供支撑点,另一方面要有一定的强度,可结合金属板,灯槽龙骨安装一同进行。天花钢支架与楼板连接采用楼板钻孔,膨胀螺栓固定角钢角码,与吊杆或角钢焊接。所有钢构件均为镀锌或处理,焊点部位须补刷防锈漆。5、条型铝板吊顶安装条型铝板每块板边上的回形挂钩设计,不但可装固在龙骨中,亦可使铝单板单独拆卸,并有小斜边设计。装吊系统许多常规吊件都可使用,包括配有能迅速、准确定位的快速安装弹簧夹吊杆。安装时,将每一块条型铝板向上推插入龙骨,使吊顶板边的...
