关于市农村危房改造工作情况汇报一、工作进展xx市辖六县一区,一个工业园区,农村人口194
82万人,45
7万户,其中农村贫困家庭20
近年来,在省委、省政府的正确领导下,在省住建厅大力支持和精心指导下,我市农村危房改造坚持“政策引导、群众自建,统一规划、分步实施,注重实效、突出特色”的原则,以目标管理为抓手,以解决“三最”群众需求为目的,以d级危房改造为重点,强化领导,狠抓落实,较好的推动了农村危房改造工作任务的落实
目前,全市危房改造已开工12720户,占省上下达任务13150户的96
7%,占市上下达计划任务20000户的63
6%,施工面积71
06万平方米,完成投资6
2亿元;其中,竣工7814户,竣工面积42
75万平方米,完成投资4

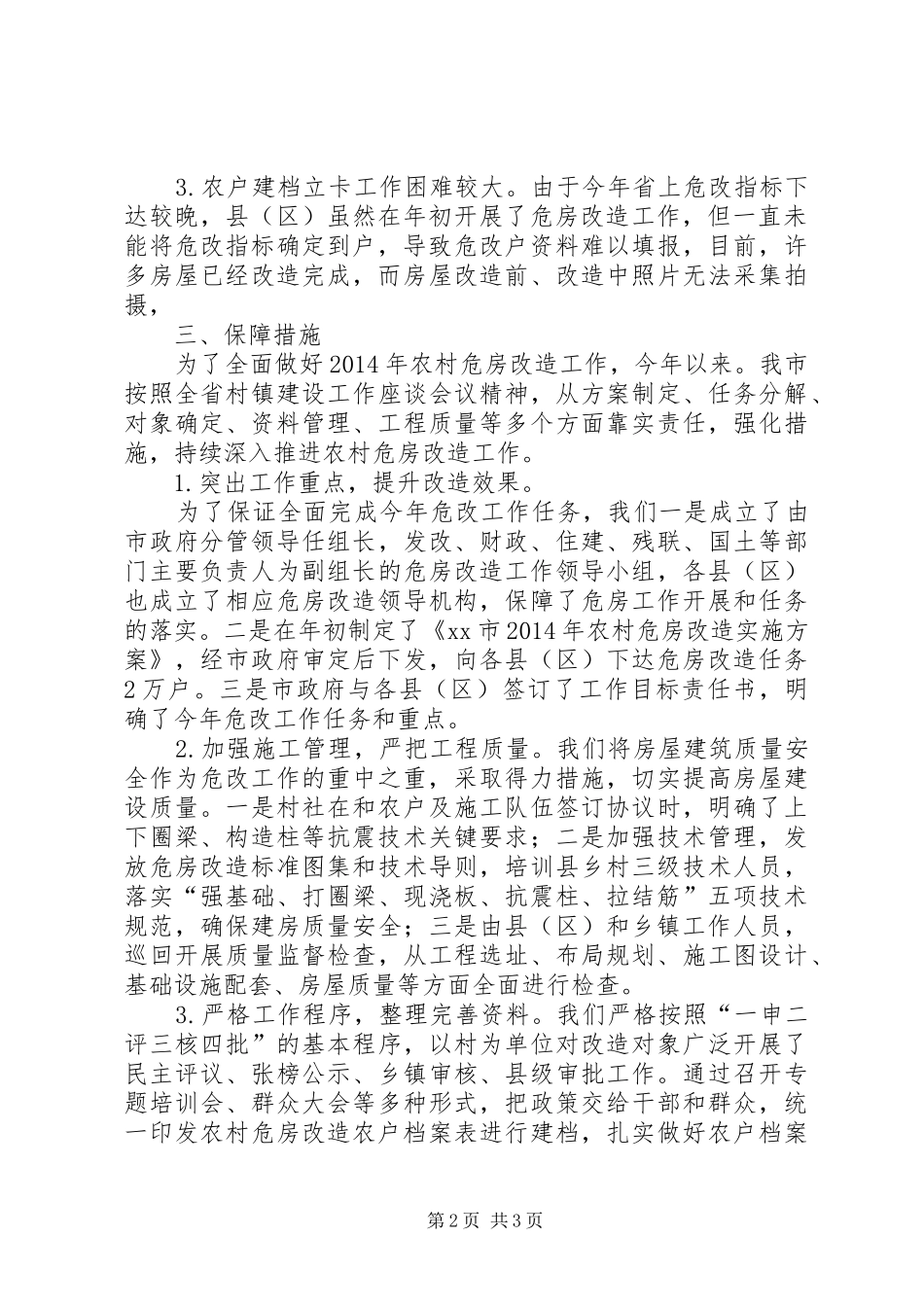

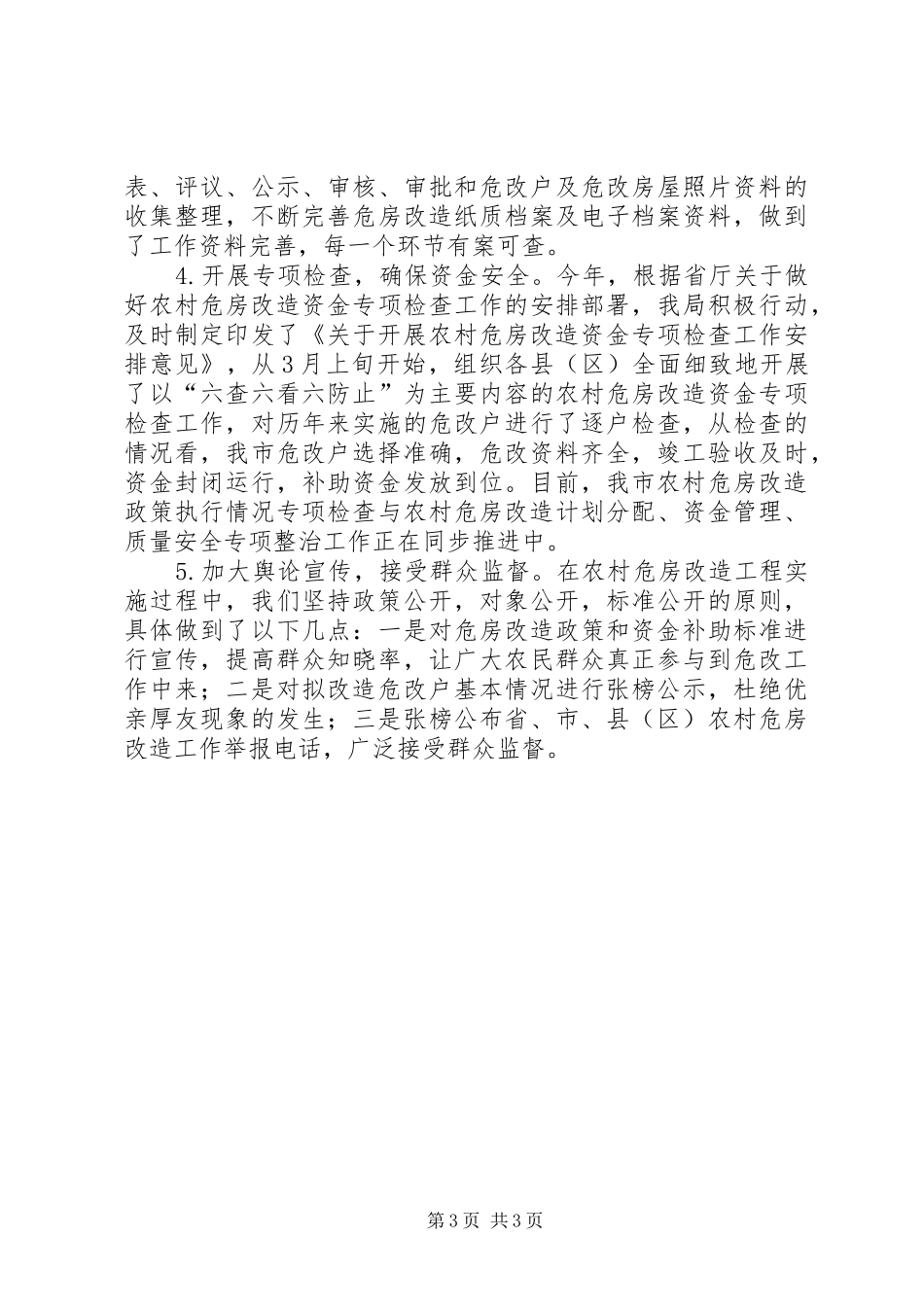

二、存在的困难和问题1
省厅下达危改计划不能满足我市危改工作实际需要
2013年,我市共实施农村危房改造21000户,省厅最终下达我市危房改造任务14600户,有6400户贫困户未能纳入危房改造计划、享受到危改补助资金
今年省上共下达我市危房改造任务13150户,距我市年初下达各县(区)2万户的目标相差6850户,尤其是xx区、xx县、xx县目前已开工户数已大于省上下达户数,这一情况将造成我市部分危房群众无法享受到危房补助资金,同时,也将影响今后农户实施危改建房的积极性
农村危房改造与易地扶贫搬迁项目整合困难较多
根据省发改、住建、财政三部门联合下发的《关于进一步做好易地扶贫搬迁项目与农村危房改造项目资金整合的通知》,下达我市易地扶贫搬迁农户5318户,并要求优先纳入今年的危房改造计划之中
但在实际工作过程中,由于易地扶贫搬迁项目与农村危房改造项目政策依据不同,并且往往在个别乡镇的几个村集中实施,这就造成部分易地扶贫搬迁户不符合危房改造户选择标准,有的易地扶贫搬迁户已经享受过危房改造补助政策,从而导致重复领取危
