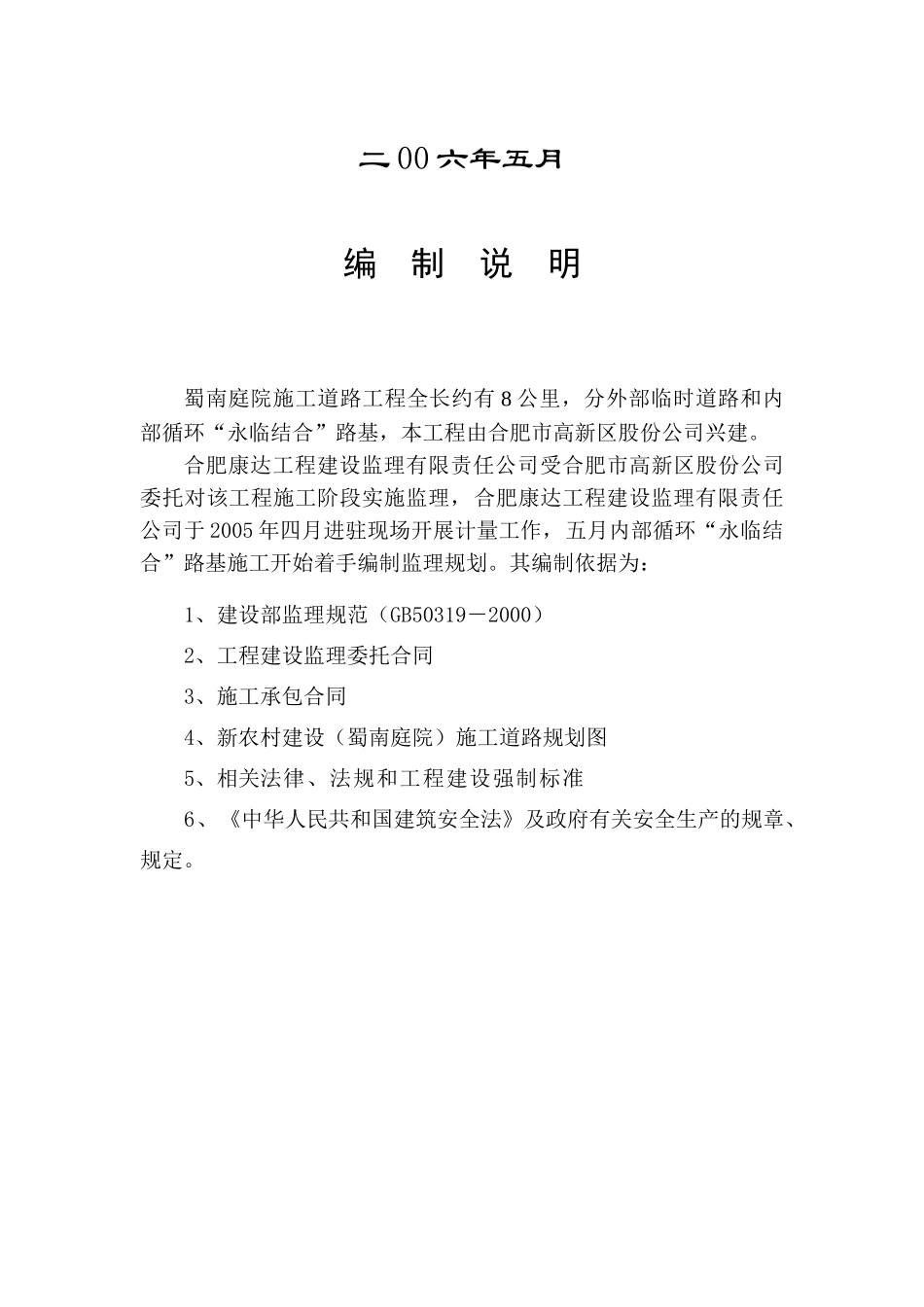

蜀南庭院施工道路工程监理规划编制:审核:批准:合肥康达工程建设监理有限责任公司二00六年五月编制说明蜀南庭院施工道路工程全长约有8公里,分外部临时道路和内部循环“永临结合”路基,本工程由合肥市高新区股份公司兴建
合肥康达工程建设监理有限责任公司受合肥市高新区股份公司委托对该工程施工阶段实施监理,合肥康达工程建设监理有限责任公司于2005年四月进驻现场开展计量工作,五月内部循环“永临结合”路基施工开始着手编制监理规划
其编制依据为:1、建设部监理规范(GB50319-2000)2、工程建设监理委托合同3、施工承包合同4、新农村建设(蜀南庭院)施工道路规划图5、相关法律、法规和工程建设强制标准6、《中华人民共和国建筑安全法》及政府有关安全生产的规章、规定

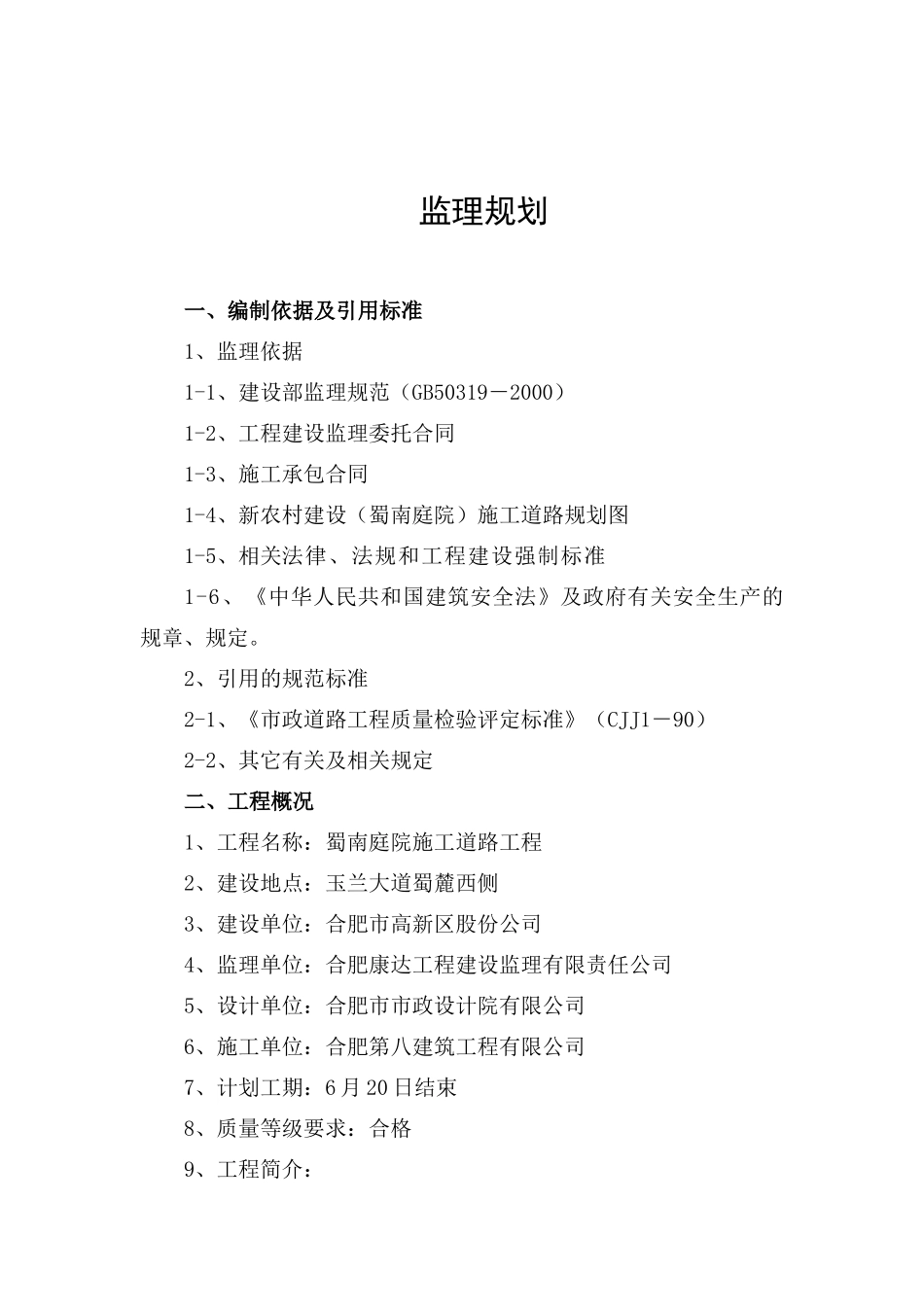

监理规划一、编制依据及引用标准1、监理依据1-1、建设部监理规范(GB50319-2000)1-2、工程建设监理委托合同1-3、施工承包合同1-4、新农村建设(蜀南庭院)施工道路规划图1-5、相关法律、法规和工程建设强制标准1-6、《中华人民共和国建筑安全法》及政府有关安全生产的规章、规定
2、引用的规范标准2-1、《市政道路工程质量检验评定标准》(CJJ1-90)2-2、其它有关及相关规定二、工程概况1、工程名称:蜀南庭院施工道路工程2、建设地点:玉兰大道蜀麓西侧3、建设单位:合肥市高新区股份公司4、监理单位:合肥康达工程建设监理有限责任公司5、设计单位:合肥市市政设计院有限公司6、施工单位:合肥第八建筑工程有限公司7、计划工期:6月20日结束8、质量等级要求:合格9、工程简介:本次修建蜀南庭院施工道路分为外部临时道路和内部循环“永临结合”路基,外部临时道路整体路宽为8米;内部循环“永临结合”路基路宽分为4米、7米、8米、16米不等
外部临时道路结构设计为素土换填、30cm砖渣、30cm道渣;内部循环“永临结合”路基结构设计
