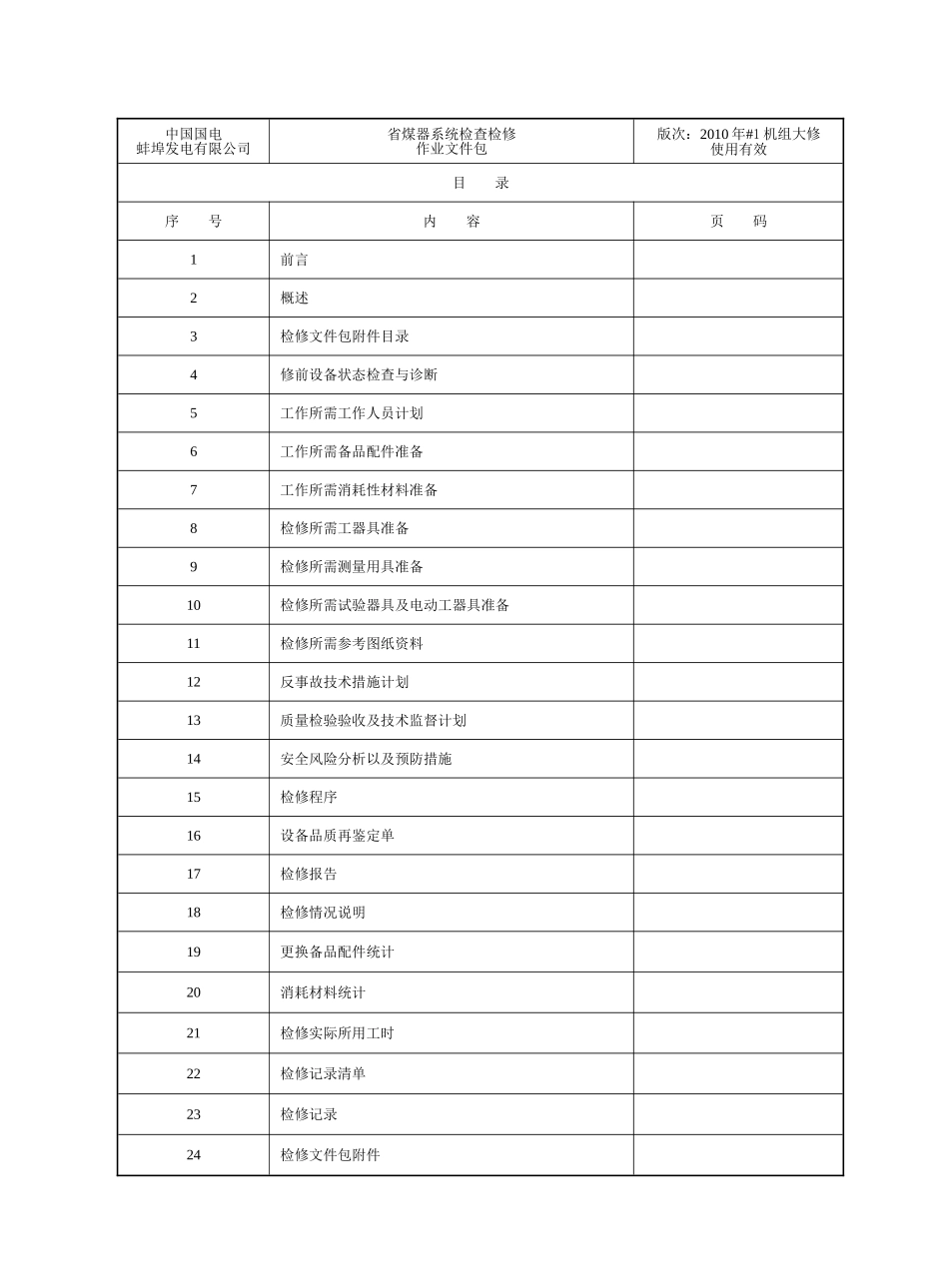

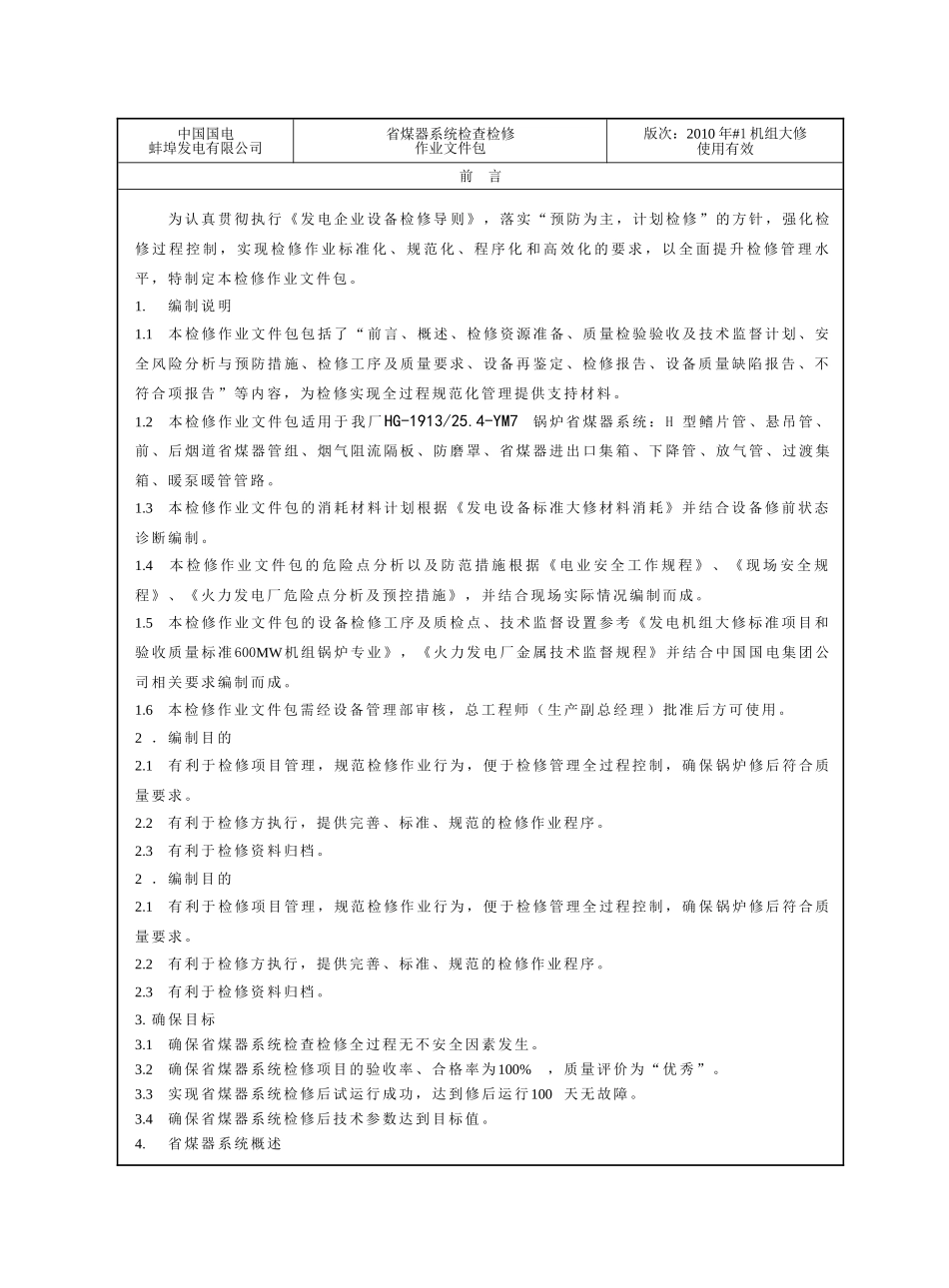

检修作业文件包600MW锅炉机组#1锅炉省煤器系统检查检修作业文件包批准:审核:编写:国电蚌埠发电有限公司2010年6月中国国电蚌埠发电有限公司省煤器系统检查检修作业文件包版次:2010年#1机组大修使用有效目录序号内容页码1前言2概述3检修文件包附件目录4修前设备状态检查与诊断5工作所需工作人员计划6工作所需备品配件准备7工作所需消耗性材料准备8检修所需工器具准备9检修所需测量用具准备10检修所需试验器具及电动工器具准备11检修所需参考图纸资料12反事故技术措施计划13质量检验验收及技术监督计划14安全风险分析以及预防措施15检修程序16设备品质再鉴定单17检修报告18检修情况说明19更换备品配件统计20消耗材料统计21检修实际所用工时22检修记录清单23检修记录24检修文件包附件中国国电蚌埠发电有限公司省煤器系统检查检修作业文件包版次:2010年#1机组大修使用有效前言为认真贯彻执行《发电企业设备检修导则》,落实“预防为主,计划检修”的方针,强化检修过程控制,实现检修作业标准化、规范化、程序化和高效化的要求,以全面提升检修管理水平,特制定本检修作业文件包。1.编制说明1.1本检修作业文件包包括了“前言、概述、检修资源准备、质量检验验收及技术监督计划、安全风险分析与预防措施、检修工序及质量要求、设备再鉴定、检修报告、设备质量缺陷报告、不符合项报告”等内容,为检修实现全过程规范化管理提供支持材料。1.2本检修作业文件包适用于我厂HG-1913/25.4-YM7锅炉省煤器系统:H型鳍片管、悬吊管、前、后烟道省煤器管组、烟气阻流隔板、防磨罩、省煤器进出口集箱、下降管、放气管、过渡集箱、暖泵暖管管路。1.3本检修作业文件包的消耗材料计划根据《发电设备标准大修材料消耗》并结合设备修前状态诊断编制。1.4本检修作业文件包的危险点分析以及防范措施根据《电业安全工作规程》、《现场安全规程》、《火力发电厂危险点分析及预控措施》,并结合现场实际情况编制而成。1.5本检修作业文件包的设备检修工序及质检点、技术监督设置参考《发电机组大修标准项目和验收质量标准600MW机组锅炉专业》,《火力发电厂金属技术监督规程》并结合中国国电集团公司相关要求编制而成。1.6本检修作业文件包需经设备管理部审核,总工程师(生产副总经理)批准后方可使用。2.编制目的2.1有利于检修项目管理,规范检修作业行为,便于检修管理全过程控制,确保锅炉修后符合质量要求。2.2有利于检修方执行,提供完善、标准、规范的检修作业程序。2.3有利于检修资料归档。2.编制目的2.1有利于检修项目管理,规范检修作业行为,便于检修管理全过程控制,确保锅炉修后符合质量要求。2.2有利于检修方执行,提供完善、标准、规范的检修作业程序。2.3有利于检修资料归档。3.确保目标3.1确保省煤器系统检查检修全过程无不安全因素发生。3.2确保省煤器系统检修项目的验收率、合格率为100%,质量评价为“优秀”。3.3实现省煤器系统检修后试运行成功,达到修后运行100天无故障。3.4确保省煤器系统检修后技术参数达到目标值。4.省煤器系统概述锅炉尾部的前、后烟道内低温再热器和低温过热器下均布置有省煤器管组,每组省煤器管组均有两只出口集箱,每只集箱上引出95根悬吊管,悬吊管出口集箱均设有放气管,4只悬吊管出口集箱的两端分别连接至烟道包墙两侧的过渡集箱,过渡集箱再通过连接管汇集成一根下降管,此下降管上接出两根管路:循环泵暖泵管路和溢流管暖管管路,下降管分成两根小下降管,并分别引至炉膛冷灰斗处的两侧与分配集箱连接。每根下降管分配集箱引出16根连接管分别与水冷壁入口前、后集箱连接。中国国电蚌埠发电有限公司省煤器系统检查检修作业文件包版次:2010年#1机组大修使用有效概述检修文件包编号检修计划名称#1机组锅炉专业大修检修等级A级检修项目类型标准项目技术监督项目有4个实际完成质检点设置W点计划4个H点计划2个实际完成反措项目有1个实际完成设备异动项目有□个,无□实际完成项目变更情况有□个,无□实际完成不符合项统计有□个,无□质量缺陷报告统计有□个,无□是否需要再鉴定品质再鉴定有□个,无□;功能再鉴定有□个,无□工作票号检修工作描述#1机...
