电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

第五次工地会议汇报材料1VIP免费

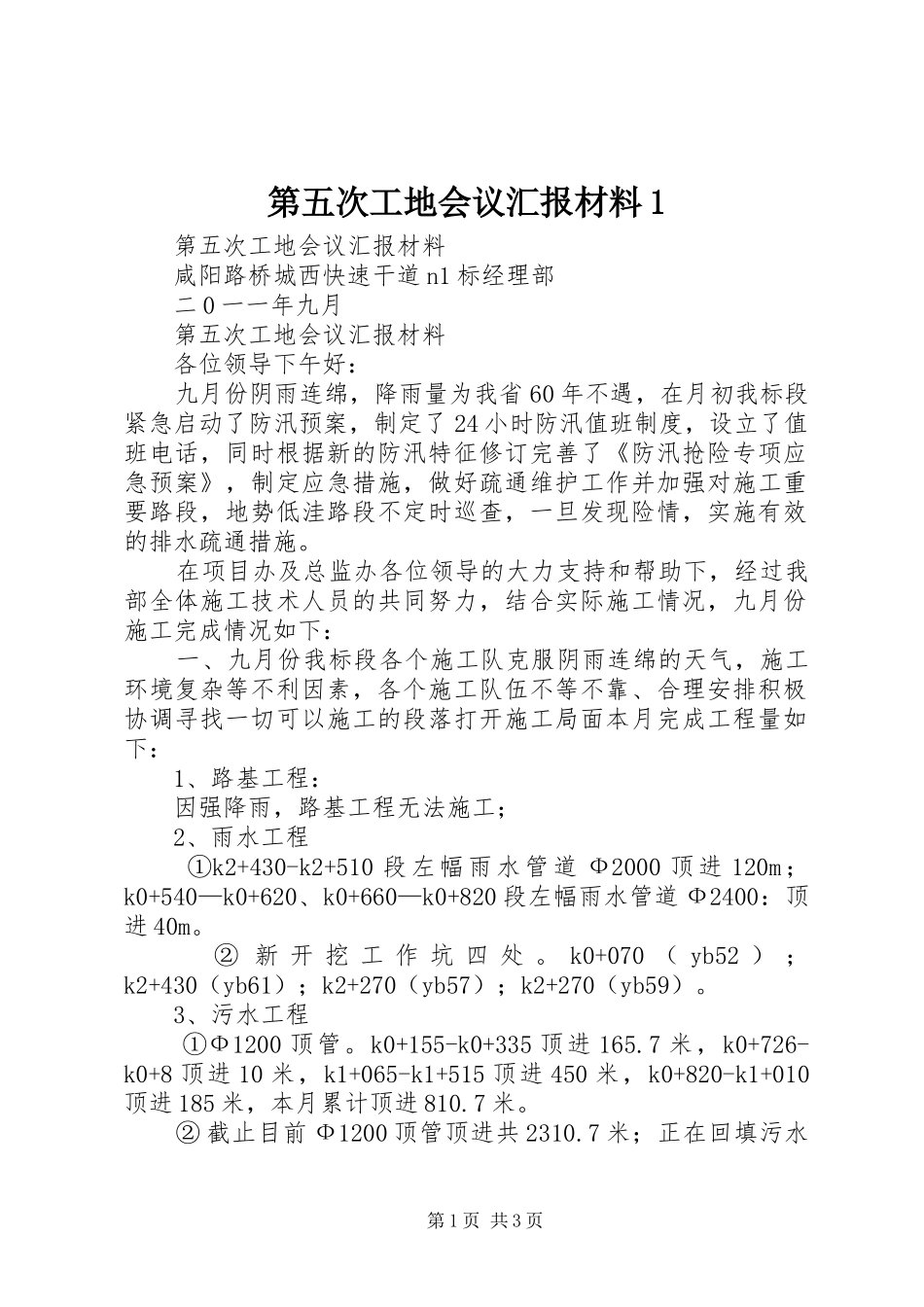

第五次工地会议汇报材料1_第1页
1/3

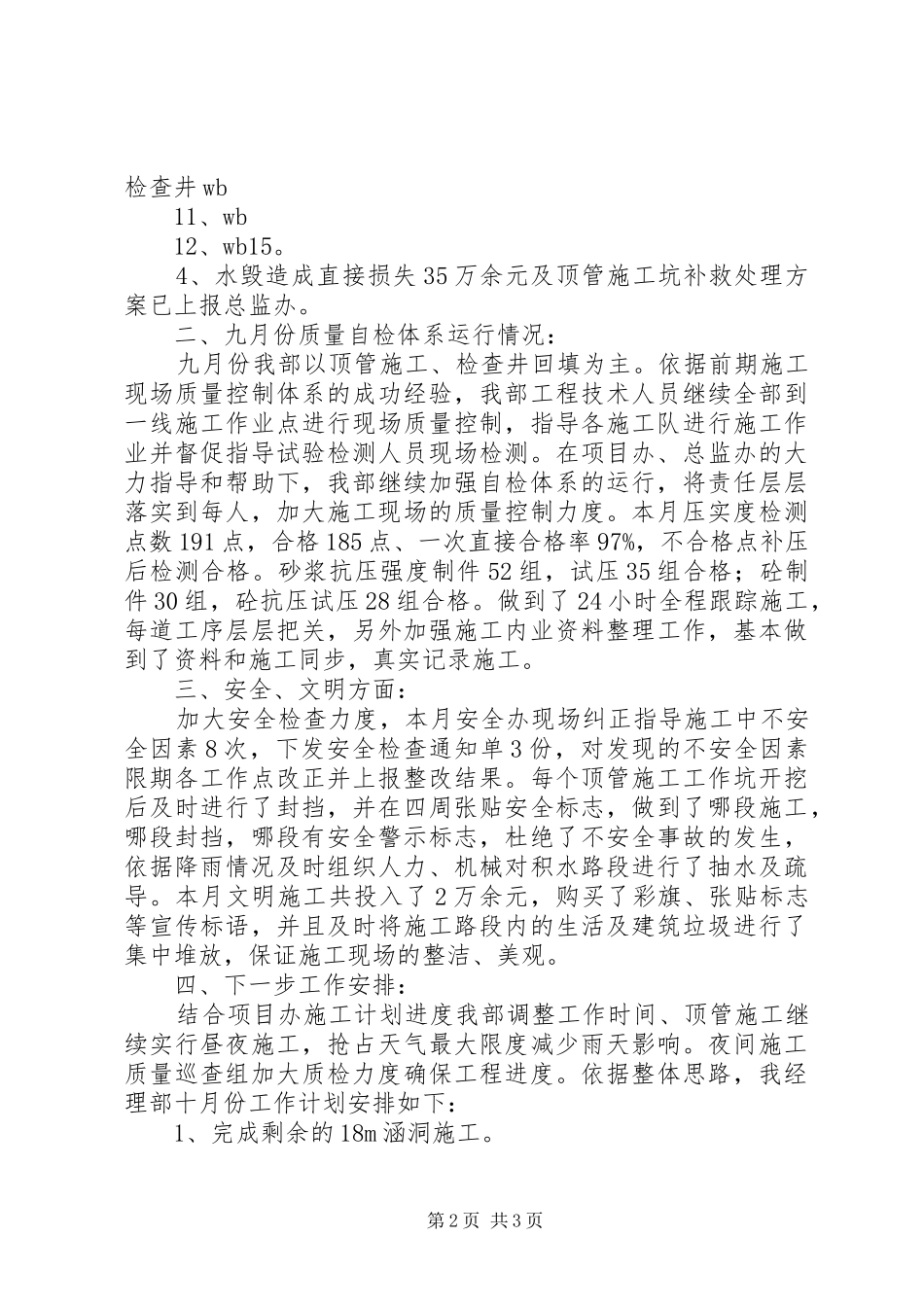

第五次工地会议汇报材料1_第2页
2/3

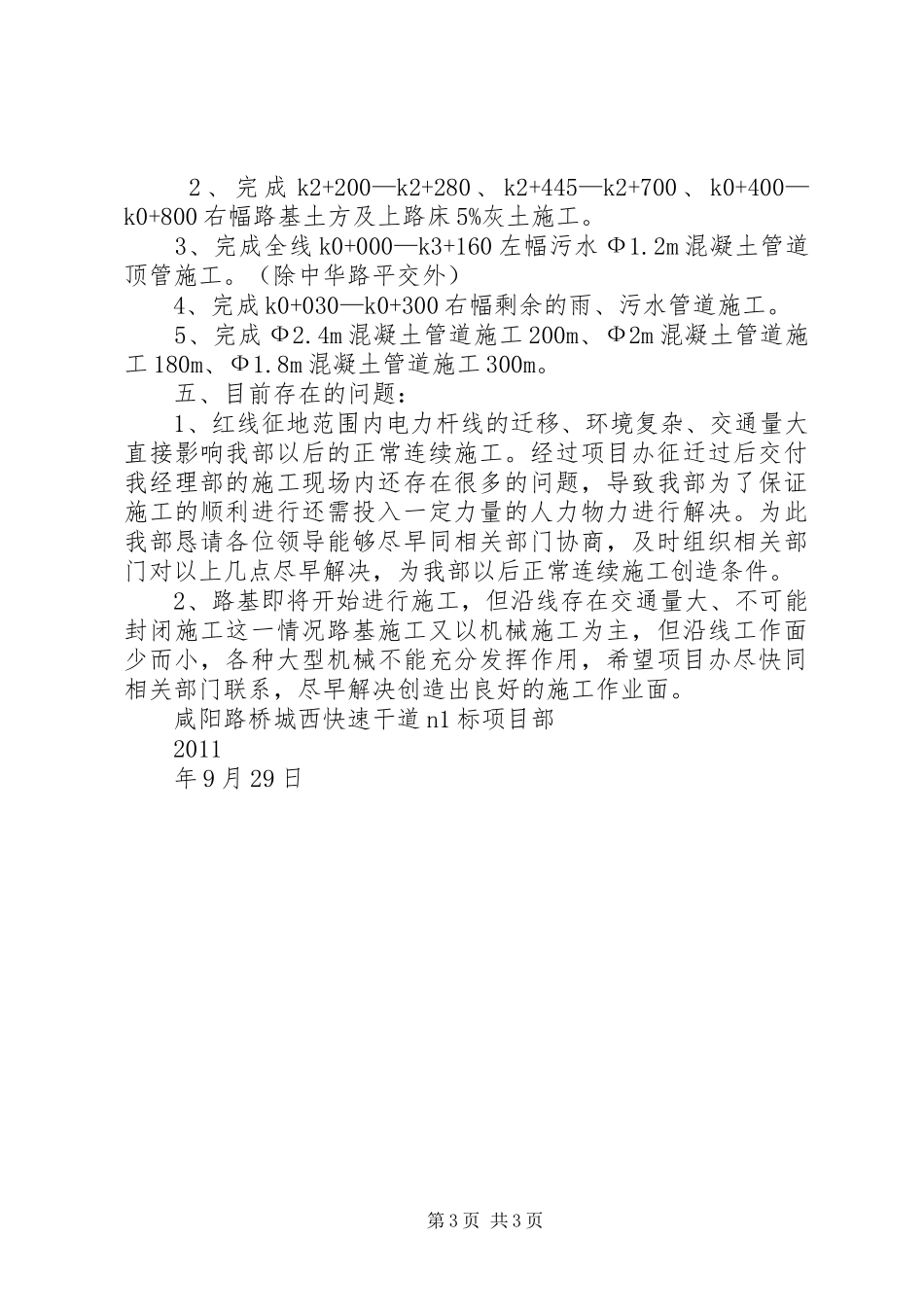

第五次工地会议汇报材料1_第3页
3/3
第五次工地会议汇报材料1第五次工地会议汇报材料咸阳路桥城西快速干道n1标经理部二0一一年九月第五次工地会议汇报材料各位领导下午好:九月份阴雨连绵,降雨量为我省60年不遇,在月初我标段紧急启动了防汛预案,制定了24小时防汛值班制度,设立了值班电话,同时根据新的防汛特征修订完善了《防汛抢险专项应急预案》,制定应急措施,做好疏通维护工作并加强对施工重要路段,地势低洼路段不定时巡查,一旦发现险情,实施有效的排水疏通措施。在项目办及总监办各位领导的大力支持和帮助下,经过我部全体施工技术人员的共同努力,结合实际施工情况,九月份施工完成情况如下:一、九月份我标段各个施工队克服阴雨连绵的天气,施工环境复杂等不利因素,各个施工队伍不等不靠、合理安排积极协调寻找一切可以施工的段落打开施工局面本月完成工程量如下:1、路基工程:因强降雨,路基工程无法施工;2、雨水工程①k2+430-k2+510段左幅雨水管道Ф2000顶进120m;k0+540—k0+620、k0+660—k0+820段左幅雨水管道Ф2400:顶进40m。②新开挖工作坑四处。k0+070(yb52);k2+430(yb61);k2+270(yb57);k2+270(yb59)。3、污水工程①Ф1200顶管。k0+155-k0+335顶进165.7米,k0+726-k0+8顶进10米,k1+065-k1+515顶进450米,k0+820-k1+010顶进185米,本月累计顶进810.7米。②截止目前Ф1200顶管顶进共2310.7米;正在回填污水第1页共3页检查井wb11、wb12、wb15。4、水毁造成直接损失35万余元及顶管施工坑补救处理方案已上报总监办。二、九月份质量自检体系运行情况:九月份我部以顶管施工、检查井回填为主。依据前期施工现场质量控制体系的成功经验,我部工程技术人员继续全部到一线施工作业点进行现场质量控制,指导各施工队进行施工作业并督促指导试验检测人员现场检测。在项目办、总监办的大力指导和帮助下,我部继续加强自检体系的运行,将责任层层落实到每人,加大施工现场的质量控制力度。本月压实度检测点数191点,合格185点、一次直接合格率97%,不合格点补压后检测合格。砂浆抗压强度制件52组,试压35组合格;砼制件30组,砼抗压试压28组合格。做到了24小时全程跟踪施工,每道工序层层把关,另外加强施工内业资料整理工作,基本做到了资料和施工同步,真实记录施工。三、安全、文明方面:加大安全检查力度,本月安全办现场纠正指导施工中不安全因素8次,下发安全检查通知单3份,对发现的不安全因素限期各工作点改正并上报整改结果。每个顶管施工工作坑开挖后及时进行了封挡,并在四周张贴安全标志,做到了哪段施工,哪段封挡,哪段有安全警示标志,杜绝了不安全事故的发生,依据降雨情况及时组织人力、机械对积水路段进行了抽水及疏导。本月文明施工共投入了2万余元,购买了彩旗、张贴标志等宣传标语,并且及时将施工路段内的生活及建筑垃圾进行了集中堆放,保证施工现场的整洁、美观。四、下一步工作安排:结合项目办施工计划进度我部调整工作时间、顶管施工继续实行昼夜施工,抢占天气最大限度减少雨天影响。夜间施工质量巡查组加大质检力度确保工程进度。依据整体思路,我经理部十月份工作计划安排如下:1、完成剩余的18m涵洞施工。第2页共3页2、完成k2+200—k2+280、k2+445—k2+700、k0+400—k0+800右幅路基土方及上路床5%灰土施工。3、完成全线k0+000—k3+160左幅污水Ф1.2m混凝土管道顶管施工。(除中华路平交外)4、完成k0+030—k0+300右幅剩余的雨、污水管道施工。5、完成Ф2.4m混凝土管道施工200m、Ф2m混凝土管道施工180m、Ф1.8m混凝土管道施工300m。五、目前存在的问题:1、红线征地范围内电力杆线的迁移、环境复杂、交通量大直接影响我部以后的正常连续施工。经过项目办征迁过后交付我经理部的施工现场内还存在很多的问题,导致我部为了保证施工的顺利进行还需投入一定力量的人力物力进行解决。为此我部恳请各位领导能够尽早同相关部门协商,及时组织相关部门对以上几点尽早解决,为我部以后正常连续施工创造条件。2、路基即将开始进行施工,但沿线存在交通量大、不可能封闭施工这一情况路基施工又以机械施工为主,但沿线工作面少而小,各种大型机械不能充分发挥作用,希望项目办尽快同相关部门联系,尽早解决创造出良好的施工作业面。咸阳路桥城西快速干道n1标项目部2011年9月29日第3页共3页

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

第五次工地会议汇报材料1

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
