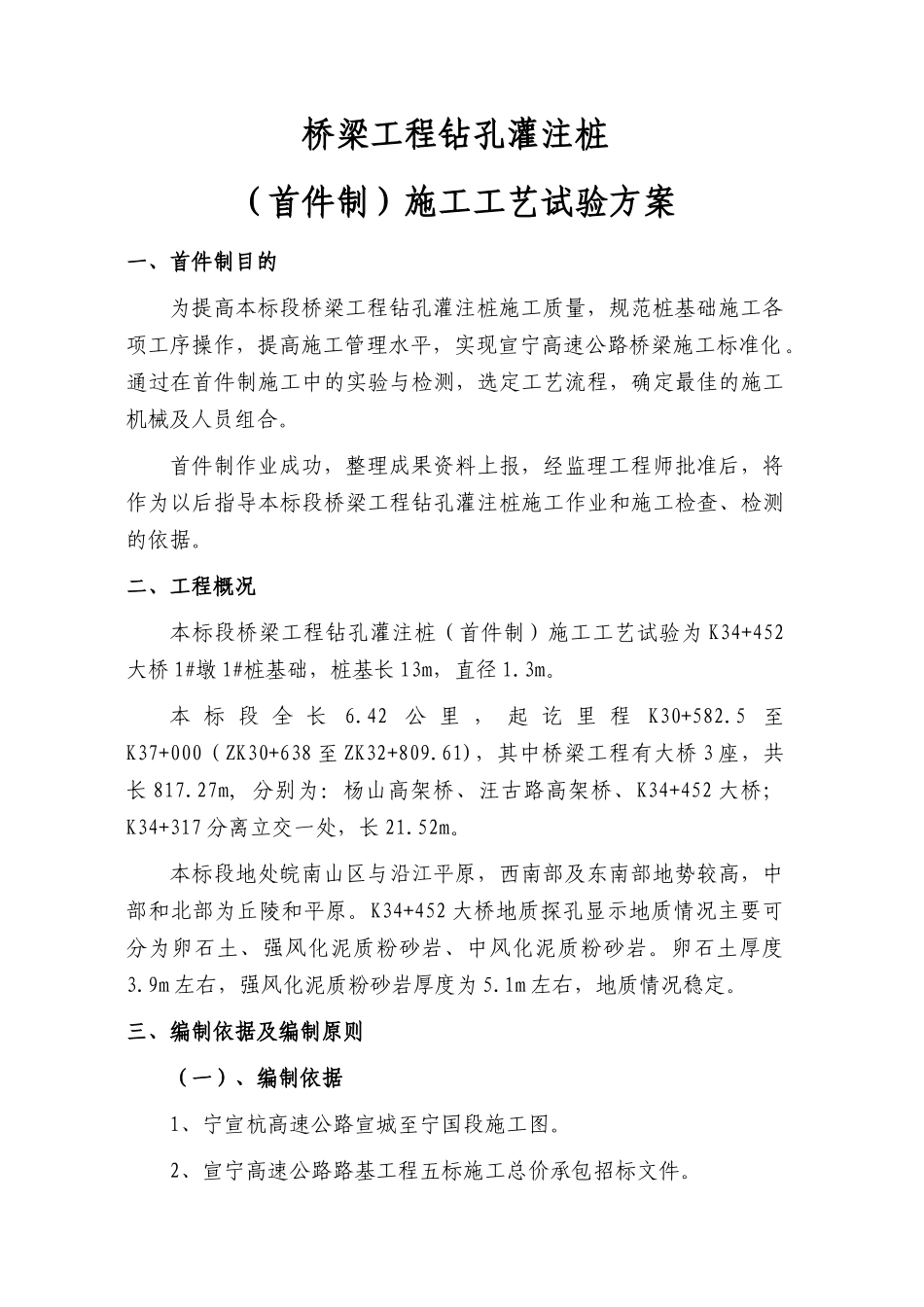

桥梁工程钻孔灌注桩(首件制)施工工艺试验方案一、首件制目的为提高本标段桥梁工程钻孔灌注桩施工质量,规范桩基础施工各项工序操作,提高施工管理水平,实现宣宁高速公路桥梁施工标准化
通过在首件制施工中的实验与检测,选定工艺流程,确定最佳的施工机械及人员组合
首件制作业成功,整理成果资料上报,经监理工程师批准后,将作为以后指导本标段桥梁工程钻孔灌注桩施工作业和施工检查、检测的依据
二、工程概况本标段桥梁工程钻孔灌注桩(首件制)施工工艺试验为K34+452大桥1#墩1#桩基础,桩基长13m,直径1
本标段全长6
42公里,起讫里程K30+582
5至K37+000(ZK30+638至ZK32+809
61),其中桥梁工程有大桥3座,共长817
27m,分别为:杨山高架桥、汪古路高架桥、K34+452大桥;K34+317分离立交一处,长21
本标段地处皖南山区与沿江平原,西南部及东南部地势较高,中部和北部为丘陵和平原
K34+452大桥地质探孔显示地质情况主要可分为卵石土、强风化泥质粉砂岩、中风化泥质粉砂岩
卵石土厚度3
9m左右,强风化泥质粉砂岩厚度为5
1m左右,地质情况稳定

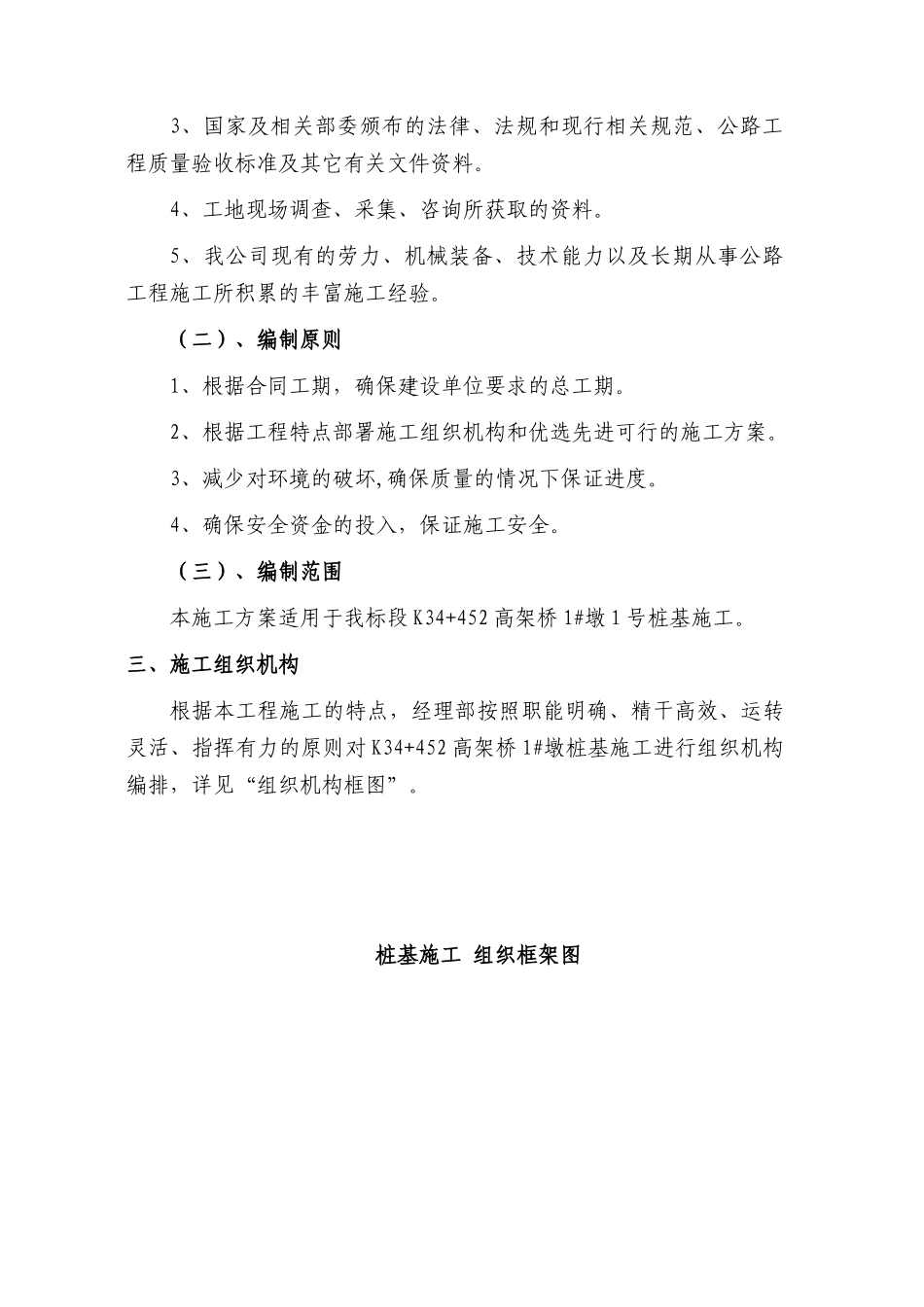

三、编制依据及编制原则(一)、编制依据1、宁宣杭高速公路宣城至宁国段施工图
2、宣宁高速公路路基工程五标施工总价承包招标文件
3、国家及相关部委颁布的法律、法规和现行相关规范、公路工程质量验收标准及其它有关文件资料
4、工地现场调查、采集、咨询所获取的资料
5、我公司现有的劳力、机械装备、技术能力以及长期从事公路工程施工所积累的丰富施工经验
(二)、编制原则1、根据合同工期,确保建设单位要求的总工期
2、根据工程特点部署施工组织机构和优选先进可行的施工方案
3、减少对环境的破坏,确保质量的情况下保证进度
4、确保安全资金的投入,保证施工安全
(三)、编制范围本施工方案适用于我标段K34+452高
