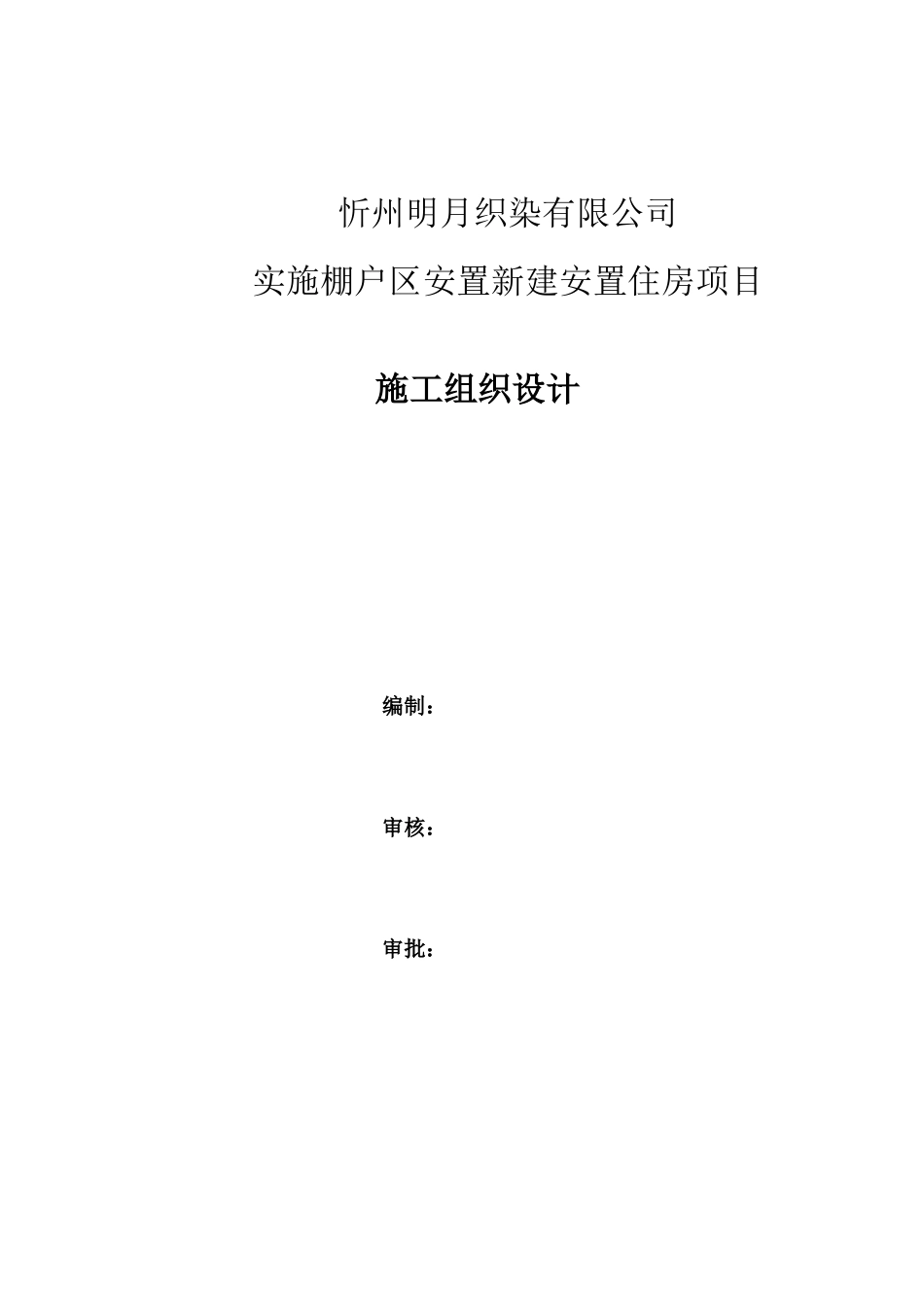

忻州明月织染有限公司实施棚户区安置新建安置住房项目施工组织设计编制:审核:审批:昌陆建筑工程集团有限公司2016年6月1前言1

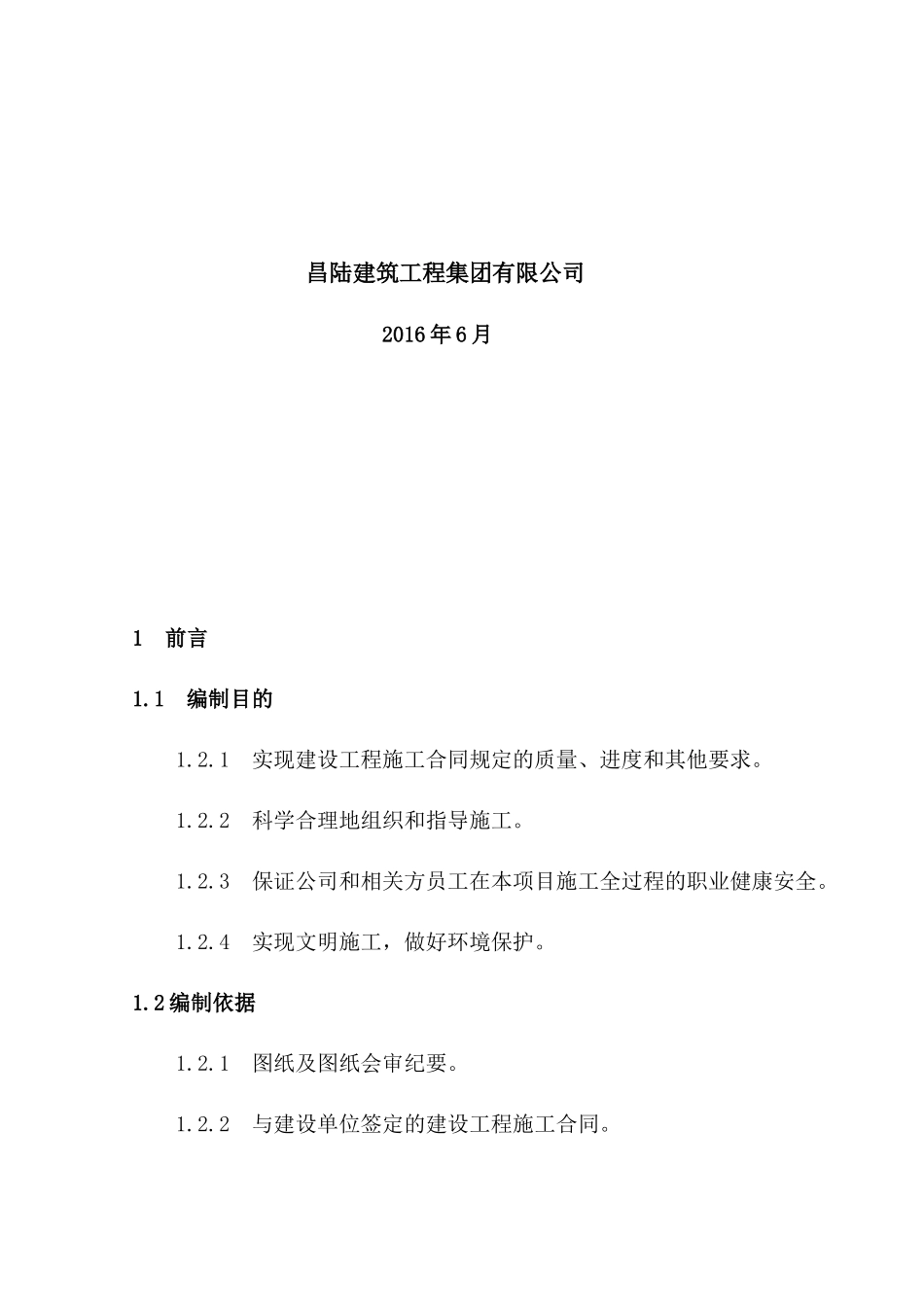

1编制目的1
1实现建设工程施工合同规定的质量、进度和其他要求
2科学合理地组织和指导施工
3保证公司和相关方员工在本项目施工全过程的职业健康安全
4实现文明施工,做好环境保护
2编制依据1
1图纸及图纸会审纪要
2与建设单位签定的建设工程施工合同
4主要的法律、法规、规定

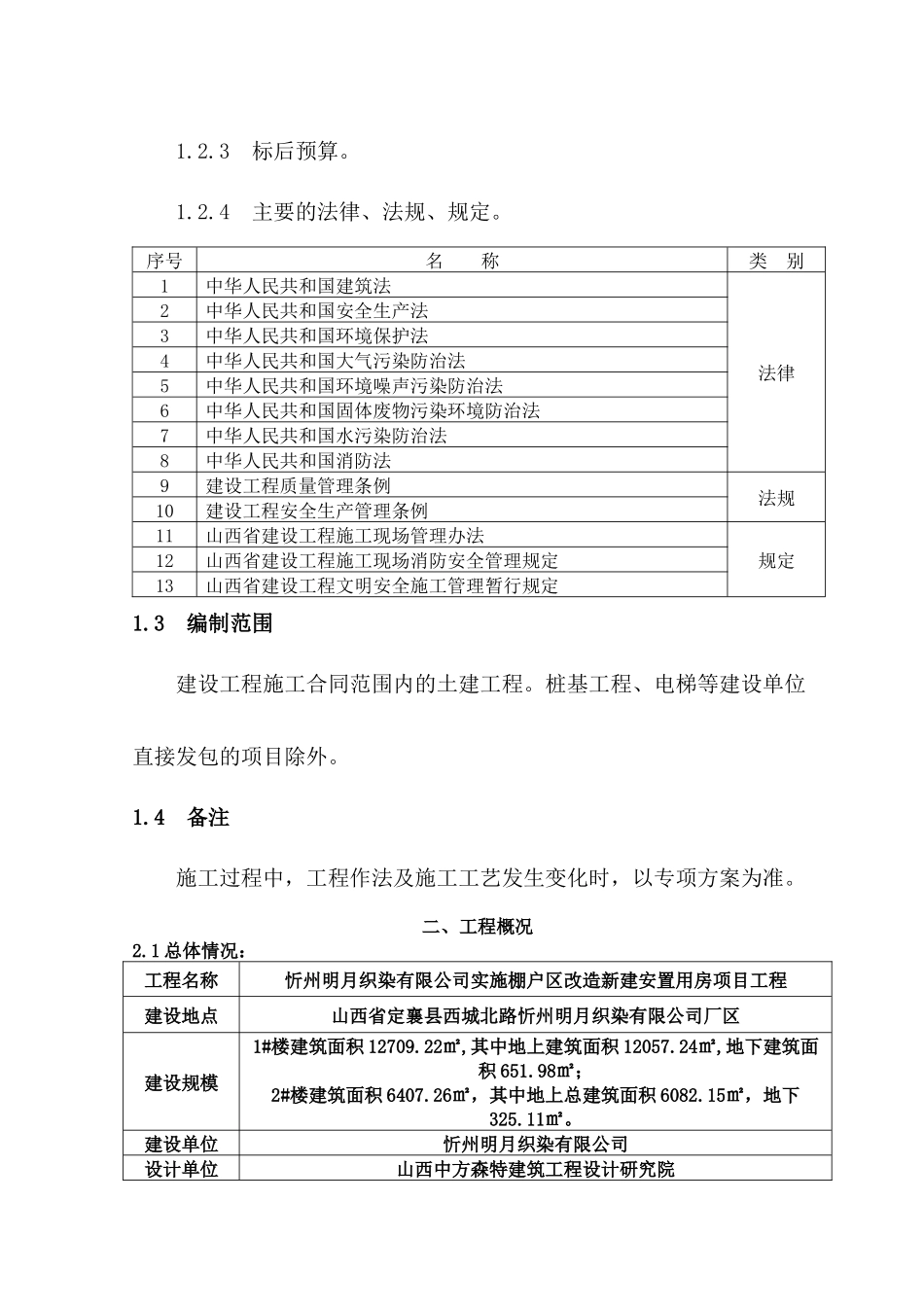

序号名称类别1中华人民共和国建筑法法律2中华人民共和国安全生产法3中华人民共和国环境保护法4中华人民共和国大气污染防治法5中华人民共和国环境噪声污染防治法6中华人民共和国固体废物污染环境防治法7中华人民共和国水污染防治法8中华人民共和国消防法9建设工程质量管理条例法规10建设工程安全生产管理条例11山西省建设工程施工现场管理办法规定12山西省建设工程施工现场消防安全管理规定13山西省建设工程文明安全施工管理暂行规定1
3编制范围建设工程施工合同范围内的土建工程
桩基工程、电梯等建设单位直接发包的项目除外
4备注施工过程中,工程作法及施工工艺发生变化时,以专项方案为准
二、工程概况2
1总体情况:工程名称忻州明月织染有限公司实施棚户区改造新建安置用房项目工程建设地点山西省定襄县西城北路忻州明月织染有限公司厂区建设规模1#楼建筑面积12709
22㎡,其中地上建筑面积12057
24㎡,地下建筑面积651
98㎡;2#楼建筑面积6407
26㎡,其中地上总建筑面积6082
15㎡,地下325
建设单位忻州明月织染有限公司设计单位山西中方森特建筑工程设计研究院招标范围施工图范围内所有内容质量标准达到现行施工及验收规范标准合格工期要求计划工期:540日历天计划开工日期:2016年4月28日计划竣工日期:
