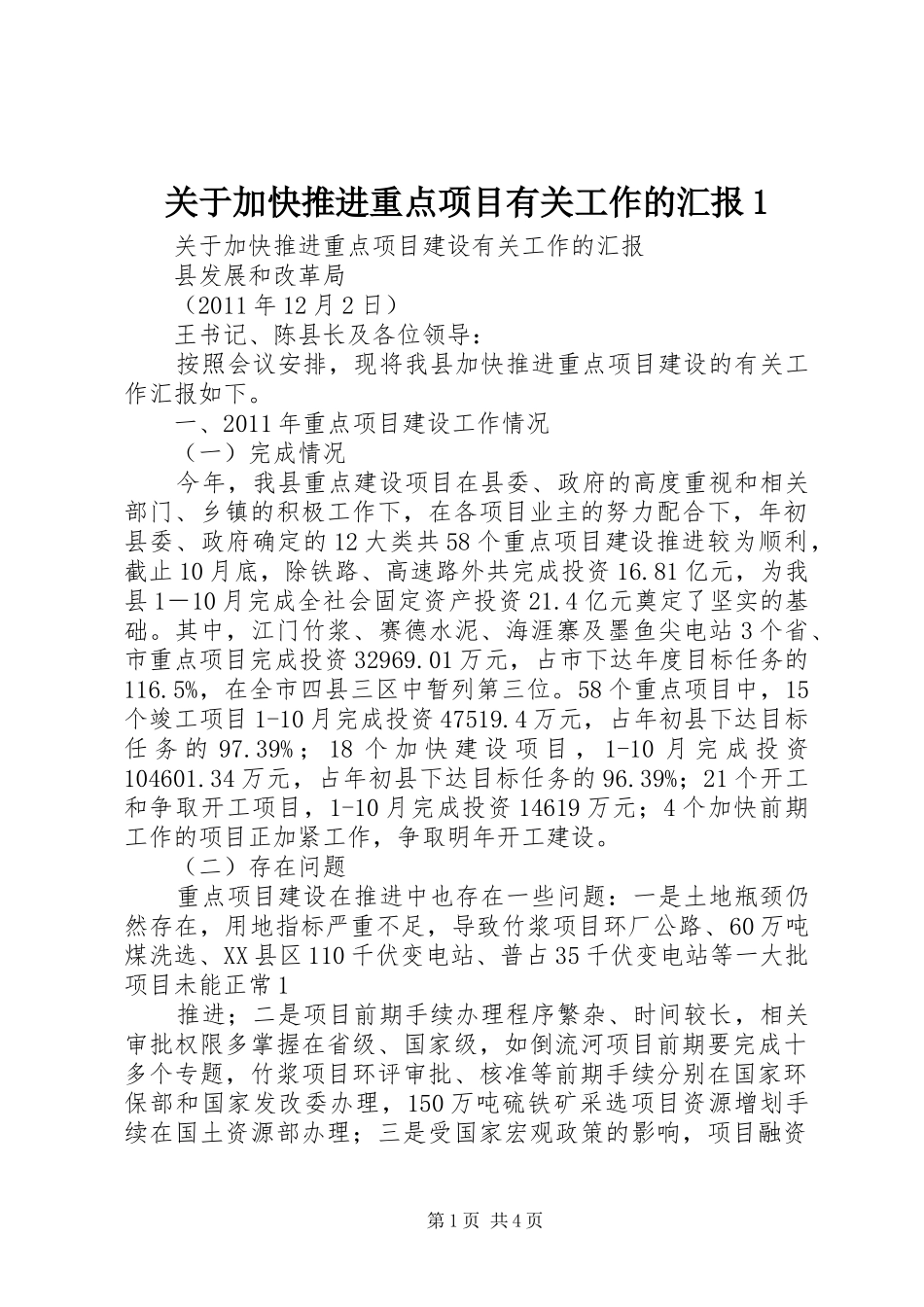

关于加快推进重点项目有关工作的汇报1关于加快推进重点项目建设有关工作的汇报县发展和改革局(2011年12月2日)王书记、陈县长及各位领导:按照会议安排,现将我县加快推进重点项目建设的有关工作汇报如下
一、2011年重点项目建设工作情况(一)完成情况今年,我县重点建设项目在县委、政府的高度重视和相关部门、乡镇的积极工作下,在各项目业主的努力配合下,年初县委、政府确定的12大类共58个重点项目建设推进较为顺利,截止10月底,除铁路、高速路外共完成投资16
81亿元,为我县1-10月完成全社会固定资产投资21
4亿元奠定了坚实的基础
其中,江门竹浆、赛德水泥、海涯寨及墨鱼尖电站3个省、市重点项目完成投资32969
01万元,占市下达年度目标任务的116
5%,在全市四县三区中暂列第三位
58个重点项目中,15个竣工项目1-10月完成投资47519
4万元,占年初县下达目标任务的97
39%;18个加快建设项目,1-10月完成投资104601
34万元,占年初县下达目标任务的96
39%;21个开工和争取开工项目,1-10月完成投资14619万元;4个加快前期工作的项目正加紧工作,争取明年开工建设
(二)存在问题重点项目建设在推进中也存在一些问题:一是土地瓶颈仍然存在,用地指标严重不足,导致竹浆项目环厂公路、60万吨煤洗选、XX县区110千伏变电站、普占35千伏变电站等一大批项目未能正常1推进;二是项目前期手续办理程序繁杂、时间较长,相关审批权限多掌握在省级、国家级,如倒流河项目前期要完成十多个专题,竹浆项目环评审批、核准等前期手续分别在国家环保部和国家发改委办理,150万吨硫铁矿采选项目资源增划手续在国土资源部办理;三是受国家宏观政策的影响,项目融资第1页共4页难度增大

二、2012年重点项目建设工作意见(一)完善工作机制1
强化组织领导
及时调整充实重点项目建设工作领导组及其办
