工地例会汇报材料(七月)338省道鹿苑至西旸段养护改善工程项目工地例会材料(no
4)一、提请确认上一次工地会议记录;二、承包人汇报本月工程情况;三、月度情况审查评述;(1)工程进度情况本月,项目部继续重点在河塘处理,现有条件段落路基土方回填,桥梁灌注桩基础等方面展开施工生产,先后完成清淤约1
1万方,路基土方回填约2
8万方,钻孔灌注桩75根,承台(系梁)5片,立柱2根,盖梁(台帽)2片
完成的工程量与计划相比存有一定差距,总体进度滞后局面没有改变
主要原因是:1、项目部组织管理体系运行不畅,计划制定后不能有效组织人员、机械、设备给予必要保障;2、停工整顿及其后连续阴雨对土方路基施工进度有较大影响;3、抢抓进度的意识不强,缺少必要的加班措施;4、施工工艺衔接不够紧凑,生产前后脱节严重;5、前期房屋拆迁进展缓慢,特别是高填方段大量存在征地范围内房已拆倒但仍被占用储料待售阻止机械进场,对工程推进存有相当影响;望项目部认真深化内部管理,进一步加强组织协调力度,教育各施工队组充分认识到当前工程工期的紧迫性,积极采取有效措施推进工程进度,迅速形成有序的大干场面;同时,敬请指挥部协调地方拆迁尽速撤出用地范围,以便施工
(2)工程现场情况本月,路基施工外观形象有较大改观,并初步形成流水作业态势,望继续加强;桥梁施工形象与实施时间和计划相比不尽如意,生产准备工作不足,前后脱节,具备条件却没能形成有效流水作业场面

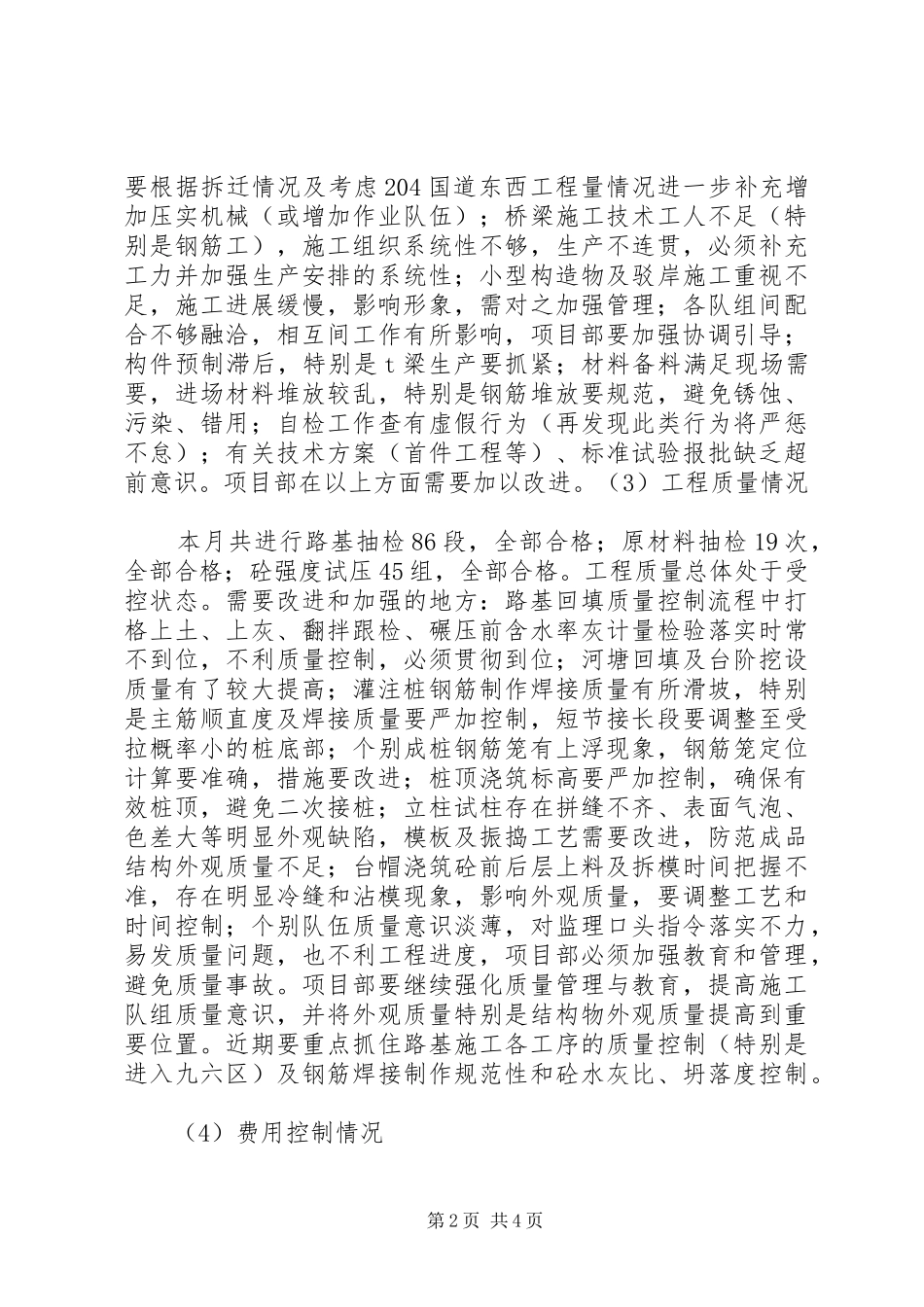

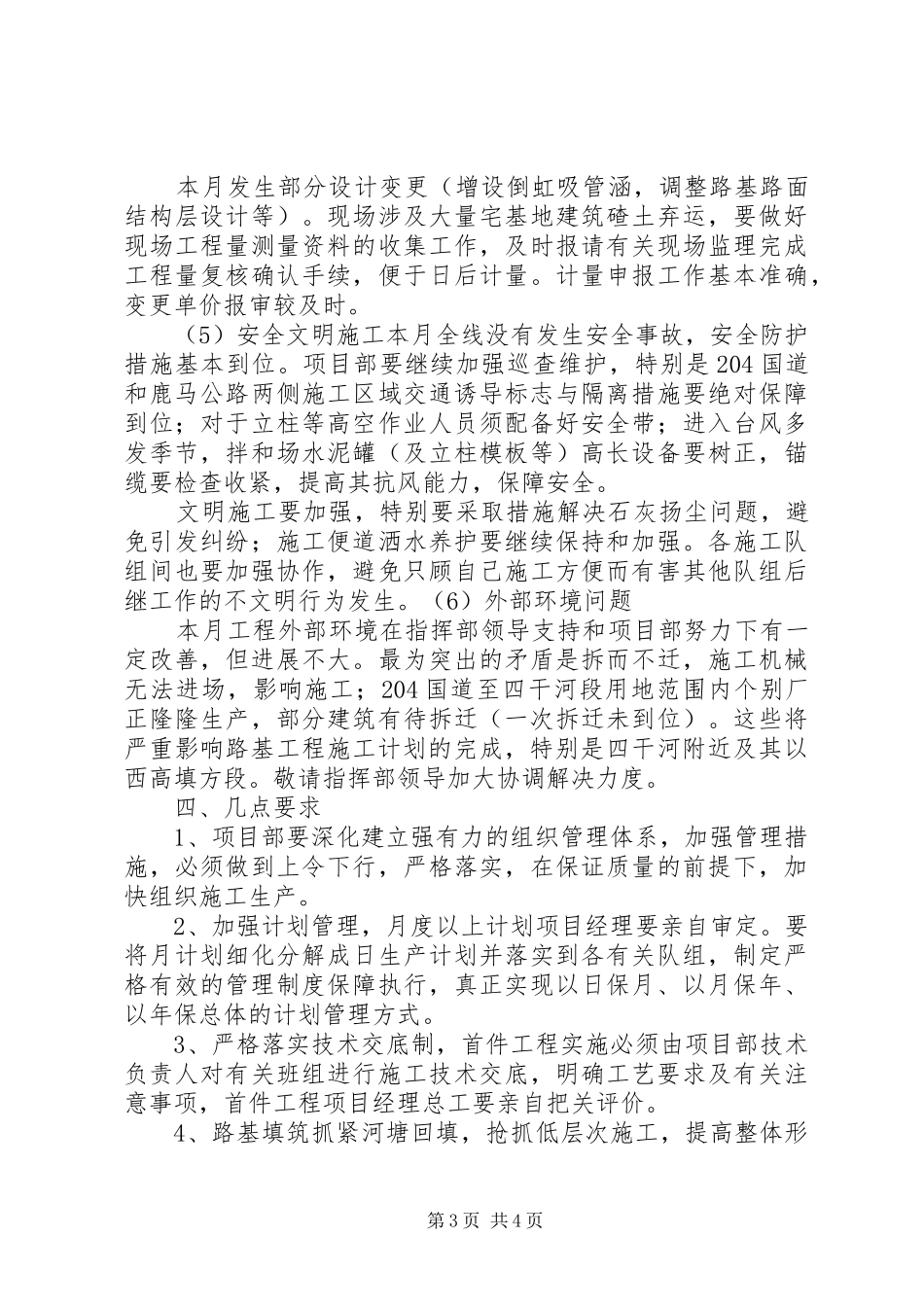

路基施工机械基本满足要求,但路基1队第1页共4页要根据拆迁情况及考虑204国道东西工程量情况进一步补充增加压实机械(或增加作业队伍);桥梁施工技术工人不足(特别是钢筋工),施工组织系统性不够,生产不连贯,必须补充工力并加强生产安排的系统性;小型构造物及驳岸施工重视不足,施工进展缓慢,影响形象,需对之加强管理;各队组间配合不够融洽,相互间工作有所影响,项目部要加强协调引导;构件预制
