第1页共6页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共6页天定高速公路质量安全督查意见甘肃省交通基建工程质量监督站二〇一〇年四月二十日第2页共6页第1页共6页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共6页天定高速公路质量安全督查意见2010年4月17日至20日,我站组织有关人员对天定高速公路建设项目进行了第一季度质量安全专项督查
根据该项目的工程进展和施工状况,采取听取汇报、查阅资料、现场查看、询问核查、随机抽检和组织座谈会等方式从工程实体、施工工艺、管理行为三方面对该项目的路基施工1-3标、8标、10标、12标、14标和16标,路面施工1-6标及路面监理1-3标共17家施工单位进行了质量安全督查

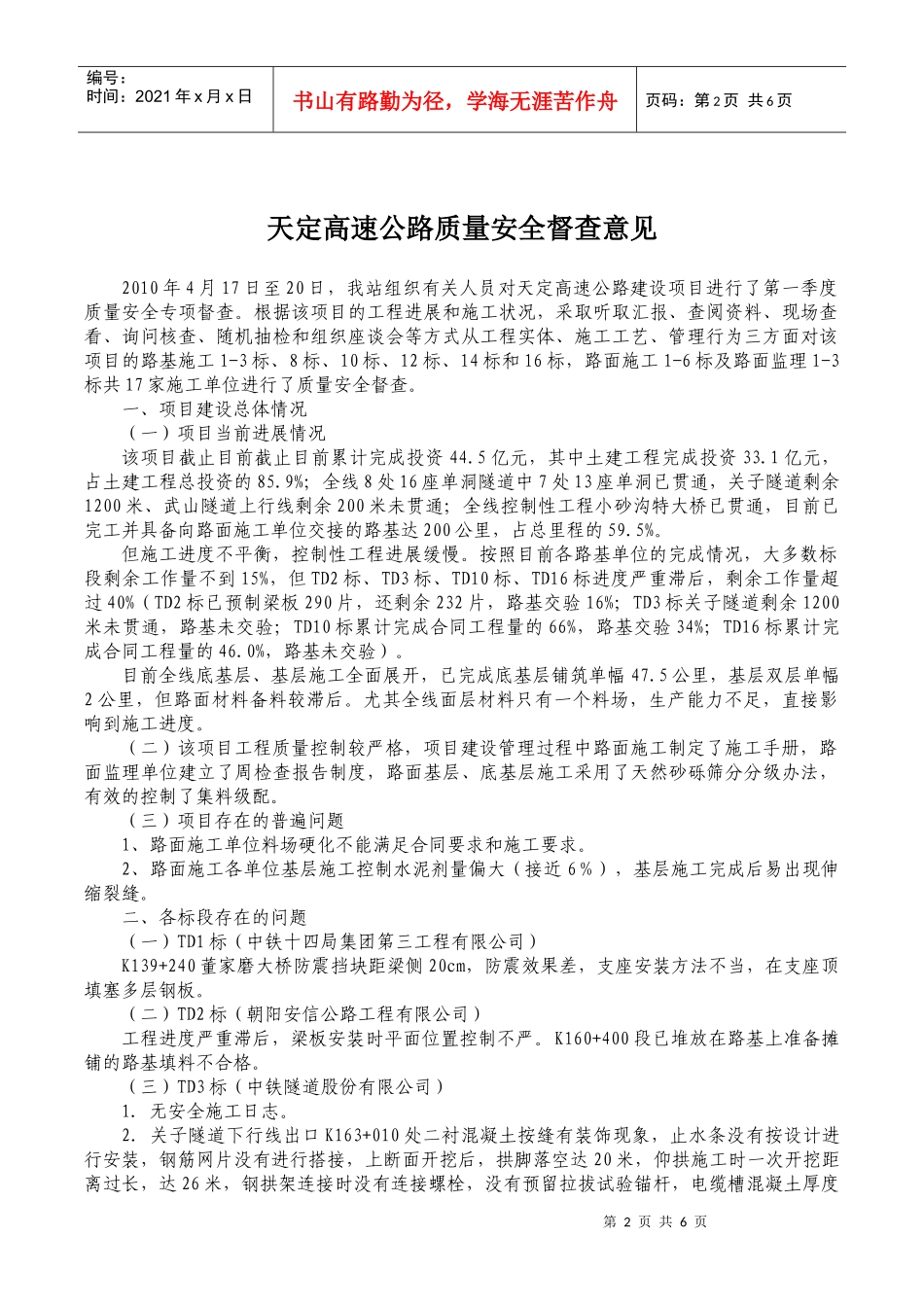

一、项目建设总体情况(一)项目当前进展情况该项目截止目前截止目前累计完成投资44
5亿元,其中土建工程完成投资33
1亿元,占土建工程总投资的85
9%;全线8处16座单洞隧道中7处13座单洞已贯通,关子隧道剩余1200米、武山隧道上行线剩余200米未贯通;全线控制性工程小砂沟特大桥已贯通,目前已完工并具备向路面施工单位交接的路基达200公里,占总里程的59
但施工进度不平衡,控制性工程进展缓慢
按照目前各路基单位的完成情况,大多数标段剩余工作量不到15%,但TD2标、TD3标、TD10标、TD16标进度严重滞后,剩余工作量超过40%(TD2标已预制梁板290片,还剩余232片,路基交验16%;TD3标关子隧道剩余1200米未贯通,路基未交验;TD10标累计完成合同工程量的66%,路基交验34%;TD16标累计完成合同工程量的46
0%,路基未交验)
目前全线底基层、基层施工全面展开,已完成底基层铺筑单幅47
5公里,基层双层单幅2公里,但路面材料备料较滞后

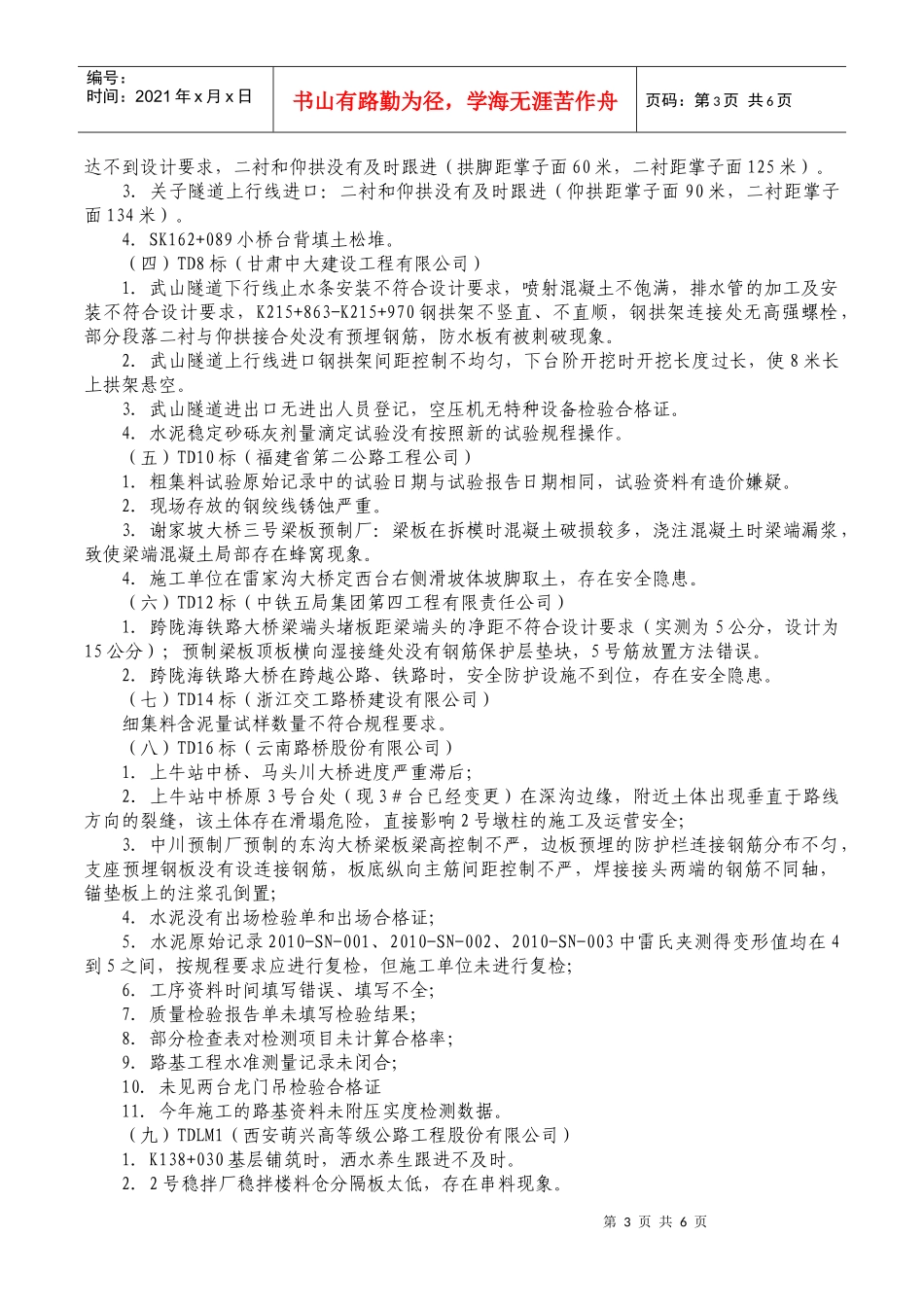

尤其全线面层材料只有一个料场,生产能力不足,直接影响
