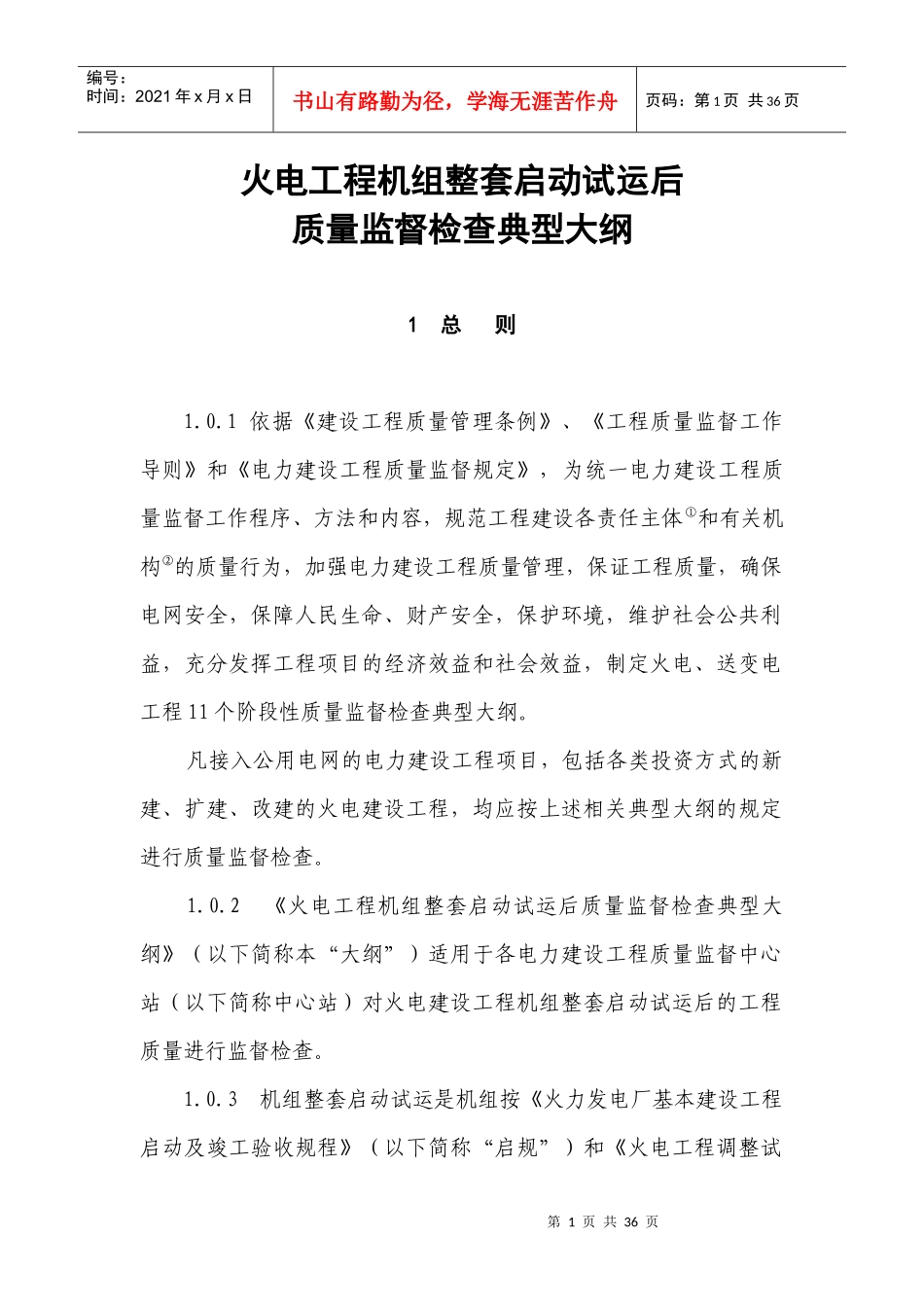

第1页共36页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共36页火电工程机组整套启动试运后质量监督检查典型大纲1总则1
1依据《建设工程质量管理条例》、《工程质量监督工作导则》和《电力建设工程质量监督规定》,为统一电力建设工程质量监督工作程序、方法和内容,规范工程建设各责任主体①和有关机构②的质量行为,加强电力建设工程质量管理,保证工程质量,确保电网安全,保障人民生命、财产安全,保护环境,维护社会公共利益,充分发挥工程项目的经济效益和社会效益,制定火电、送变电工程11个阶段性质量监督检查典型大纲
凡接入公用电网的电力建设工程项目,包括各类投资方式的新建、扩建、改建的火电建设工程,均应按上述相关典型大纲的规定进行质量监督检查
2《火电工程机组整套启动试运后质量监督检查典型大纲》(以下简称本“大纲”)适用于各电力建设工程质量监督中心站(以下简称中心站)对火电建设工程机组整套启动试运后的工程质量进行监督检查
3机组整套启动试运是机组按《火力发电厂基本建设工程启动及竣工验收规程》(以下简称“启规”)和《火电工程调整试第2页共36页第1页共36页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共36页运质量检验及评定标准》(以下简称“调试验标”)规定的启动试运条件、调试工作内容和质量标准,完成空负荷调试、带负荷调试和满负荷试运等三个阶段全部调试工作的全过程;是对机组相关的建筑、安装工①工程建设各责任主体,是指参与工程建设的,建设、勘察、设计、施工、调试、监理及生产运行等单位
②有关机构,是指工程施工过程中,参与试验、检测工作的各类试验室
程的设计、设备和施工质量的动态考核;也是对机组调整试验工作质量的考核
机组整套启动试运后的质量监督检查,是判定工程质量是否符合设计规定,符合国家和行业的相关标准,能否保证机组安
