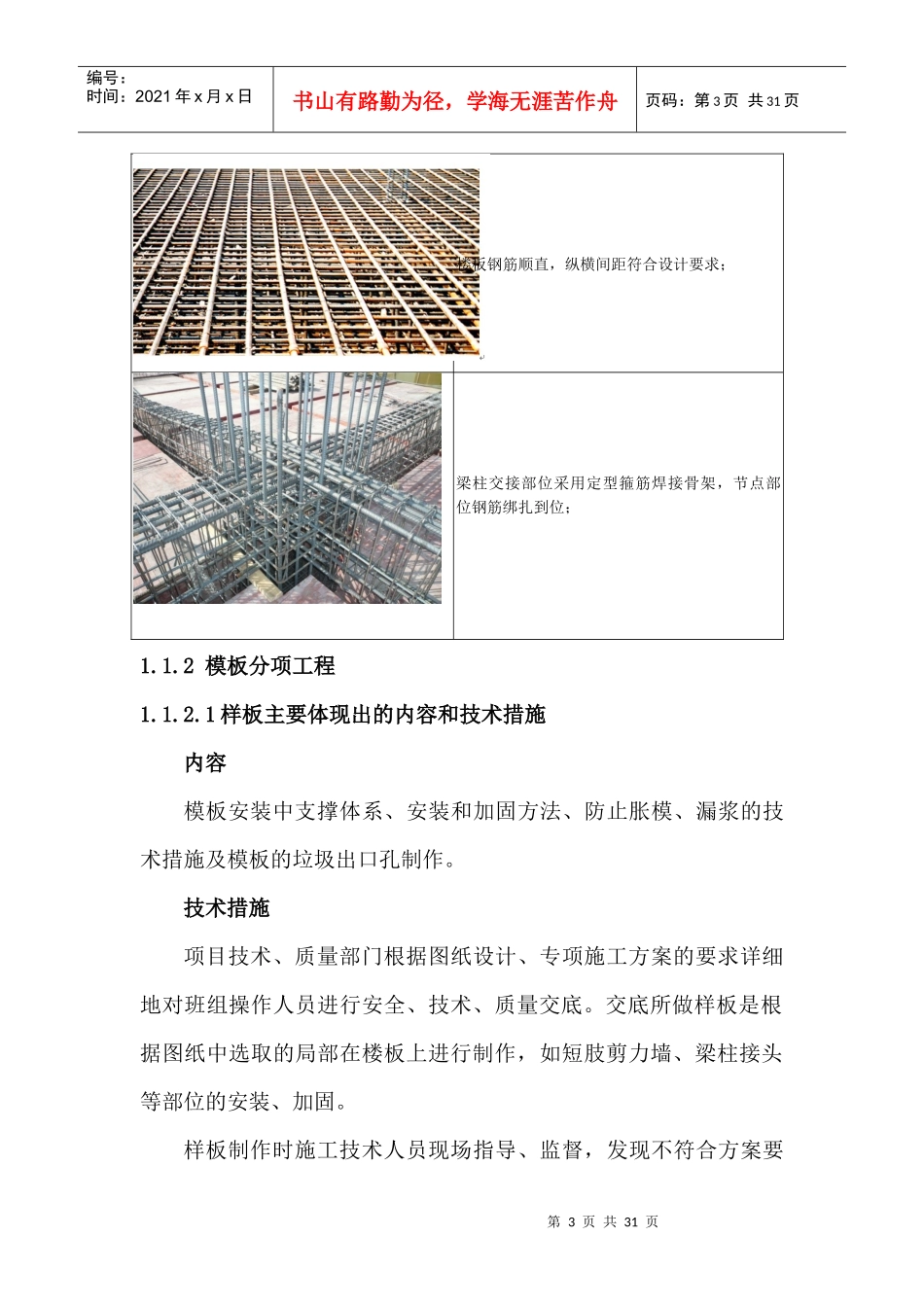

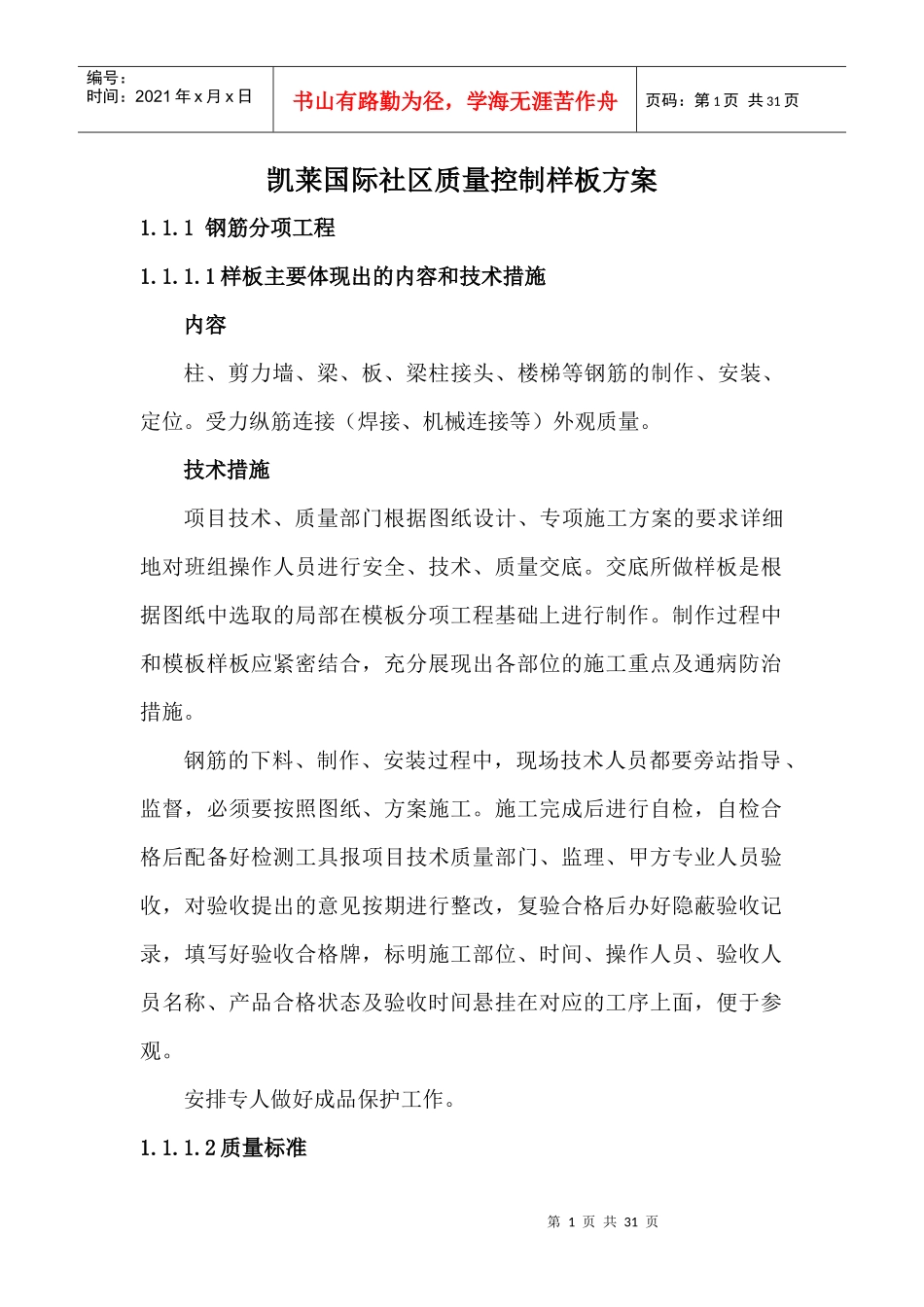

第1页共31页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共31页凯莱国际社区质量控制样板方案1.1.1钢筋分项工程1.1.1.1样板主要体现出的内容和技术措施内容柱、剪力墙、梁、板、梁柱接头、楼梯等钢筋的制作、安装、定位。受力纵筋连接(焊接、机械连接等)外观质量。技术措施项目技术、质量部门根据图纸设计、专项施工方案的要求详细地对班组操作人员进行安全、技术、质量交底。交底所做样板是根据图纸中选取的局部在模板分项工程基础上进行制作。制作过程中和模板样板应紧密结合,充分展现出各部位的施工重点及通病防治措施。钢筋的下料、制作、安装过程中,现场技术人员都要旁站指导、监督,必须要按照图纸、方案施工。施工完成后进行自检,自检合格后配备好检测工具报项目技术质量部门、监理、甲方专业人员验收,对验收提出的意见按期进行整改,复验合格后办好隐蔽验收记录,填写好验收合格牌,标明施工部位、时间、操作人员、验收人员名称、产品合格状态及验收时间悬挂在对应的工序上面,便于参观。安排专人做好成品保护工作。1.1.1.2质量标准第2页共31页第1页共31页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共31页(1)、钢筋工程允许偏差及检验方法项次项目允许偏差值(mm)检查方法达到结果国家规范标准策划标准1绑扎骨架宽、高±5±5尺量合格长±10±102受力主筋间距±10±10尺量合格排距±5±5弯起点位置20±153箍筋、横向筋焊接网片间距±20±10尺量,连续5个间距合格网格尺寸±20±104保护层厚度基础±10±5尺量合格柱、梁±5±3板、墙±3±35梁、板受力钢筋搭接锚固长度入支座、节点搭接-+10,-5尺量合格入支座、节点锚固-±5(2)、节点质量标准(1)接头位置准确、同一截面接头面积百分率符合设计要求;(2)钢筋端部平头最好使用台式砂轮片切割机进行切割,直螺纹接头外露丝扣不得大于1个;柱钢筋加设定位箍筋;第3页共31页第2页共31页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共31页楼板钢筋顺直,纵横间距符合设计要求;梁柱交接部位采用定型箍筋焊接骨架,节点部位钢筋绑扎到位;1.1.2模板分项工程1.1.2.1样板主要体现出的内容和技术措施内容模板安装中支撑体系、安装和加固方法、防止胀模、漏浆的技术措施及模板的垃圾出口孔制作。技术措施项目技术、质量部门根据图纸设计、专项施工方案的要求详细地对班组操作人员进行安全、技术、质量交底。交底所做样板是根据图纸中选取的局部在楼板上进行制作,如短肢剪力墙、梁柱接头等部位的安装、加固。样板制作时施工技术人员现场指导、监督,发现不符合方案要第4页共31页第3页共31页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共31页求的部位立即整改,确保样板施工质量符合图纸设计、施工规范要求;施工完成后进行自检,自检合格后配备好检测工具报项目技术质量部门、监理、甲方专业人员验收,对验收提出的意见按期进行整改,复验合格后办好隐蔽验收记录,填写好验收合格牌,标明施工部位、时间、操作人员、验收人员名称、产品合格状态及验收时间悬挂在对应的工序上面,便于参观。安排专人做好成品保护工作。1.1.2.2质量标准(1)模板工程允许偏差及检验方法项次项目允许偏差检查方法达到结果国家规范标准策划标准1轴线位移柱、墙、梁53尺量合格2底模上表面标高±5±3水准仪或拉线尺量合格3截面模内尺寸基础±10±5尺量合格柱、墙、梁4层高垂直度层高不大于5m63经纬仪或吊线、尺量合格层高不大于5m855相邻两板表面高低差22尺量合格6表面平整度52靠尺、塞尺合格7阴阳角方正-2方尺、塞尺合格顺直2线尺合格8预埋件中心线位移32拉线、尺量合格9预埋管、螺栓中心线位移32拉线、尺量合格螺栓外露长度+10,-0+5,-010预留孔洞中心线位移+105拉线、尺量合格尺寸+10,0+5,011门窗洞口中心线位移-3拉线、尺量合格宽、高-±5第5页共31页第4页共31页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第5页共31页对角线-612插筋中心线位移55尺量合格外露长度+10,0+10,0(2)各工序质量标准梁模板...
