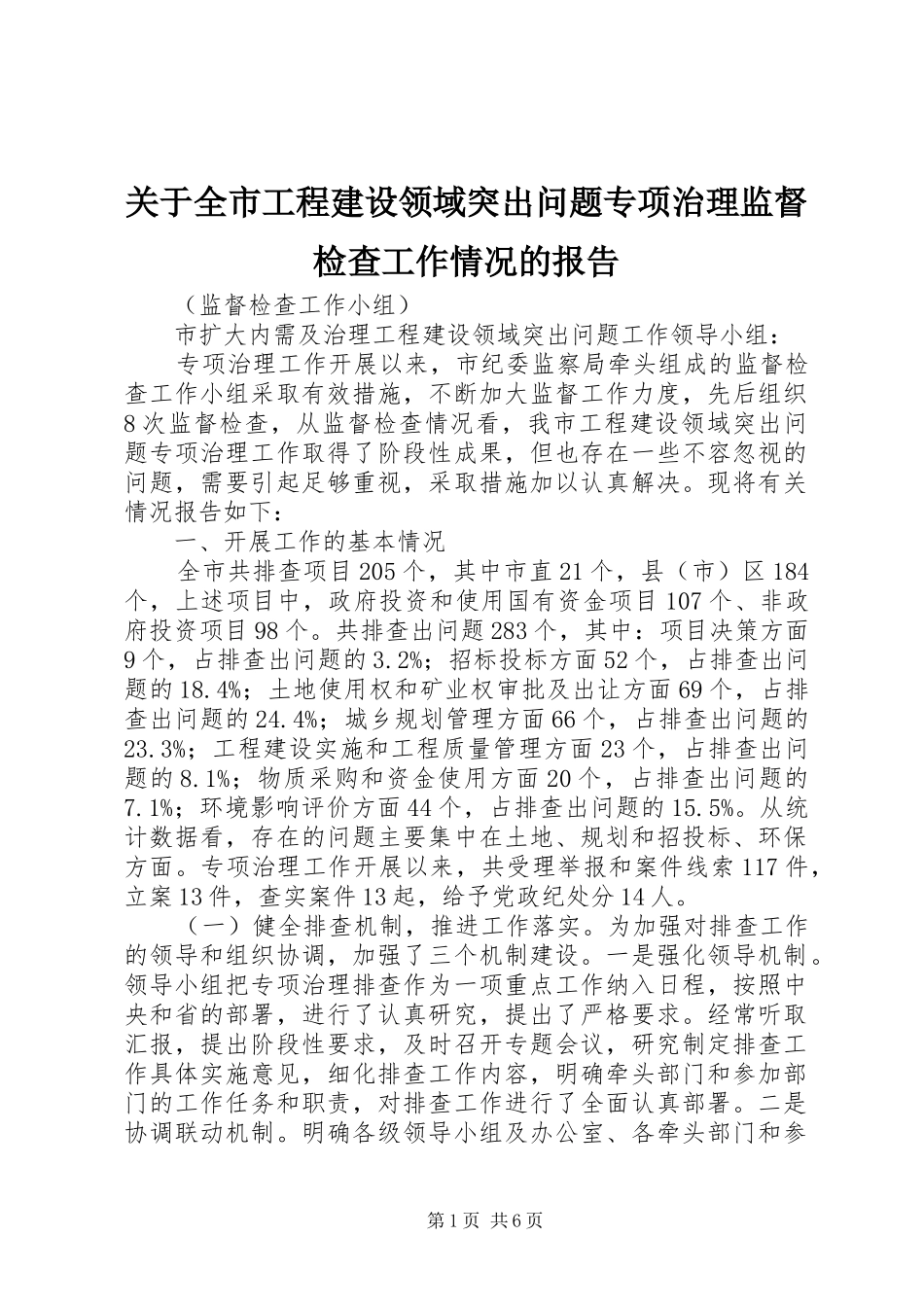

关于全市工程建设领域突出问题专项治理监督检查工作情况的报告(监督检查工作小组)市扩大内需及治理工程建设领域突出问题工作领导小组:专项治理工作开展以来,市纪委监察局牵头组成的监督检查工作小组采取有效措施,不断加大监督工作力度,先后组织8次监督检查,从监督检查情况看,我市工程建设领域突出问题专项治理工作取得了阶段性成果,但也存在一些不容忽视的问题,需要引起足够重视,采取措施加以认真解决
现将有关情况报告如下:一、开展工作的基本情况全市共排查项目205个,其中市直21个,县(市)区184个,上述项目中,政府投资和使用国有资金项目107个、非政府投资项目98个

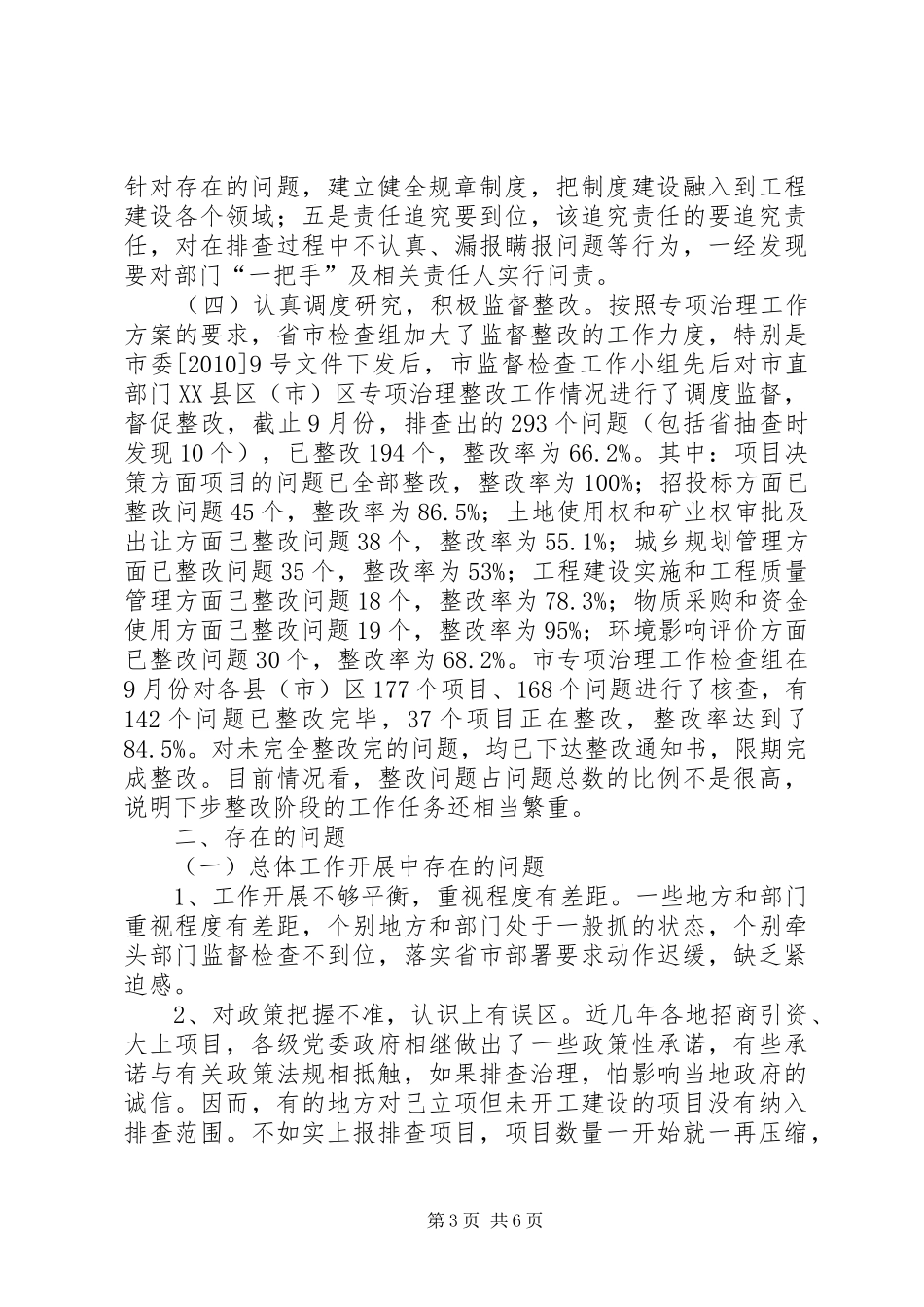

共排查出问题283个,其中:项目决策方面9个,占排查出问题的3
2%;招标投标方面52个,占排查出问题的18
4%;土地使用权和矿业权审批及出让方面69个,占排查出问题的24
4%;城乡规划管理方面66个,占排查出问题的23
3%;工程建设实施和工程质量管理方面23个,占排查出问题的8
1%;物质采购和资金使用方面20个,占排查出问题的7
1%;环境影响评价方面44个,占排查出问题的15
从统计数据看,存在的问题主要集中在土地、规划和招投标、环保方面
专项治理工作开展以来,共受理举报和案件线索117件,立案13件,查实案件13起,给予党政纪处分14人
(一)健全排查机制,推进工作落实
为加强对排查工作的领导和组织协调,加强了三个机制建设
一是强化领导机制
领导小组把专项治理排查作为一项重点工作纳入日程,按照中央和省的部署,进行了认真研究,提出了严格要求
经常听取汇报,提出阶段性要求,及时召开专题会议,研究制定排查工作具体实施意见,细化排查工作内容,明确牵头部门和参加部门的工作任务和职责,对排查工作进行了全面认真部署
二是协调联动机制
明确各级领导小组及办公室、各牵头部门和参第1页共6页加部门、项目主管部门及建设单位的工
