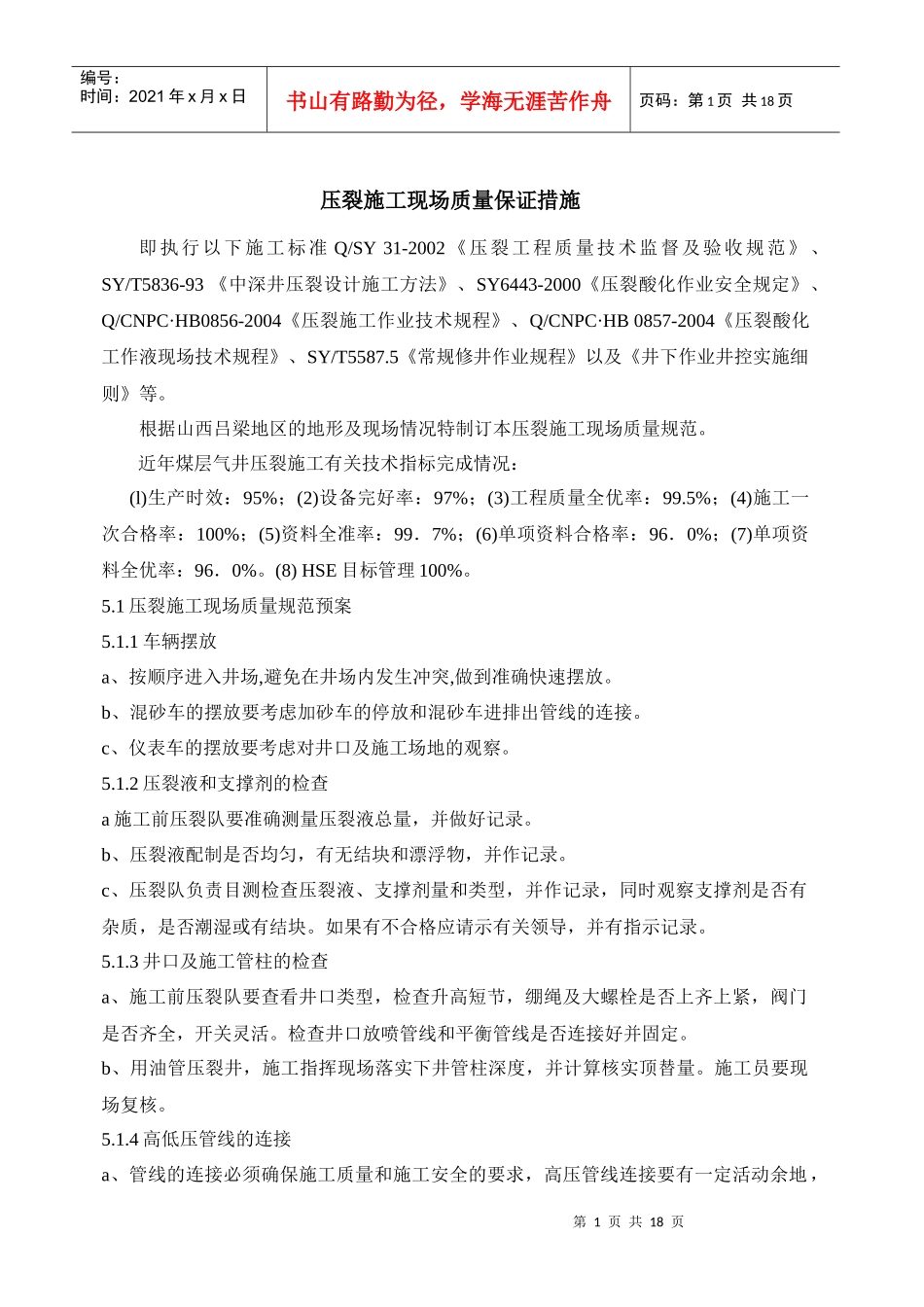

第1页共18页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共18页压裂施工现场质量保证措施即执行以下施工标准Q/SY31-2002《压裂工程质量技术监督及验收规范》、SY/T5836-93《中深井压裂设计施工方法》、SY6443-2000《压裂酸化作业安全规定》、Q/CNPC·HB0856-2004《压裂施工作业技术规程》、Q/CNPC·HB0857-2004《压裂酸化工作液现场技术规程》、SY/T5587
5《常规修井作业规程》以及《井下作业井控实施细则》等
根据山西吕梁地区的地形及现场情况特制订本压裂施工现场质量规范
近年煤层气井压裂施工有关技术指标完成情况:(l)生产时效:95%;(2)设备完好率:97%;(3)工程质量全优率:99
5%;(4)施工一次合格率:100%;(5)资料全准率:99.7%;(6)单项资料合格率:96.0%;(7)单项资料全优率:96.0%
(8)HSE目标管理100%
1压裂施工现场质量规范预案5
1车辆摆放a、按顺序进入井场,避免在井场内发生冲突,做到准确快速摆放
b、混砂车的摆放要考虑加砂车的停放和混砂车进排出管线的连接
c、仪表车的摆放要考虑对井口及施工场地的观察
2压裂液和支撑剂的检查a施工前压裂队要准确测量压裂液总量,并做好记录
b、压裂液配制是否均匀,有无结块和漂浮物,并作记录
c、压裂队负责目测检查压裂液、支撑剂量和类型,并作记录,同时观察支撑剂是否有杂质,是否潮湿或有结块
如果有不合格应请示有关领导,并有指示记录
3井口及施工管柱的检查a、施工前压裂队要查看井口类型,检查升高短节,绷绳及大螺栓是否上齐上紧,阀门是否齐全,开关灵活
检查井口放喷管线和平衡管线是否连接好并固定
b、用油管压裂井,施工指挥现场落实下井管柱深度,并计算核实顶替量
施工员要现场复核
