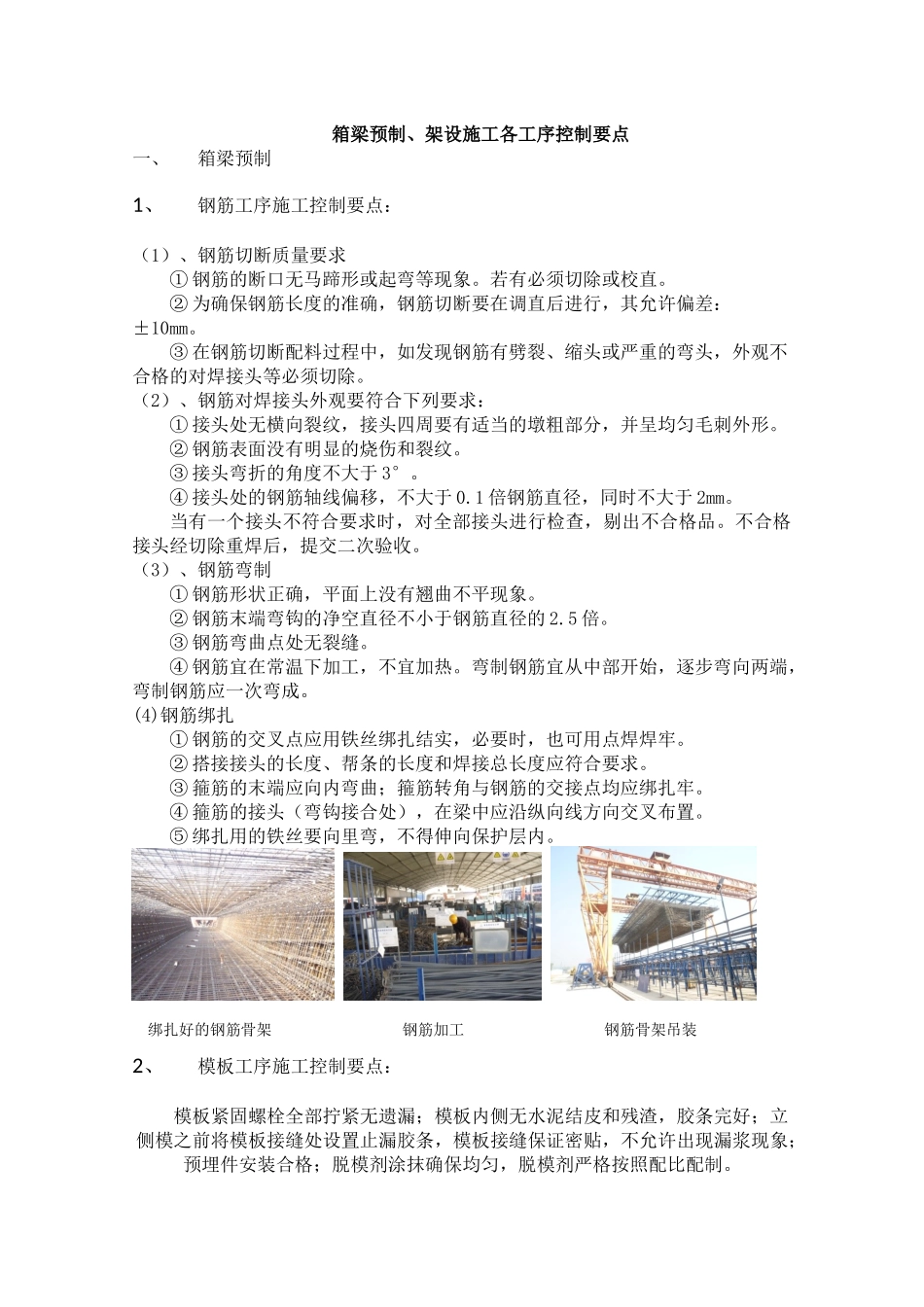

箱梁预制、架设施工各工序控制要点一、箱梁预制1、钢筋工序施工控制要点:(1)、钢筋切断质量要求①钢筋的断口无马蹄形或起弯等现象
若有必须切除或校直
②为确保钢筋长度的准确,钢筋切断要在调直后进行,其允许偏差:±10mm
③在钢筋切断配料过程中,如发现钢筋有劈裂、缩头或严重的弯头,外观不合格的对焊接头等必须切除
(2)、钢筋对焊接头外观要符合下列要求:①接头处无横向裂纹,接头四周要有适当的墩粗部分,并呈均匀毛刺外形
②钢筋表面没有明显的烧伤和裂纹
③接头弯折的角度不大于3°
④接头处的钢筋轴线偏移,不大于0
1倍钢筋直径,同时不大于2mm
当有一个接头不符合要求时,对全部接头进行检查,剔出不合格品
不合格接头经切除重焊后,提交二次验收
(3)、钢筋弯制①钢筋形状正确,平面上没有翘曲不平现象
②钢筋末端弯钩的净空直径不小于钢筋直径的2
③钢筋弯曲点处无裂缝
④钢筋宜在常温下加工,不宜加热
弯制钢筋宜从中部开始,逐步弯向两端,弯制钢筋应一次弯成
(4)钢筋绑扎①钢筋的交叉点应用铁丝绑扎结实,必要时,也可用点焊焊牢
②搭接接头的长度、帮条的长度和焊接总长度应符合要求
③箍筋的末端应向内弯曲;箍筋转角与钢筋的交接点均应绑扎牢
④箍筋的接头(弯钩接合处),在梁中应沿纵向线方向交叉布置
⑤绑扎用的铁丝要向里弯,不得伸向保护层内
绑扎好的钢筋骨架钢筋加工钢筋骨架吊装2、模板工序施工控制要点:模板紧固螺栓全部拧紧无遗漏;模板内侧无水泥结皮和残渣,胶条完好;立侧模之前将模板接缝处设置止漏胶条,模板接缝保证密贴,不允许出现漏浆现象;预埋件安装合格;脱模剂涂抹确保均匀,脱模剂严格按照配比配制

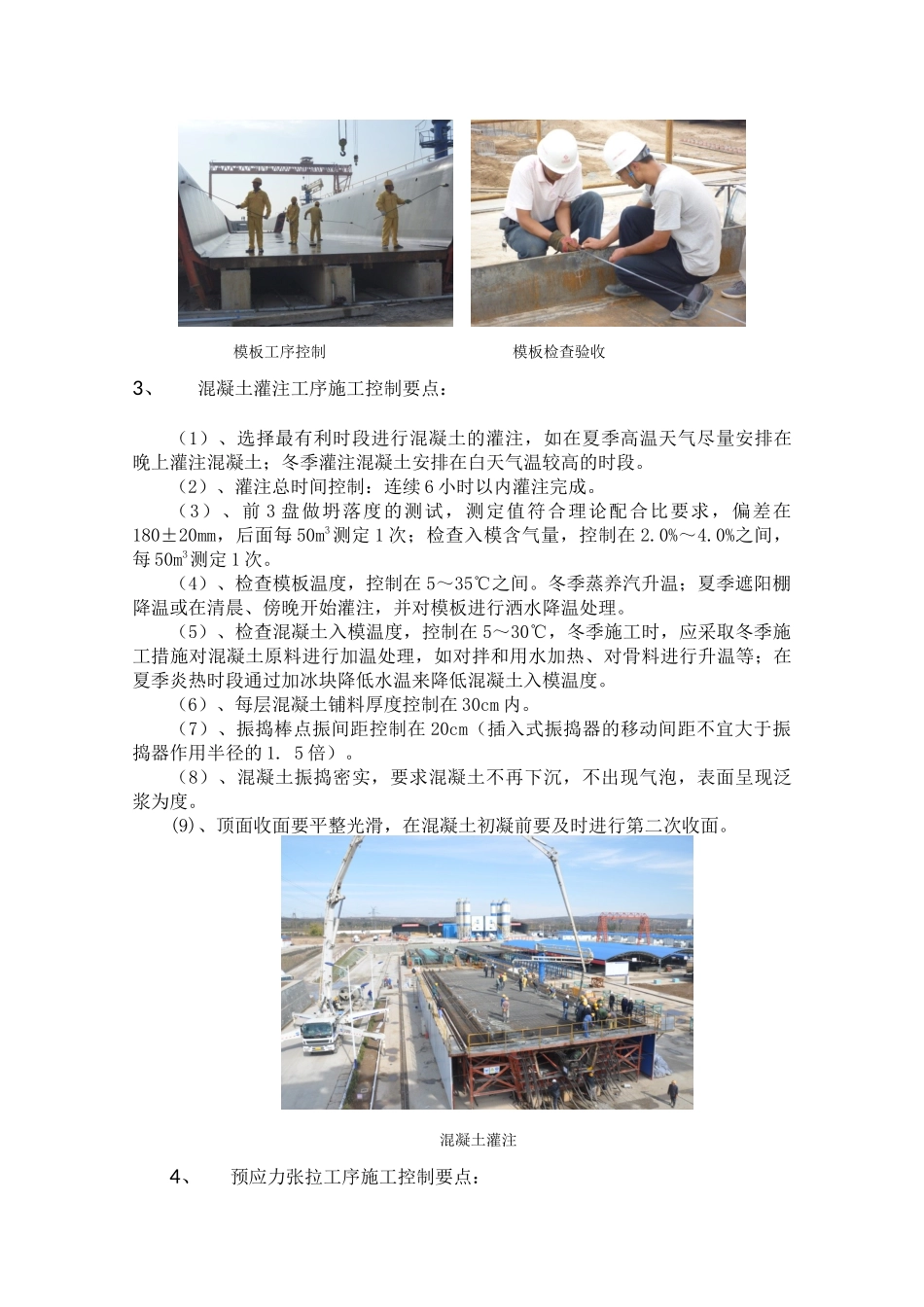

模板工序控制模板检查验收3、混凝土灌注工序施工控制要点:(1)、选择最有利时段进行混凝土的灌注,如在夏季高温天气尽量安排在晚上灌注混凝土;冬季灌注混凝土安排在白天气温较高的时段

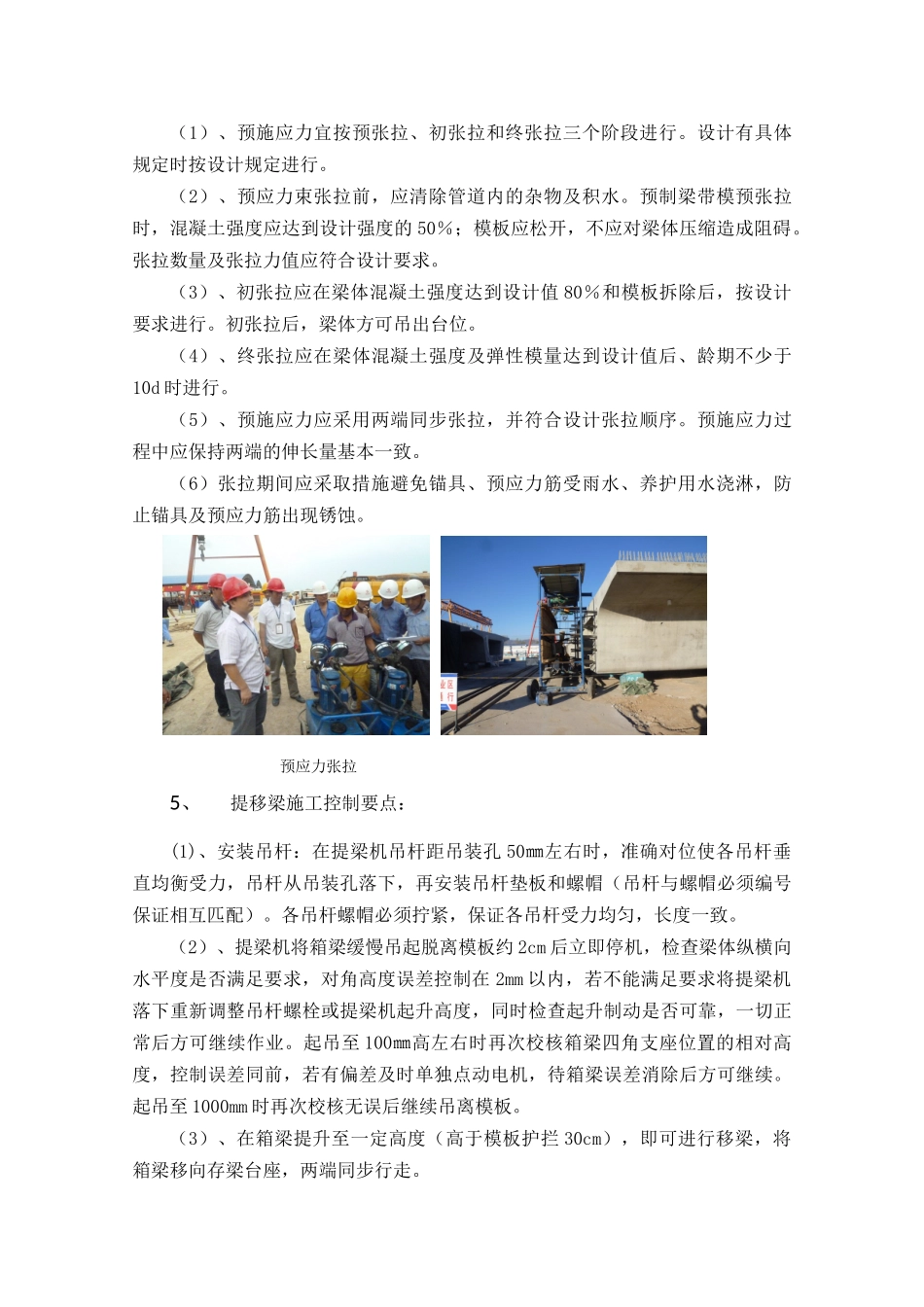

(2)、灌注总时间控制:
