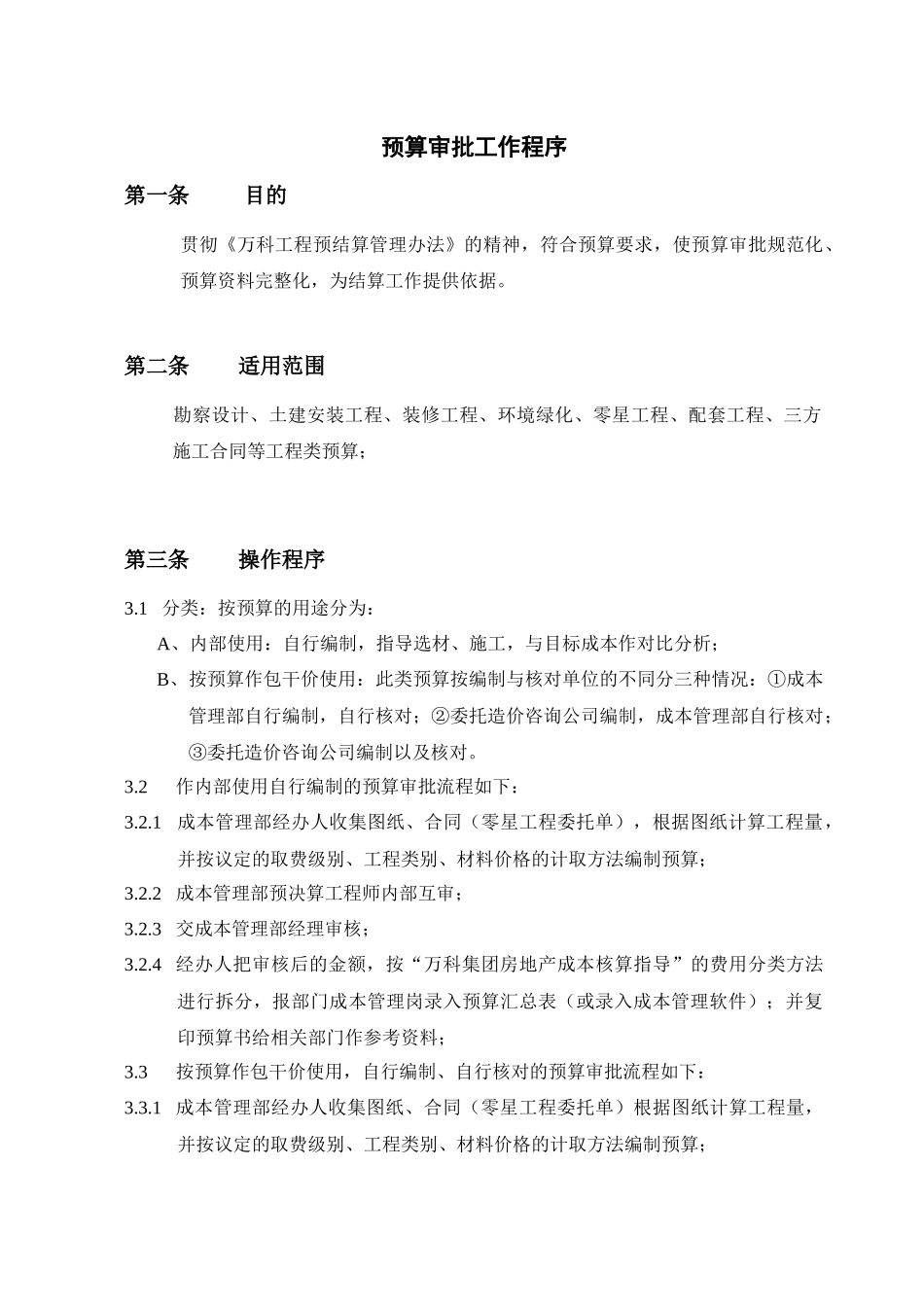

预算审批工作程序第一条目的贯彻《万科工程预结算管理办法》的精神,符合预算要求,使预算审批规范化、预算资料完整化,为结算工作提供依据
第二条适用范围勘察设计、土建安装工程、装修工程、环境绿化、零星工程、配套工程、三方施工合同等工程类预算;第三条操作程序3
1分类:按预算的用途分为:A、内部使用:自行编制,指导选材、施工,与目标成本作对比分析;B、按预算作包干价使用:此类预算按编制与核对单位的不同分三种情况:①成本管理部自行编制,自行核对;②委托造价咨询公司编制,成本管理部自行核对;③委托造价咨询公司编制以及核对

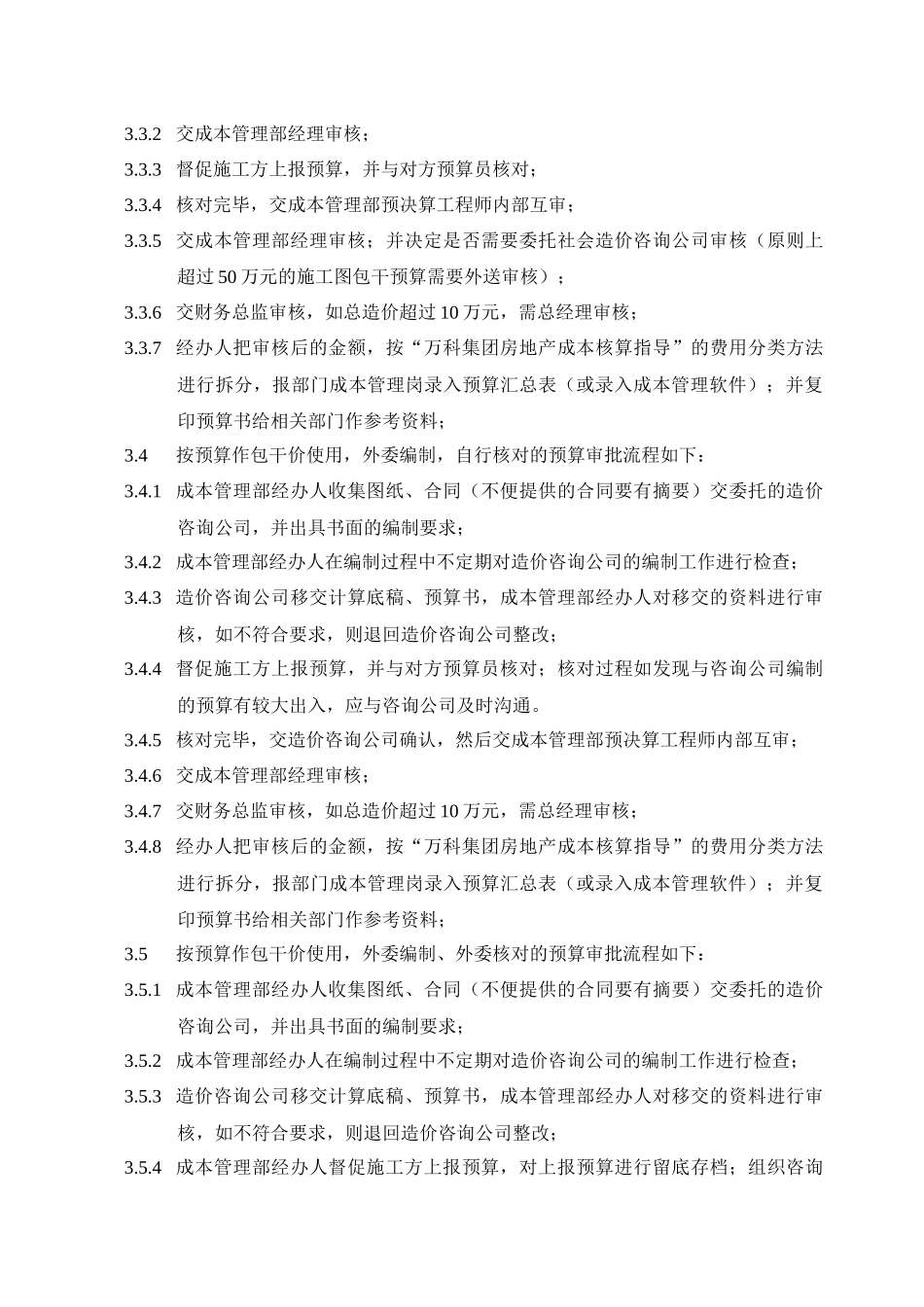

2作内部使用自行编制的预算审批流程如下:3
1成本管理部经办人收集图纸、合同(零星工程委托单),根据图纸计算工程量,并按议定的取费级别、工程类别、材料价格的计取方法编制预算;3
2成本管理部预决算工程师内部互审;3
3交成本管理部经理审核;3
4经办人把审核后的金额,按“万科集团房地产成本核算指导”的费用分类方法进行拆分,报部门成本管理岗录入预算汇总表(或录入成本管理软件);并复印预算书给相关部门作参考资料;3
3按预算作包干价使用,自行编制、自行核对的预算审批流程如下:3
1成本管理部经办人收集图纸、合同(零星工程委托单)根据图纸计算工程量,并按议定的取费级别、工程类别、材料价格的计取方法编制预算;3
2交成本管理部经理审核;3
3督促施工方上报预算,并与对方预算员核对;3
4核对完毕,交成本管理部预决算工程师内部互审;3
5交成本管理部经理审核;并决定是否需要委托社会造价咨询公司审核(原则上超过50万元的施工图包干预算需要外送审核);3
6交财务总监审核,如总造价超过10万元,需总经理审核;3
7经办人把审核后的金额,按“万科集团房地产成本核算指导”的费用分类方法进行拆分,报部门成本管理岗录入预算汇总表(或录入成本管
