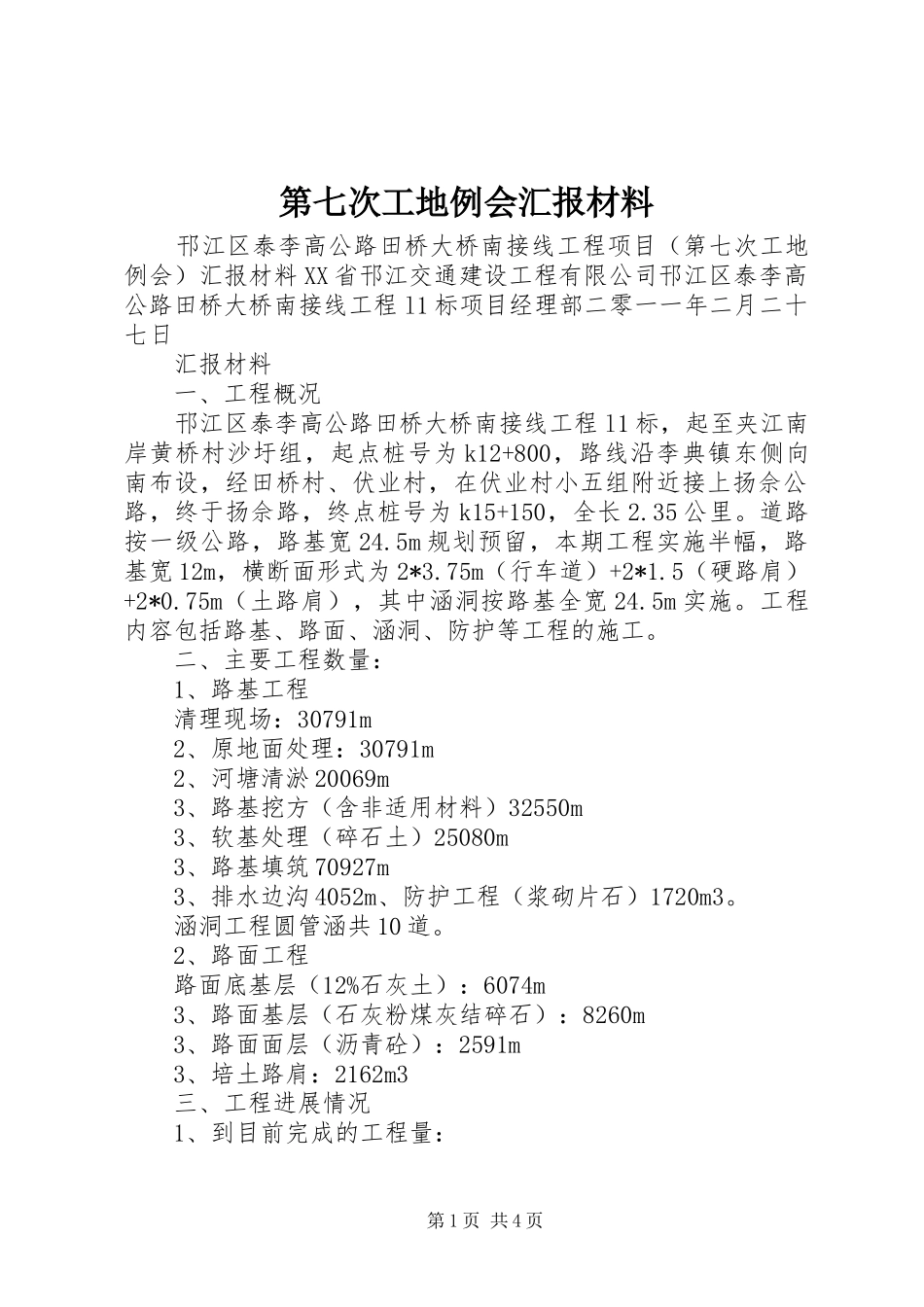

第七次工地例会汇报材料邗江区泰李高公路田桥大桥南接线工程项目(第七次工地例会)汇报材料XX省邗江交通建设工程有限公司邗江区泰李高公路田桥大桥南接线工程l1标项目经理部二零一一年二月二十七日汇报材料一、工程概况邗江区泰李高公路田桥大桥南接线工程l1标,起至夹江南岸黄桥村沙圩组,起点桩号为k12+800,路线沿李典镇东侧向南布设,经田桥村、伏业村,在伏业村小五组附近接上扬佘公路,终于扬佘路,终点桩号为k15+150,全长2
道路按一级公路,路基宽24
5m规划预留,本期工程实施半幅,路基宽12m,横断面形式为2*3
75m(行车道)+2*1
5(硬路肩)+2*0
75m(土路肩),其中涵洞按路基全宽24
工程内容包括路基、路面、涵洞、防护等工程的施工
二、主要工程数量:1、路基工程清理现场:30791m2、原地面处理:30791m2、河塘清淤20069m3、路基挖方(含非适用材料)32550m3、软基处理(碎石土)25080m3、路基填筑70927m3、排水边沟4052m、防护工程(浆砌片石)1720m3
涵洞工程圆管涵共10道
2、路面工程路面底基层(12%石灰土):6074m3、路面基层(石灰粉煤灰结碎石):8260m3、路面面层(沥青砼):2591m3、培土路肩:2162m3三、工程进展情况1、到目前完成的工程量:第1页共4页2、施工进度描述本月完成实物工程量47
35万元,到目前累计完成完成877
71万元,占总工程量的51
四、工程质量管理与控制1、试验检测情况本月进行了水泥检测2次,结果均合格;砂和碎石检测1次,结果合格;石灰检测5次,结果均合格;压实度检测50个点,灰剂量检测50个点,均合格;石灰检测5次,均合格,涵洞管基抗压强度检测3组,均合格
2、下一步施工质量控制措施(1)组织保证体系为了强化施工管理,做到明确分工,责任到人,对项目
