第1页共50页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共50页量检查记录过程监督-01检查人曹旭昶、周小山日期2015
7检查部位检查内容质量检查记录过程监督-01检查人曹旭昶、周小山日期2015
84#楼弹线LT1起步宽度为250mm,现场为200mm
酒店图纸酒店图纸局部屋面中间的楼面模板图没有标高
4#楼图纸墙身详图和模板图的标高不一致

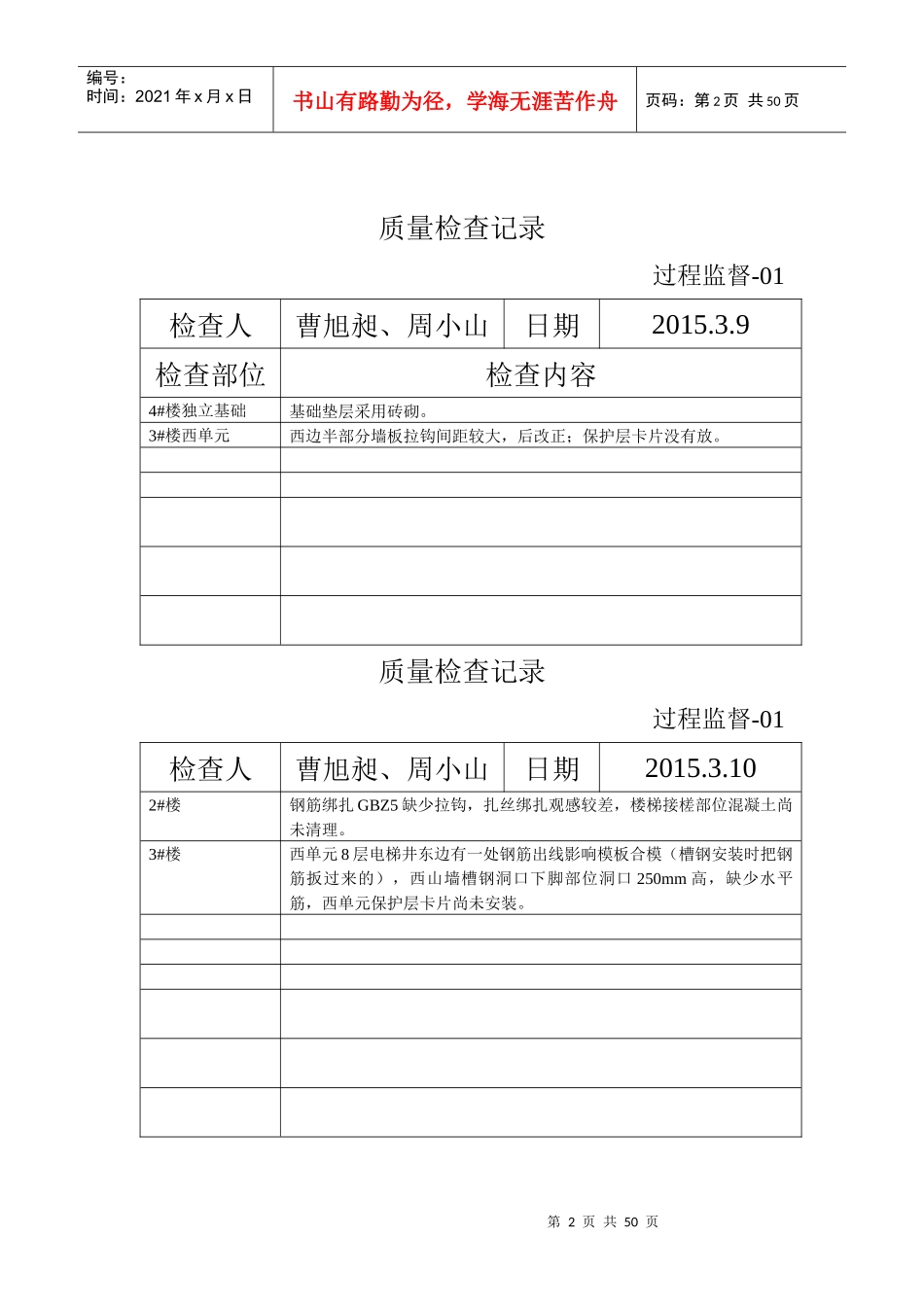

第2页共50页第1页共50页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共50页质量检查记录过程监督-01检查人曹旭昶、周小山日期2015
9检查部位检查内容4#楼独立基础基础垫层采用砖砌
3#楼西单元西边半部分墙板拉钩间距较大,后改正;保护层卡片没有放
质量检查记录过程监督-01检查人曹旭昶、周小山日期2015
102#楼钢筋绑扎GBZ5缺少拉钩,扎丝绑扎观感较差,楼梯接槎部位混凝土尚未清理
3#楼西单元8层电梯井东边有一处钢筋出线影响模板合模(槽钢安装时把钢筋扳过来的),西山墙槽钢洞口下脚部位洞口250mm高,缺少水平筋,西单元保护层卡片尚未安装

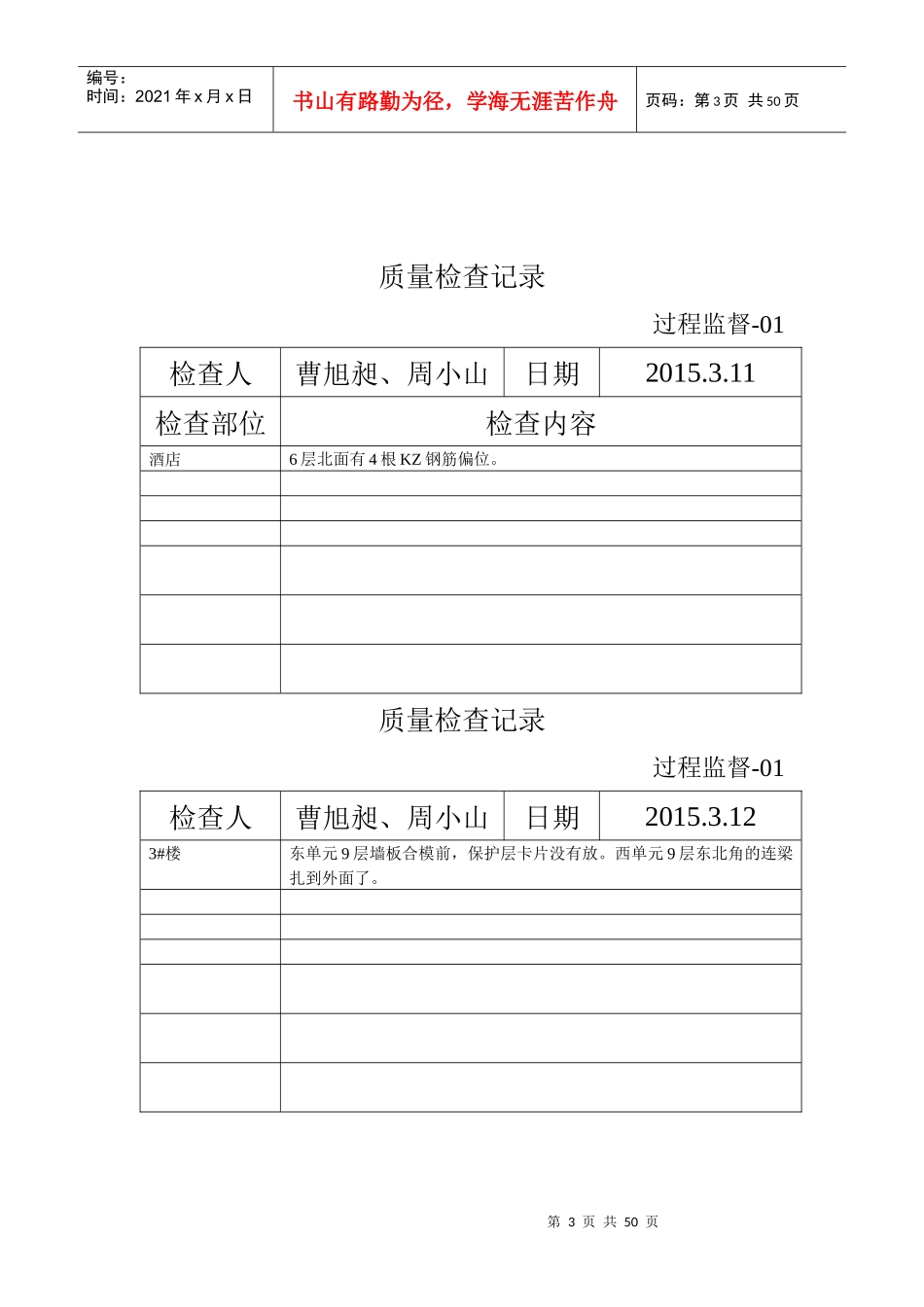

第3页共50页第2页共50页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共50页质量检查记录过程监督-01检查人曹旭昶、周小山日期2015
11检查部位检查内容酒店6层北面有4根KZ钢筋偏位
质量检查记录过程监督-01检查人曹旭昶、周小山日期2015
123#楼东单元9层墙板合模前,保护层卡片没有放
西单元9层东北角的连梁扎到外面了
第4页共50页第3页共50页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共50页质量检查记录过程监督-01检查人曹旭昶、周小山日期2015
13检查部位检查内容4#楼独立基础基础垫层采用砖砌
3#楼西单元西边半部分墙
