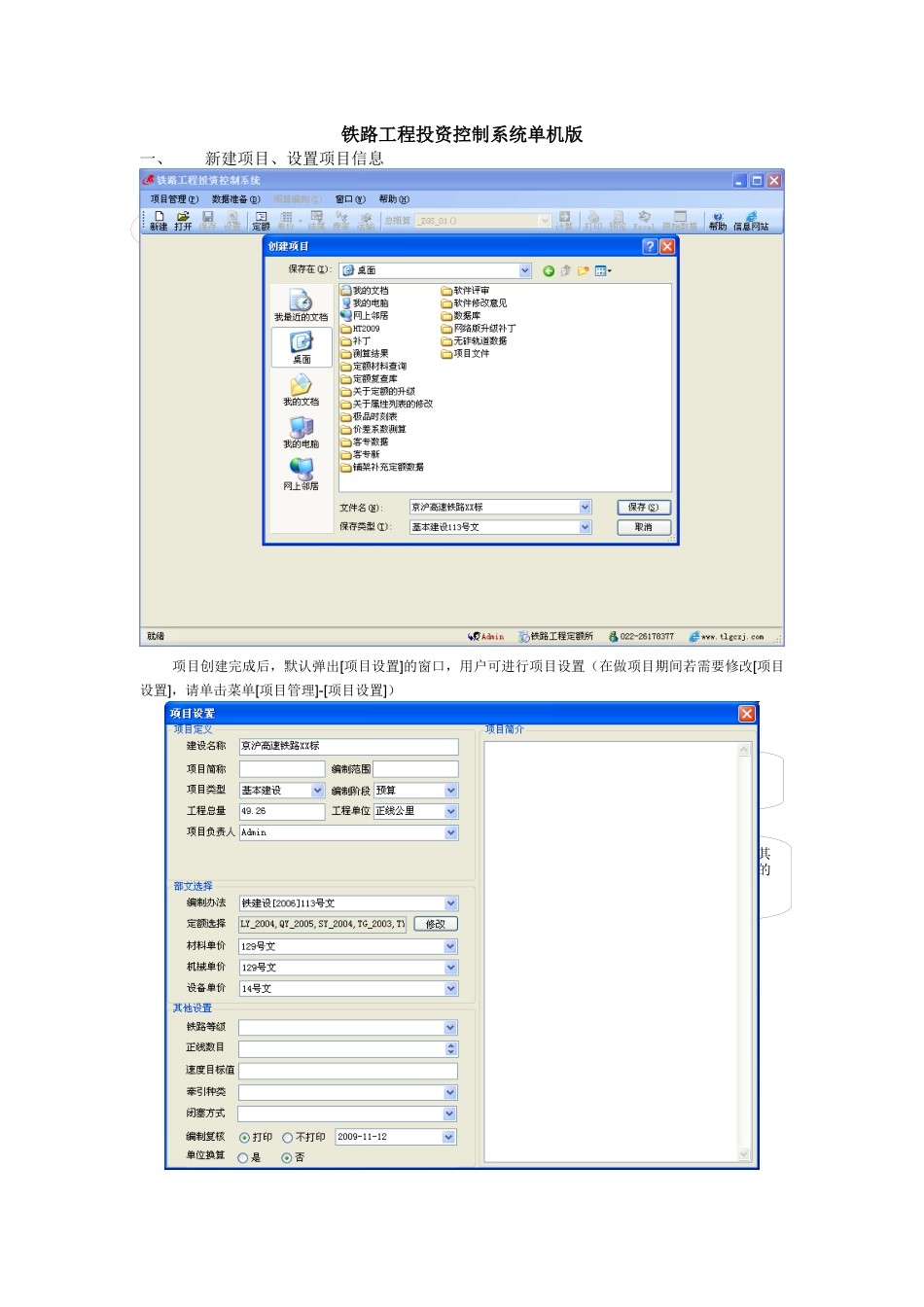

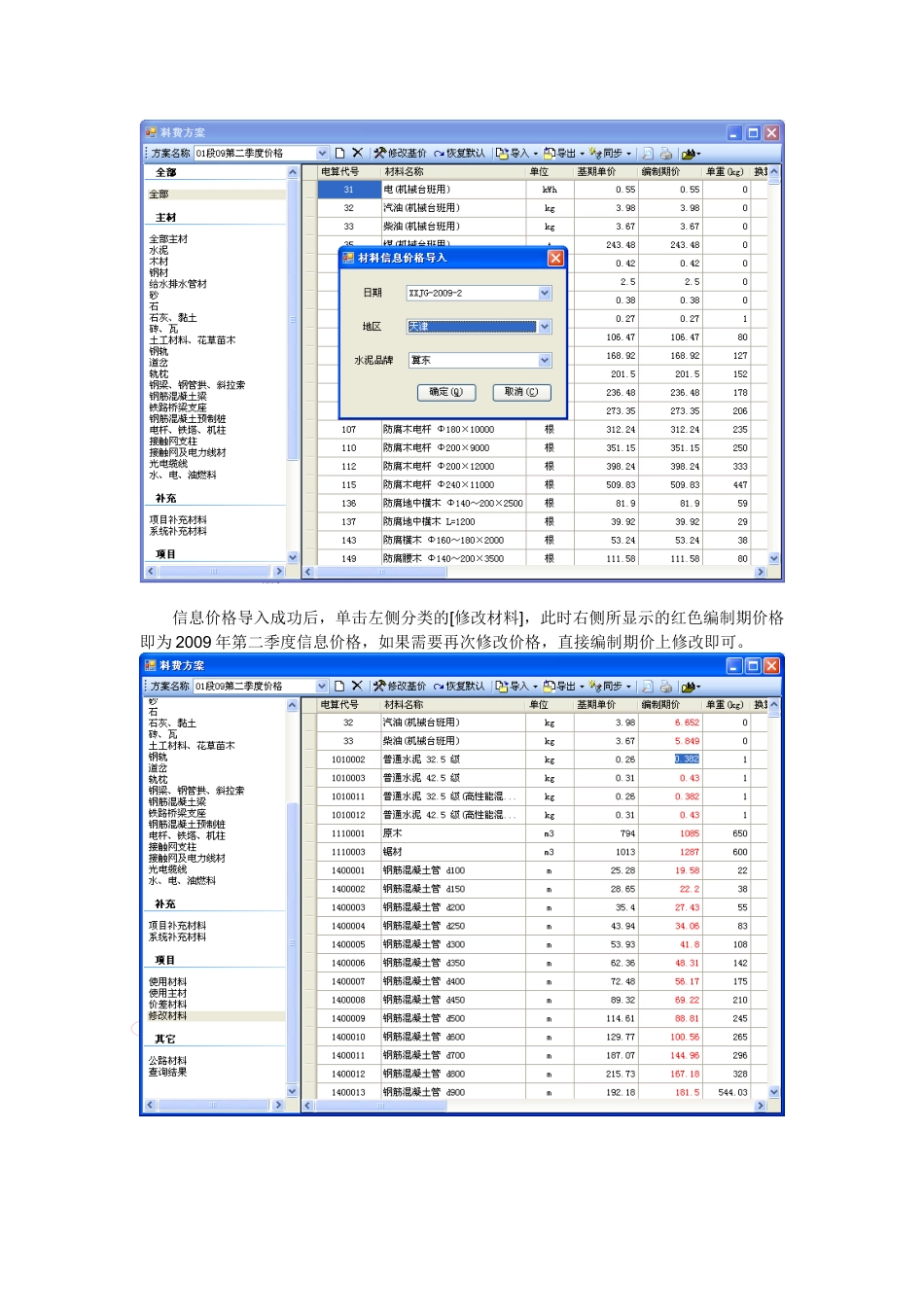

铁路工程投资控制系统单机版一、新建项目、设置项目信息项目创建完成后,默认弹出[项目设置]的窗口,用户可进行项目设置(在做项目期间若需要修改[项目设置],请单击菜单[项目管理]-[项目设置])输入项目文件名称选择编制办法文号选择项目文件存放目录编制阶段与报表的名称有关,如选择“预算”则所有报表名称均为“XX预算表”。对于同一专业的定额来说,新旧定额只能选用其中的一册,不能同时使用。对于没有新旧区别的专业定额来说,系统默认全选。输入定额时,是否采用系统换算单位的选择二、工资单价的修改单击菜单[数据准备]-[单价方案]-[工费方案],用户可以直接修改其单价。三、材料单价的修改新建材料单价方案,名称为[01段09第二季度价格]采用09年第二季度主材信息价格,单击工具栏[导入]-[材料信息价格],选择2009第2季度,选择地区及水泥品牌,点击[确定]输入材料方案名称信息价格导入成功后,单击左侧分类的[修改材料],此时右侧所显示的红色编制期价格即为2009年第二季度信息价格,如果需要再次修改价格,直接编制期价上修改即可。选择信息价格的文号选择地区及水泥品牌选择信息价格的文号应用:(1)材料单价方案的导入导出首先,左边点中分类中的[全部],单击工具栏[导出]-[材料单价方案],注意,导出方案时,软件只导出右边所显示数据中修改过的材料,如果想把整个方案导出,务必点中[全部],避免遗漏。其次,选择方案存放目录,保存,当前方案即以Excel文件形式导出,保存好此文件以备其他项目导入使用。最后,打开需要导入方案的项目,打开料费方案,单击工具栏[导入]-[材料单击方案],选择刚才导出的Excel文件,输入导入方案的名称,点确定完成。注:导入的方案以新方案形式存在,不影响其他方案数据。(2)材料单价方案甲供方式的导入导出首先,设置好材料的甲供方式后,单击左边分类中的[全部],单击工具栏[导出]-[甲供方式标识],注意,导出方案时,软件只导出右边所显示数据中的甲供方式,如果想把整个方案甲供方式标识导出,需要点中[全部],避免遗漏。其次,选择方案存放目录,保存,当前方案即以Excel文件形式导出。最后,选择需要导入的方案,单击[导入]-[甲供方式标识],选择Excel文件,完成导入。注意:导入甲供方式与导入料费方案不同,料费方案以新方案形式存在,不影响其他方案,而导入甲供方式,是将甲供方式覆盖到所选中的当前方案中,影响当前方案的甲供方式。(3)同步同步的含义是将某一个或多个方案的某项参数(甲供材料、调差材料、编制期价、主材标志)按照指定方案的数据设置。以“编制期价”为例,单击工具栏菜单[同步]-[编制期价],选择源方案和目的方案,单击确定完成。四、机械台班单价的修改在机械台班的调整中,通常我们调整机械台班中的水电油燃料的价格和养路费月标准。水电油燃料的调整,需要到料费方案中左侧分类的[水、电、油燃料]中进行修改。而养路费月标准直接在下图所示的红圈里修改。选择需要拷贝编制期价的方案五、运杂费对于站前工程,材料的运杂费通常需要做材料的运输方案完成,单击[数据准备]-[运输方案],做运输方案之前,首先我们要设置运杂费计算参数,如图所示设置完运杂费计算参数后,开始做运输方案,如下图,新建一个方案运杂费参数设置火车运价规则的选择汽车、汽车便道运输吨次费、运价率的设置选中右边的主材类别[D01],在下边写入D01的运输计划。做完D01砂的运输类别后,再选中其他的类别,继续做运输方式,如下图输入运输方案名称,如01北京南站至德州输入D01的运输方式运输方案做完后,切记一定要计算。如下图,计算之后,软件计算出了平均单价。凡是平均单价为0的主材类别,软件自动参照W28其他主材的运输方式计算。选中D02碎石后,在此处输入运输方式注意:每次要修改运输方案时,首先打开要选中方案,点右边菜单的[编辑]按钮,此时即可操作此方案。若想操作另外方案,先取消当前方案的占用,即使[编辑]按钮处于未点中状态,然后选中其他方案,再点[编辑]即可修改了。此外,修改过的运输方案一定要重新计算。六、费率方案费用选项的调整:费率方案通常都需要调整,可以按照编制文件和所在地区进行各项...
