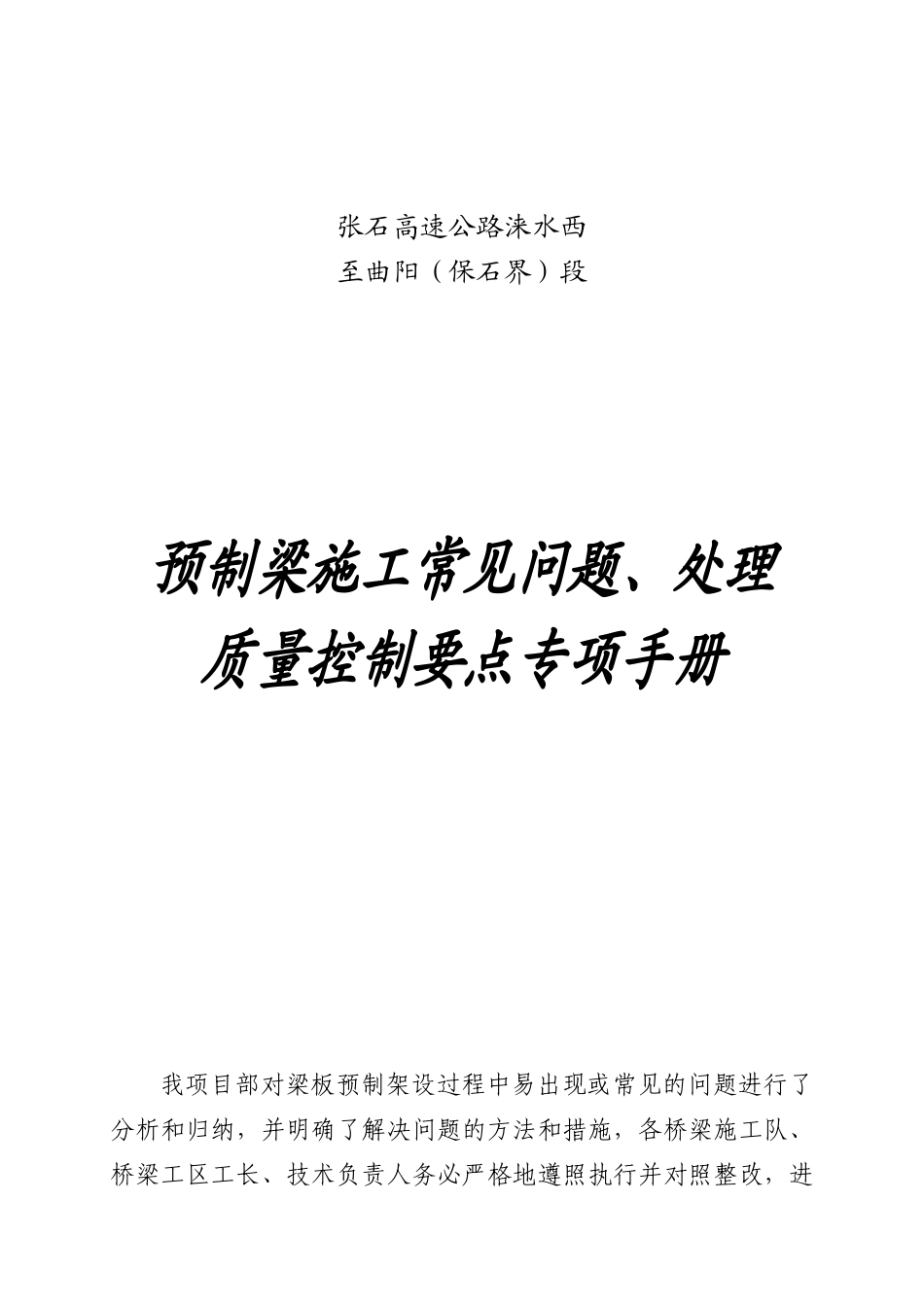

张石高速公路涞水西至曲阳(保石界)段预制梁施工常见问题、处理质量控制要点专项手册我项目部对梁板预制架设过程中易出现或常见的问题进行了分析和归纳,并明确了解决问题的方法和措施,各桥梁施工队、桥梁工区工长、技术负责人务必严格地遵照执行并对照整改,进第1页共38页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共38页一步加强施工现场质量控制,确保工程质量

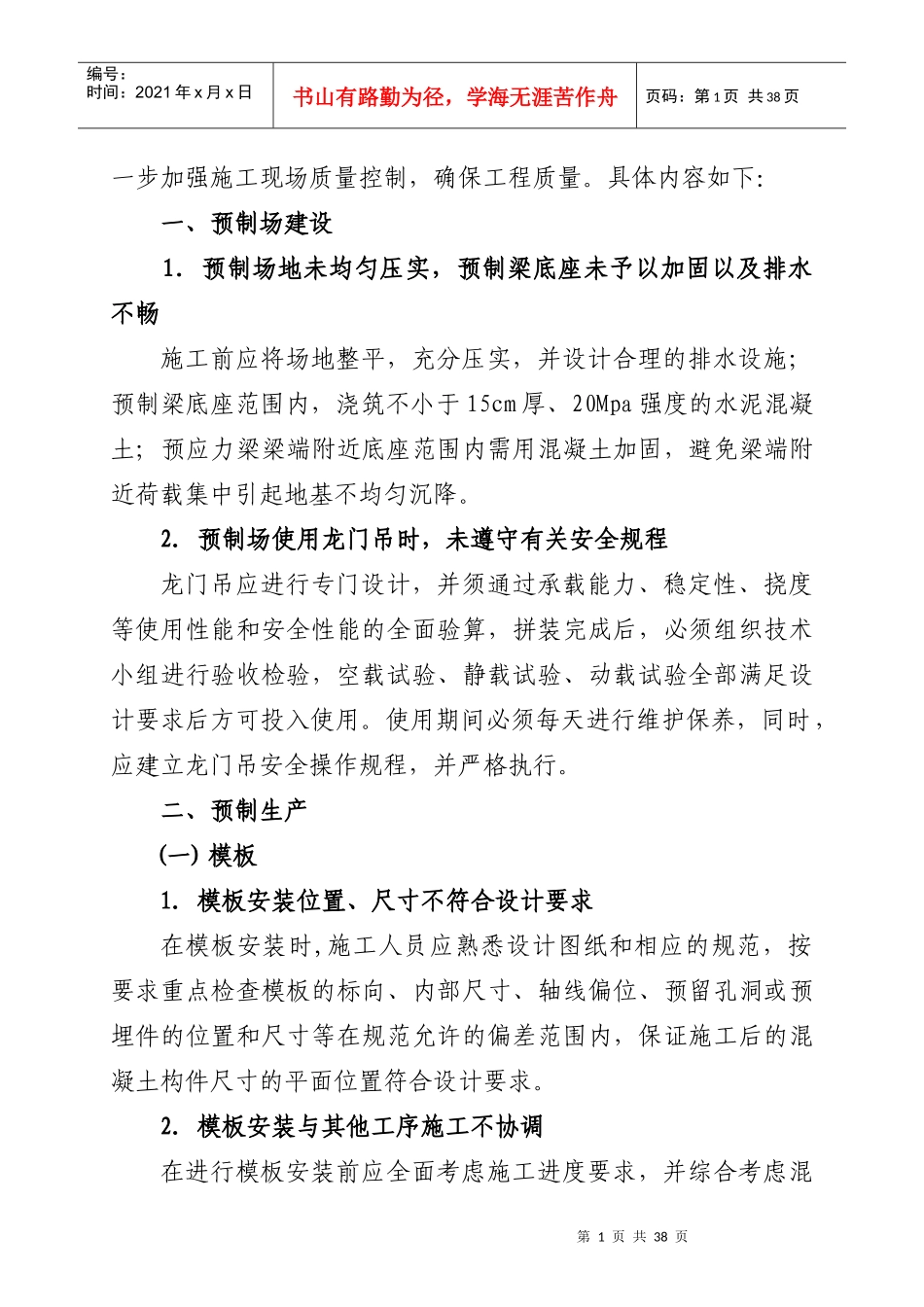

具体内容如下:一、预制场建设1.预制场地未均匀压实,预制梁底座未予以加固以及排水不畅施工前应将场地整平,充分压实,并设计合理的排水设施;预制梁底座范围内,浇筑不小于15cm厚、20Mpa强度的水泥混凝土;预应力梁梁端附近底座范围内需用混凝土加固,避免梁端附近荷载集中引起地基不均匀沉降
2.预制场使用龙门吊时,未遵守有关安全规程龙门吊应进行专门设计,并须通过承载能力、稳定性、挠度等使用性能和安全性能的全面验算,拼装完成后,必须组织技术小组进行验收检验,空载试验、静载试验、动载试验全部满足设计要求后方可投入使用
使用期间必须每天进行维护保养,同时,应建立龙门吊安全操作规程,并严格执行
二、预制生产(一)模板1.模板安装位置、尺寸不符合设计要求在模板安装时,施工人员应熟悉设计图纸和相应的规范,按要求重点检查模板的标向、内部尺寸、轴线偏位、预留孔洞或预埋件的位置和尺寸等在规范允许的偏差范围内,保证施工后的混凝土构件尺寸的平面位置符合设计要求

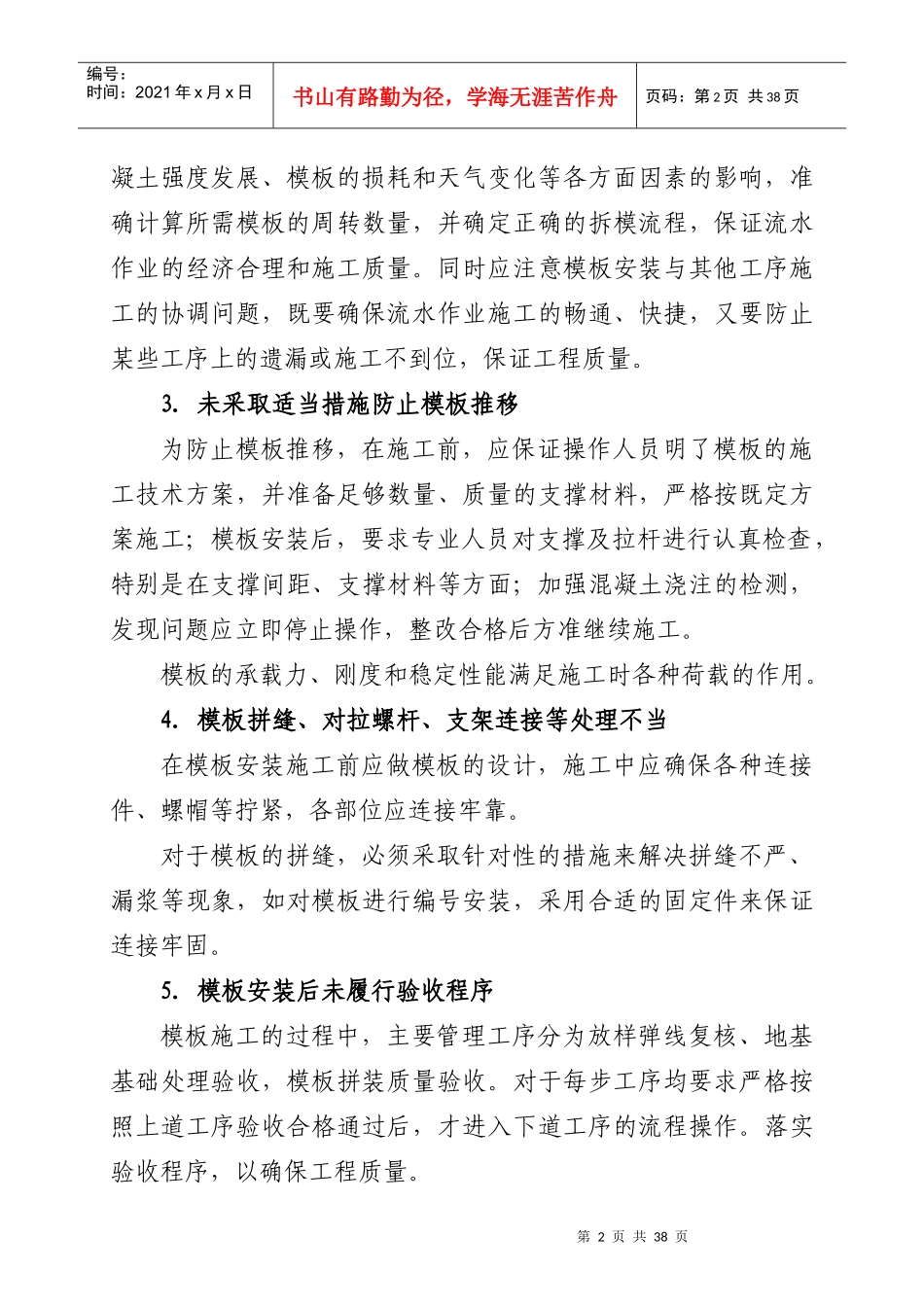

2.模板安装与其他工序施工不协调在进行模板安装前应全面考虑施工进度要求,并综合考虑混第2页共38页第1页共38页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共38页凝土强度发展、模板的损耗和天气变化等各方面因素的影响,准确计算所需模板的周转数量,并确定正确的拆模流程,保证流水作业的经济合理和施工质量
同时应注意模板安装与其他工序施工的协调问题,既
