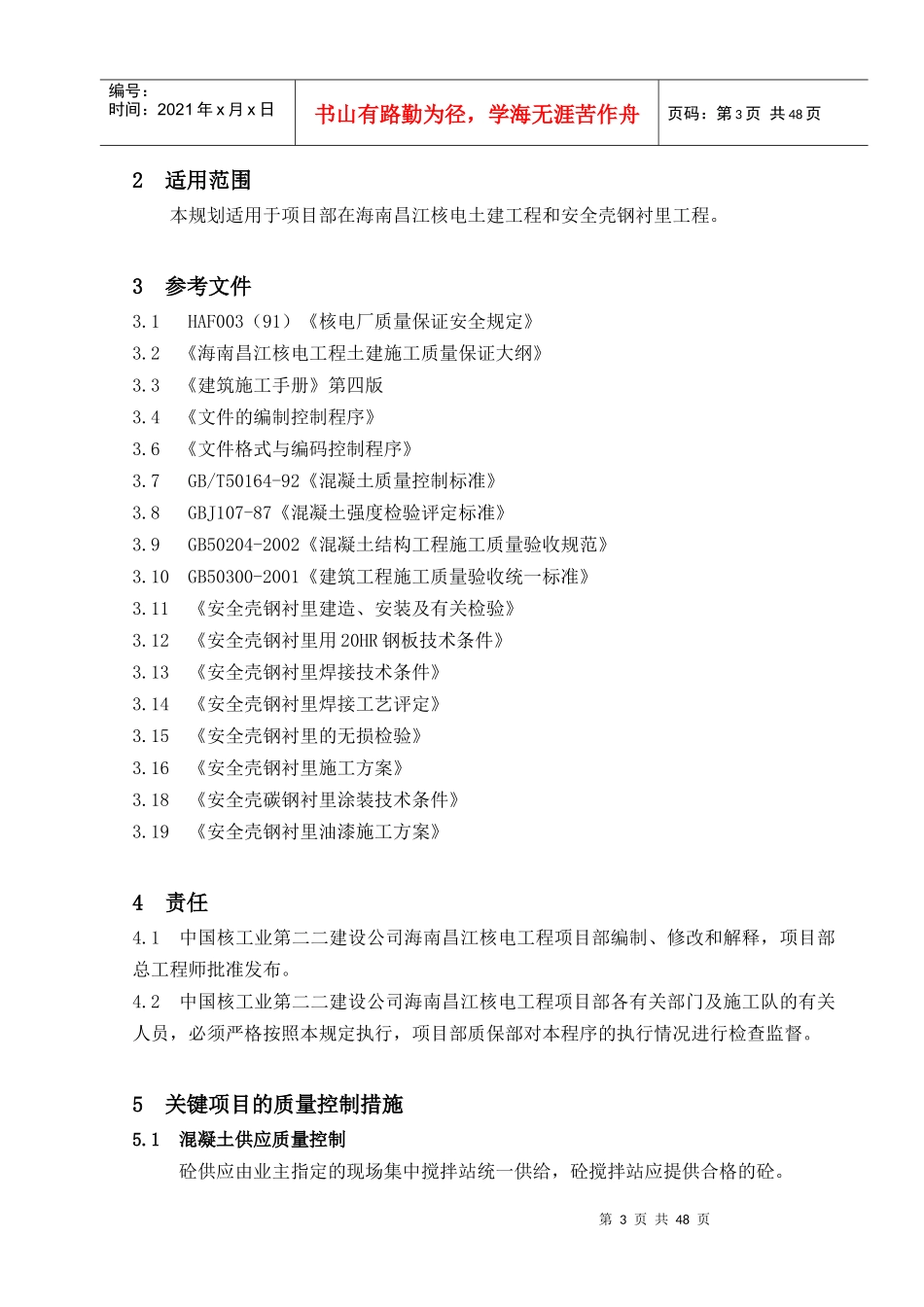

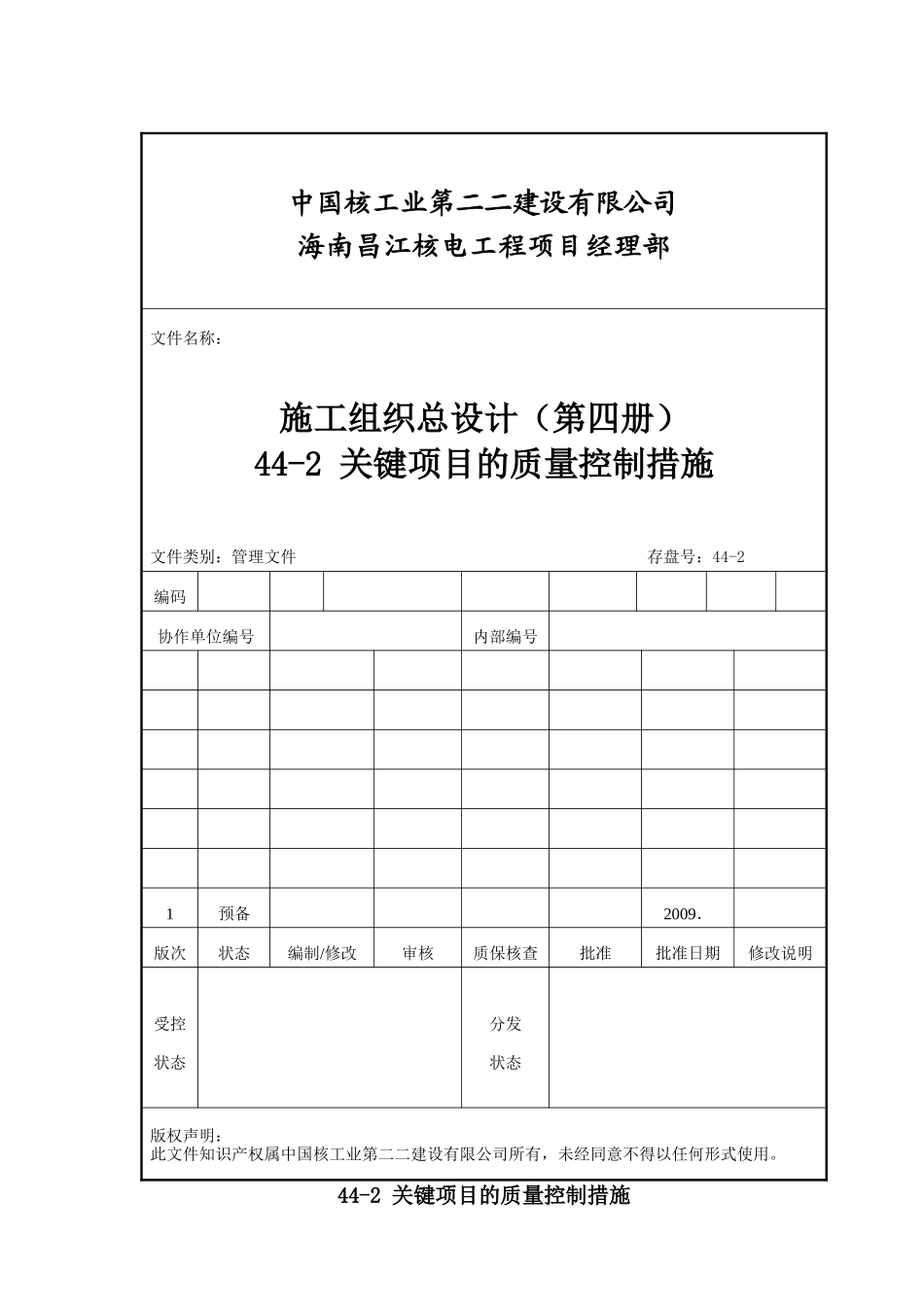

中国核工业第二二建设有限公司海南昌江核电工程项目经理部文件名称:施工组织总设计(第四册)44-2关键项目的质量控制措施文件类别:管理文件存盘号:44-2编码协作单位编号内部编号1预备2009.版次状态编制/修改审核质保核查批准批准日期修改说明受控状态分发状态版权声明:此文件知识产权属中国核工业第二二建设有限公司所有,未经同意不得以任何形式使用。44-2关键项目的质量控制措施第2页共48页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共48页目录1目的2适用范围3参考文件4责任5关键项目的质量控制措施6附件1目的对海南昌江核电工程项目质量处理受控状态,使其施工质量符合设计及规范要求,加强施工过程中的质量控制,特制定关键项目的质量控制措施。第3页共48页第2页共48页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共48页2适用范围本规划适用于项目部在海南昌江核电土建工程和安全壳钢衬里工程。3参考文件3.1HAF003(91)《核电厂质量保证安全规定》3.2《海南昌江核电工程土建施工质量保证大纲》3.3《建筑施工手册》第四版3.4《文件的编制控制程序》3.6《文件格式与编码控制程序》3.7GB/T50164-92《混凝土质量控制标准》3.8GBJ107-87《混凝土强度检验评定标准》3.9GB50204-2002《混凝土结构工程施工质量验收规范》3.10GB50300-2001《建筑工程施工质量验收统一标准》3.11《安全壳钢衬里建造、安装及有关检验》3.12《安全壳钢衬里用20HR钢板技术条件》3.13《安全壳钢衬里焊接技术条件》3.14《安全壳钢衬里焊接工艺评定》3.15《安全壳钢衬里的无损检验》3.16《安全壳钢衬里施工方案》3.18《安全壳碳钢衬里涂装技术条件》3.19《安全壳钢衬里油漆施工方案》4责任4.1中国核工业第二二建设公司海南昌江核电工程项目部编制、修改和解释,项目部总工程师批准发布。4.2中国核工业第二二建设公司海南昌江核电工程项目部各有关部门及施工队的有关人员,必须严格按照本规定执行,项目部质保部对本程序的执行情况进行检查监督。5关键项目的质量控制措施5.1混凝土供应质量控制砼供应由业主指定的现场集中搅拌站统一供给,砼搅拌站应提供合格的砼。第4页共48页第3页共48页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共48页5.1.1混凝土运输质量控制5.1.1.1混凝土供需接口控制a)砼订购程序:应提前24小时将签字齐全的《混凝土需求委托单》提交到混凝土搅拌站,由业主、监理公司、混凝土搅拌站和混凝土需求单位在约定的时间共同确定次日混凝土浇筑顺序。由搅拌站编制次日的《混凝土浇捣计划》并通知土建试验室、业主、监理处。5.1.1.2混凝土运输质量控制要求a)质量标准要求砼搅拌和浇捣之间的间隔时间应少于1.5小时。夏季当气温高于300C时为l小时,监理同意采用的其他处理办法除外;不得使用任何会引起混凝土离析,及使用前由于气候条件(尤其是过度蒸发)带来的改变混凝土性能的运输工具;在运输过程中或在现场,严禁向罐内加水。当混凝土不适宜施工条件时,应及时通知搅拌站值班管理人员,现场工长应在发货单上注明原因并签名将混凝土退回搅拌站,在搅拌站由化验室工作人员和搅拌站值班人员、土建工程师等一起决定最后的补救措施;b)验证点:混凝土坍落度及温度检测;c)敏感点:混凝土发货单检查及混凝土验收(观察混凝土色泽、坍落度等是否符合要求)。5.1.1.3混凝土运输控制a)混凝土运输目的地控制搅拌车司机应检查发货单中注明的发货地点,当有两处或两处以上同时浇筑不同强度等级的砼时,砼运输车必须编号标明车号和砼强度,并对号运输;检查砼供应目的地,按道路运行规章和现场行车规定驾驶,若超过规定时间尚未卸料完毕应报告现场值班人员;在运输过程中或在现场严禁向罐内加水;到达目的地后,将发货单(二联)交现场工长填写到达时间并签字,带回填写完备的发货单底联;b)运输及卸料每次运输应高速转动清空搅拌罐,并在低速下装载混凝土;清洗溜槽上滴落的混凝土;领取发货单,得到发车信号后发车。首次装载或清洗完搅拌罐后应检查搅拌罐,以确保罐中无水及其他杂物,按照现场指求执行卸料操作,...
