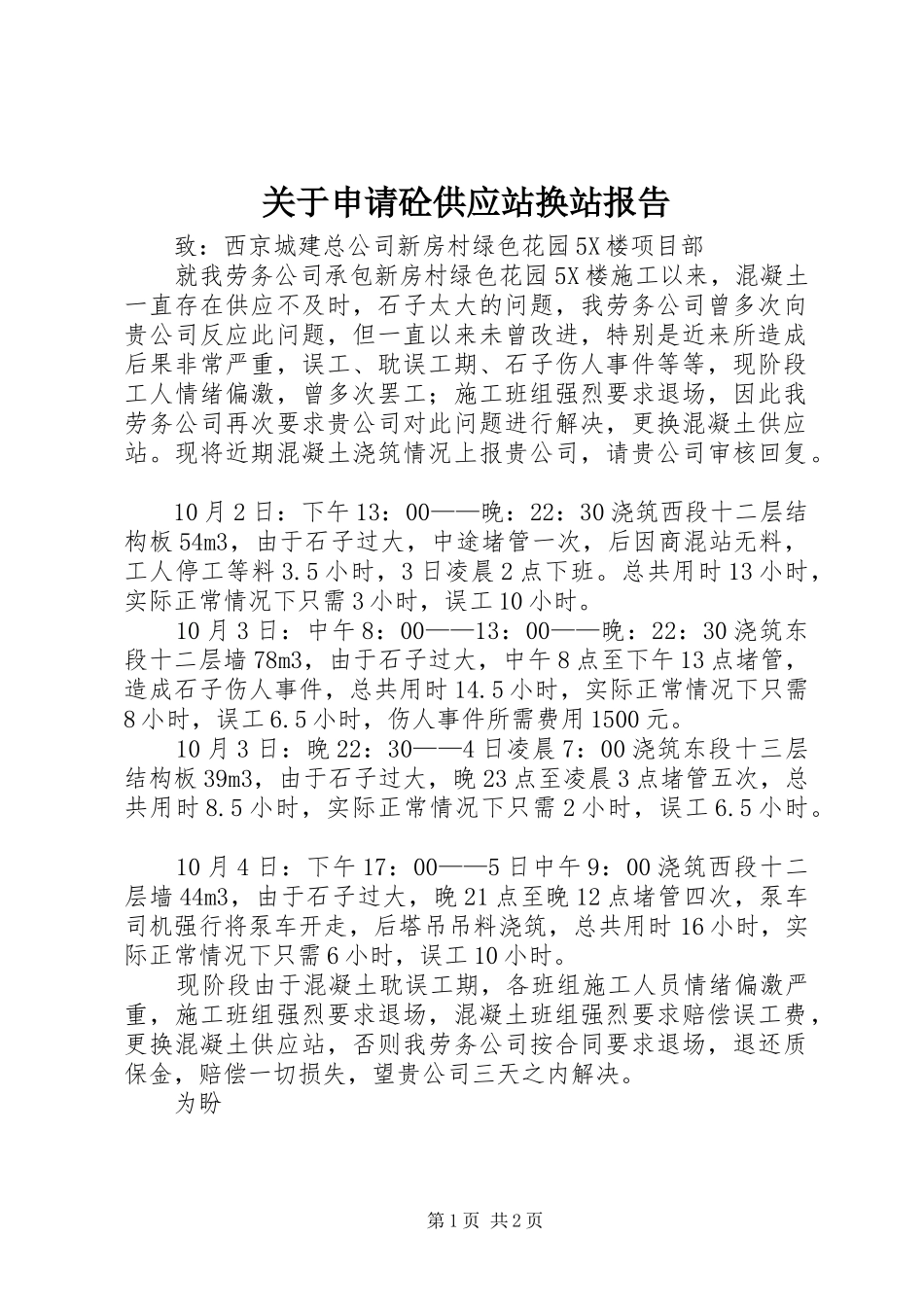

关于申请砼供应站换站报告致:西京城建总公司新房村绿色花园5X楼项目部就我劳务公司承包新房村绿色花园5X楼施工以来,混凝土一直存在供应不及时,石子太大的问题,我劳务公司曾多次向贵公司反应此问题,但一直以来未曾改进,特别是近来所造成后果非常严重,误工、耽误工期、石子伤人事件等等,现阶段工人情绪偏激,曾多次罢工;施工班组强烈要求退场,因此我劳务公司再次要求贵公司对此问题进行解决,更换混凝土供应站。现将近期混凝土浇筑情况上报贵公司,请贵公司审核回复。10月2日:下午13:00——晚:22:30浇筑西段十二层结构板54m3,由于石子过大,中途堵管一次,后因商混站无料,工人停工等料3.5小时,3日凌晨2点下班。总共用时13小时,实际正常情况下只需3小时,误工10小时。10月3日:中午8:00——13:00——晚:22:30浇筑东段十二层墙78m3,由于石子过大,中午8点至下午13点堵管,造成石子伤人事件,总共用时14.5小时,实际正常情况下只需8小时,误工6.5小时,伤人事件所需费用1500元。10月3日:晚22:30——4日凌晨7:00浇筑东段十三层结构板39m3,由于石子过大,晚23点至凌晨3点堵管五次,总共用时8.5小时,实际正常情况下只需2小时,误工6.5小时。10月4日:下午17:00——5日中午9:00浇筑西段十二层墙44m3,由于石子过大,晚21点至晚12点堵管四次,泵车司机强行将泵车开走,后塔吊吊料浇筑,总共用时16小时,实际正常情况下只需6小时,误工10小时。现阶段由于混凝土耽误工期,各班组施工人员情绪偏激严重,施工班组强烈要求退场,混凝土班组强烈要求赔偿误工费,更换混凝土供应站,否则我劳务公司按合同要求退场,退还质保金,赔偿一切损失,望贵公司三天之内解决。为盼第1页共2页陕西旭日建筑劳务有限责任公司新房村项目部2010年10月5日第2页共2页
