高速公路征地调查汇报州委、州人民政府的高度重视下,高速公路征地拆迁工作在省政府、省交通运输厅关心、支持下
各项工作进展基本顺利,现将具体情况汇报如下:一、工程概况及建设模式(一)工程概况至高速公路是国道主干线(gz40)二连至公路境内至中的一段,是连接各省区域中心城市、重要港口及对外口岸的“五纵七横”国道主干线公路系统的重要组成部份,它是我国外接越南及东南亚的主要国际大通道,也是省滇东南的主要经济干线,更是州的经济大动脉、“生命线”
至高速公路全长186
5公里,其中市境内26
5公里,州境内160公里
全线采用六车道高速公路标准建设,设计速度100公里/小时,路基宽度26米
桥涵设计汽车荷载采用公路-ⅰ级,其余技术指标按《公路工程技术标准》(jtgb01-)执行
至高速公路分两段建设,石林至锁龙寺为一段,全长107
其中,州境内81公里,市境内26
5公里;锁龙寺至为一段,全长78
工程总投资91
5亿元,其中,石林至锁龙寺49
81亿元,锁龙寺至41
工程于11月28日开工建设,计划于2011年11月底建成通车,总工期三年
(二)建设模式石林至高速公路,是省交通厅按照省政府“既积极引资建设,又全额争取国家支持”的总体要求,于在广州泛珠9+2经洽会上与久保投资有限公司、深圳九策投资有限公司签订的合资建设项目
6月、8月经省人民政府批准同意,分别组建石锁高速公路有限公司、锁蒙高速公路有限公司
石锁高速公路由省公路局、深圳九策投资有限公司、某奥盛投资控股(集团)有限公司、通达翔投资发展有限公司共同投资组建,其中省公路局出资10%,其他三家公司出资90%
锁蒙高速公路有限公司由省公路局、久保公司共同投资组建,其中,省公路局出资10%,久保公司出资90%

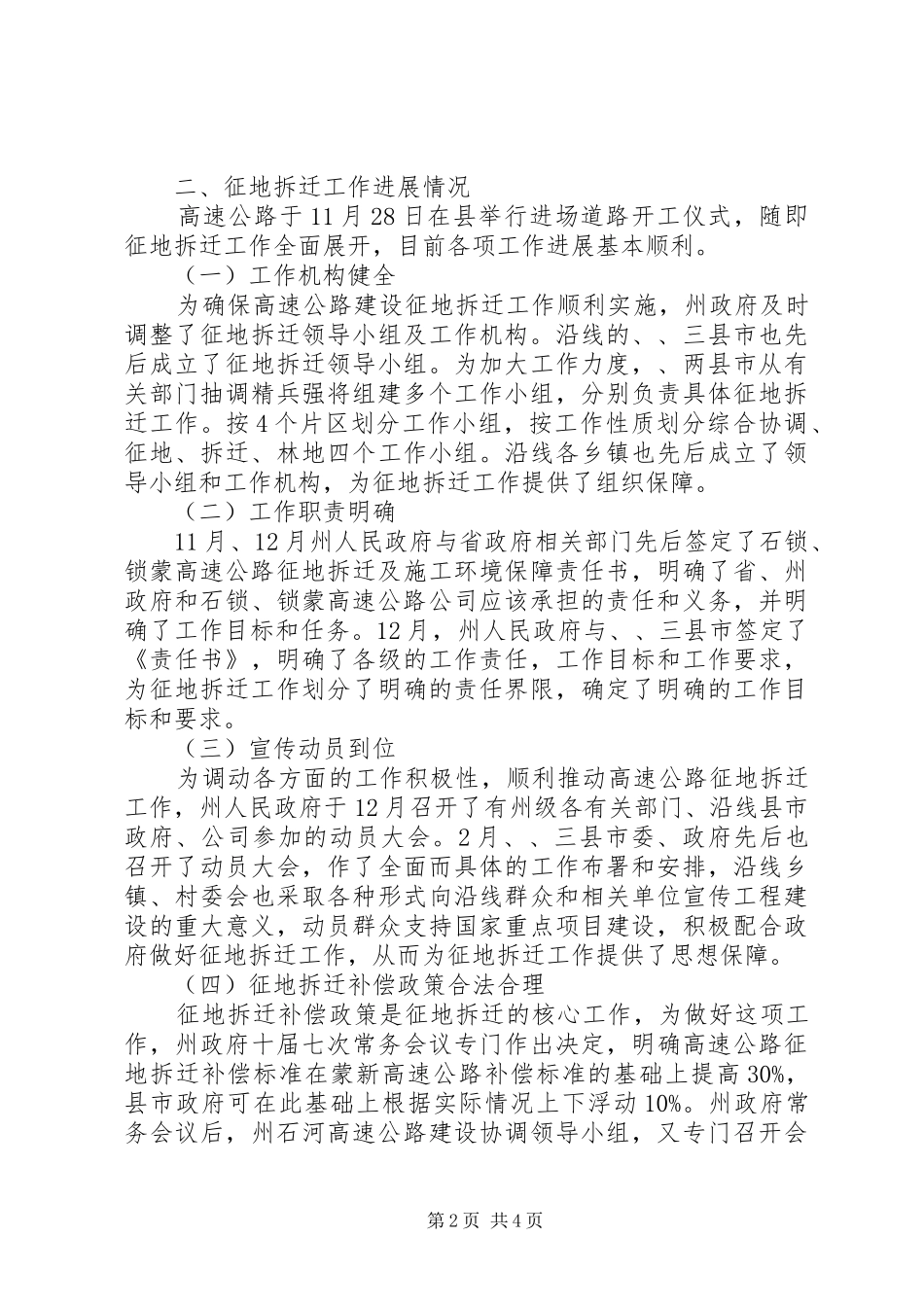

第1页共4页二、征地拆迁工作进展情况高速公路于11月28日在县举行进场道路开工仪式,随即征地
