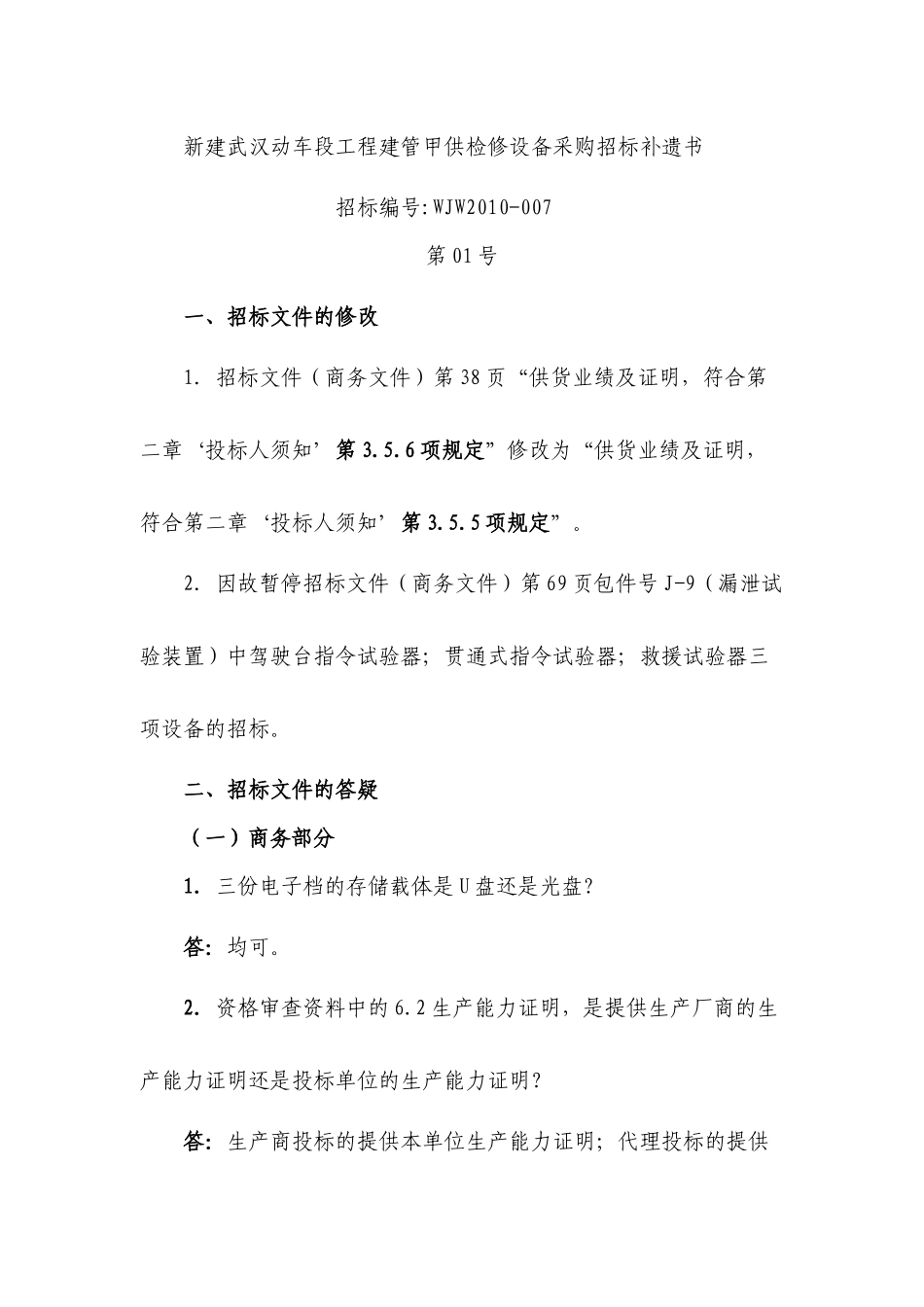

新建武汉动车段工程建管甲供检修设备采购招标补遗书招标编号:WJW2010-007第01号一、招标文件的修改1.招标文件(商务文件)第38页“供货业绩及证明,符合第二章‘投标人须知’第3
6项规定”修改为“供货业绩及证明,符合第二章‘投标人须知’第3
2.因故暂停招标文件(商务文件)第69页包件号J-9(漏泄试验装置)中驾驶台指令试验器;贯通式指令试验器;救援试验器三项设备的招标
二、招标文件的答疑(一)商务部分1.三份电子档的存储载体是U盘还是光盘
2.资格审查资料中的6
2生产能力证明,是提供生产厂商的生产能力证明还是投标单位的生产能力证明
答:生产商投标的提供本单位生产能力证明;代理投标的提供生产商生产能力证明
3.资格审查资料中的6
5近年完成同类投标物资供货业绩表,是提供生产厂商的近年完成同类投标物资供货业绩表还是投标单位的近年完成同类投标物资供货业绩表
答:投标单位

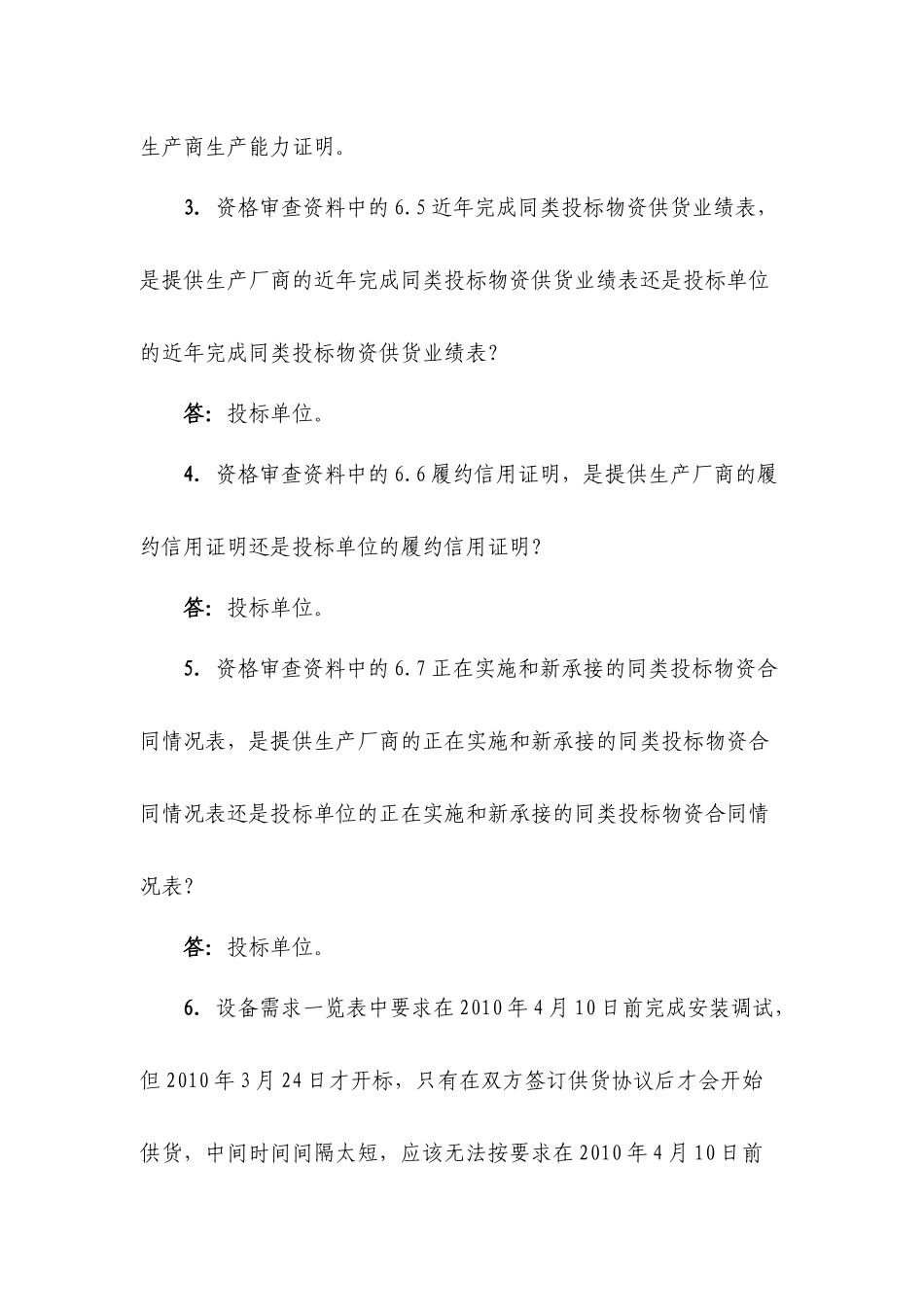

4.资格审查资料中的6
6履约信用证明,是提供生产厂商的履约信用证明还是投标单位的履约信用证明
答:投标单位
5.资格审查资料中的6
7正在实施和新承接的同类投标物资合同情况表,是提供生产厂商的正在实施和新承接的同类投标物资合同情况表还是投标单位的正在实施和新承接的同类投标物资合同情况表
答:投标单位
6.设备需求一览表中要求在2010年4月10日前完成安装调试,但2010年3月24日才开标,只有在双方签订供货协议后才会开始供货,中间时间间隔太短,应该无法按要求在2010年4月10日前完成安装调试,请问安装调试完成的时间是否应该在双方签订供货协议后,并给出合理的时间段
答:执行招标文件规定

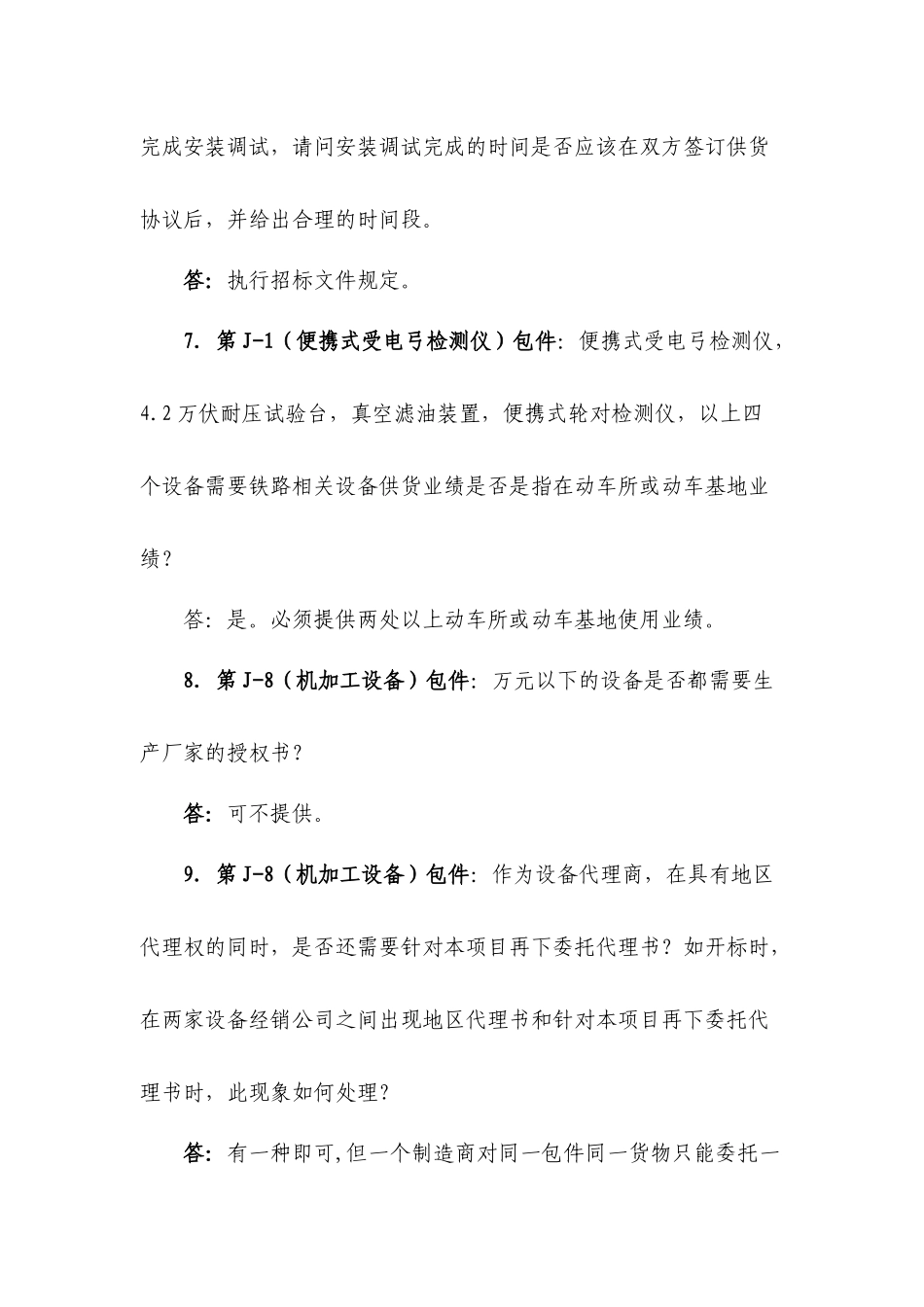

7.第J-1(便携式受电弓检测仪)包件:便携式受电弓检测仪,4
2万伏耐压试验台,真空滤油装置,便携式轮对检测仪,以上四个设备需要铁路相关设备供货业绩是否是指在动车所或动车基地业绩
