工地例会汇报资料XX县区瑞枫公路改建工程瑞安至湖岭段第二合同段工地例会汇报材料(第一次)宁波交通工程建设集团有限公司XX县区瑞枫公路改建工程第二合同段项目经理部二oo七年九月一、工程概况本合同段起诒桩号k3+975~k5+500,长1
575公里(另加互通匝道1
764公里)
主要工程量有路基挖方6
935万m3;路基填方8
82万m3;牛伏岭互通主线桥236米,跨甬台温高速公路高架桥397米(主跨小箱梁40米跨);秋坦连拱隧道185米;牛伏岭互通一座(a、b、c、d四个匝道);涵洞七座;排水防护砌体9090m3
总工期18个月(2007年9月7日至2009年3月6日),合同造价60488425元
二、项目部组织机构及人员到位情况1、项目部下设工程技术科、质检科、安全科、计划统计科、综合办公室、材料机械科、工地试验室等7个业务科室,共计16人,根据本工程项目的特点,为了方便施工和管理,下设4个大的施工队(配备若干个施工班组),具体施工任务划分如下:路基施工队负责本标段内路基土石方、防护与排水工程的施工;桥涵第一施工队负责牛伏岭互通桥及西岙高架桥的桩基及下部构造的施工;桥梁第二施工队负责本合同段梁板预制;隧道施工队负责秋坦隧道的施工
项目部以项目安全、质量、工期、效益四项指标为导向,以精干高效、一专多能的组织机构人员为指挥核心,以统筹兼顾、快速运作、平行流水交叉作业为手段,强化组织管理职能,全面履行合同

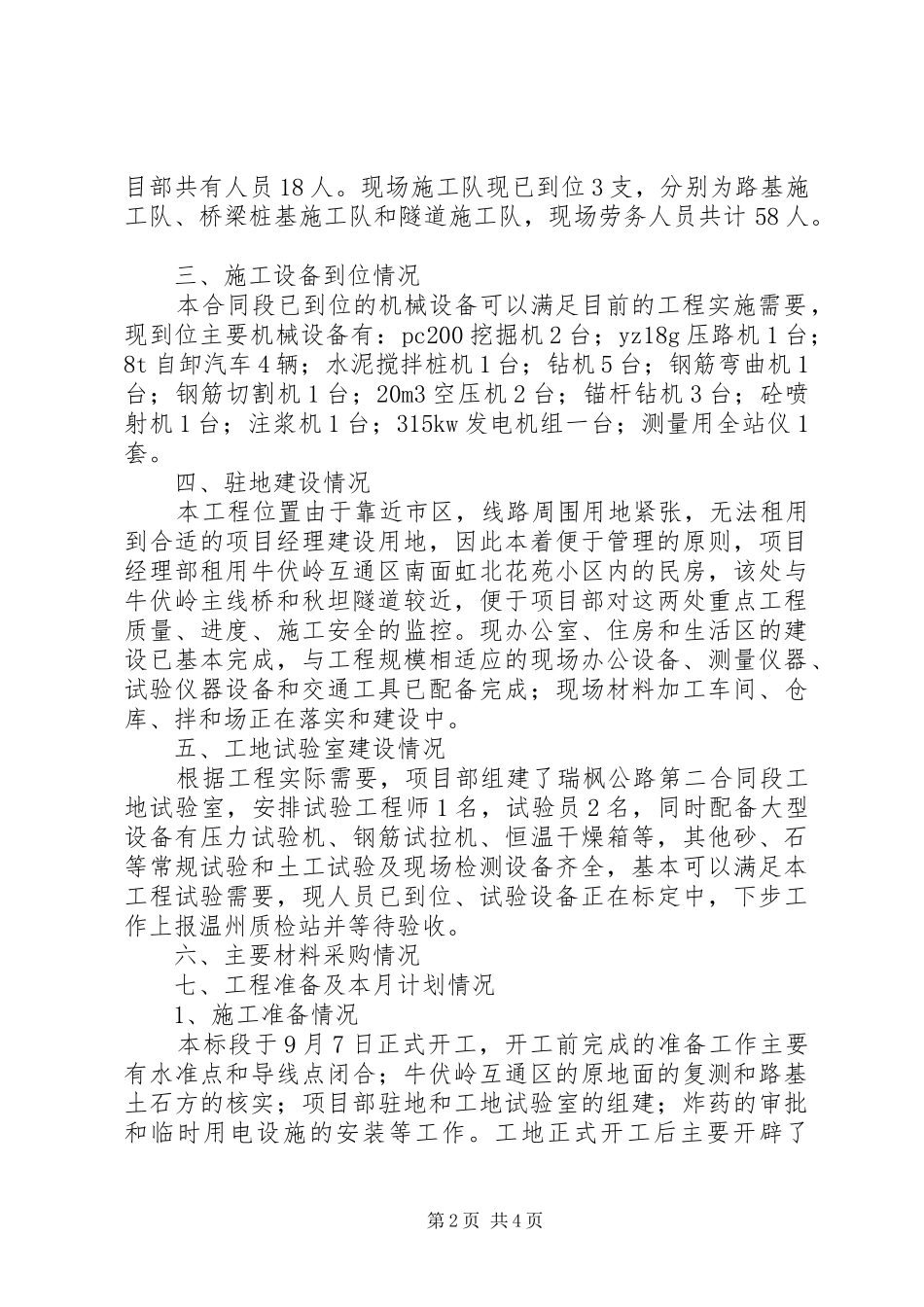

2、项目部主要管理人员按合同要求现已基本到位,目前项第1页共4页目部共有人员18人
现场施工队现已到位3支,分别为路基施工队、桥梁桩基施工队和隧道施工队,现场劳务人员共计58人
三、施工设备到位情况本合同段已到位的机械设备可以满足目前的工程实施需要,现到位主要机械设备有:pc200挖掘机2台;yz18g压路机1台;8t自卸汽车4辆;水泥搅拌桩机1台;钻机5台;钢筋弯曲机1台;
