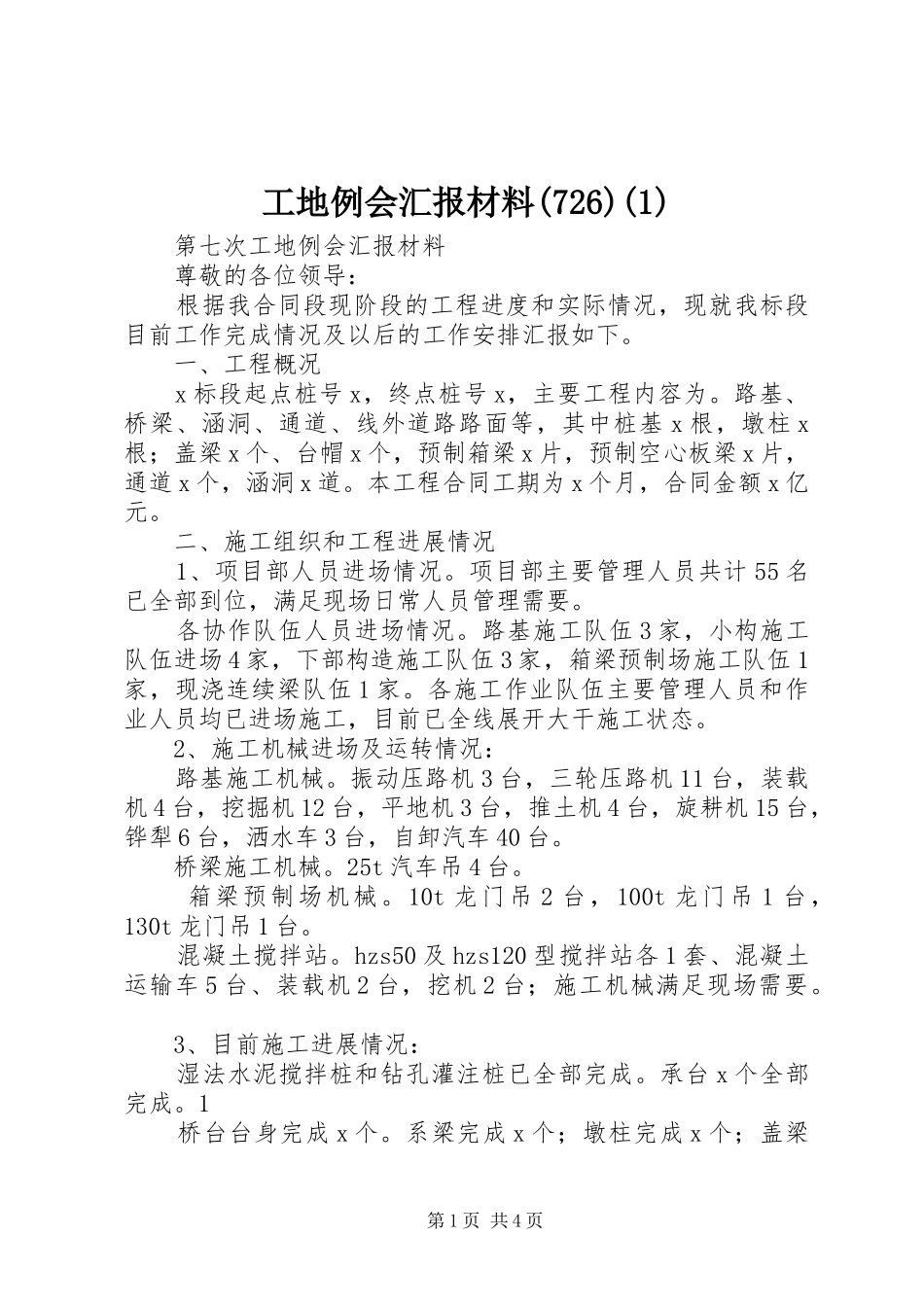

工地例会汇报材料(726)(1)第七次工地例会汇报材料尊敬的各位领导:根据我合同段现阶段的工程进度和实际情况,现就我标段目前工作完成情况及以后的工作安排汇报如下
一、工程概况x标段起点桩号x,终点桩号x,主要工程内容为
路基、桥梁、涵洞、通道、线外道路路面等,其中桩基x根,墩柱x根;盖梁x个、台帽x个,预制箱梁x片,预制空心板梁x片,通道x个,涵洞x道
本工程合同工期为x个月,合同金额x亿元
二、施工组织和工程进展情况1、项目部人员进场情况
项目部主要管理人员共计55名已全部到位,满足现场日常人员管理需要
各协作队伍人员进场情况
路基施工队伍3家,小构施工队伍进场4家,下部构造施工队伍3家,箱梁预制场施工队伍1家,现浇连续梁队伍1家
各施工作业队伍主要管理人员和作业人员均已进场施工,目前已全线展开大干施工状态
2、施工机械进场及运转情况:路基施工机械
振动压路机3台,三轮压路机11台,装载机4台,挖掘机12台,平地机3台,推土机4台,旋耕机15台,铧犁6台,洒水车3台,自卸汽车40台
桥梁施工机械
25t汽车吊4台
箱梁预制场机械
10t龙门吊2台,100t龙门吊1台,130t龙门吊1台
混凝土搅拌站
hzs50及hzs120型搅拌站各1套、混凝土运输车5台、装载机2台,挖机2台;施工机械满足现场需要
3、目前施工进展情况:湿法水泥搅拌桩和钻孔灌注桩已全部完成
承台x个全部完成
1桥台台身完成x个

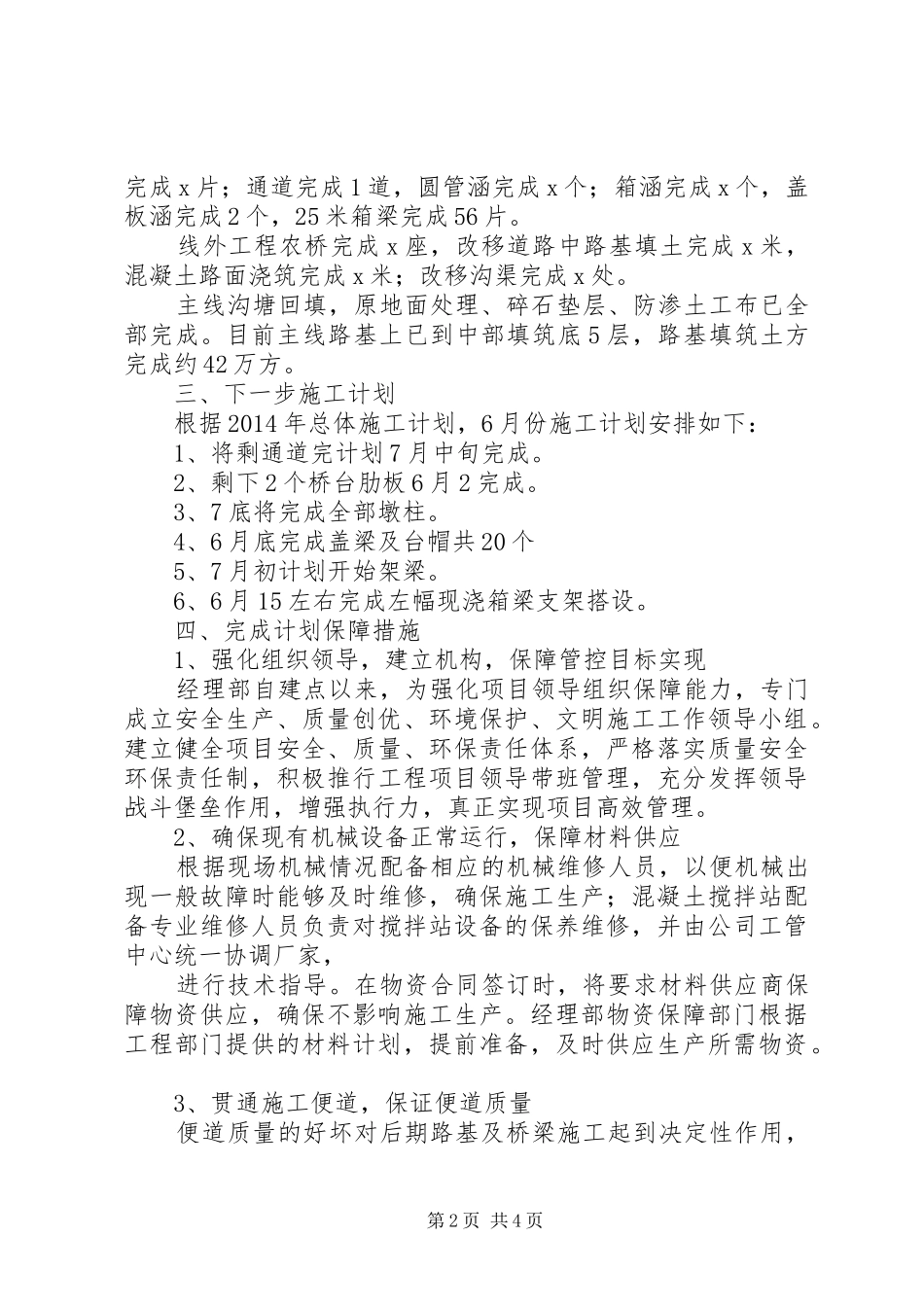

系梁完成x个;墩柱完成x个;盖梁第1页共4页完成x片;通道完成1道,圆管涵完成x个;箱涵完成x个,盖板涵完成2个,25米箱梁完成56片
线外工程农桥完成x座,改移道路中路基填土完成x米,混凝土路面浇筑完成x米;改移沟渠完成x处
主线沟塘回填,原地面处理、碎石垫层、防渗土工布已全部完成
目前主线路基上已到中部填筑底5层,路基填筑土方完成约42万方
三、下一步施工计划根据2014年总
