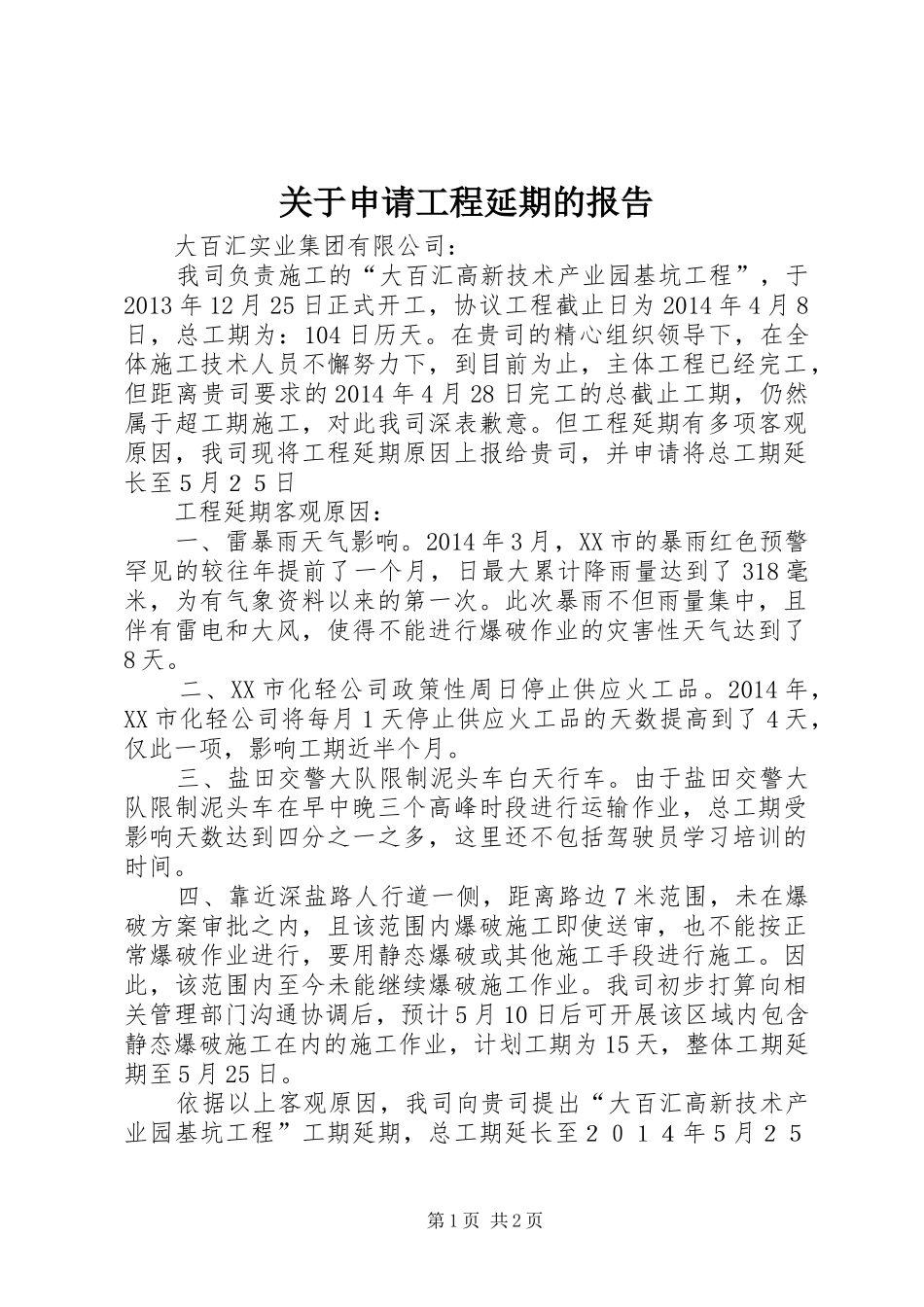

关于申请工程延期的报告大百汇实业集团有限公司:我司负责施工的“大百汇高新技术产业园基坑工程”,于2013年12月25日正式开工,协议工程截止日为2014年4月8日,总工期为:104日历天。在贵司的精心组织领导下,在全体施工技术人员不懈努力下,到目前为止,主体工程已经完工,但距离贵司要求的2014年4月28日完工的总截止工期,仍然属于超工期施工,对此我司深表歉意。但工程延期有多项客观原因,我司现将工程延期原因上报给贵司,并申请将总工期延长至5月25日工程延期客观原因:一、雷暴雨天气影响。2014年3月,XX市的暴雨红色预警罕见的较往年提前了一个月,日最大累计降雨量达到了318毫米,为有气象资料以来的第一次。此次暴雨不但雨量集中,且伴有雷电和大风,使得不能进行爆破作业的灾害性天气达到了8天。二、XX市化轻公司政策性周日停止供应火工品。2014年,XX市化轻公司将每月1天停止供应火工品的天数提高到了4天,仅此一项,影响工期近半个月。三、盐田交警大队限制泥头车白天行车。由于盐田交警大队限制泥头车在早中晚三个高峰时段进行运输作业,总工期受影响天数达到四分之一之多,这里还不包括驾驶员学习培训的时间。四、靠近深盐路人行道一侧,距离路边7米范围,未在爆破方案审批之内,且该范围内爆破施工即使送审,也不能按正常爆破作业进行,要用静态爆破或其他施工手段进行施工。因此,该范围内至今未能继续爆破施工作业。我司初步打算向相关管理部门沟通协调后,预计5月10日后可开展该区域内包含静态爆破施工在内的施工作业,计划工期为15天,整体工期延期至5月25日。依据以上客观原因,我司向贵司提出“大百汇高新技术产业园基坑工程”工期延期,总工期延长至2014年5月25第1页共2页日。此报告二〇一四年四月二十八日第2页共2页

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

关于申请工程延期的报告

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
