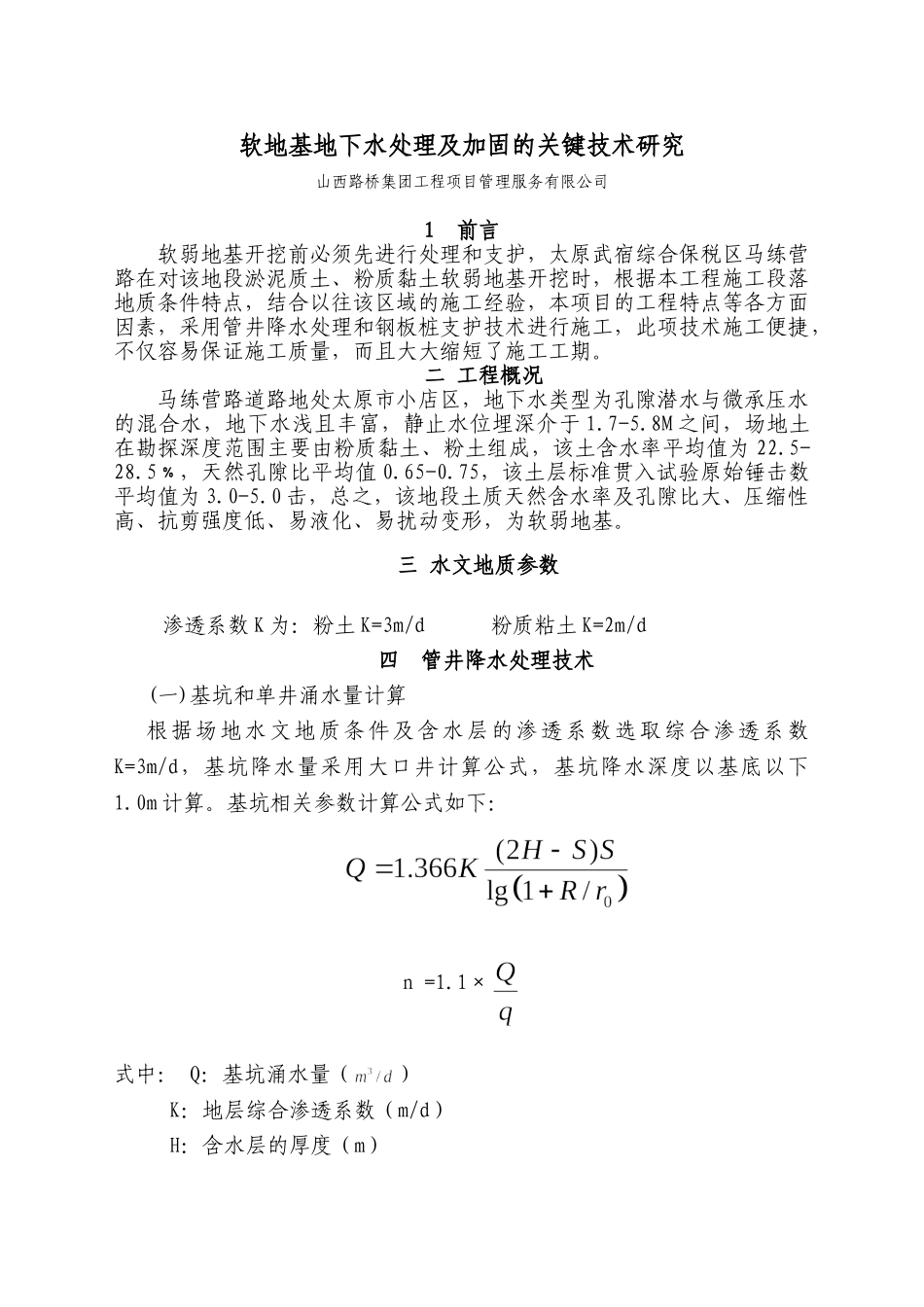

软地基地下水处理及加固的关键技术研究山西路桥集团工程项目管理服务有限公司1前言软弱地基开挖前必须先进行处理和支护,太原武宿综合保税区马练营路在对该地段淤泥质土、粉质黏土软弱地基开挖时,根据本工程施工段落地质条件特点,结合以往该区域的施工经验,本项目的工程特点等各方面因素,采用管井降水处理和钢板桩支护技术进行施工,此项技术施工便捷,不仅容易保证施工质量,而且大大缩短了施工工期
二工程概况马练营路道路地处太原市小店区,地下水类型为孔隙潜水与微承压水的混合水,地下水浅且丰富,静止水位埋深介于1
8M之间,场地土在勘探深度范围主要由粉质黏土、粉土组成,该土含水率平均值为22
5﹪,天然孔隙比平均值0
75,该土层标准贯入试验原始锤击数平均值为3
0击,总之,该地段土质天然含水率及孔隙比大、压缩性高、抗剪强度低、易液化、易扰动变形,为软弱地基

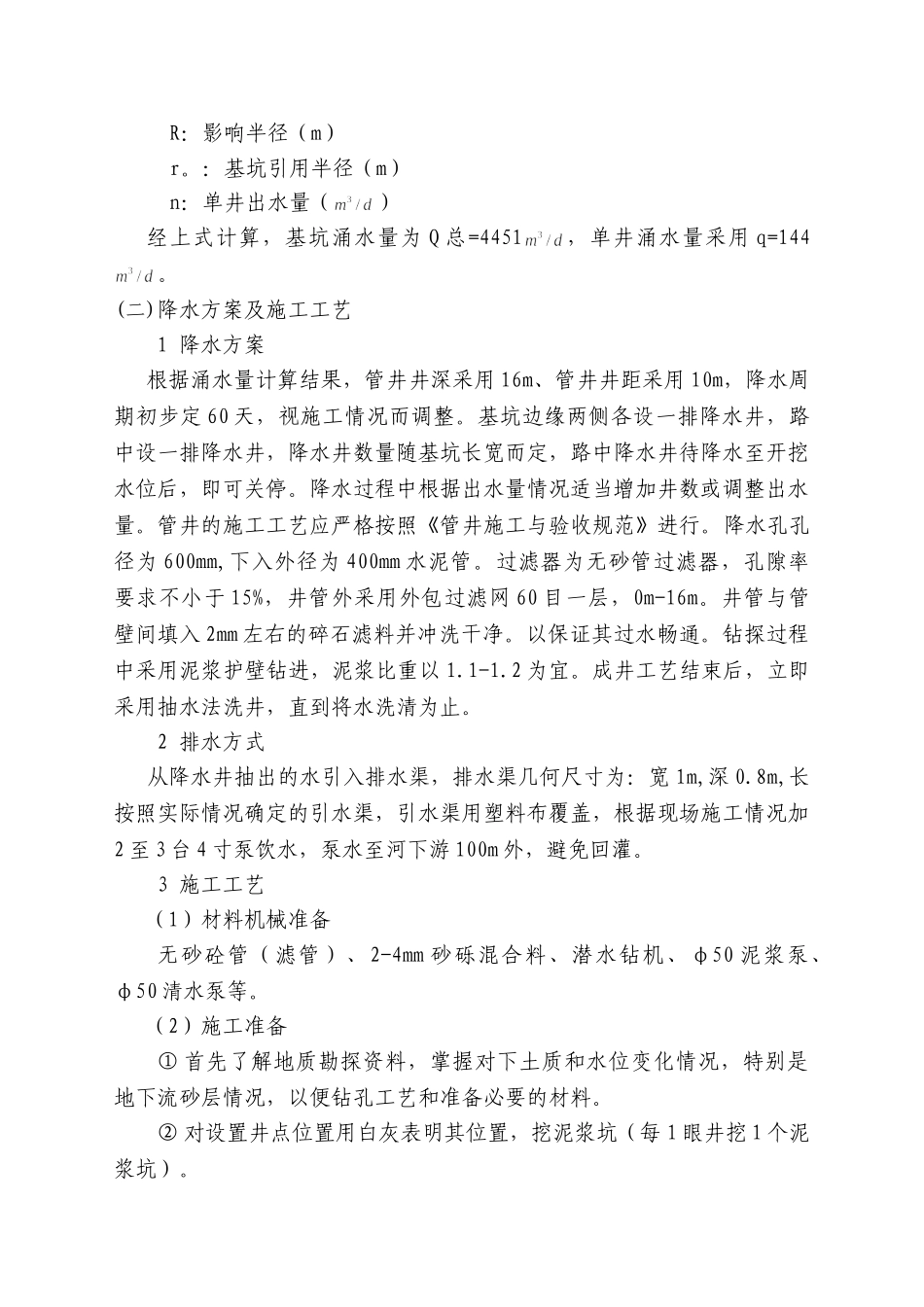

三水文地质参数渗透系数K为:粉土K=3m/d粉质粘土K=2m/d四管井降水处理技术(一)基坑和单井涌水量计算根据场地水文地质条件及含水层的渗透系数选取综合渗透系数K=3m/d,基坑降水量采用大口井计算公式,基坑降水深度以基底以下1
基坑相关参数计算公式如下:n=1
1×式中:Q:基坑涌水量()K:地层综合渗透系数(m/d)H:含水层的厚度(m)R:影响半径(m)r
:基坑引用半径(m)n:单井出水量()经上式计算,基坑涌水量为Q总=4451,单井涌水量采用q=144
(二)降水方案及施工工艺1降水方案根据涌水量计算结果,管井井深采用16m、管井井距采用10m,降水周期初步定60天,视施工情况而调整
基坑边缘两侧各设一排降水井,路中设一排降水井,降水井数量随基坑长宽而定,路中降水井待降水至开挖水位后,即可关停
降水过程中根据出水量情况适当增加井数或调整出水量
管井的施工工艺应严格按照《管井施工与验收规
