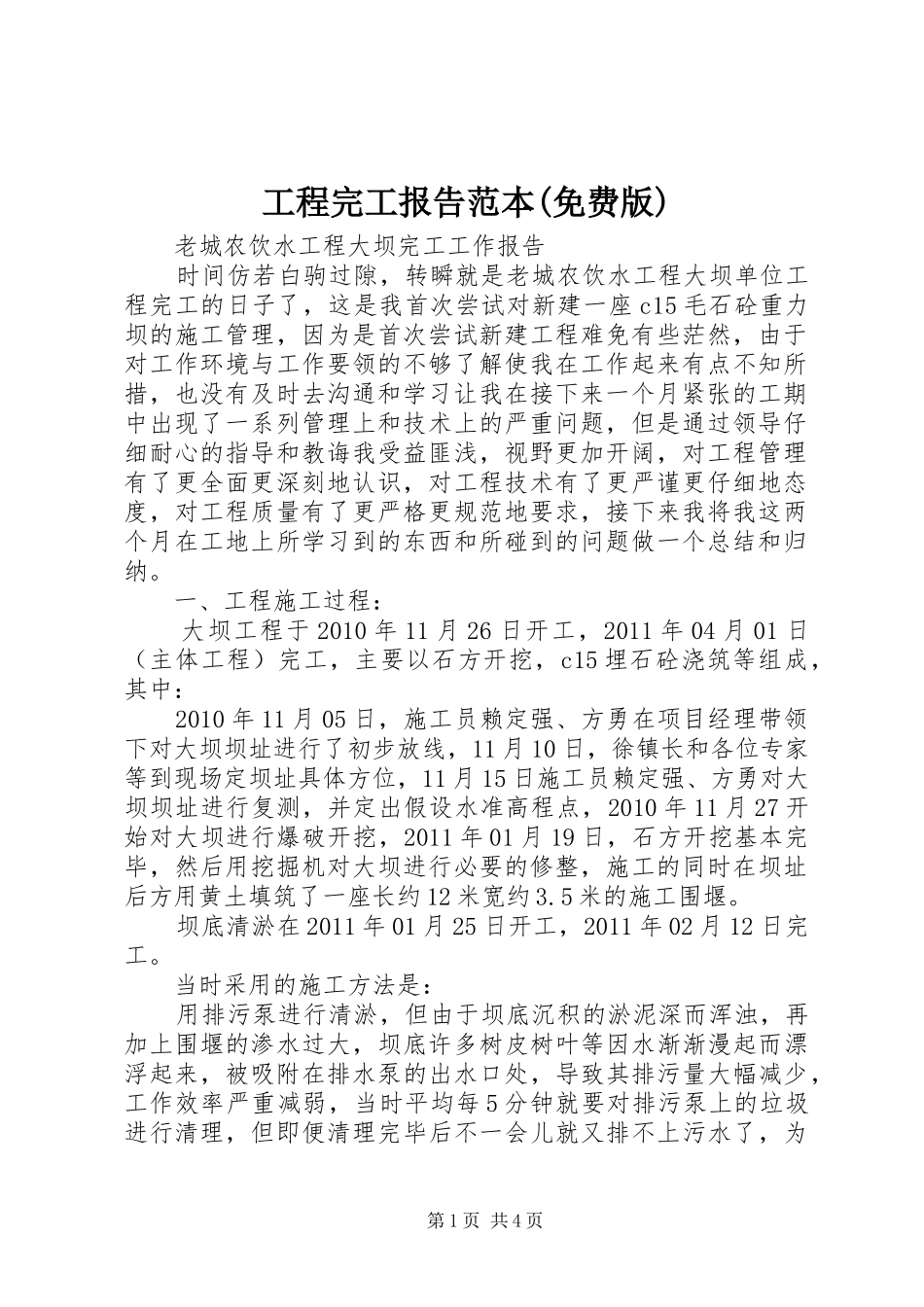

工程完工报告范本(免费版)老城农饮水工程大坝完工工作报告时间仿若白驹过隙,转瞬就是老城农饮水工程大坝单位工程完工的日子了,这是我首次尝试对新建一座c15毛石砼重力坝的施工管理,因为是首次尝试新建工程难免有些茫然,由于对工作环境与工作要领的不够了解使我在工作起来有点不知所措,也没有及时去沟通和学习让我在接下来一个月紧张的工期中出现了一系列管理上和技术上的严重问题,但是通过领导仔细耐心的指导和教诲我受益匪浅,视野更加开阔,对工程管理有了更全面更深刻地认识,对工程技术有了更严谨更仔细地态度,对工程质量有了更严格更规范地要求,接下来我将我这两个月在工地上所学习到的东西和所碰到的问题做一个总结和归纳
一、工程施工过程:大坝工程于2010年11月26日开工,2011年04月01日(主体工程)完工,主要以石方开挖,c15埋石砼浇筑等组成,其中:2010年11月05日,施工员赖定强、方勇在项目经理带领下对大坝坝址进行了初步放线,11月10日,徐镇长和各位专家等到现场定坝址具体方位,11月15日施工员赖定强、方勇对大坝坝址进行复测,并定出假设水准高程点,2010年11月27开始对大坝进行爆破开挖,2011年01月19日,石方开挖基本完毕,然后用挖掘机对大坝进行必要的修整,施工的同时在坝址后方用黄土填筑了一座长约12米宽约3
5米的施工围堰
坝底清淤在2011年01月25日开工,2011年02月12日完工
当时采用的施工方法是:用排污泵进行清淤,但由于坝底沉积的淤泥深而浑浊,再加上围堰的渗水过大,坝底许多树皮树叶等因水渐渐漫起而漂浮起来,被吸附在排水泵的出水口处,导致其排污量大幅减少,工作效率严重减弱,当时平均每5分钟就要对排污泵上的垃圾进行清理,但即便清理完毕后不一会儿就又排不上污水了,为第1页共4页此,管理人员立即对其进行开会讨论,商议另行解决办法,经商议后,决定了2个方案

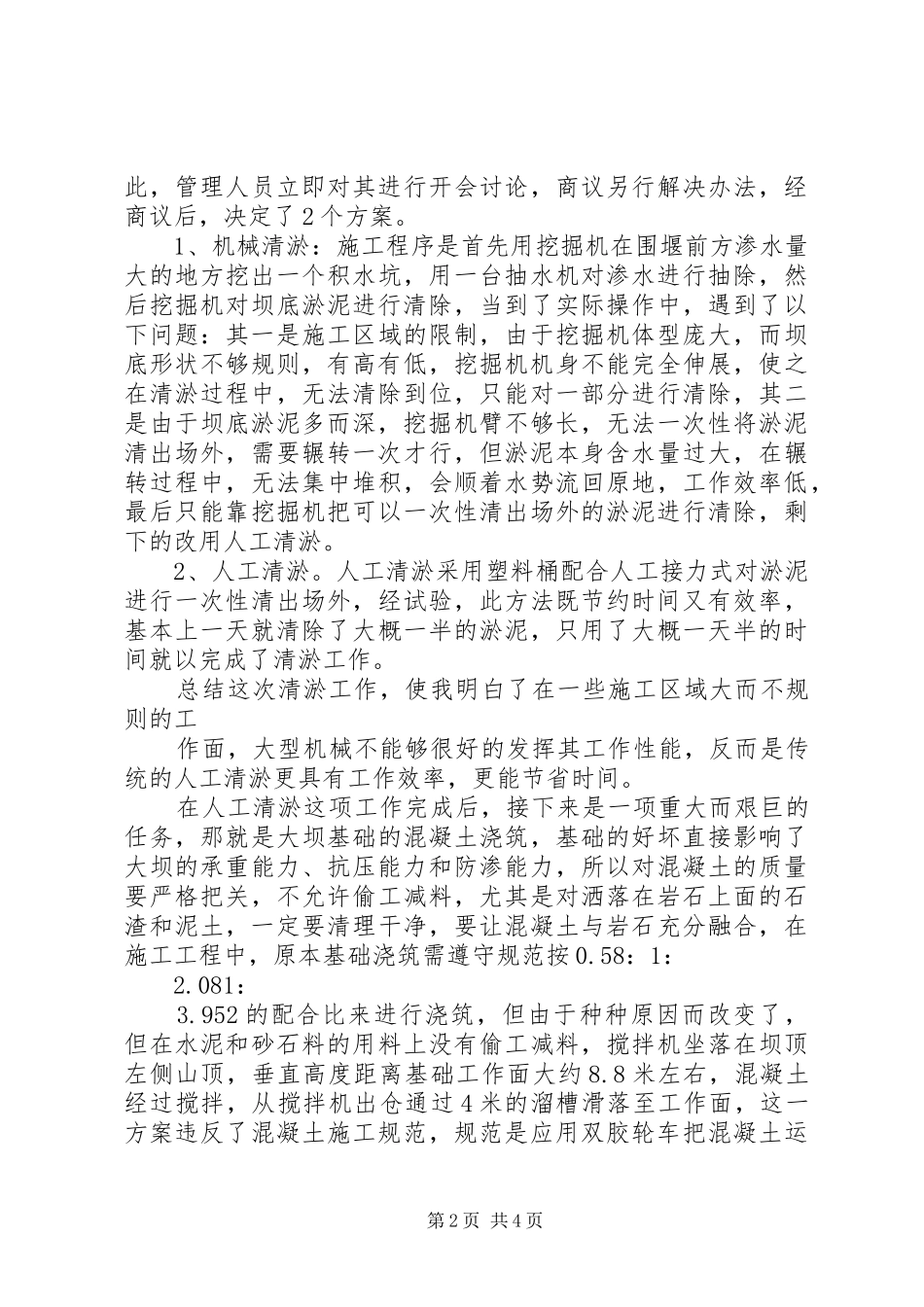

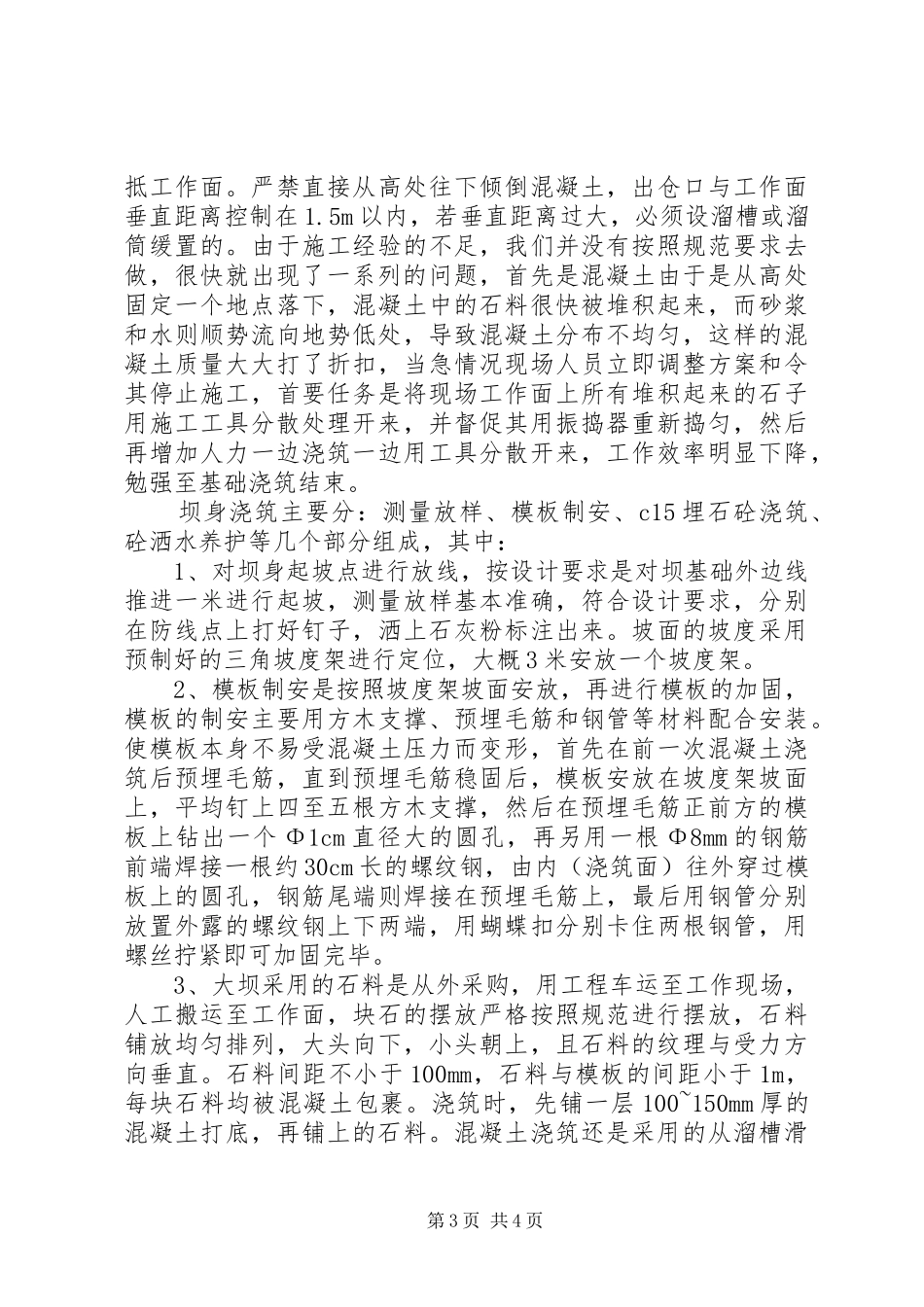

1、机械清淤:
