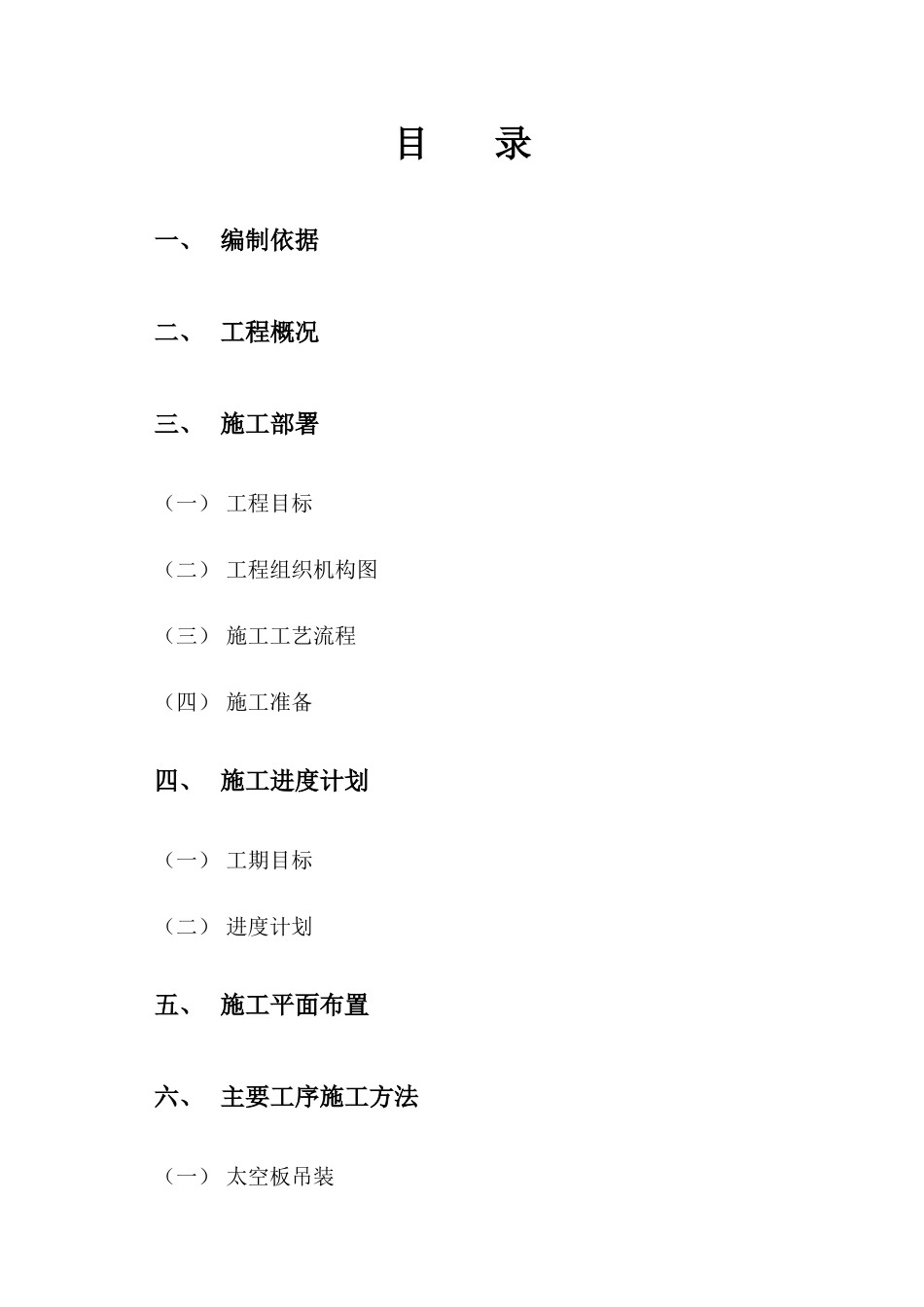

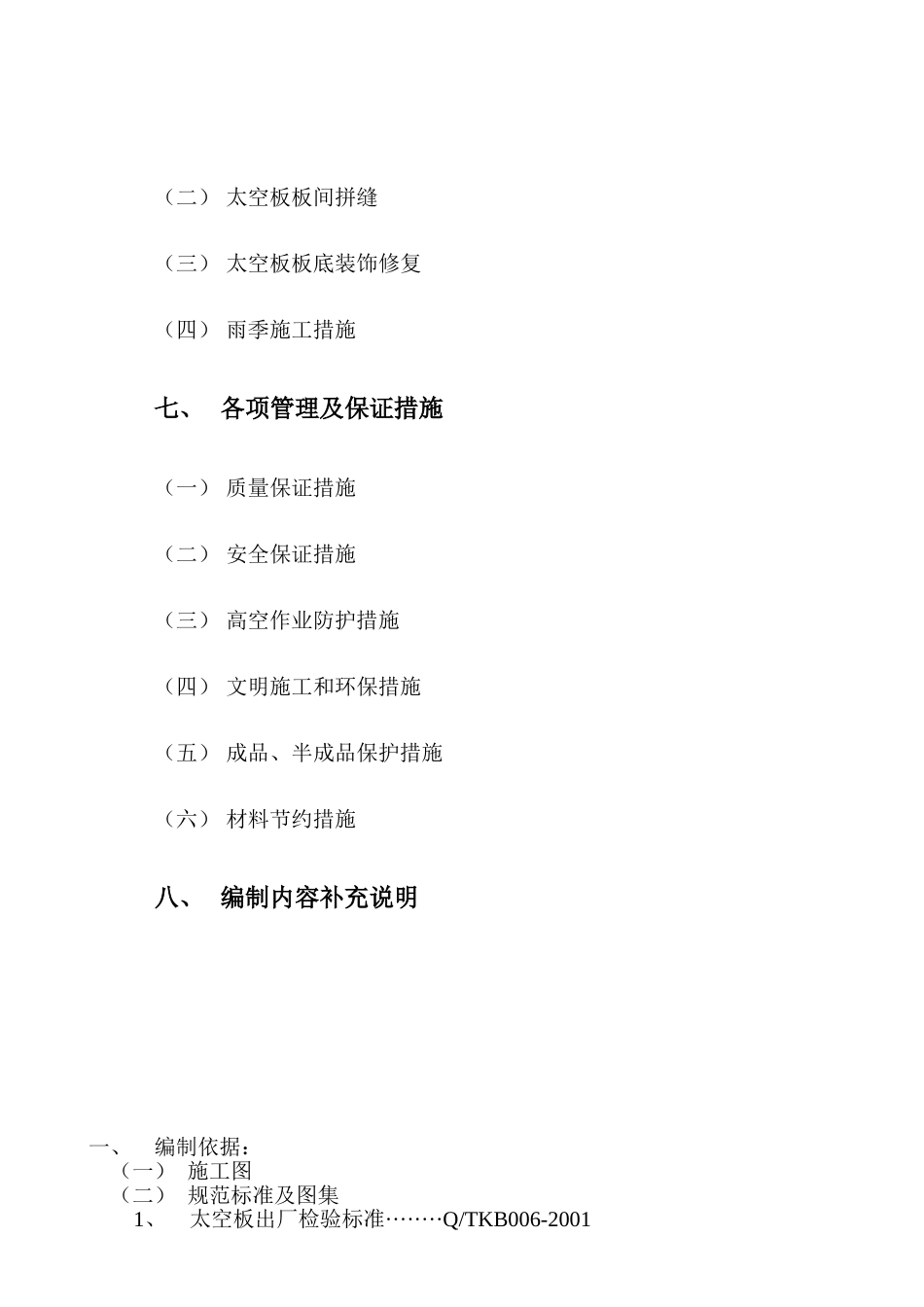

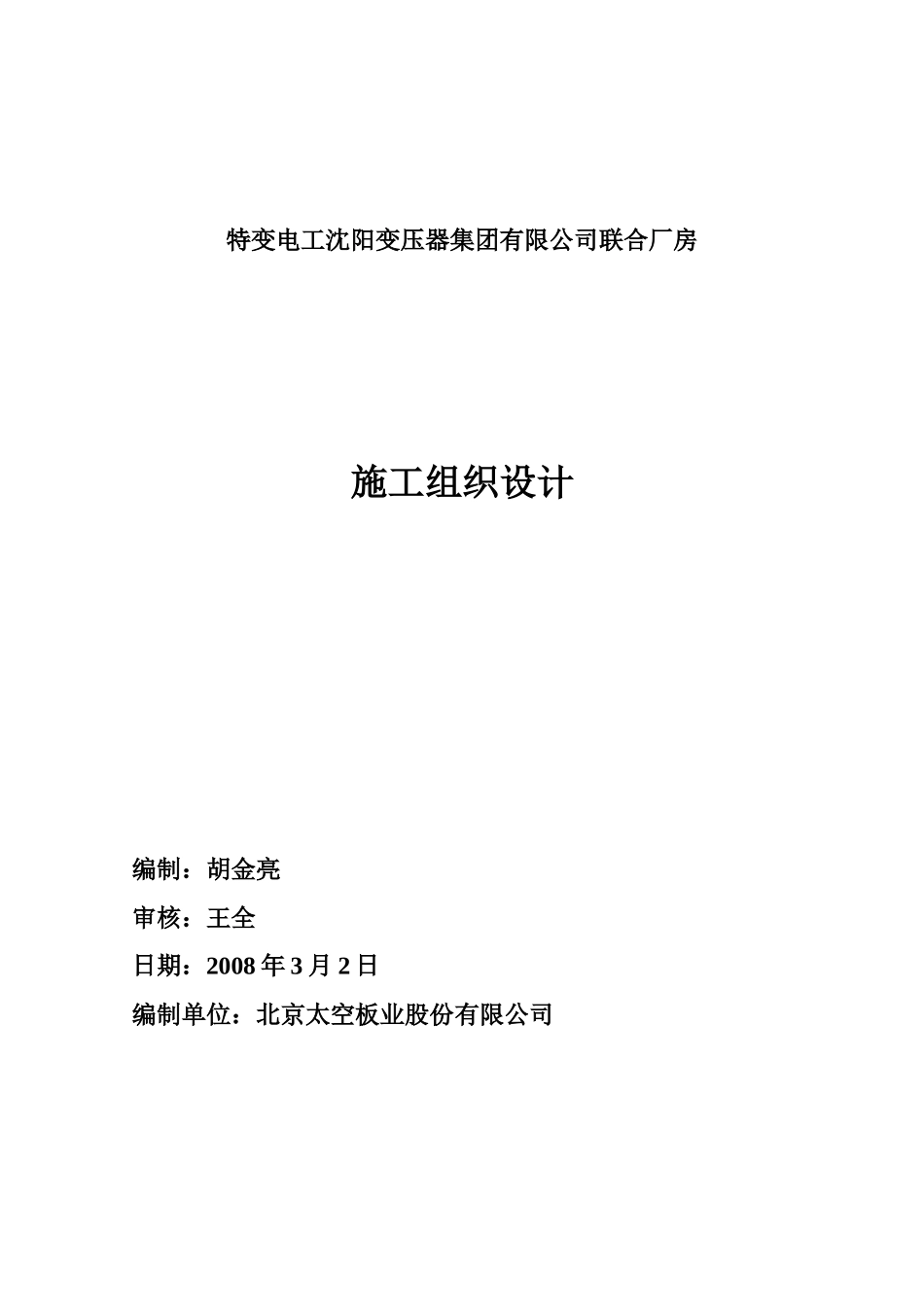

特变电工沈阳变压器集团有限公司联合厂房施工组织设计编制:胡金亮审核:王全日期:2008年3月2日编制单位:北京太空板业股份有限公司目录一、编制依据二、工程概况三、施工部署(一)工程目标(二)工程组织机构图(三)施工工艺流程(四)施工准备四、施工进度计划(一)工期目标(二)进度计划五、施工平面布置六、主要工序施工方法(一)太空板吊装(二)太空板板间拼缝(三)太空板板底装饰修复(四)雨季施工措施七、各项管理及保证措施(一)质量保证措施(二)安全保证措施(三)高空作业防护措施(四)文明施工和环保措施(五)成品、半成品保护措施(六)材料节约措施八、编制内容补充说明一、编制依据:(一)施工图(二)规范标准及图集1、太空板出厂检验标准········Q/TKB006-20012、DB型太空板施工规范和质量检验标准········Q/TKB021-20013、太空板使用要求·······Q/TKB024-20024、施工作业指导书·······Q/TKB018-20025、建筑施工高处作业安全技术规范·······JGJ80-916、屋面工程质量验收规范·······GB50207-20027、简明结构吊装手册8、《发泡水泥复合板》图集·······02ZG710(三)公司质量管理体系文件二、工程概况:本工程为特变电工沈阳变压器集团有限公司联合厂房工程。工程位于辽宁省沈阳市经济技术开发区沦海路31号。由中国联合工程公司设计。结构类型为单层钢结构,屋面选用大型轻质屋面太空板。屋面布置有6个天窗。屋面排水采用结构找坡,天沟有组织排水,排水坡度为50%。屋面太空板主规格为3米×6米和1.5米×7.5米,面积约8万平方米。三、施工部署:(一)工程目标1、质量目标:精心组织、精心施工,确保工程达到优良级;2、工期目标:严格执行合同规定,确保工程按建设方要求完工;3、安全目标:树立“安全第一,预防为主”的观念,加强管理,确保工程零伤亡。(二)程组织机构图1、组织机构图:2、职责描述项目经理张玉民主要负责现场太空板全面管理工作。项目执行经理胡金亮主管技术和现场安装生产管理工作。施工管理梁远西负责太空板安装施工组织,人员调配,工期控制等生产管理工作。质量安全管理梁文山对出厂产品和施工完毕后的屋面工程进行检验,遇重大问题可直接将结果上报公司质检部。材料计划管理刘宗林负责现场的材料组织、机具管理及各项计划的报批。第一施工队队长梁明安队员34名(略)公司董事会王全(董事副总经理)钱卫华(生产部经理)卢更生(设计开发部经理)郭少会(质量控制部经理)张玉民(项目经理)胡金亮(项目执行经理)梁远西(施工管理)梁文山(质量安全管理)刘宗林(材料计划管理)梁明安冀世魁负责完成太空板安装施工任务。第二施工队队长冀世魁队员19名(略)负责完成太空板拼缝和板底装饰施工任务。(三)施工工艺流程太空板制作→太空板出厂检验→太空板运输→太空板卸货→太空板吊装→细部处理→板间拼缝→板底装饰修复(四)施工准备1、施工技术准备:a)施工图深化设计设计开发部接到合同书和设计院屋面布置蓝图后,即着手对屋面进行排板设计。包括板型尺寸,屋面洞口的预留,细部构造的处理,节点图的设计。b)图纸及规范、标准、图集等有效标准配置施工前,工程部应将图纸及相关的规范、标准、图集等收集齐备。保证在工程施工中使用。c)做好原材料和半成品的各种检验报告收集2、现场准备:a)确定太空板现场运输路线和堆放场地,做好太空板卸货工作。b)复核钢构安装后的偏差情况,弹好太空板安装控制线。c)联系吊机租赁事宜。3、各种资源准备:a)劳动力需用量计划安装工:30名电焊工:4名抹灰工:8名电工:1名油工:10名共计:53名b)材料需用量计划电焊条:30箱14kg/m3聚苯板:400m3(32.5R)水泥:80吨砂子:120m3Ф6钢筋:4吨塑料胶带:50箱油漆:800kg涂料:1200kgc)机械设备需用量计划25T汽车吊:3台8T汽车吊:3台10T运输车:5辆250A电焊机:6台安装工具:3套灭火器:6个气焊工具:2套电缆线:500米配电箱:4套焊把线:100米安全帽:70顶安全带:60条四、施工进度计划:(一)工期目标:确保本工程按建设方和总包方总体进度要求完成。(二)进度计划如下:进度...
