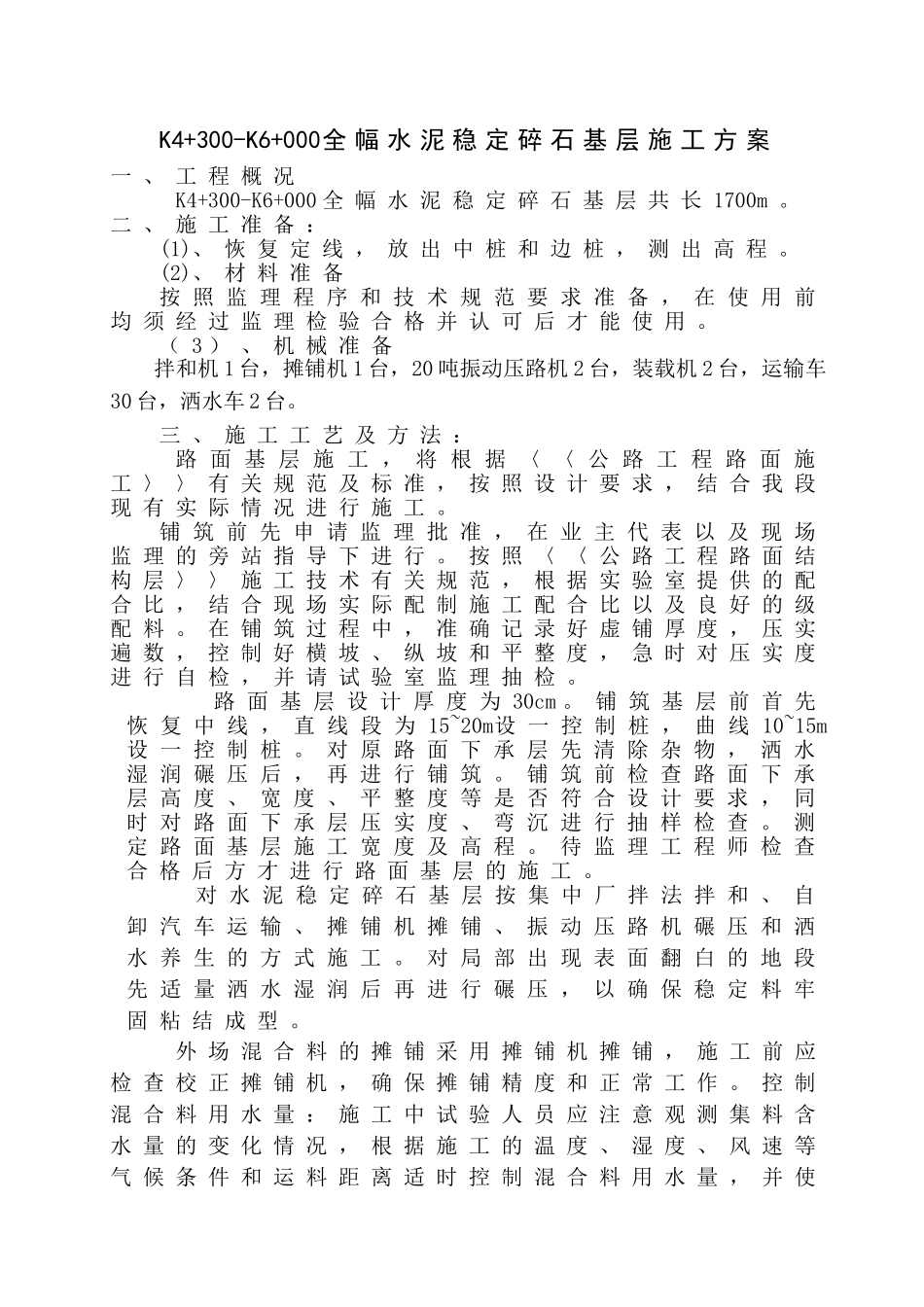

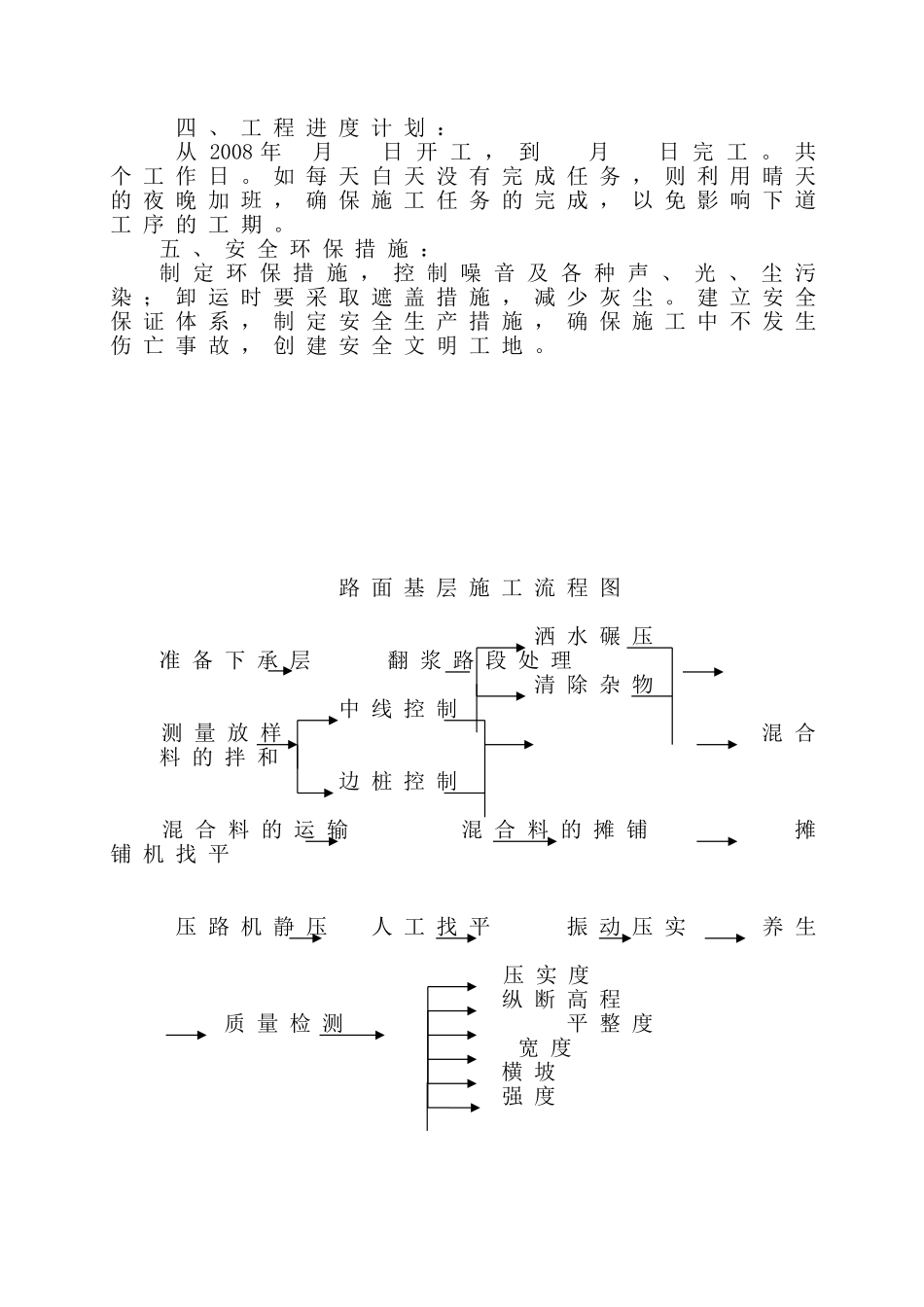

K4+300-K6+000全幅水泥稳定碎石基层施工方案一、工程概况K4+300-K6+000全幅水泥稳定碎石基层共长1700m
二、施工准备:(1)、恢复定线,放出中桩和边桩,测出高程
(2)、材料准备按照监理程序和技术规范要求准备,在使用前均须经过监理检验合格并认可后才能使用
(3)、机械准备拌和机1台,摊铺机1台,20吨振动压路机2台,装载机2台,运输车30台,洒水车2台
三、施工工艺及方法:路面基层施工,将根据〈〈公路工程路面施工〉〉有关规范及标准,按照设计要求,结合我段现有实际情况进行施工
铺筑前先申请监理批准,在业主代表以及现场监理的旁站指导下进行
按照〈〈公路工程路面结构层〉〉施工技术有关规范,根据实验室提供的配合比,结合现场实际配制施工配合比以及良好的级配料
在铺筑过程中,准确记录好虚铺厚度,压实遍数,控制好横坡、纵坡和平整度,急时对压实度进行自检,并请试验室监理抽检
路面基层设计厚度为30cm
铺筑基层前首先恢复中线,直线段为15~20m设一控制桩,曲线10~15m设一控制桩
对原路面下承层先清除杂物,洒水湿润碾压后,再进行铺筑
铺筑前检查路面下承层高度、宽度、平整度等是否符合设计要求,同时对路面下承层压实度、弯沉进行抽样检查
测定路面基层施工宽度及高程
待监理工程师检查合格后方才进行路面基层的施工
对水泥稳定碎石基层按集中厂拌法拌和、自卸汽车运输、摊铺机摊铺、振动压路机碾压和洒水养生的方式施工
对局部出现表面翻白的地段先适量洒水湿润后再进行碾压,以确保稳定料牢固粘结成型
外场混合料的摊铺采用摊铺机摊铺,施工前应检查校正摊铺机,确保摊铺精度和正常工作
控制混合料用水量:施工中试验人员应注意观测集料含水量的变化情况,根据施工的温度、湿度、风速等气候条件和运料距离适时控制混合料用水量,并使摊铺碾压前的混合料含水量略高于最佳含水量

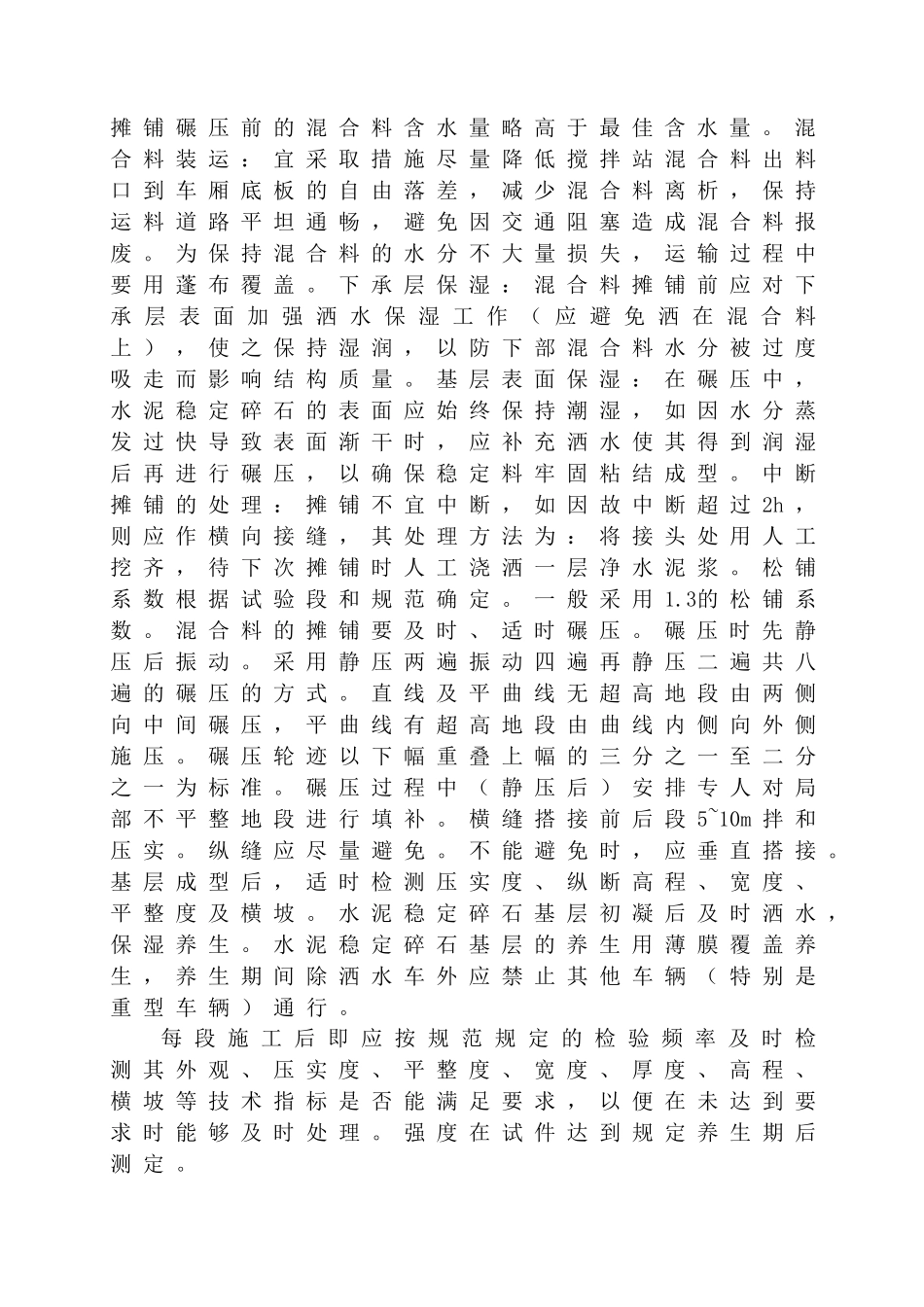

混合料装运:宜采取措施尽量降低搅
