水泥稳定碎石基层工程施工组织设计一、工程概况1、编制原则a、以施工图设计为基础,确保工程质量和工期为前提,在保障施工安全和交通畅通的同时,加快工程进度,提高劳动效率
b、运用先进的管理经验和方法,优化人力,加大设备和资金的投入,均衡的组织施工
2、工程概况我合同段承建的大西高铁连接线道路工程,东起太徐线,向西延伸,规划为东西向的城市主干道,红线宽度60米,道路设计长度K0+270—K2+928
255,沿线同西环中路、朱家堡村、武家庄村道路相交
水泥稳定碎石基层厚35cm,根据规范要求分为20cm、15cm两层铺筑二、施工组织和施工安排(一)管理及施工人员配备表(见附表)(二)施工主要机械配置表(见附表)(三)施工计划起讫时间:年月日~年月日
(四)施工准备:1
技术准备:2
A、试验室标准试验成果汇总表(包括填料的重型击实,CBR,塑、液限,含水量,颗粒分析等);3
混合料配比设计与试验(1)、混合料的组成设计符合《公路路面基层施工技术规范》(JTJ034-2000)的有关规定
(2)、试验(1)用于基层的原材料应进行标准试验,试验项目见《水泥稳定土基层原材料的试验项目》,试验项目见下表
水泥稳定土底基层原材料的试验项目试验项目材料名称频度含水量土、砂砾、碎石等集料每天使用前测2个样品颗粒分析砂砾、碎石等集料每种土使用前2个样品,使用过程中每2000m3测2个样品
液限、塑限土、级配砾石或级配碎石中0
5mm以下的细土每种土使用前测2个样品,使用过程中每2000m3测2个样品
相对密度、吸水率砂砾、碎石等每种土使用前测2个样品,使用过程中每2000m3测2个样品,碎石种类变化重做2个样品
压碎值砂砾、碎石等同上水泥标号终凝时间水泥做材料组成设计时测一个样品,料源或标号变化时重测

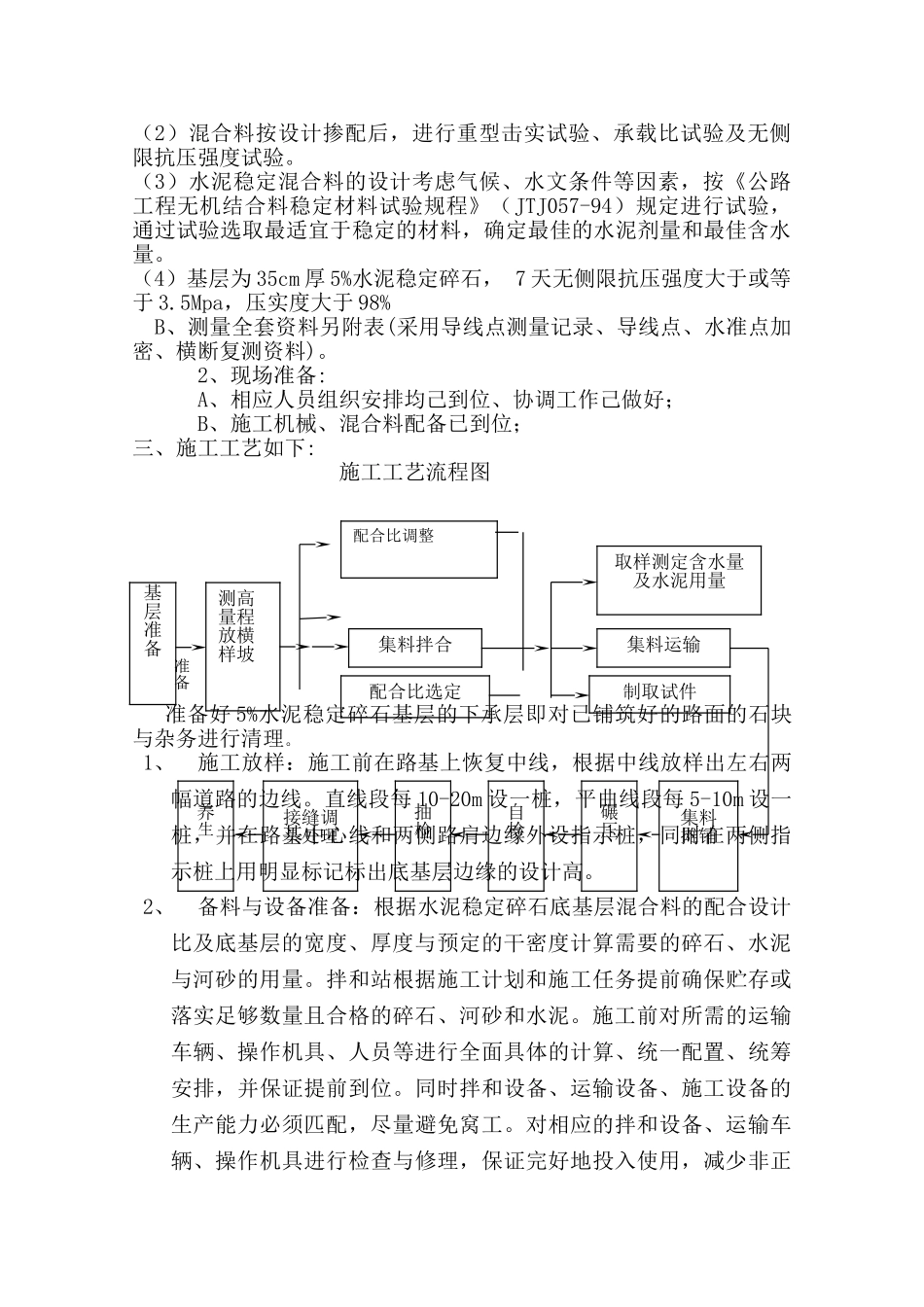

(2)混合料按设计掺配后,进行重型击实试验、承载比试验及无侧限抗压强度试验
(3)水泥稳定混合
