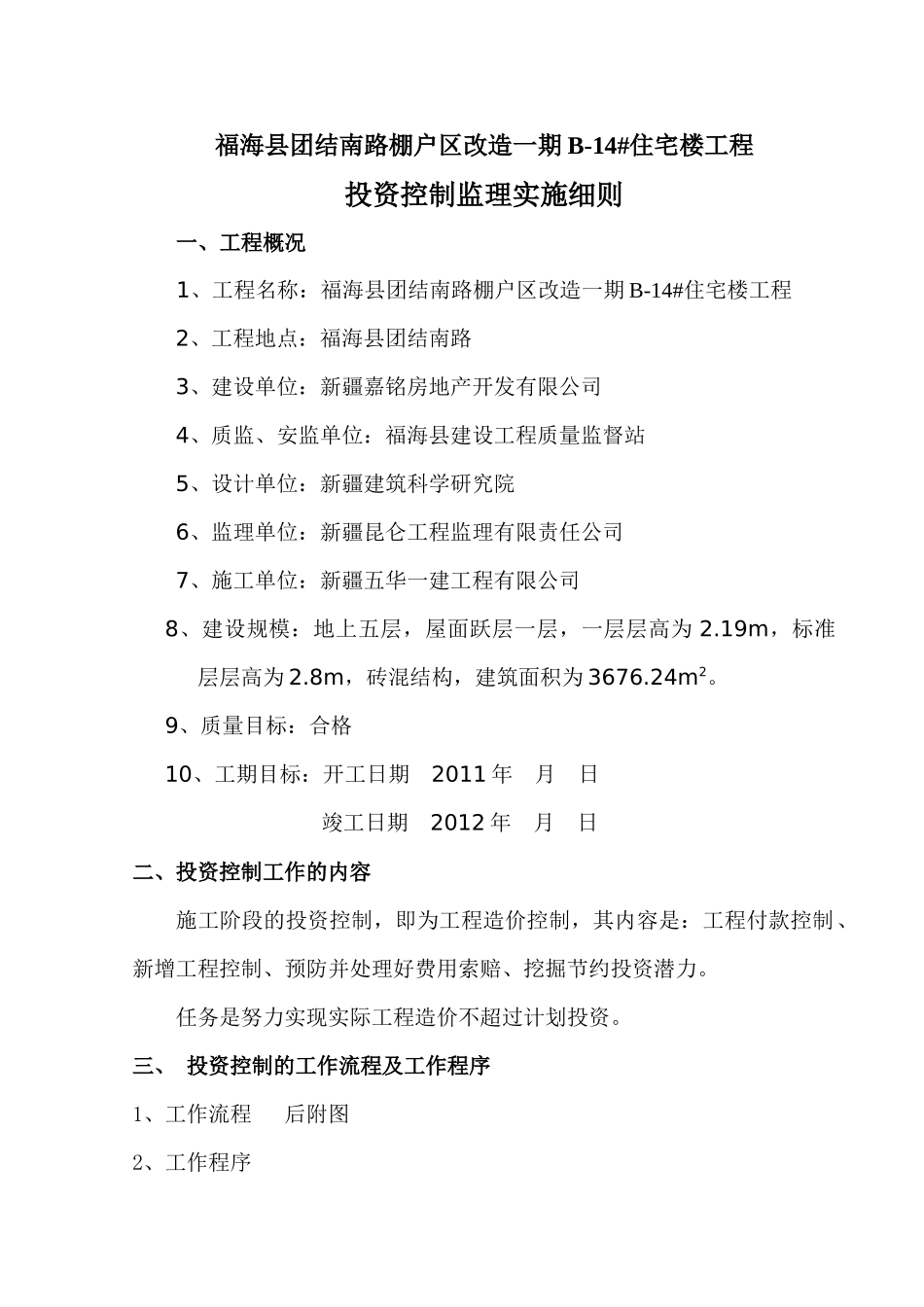

福海县团结南路棚户区改造一期B-14#住宅楼工程投资控制监理实施细则一、工程概况1、工程名称:福海县团结南路棚户区改造一期B-14#住宅楼工程2、工程地点:福海县团结南路3、建设单位:新疆嘉铭房地产开发有限公司4、质监、安监单位:福海县建设工程质量监督站5、设计单位:新疆建筑科学研究院6、监理单位:新疆昆仑工程监理有限责任公司7、施工单位:新疆五华一建工程有限公司8、建设规模:地上五层,屋面跃层一层,一层层高为2
19m,标准层层高为2
8m,砖混结构,建筑面积为3676
9、质量目标:合格10、工期目标:开工日期2011年月日竣工日期2012年月日二、投资控制工作的内容施工阶段的投资控制,即为工程造价控制,其内容是:工程付款控制、新增工程控制、预防并处理好费用索赔、挖掘节约投资潜力
任务是努力实现实际工程造价不超过计划投资

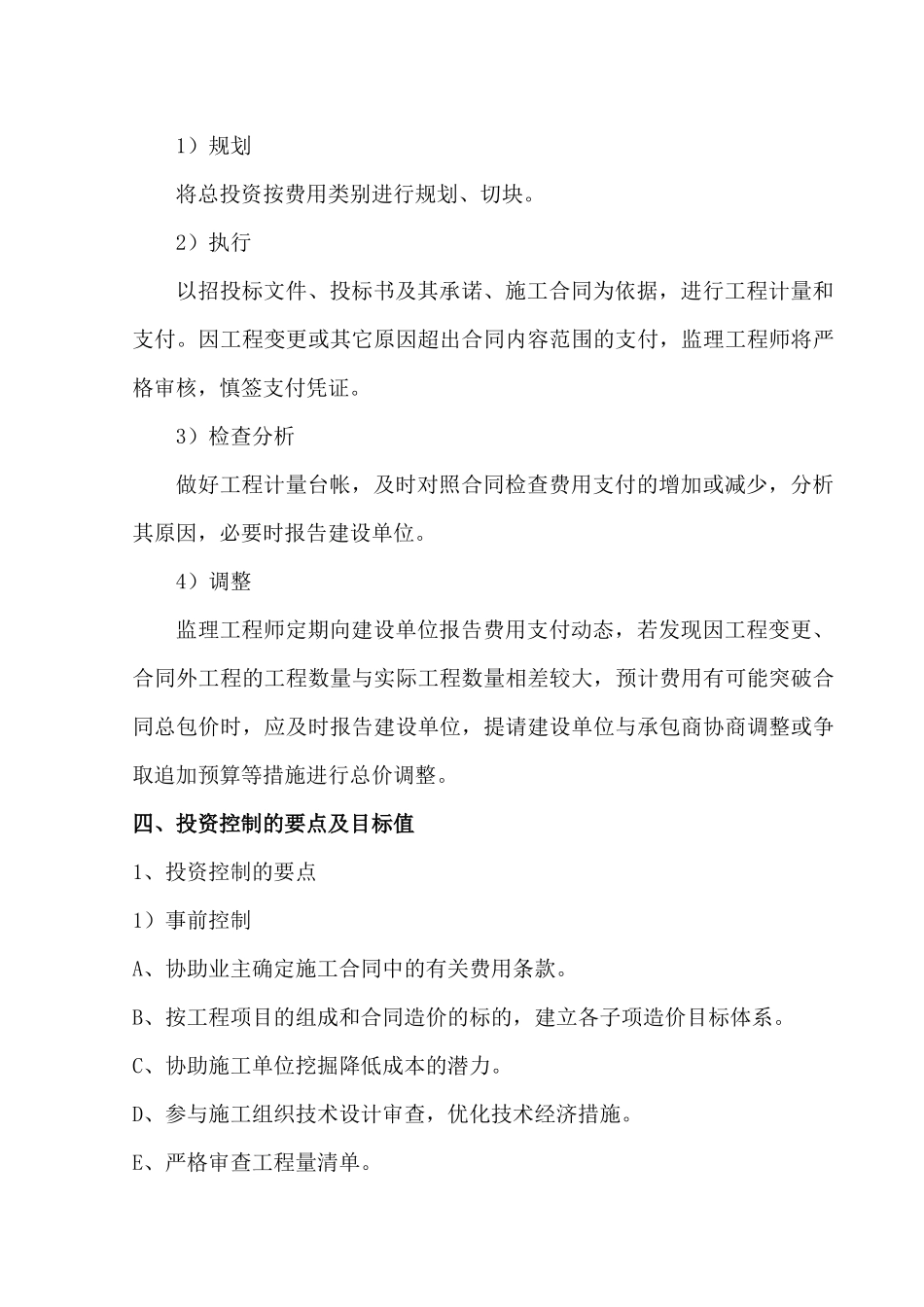

三、投资控制的工作流程及工作程序1、工作流程后附图2、工作程序1)规划将总投资按费用类别进行规划、切块
2)执行以招投标文件、投标书及其承诺、施工合同为依据,进行工程计量和支付
因工程变更或其它原因超出合同内容范围的支付,监理工程师将严格审核,慎签支付凭证
3)检查分析做好工程计量台帐,及时对照合同检查费用支付的增加或减少,分析其原因,必要时报告建设单位
4)调整监理工程师定期向建设单位报告费用支付动态,若发现因工程变更、合同外工程的工程数量与实际工程数量相差较大,预计费用有可能突破合同总包价时,应及时报告建设单位,提请建设单位与承包商协商调整或争取追加预算等措施进行总价调整
四、投资控制的要点及目标值1、投资控制的要点1)事前控制A、协助业主确定施工合同中的有关费用条款
B、按工程项目的组成和合同造价的标的,建立各子项造价目标体系
C、协助施工单位挖掘降低成本的潜力
D、参与施工组织技术设计审查,优化技术经济措施

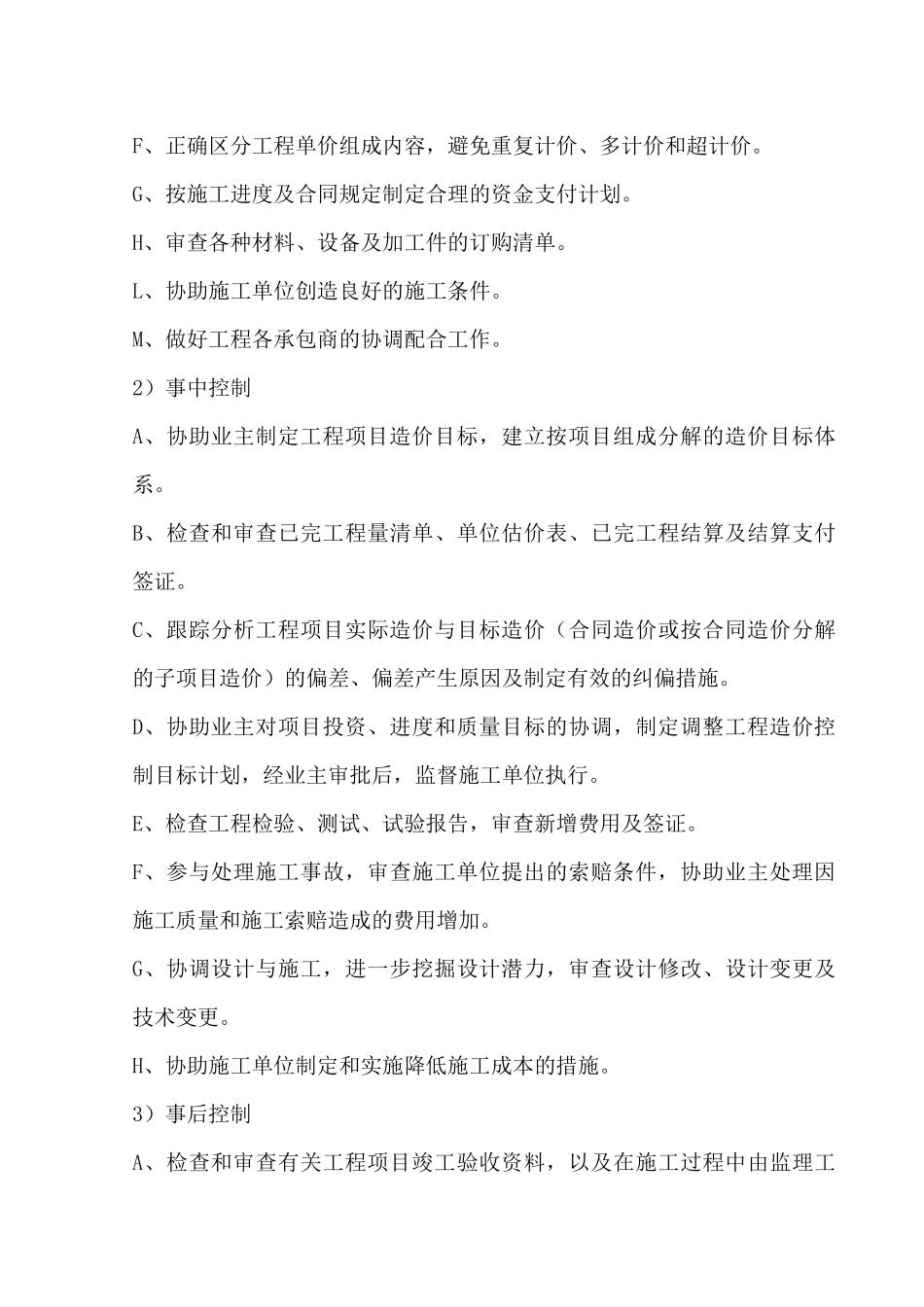

E、严格审查工程量清单
