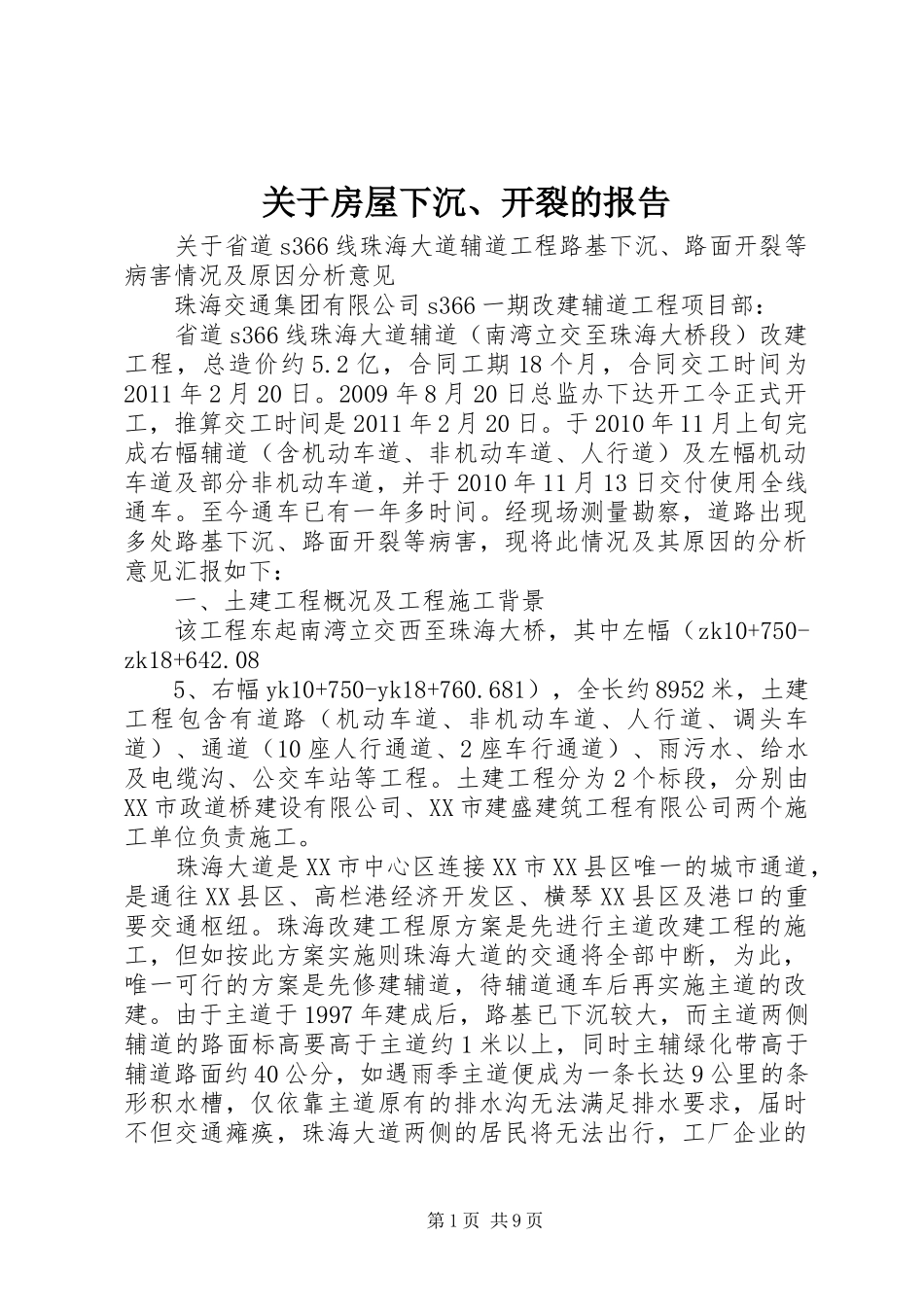

关于房屋下沉、开裂的报告关于省道s366线珠海大道辅道工程路基下沉、路面开裂等病害情况及原因分析意见珠海交通集团有限公司s366一期改建辅道工程项目部:省道s366线珠海大道辅道(南湾立交至珠海大桥段)改建工程,总造价约5
2亿,合同工期18个月,合同交工时间为2011年2月20日
2009年8月20日总监办下达开工令正式开工,推算交工时间是2011年2月20日
于2010年11月上旬完成右幅辅道(含机动车道、非机动车道、人行道)及左幅机动车道及部分非机动车道,并于2010年11月13日交付使用全线通车
至今通车已有一年多时间
经现场测量勘察,道路出现多处路基下沉、路面开裂等病害,现将此情况及其原因的分析意见汇报如下:一、土建工程概况及工程施工背景该工程东起南湾立交西至珠海大桥,其中左幅(zk10+750-zk18+642
085、右幅yk10+750-yk18+760
681),全长约8952米,土建工程包含有道路(机动车道、非机动车道、人行道、调头车道)、通道(10座人行通道、2座车行通道)、雨污水、给水及电缆沟、公交车站等工程
土建工程分为2个标段,分别由XX市政道桥建设有限公司、XX市建盛建筑工程有限公司两个施工单位负责施工
珠海大道是XX市中心区连接XX市XX县区唯一的城市通道,是通往XX县区、高栏港经济开发区、横琴XX县区及港口的重要交通枢纽
珠海改建工程原方案是先进行主道改建工程的施工,但如按此方案实施则珠海大道的交通将全部中断,为此,唯一可行的方案是先修建辅道,待辅道通车后再实施主道的改建
由于主道于1997年建成后,路基已下沉较大,而主道两侧辅道的路面标高要高于主道约1米以上,同时主辅绿化带高于辅道路面约40公分,如遇雨季主道便成为一条长达9公里的条形积水槽,仅依靠主道原有的排水沟无法满足排水要求,届时不但交通瘫痪,珠海大道两侧的居民将无法出行,工厂企业的
