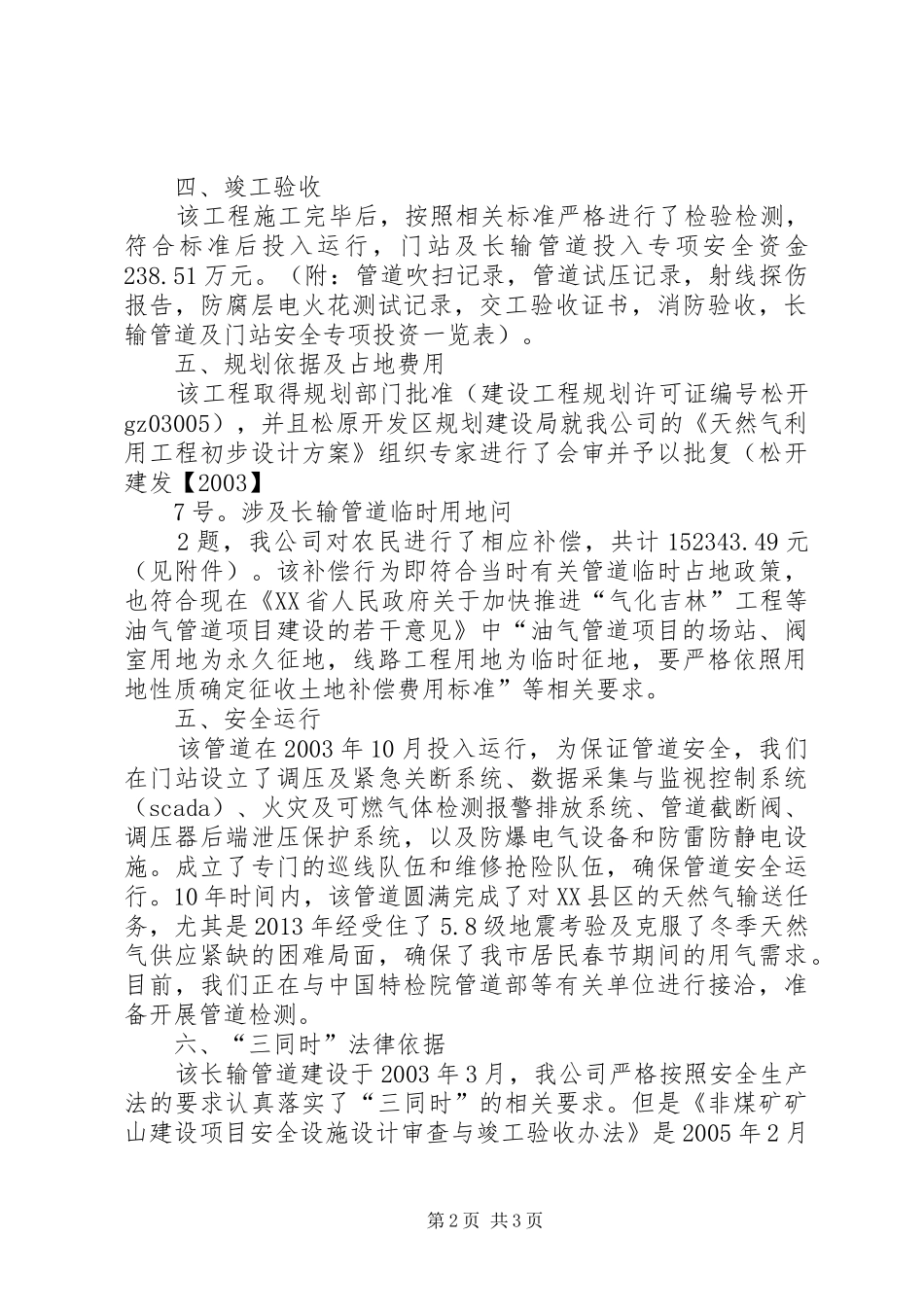

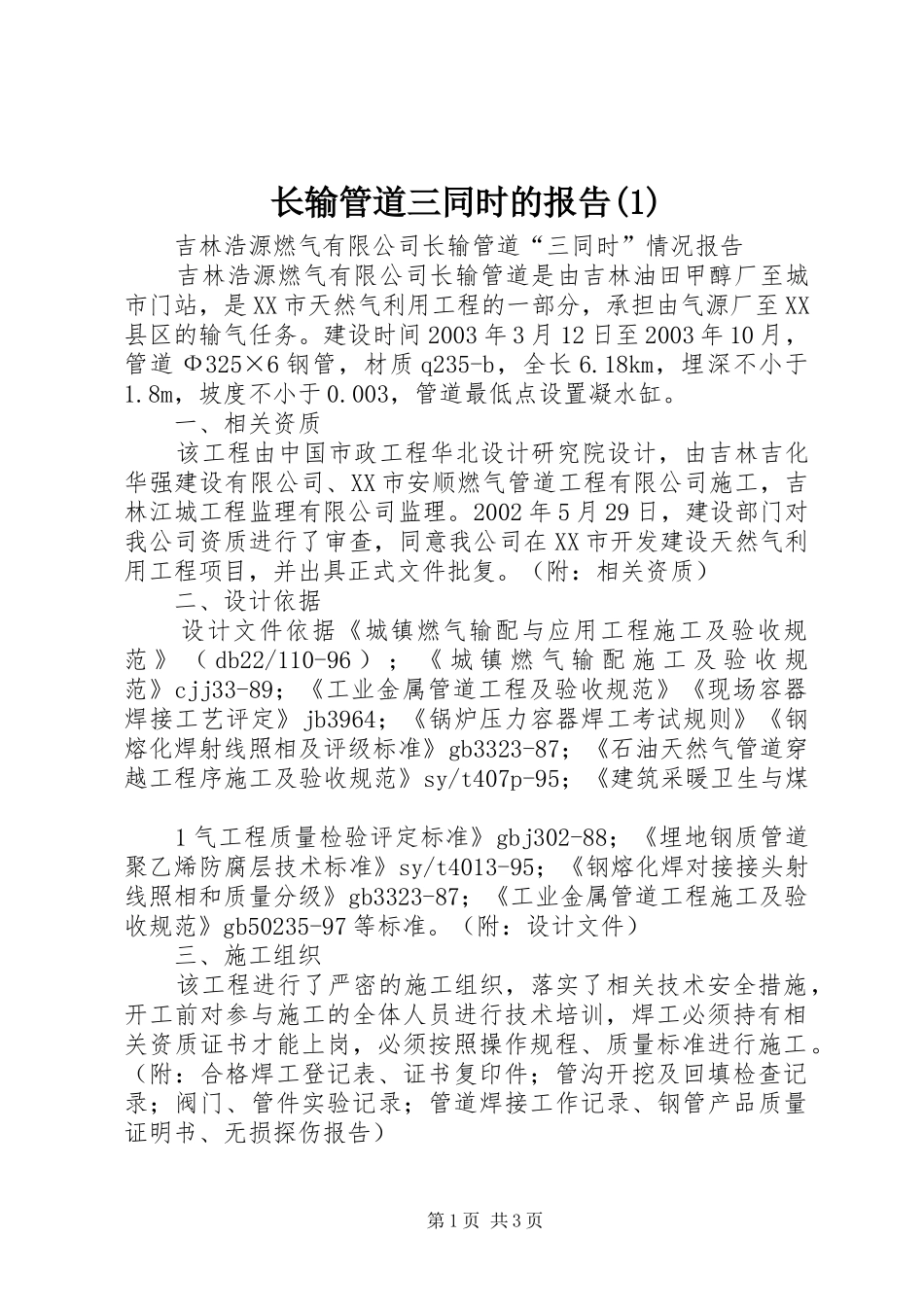

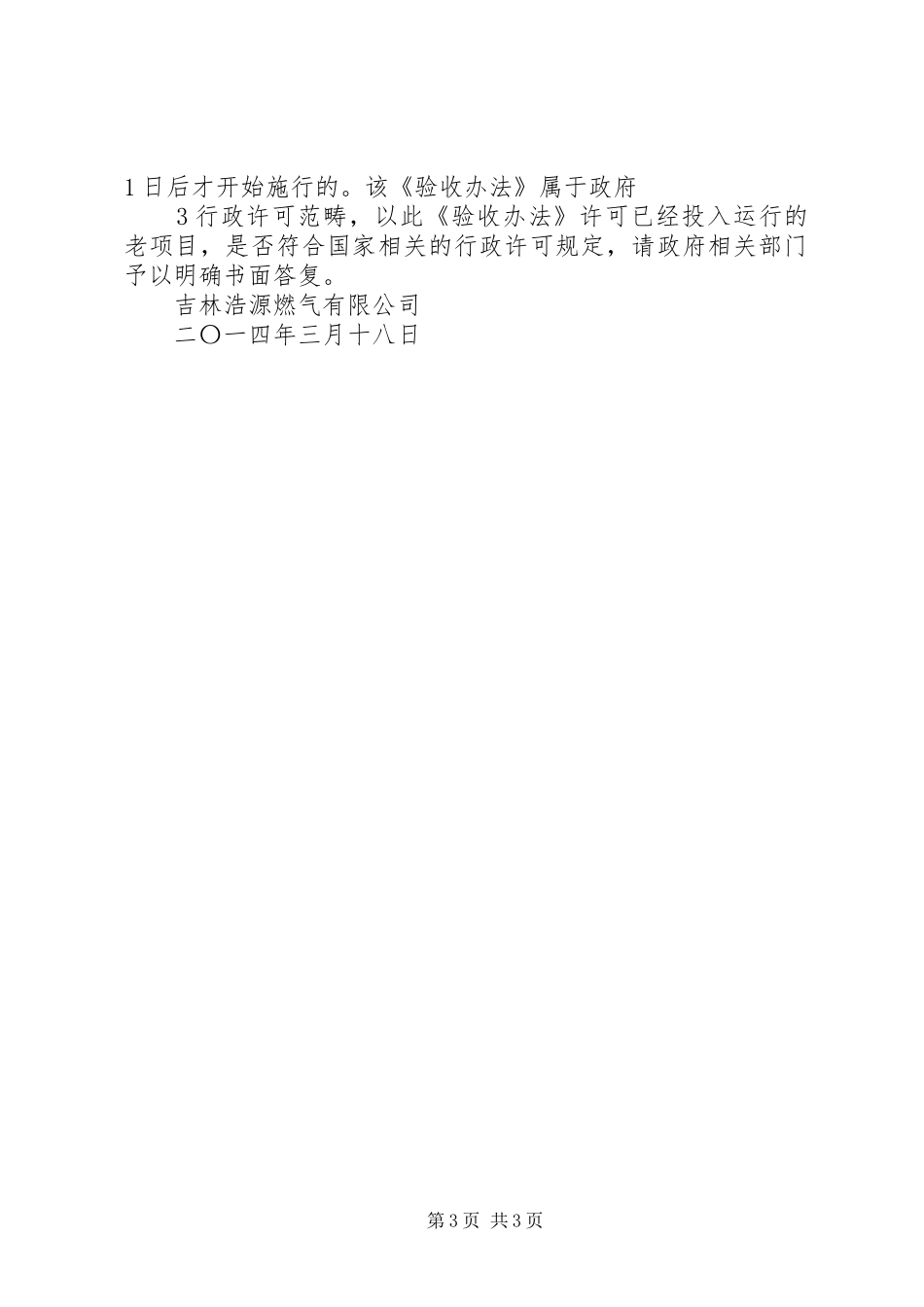

长输管道三同时的报告(1)吉林浩源燃气有限公司长输管道“三同时”情况报告吉林浩源燃气有限公司长输管道是由吉林油田甲醇厂至城市门站,是XX市天然气利用工程的一部分,承担由气源厂至XX县区的输气任务。建设时间2003年3月12日至2003年10月,管道Ф325×6钢管,材质q235-b,全长6.18km,埋深不小于1.8m,坡度不小于0.003,管道最低点设置凝水缸。一、相关资质该工程由中国市政工程华北设计研究院设计,由吉林吉化华强建设有限公司、XX市安顺燃气管道工程有限公司施工,吉林江城工程监理有限公司监理。2002年5月29日,建设部门对我公司资质进行了审查,同意我公司在XX市开发建设天然气利用工程项目,并出具正式文件批复。(附:相关资质)二、设计依据设计文件依据《城镇燃气输配与应用工程施工及验收规范》(db22/110-96);《城镇燃气输配施工及验收规范》cjj33-89;《工业金属管道工程及验收规范》《现场容器焊接工艺评定》jb3964;《锅炉压力容器焊工考试规则》《钢熔化焊射线照相及评级标准》gb3323-87;《石油天然气管道穿越工程序施工及验收规范》sy/t407p-95;《建筑采暖卫生与煤1气工程质量检验评定标准》gbj302-88;《埋地钢质管道聚乙烯防腐层技术标准》sy/t4013-95;《钢熔化焊对接接头射线照相和质量分级》gb3323-87;《工业金属管道工程施工及验收规范》gb50235-97等标准。(附:设计文件)三、施工组织该工程进行了严密的施工组织,落实了相关技术安全措施,开工前对参与施工的全体人员进行技术培训,焊工必须持有相关资质证书才能上岗,必须按照操作规程、质量标准进行施工。(附:合格焊工登记表、证书复印件;管沟开挖及回填检查记录;阀门、管件实验记录;管道焊接工作记录、钢管产品质量证明书、无损探伤报告)第1页共3页四、竣工验收该工程施工完毕后,按照相关标准严格进行了检验检测,符合标准后投入运行,门站及长输管道投入专项安全资金238.51万元。(附:管道吹扫记录,管道试压记录,射线探伤报告,防腐层电火花测试记录,交工验收证书,消防验收,长输管道及门站安全专项投资一览表)。五、规划依据及占地费用该工程取得规划部门批准(建设工程规划许可证编号松开gz03005),并且松原开发区规划建设局就我公司的《天然气利用工程初步设计方案》组织专家进行了会审并予以批复(松开建发【2003】7号。涉及长输管道临时用地问2题,我公司对农民进行了相应补偿,共计152343.49元(见附件)。该补偿行为即符合当时有关管道临时占地政策,也符合现在《XX省人民政府关于加快推进“气化吉林”工程等油气管道项目建设的若干意见》中“油气管道项目的场站、阀室用地为永久征地,线路工程用地为临时征地,要严格依照用地性质确定征收土地补偿费用标准”等相关要求。五、安全运行该管道在2003年10月投入运行,为保证管道安全,我们在门站设立了调压及紧急关断系统、数据采集与监视控制系统(scada)、火灾及可燃气体检测报警排放系统、管道截断阀、调压器后端泄压保护系统,以及防爆电气设备和防雷防静电设施。成立了专门的巡线队伍和维修抢险队伍,确保管道安全运行。10年时间内,该管道圆满完成了对XX县区的天然气输送任务,尤其是2013年经受住了5.8级地震考验及克服了冬季天然气供应紧缺的困难局面,确保了我市居民春节期间的用气需求。目前,我们正在与中国特检院管道部等有关单位进行接洽,准备开展管道检测。六、“三同时”法律依据该长输管道建设于2003年3月,我公司严格按照安全生产法的要求认真落实了“三同时”的相关要求。但是《非煤矿矿山建设项目安全设施设计审查与竣工验收办法》是2005年2月第2页共3页1日后才开始施行的。该《验收办法》属于政府3行政许可范畴,以此《验收办法》许可已经投入运行的老项目,是否符合国家相关的行政许可规定,请政府相关部门予以明确书面答复。吉林浩源燃气有限公司二〇一四年三月十八日第3页共3页
