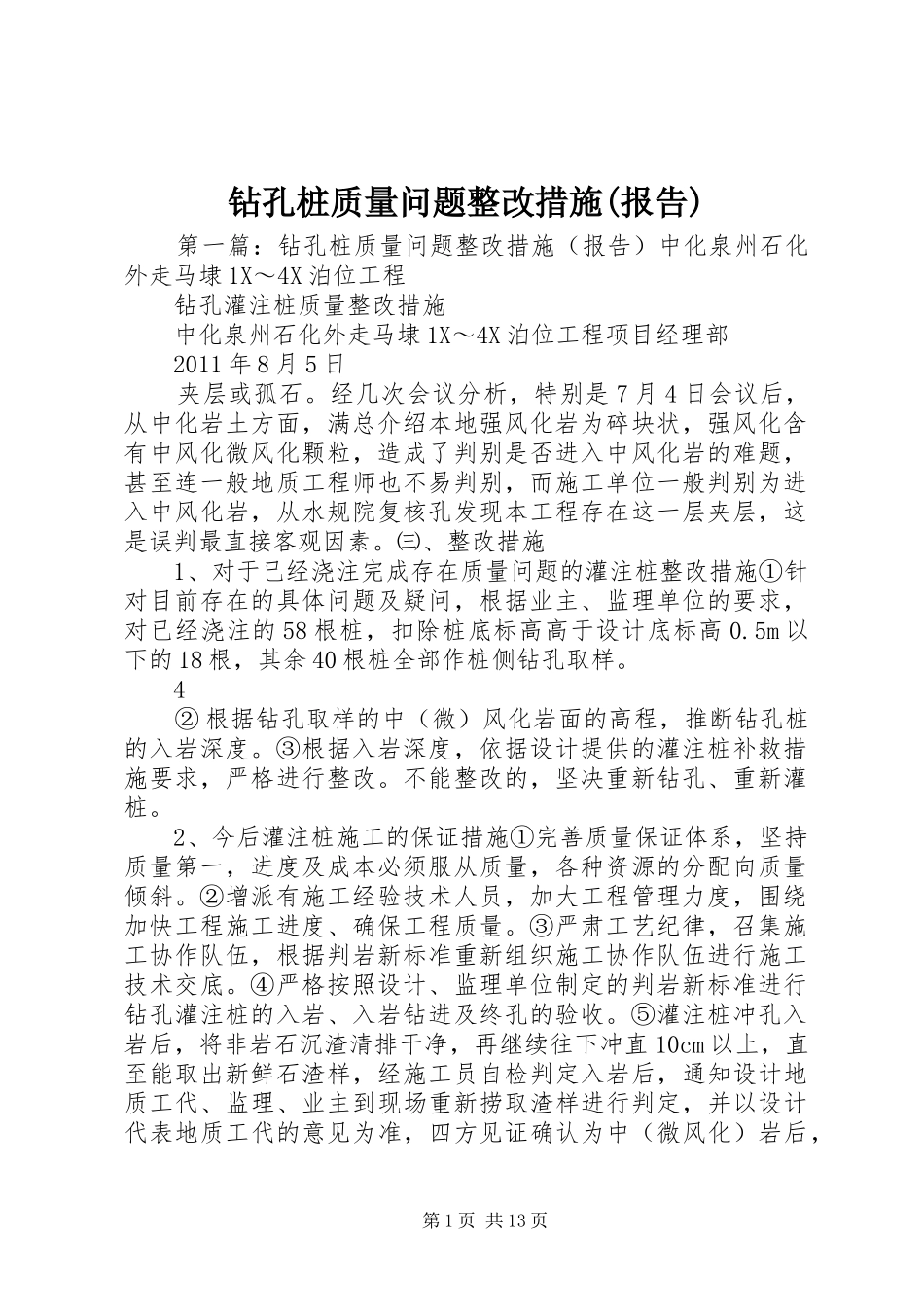

钻孔桩质量问题整改措施(报告)第一篇:钻孔桩质量问题整改措施(报告)中化泉州石化外走马埭1X~4X泊位工程钻孔灌注桩质量整改措施中化泉州石化外走马埭1X~4X泊位工程项目经理部2011年8月5日夹层或孤石
经几次会议分析,特别是7月4日会议后,从中化岩土方面,满总介绍本地强风化岩为碎块状,强风化含有中风化微风化颗粒,造成了判别是否进入中风化岩的难题,甚至连一般地质工程师也不易判别,而施工单位一般判别为进入中风化岩,从水规院复核孔发现本工程存在这一层夹层,这是误判最直接客观因素
㈢、整改措施1、对于已经浇注完成存在质量问题的灌注桩整改措施①针对目前存在的具体问题及疑问,根据业主、监理单位的要求,对已经浇注的58根桩,扣除桩底标高高于设计底标高0
5m以下的18根,其余40根桩全部作桩侧钻孔取样
4②根据钻孔取样的中(微)风化岩面的高程,推断钻孔桩的入岩深度
③根据入岩深度,依据设计提供的灌注桩补救措施要求,严格进行整改
不能整改的,坚决重新钻孔、重新灌桩
2、今后灌注桩施工的保证措施①完善质量保证体系,坚持质量第一,进度及成本必须服从质量,各种资源的分配向质量倾斜
②增派有施工经验技术人员,加大工程管理力度,围绕加快工程施工进度、确保工程质量
③严肃工艺纪律,召集施工协作队伍,根据判岩新标准重新组织施工协作队伍进行施工技术交底
④严格按照设计、监理单位制定的判岩新标准进行钻孔灌注桩的入岩、入岩钻进及终孔的验收

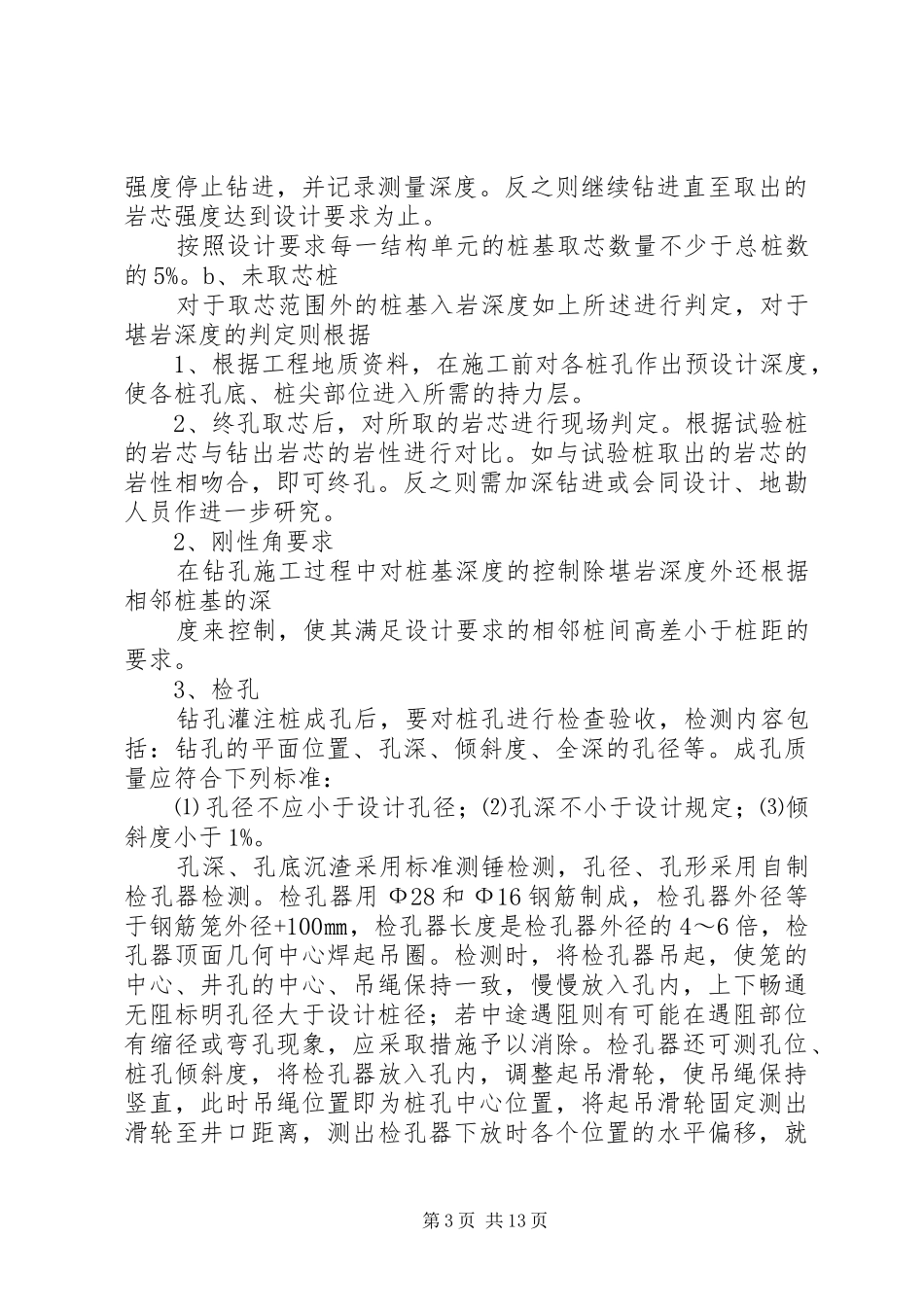

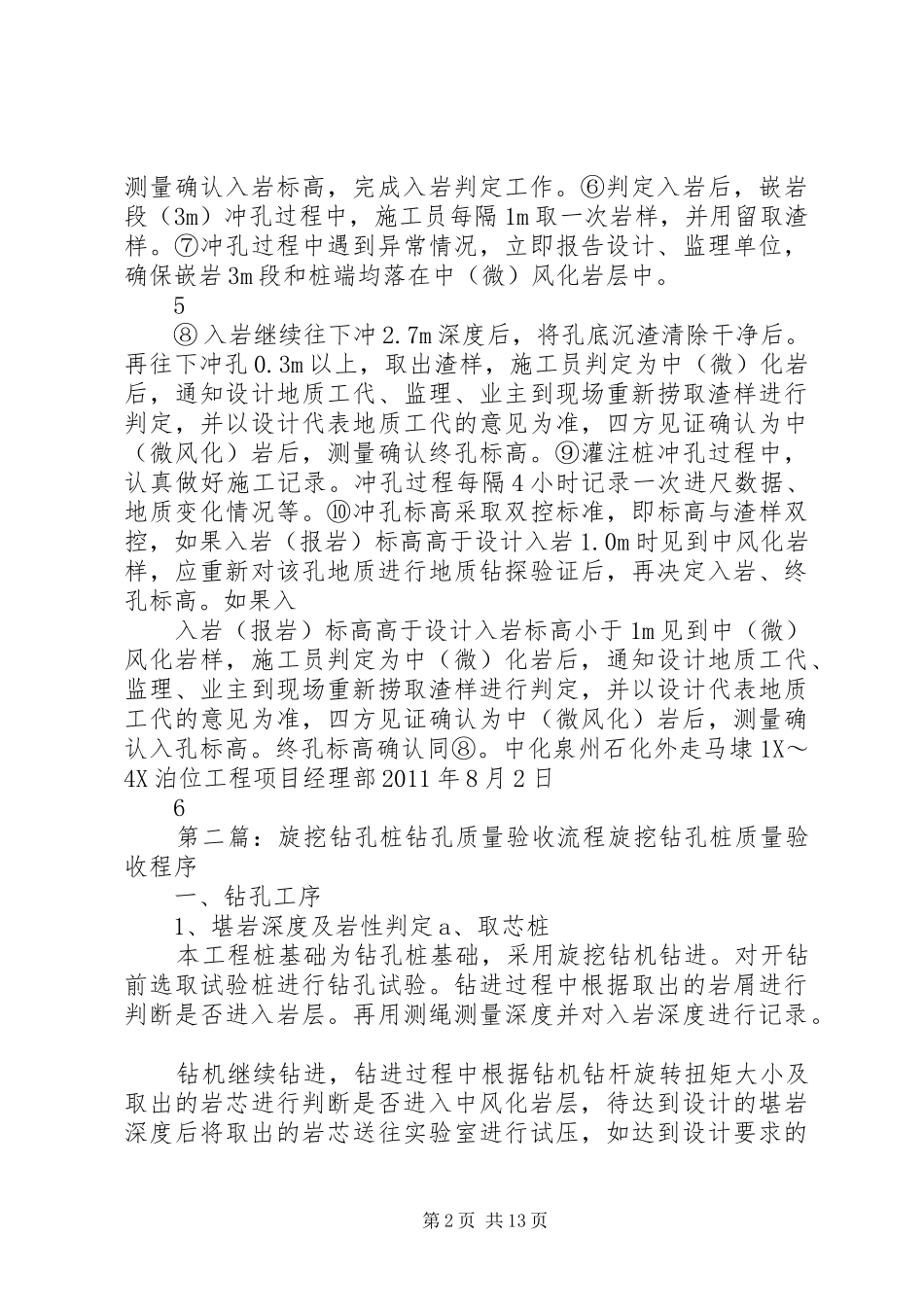

⑤灌注桩冲孔入岩后,将非岩石沉渣清排干净,再继续往下冲直10cm以上,直至能取出新鲜石渣样,经施工员自检判定入岩后,通知设计地质工代、监理、业主到现场重新捞取渣样进行判定,并以设计代表地质工代的意见为准,四方见证确认为中(微风化)岩后,第1页共13页测量确认入岩标高,完成入岩判定工作
⑥判定入岩后,嵌岩段(3m)冲孔过程中,施工员每隔1m取一次岩样,并用留取渣样
