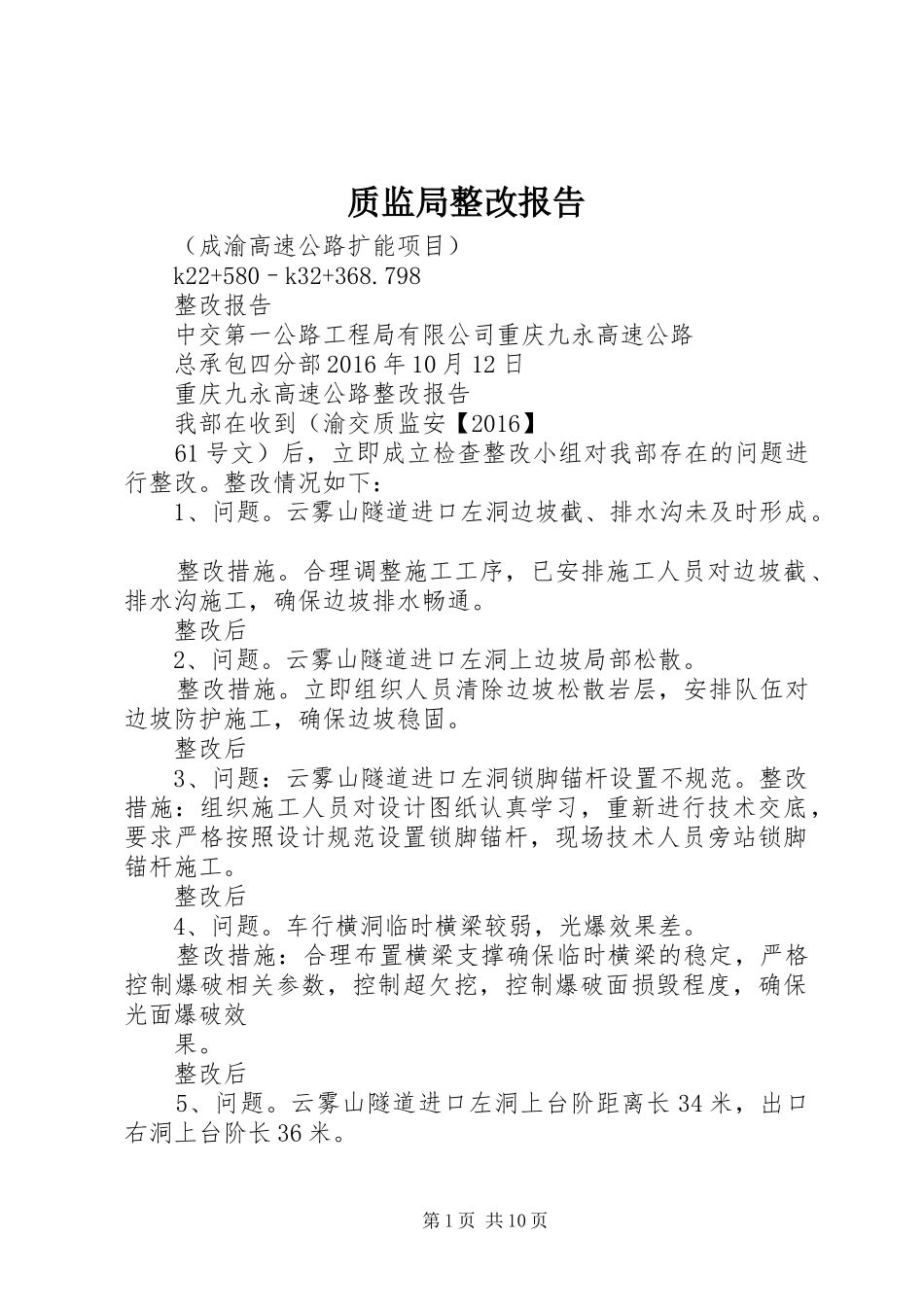

798整改报告中交第一公路工程局有限公司重庆九永高速公路总承包四分部2016年10月12日重庆九永高速公路整改报告我部在收到(渝交质监安【2016】61号文)后,立即成立检查整改小组对我部存在的问题进行整改
整改情况如下:1、问题
云雾山隧道进口左洞边坡截、排水沟未及时形成
合理调整施工工序,已安排施工人员对边坡截、排水沟施工,确保边坡排水畅通
整改后2、问题

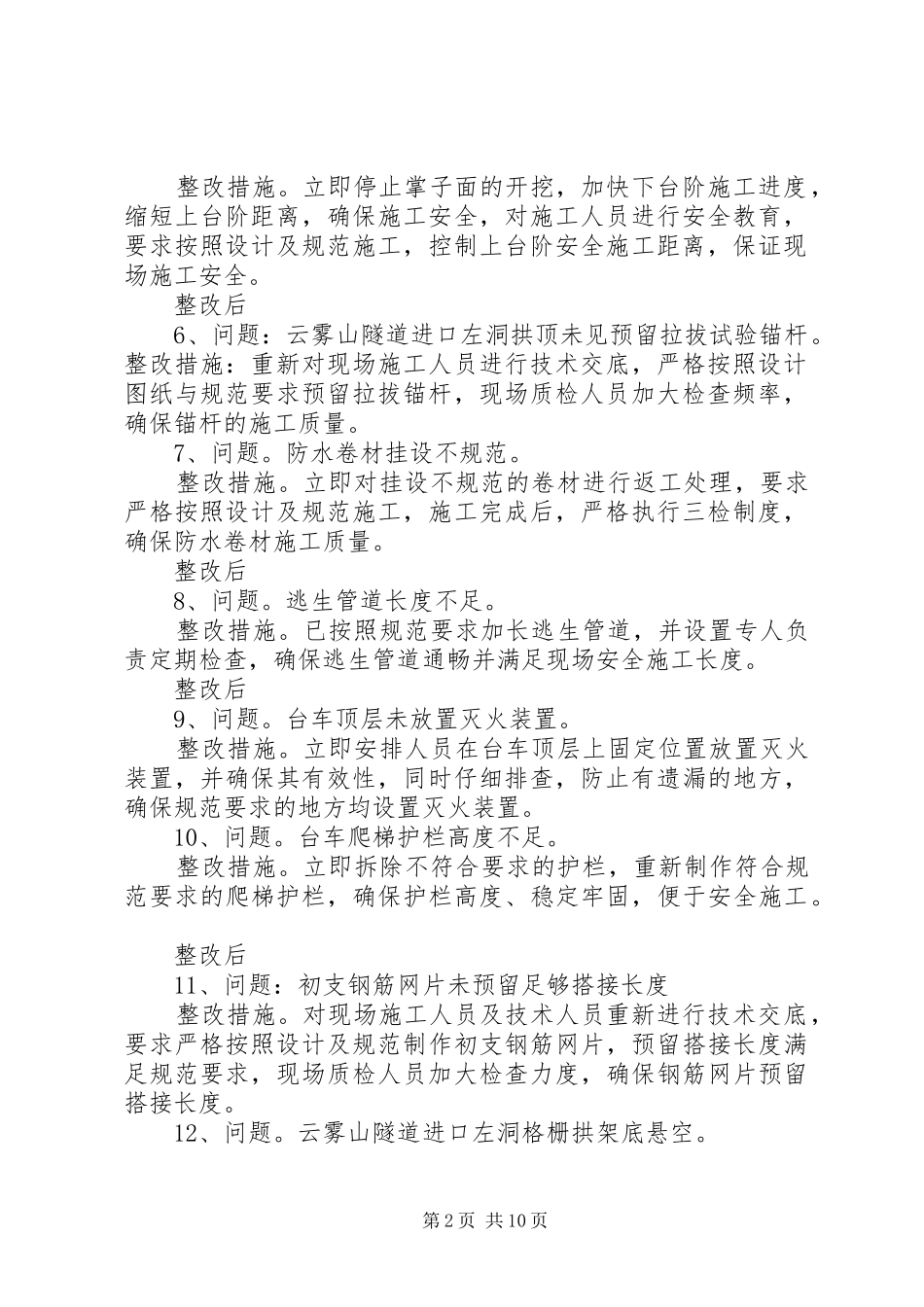

云雾山隧道进口左洞上边坡局部松散
立即组织人员清除边坡松散岩层,安排队伍对边坡防护施工,确保边坡稳固
整改后3、问题:云雾山隧道进口左洞锁脚锚杆设置不规范
整改措施:组织施工人员对设计图纸认真学习,重新进行技术交底,要求严格按照设计规范设置锁脚锚杆,现场技术人员旁站锁脚锚杆施工
整改后4、问题
车行横洞临时横梁较弱,光爆效果差
整改措施:合理布置横梁支撑确保临时横梁的稳定,严格控制爆破相关参数,控制超欠挖,控制爆破面损毁程度,确保光面爆破效果

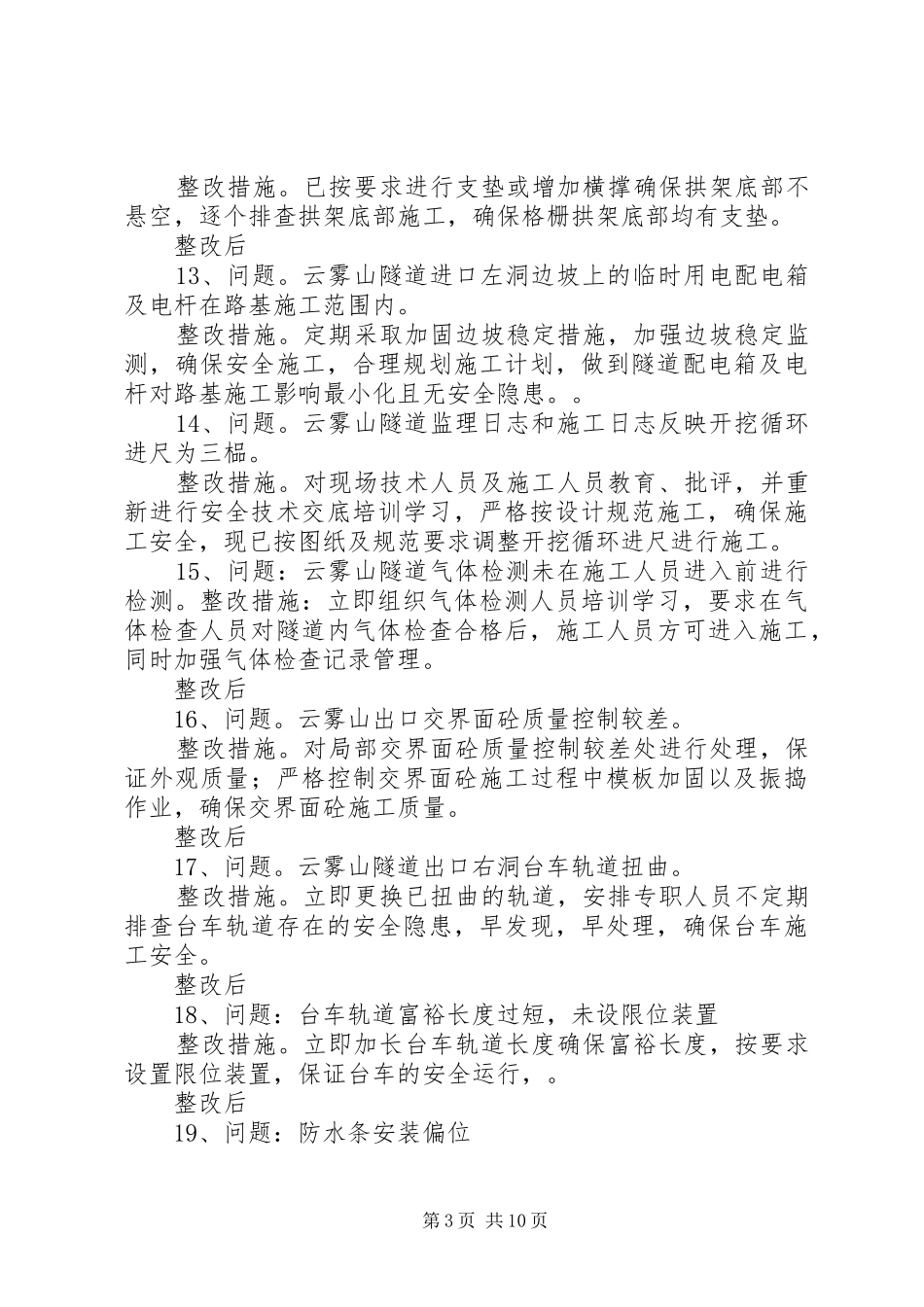

整改后5、问题
云雾山隧道进口左洞上台阶距离长34米,出口右洞上台阶长36米
第1页共10页整改措施
立即停止掌子面的开挖,加快下台阶施工进度,缩短上台阶距离,确保施工安全,对施工人员进行安全教育,要求按照设计及规范施工,控制上台阶安全施工距离,保证现场施工安全
整改后6、问题:云雾山隧道进口左洞拱顶未见预留拉拔试验锚杆
整改措施:重新对现场施工人员进行技术交底,严格按照设计图纸与规范要求预留拉拔锚杆,现场质检人员加大检查频率,确保锚杆的施工质量
防水卷材挂设不规范
立即对挂设不规范的卷材进行返工处理,要求严格按照设计及规范施工,施工完成后,严格执行三检制度,确保防水卷材施工质量
整改后8、问题
逃生管道长度不足
已按照规范要求加长逃生管道,并设置专人负责定期
