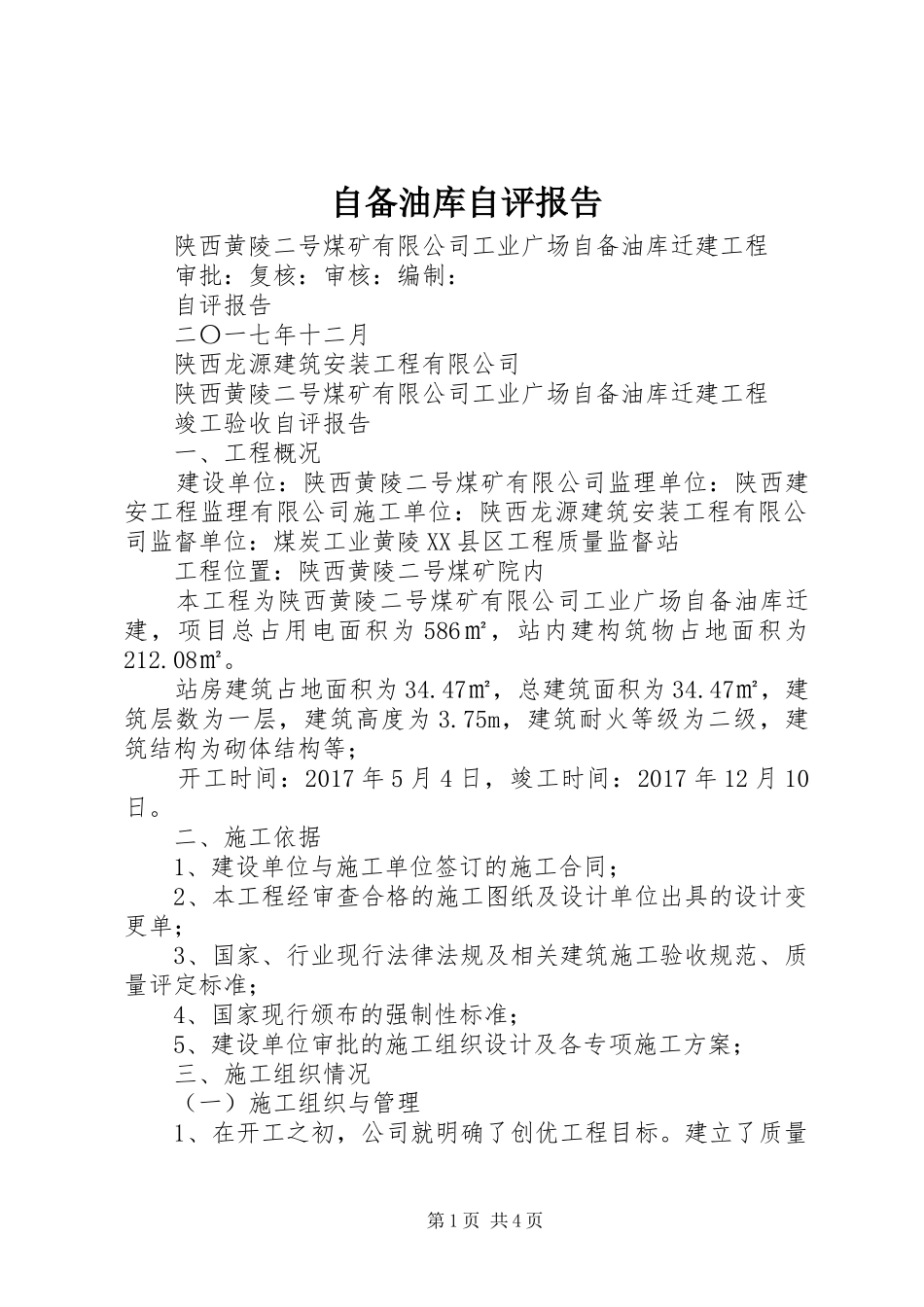

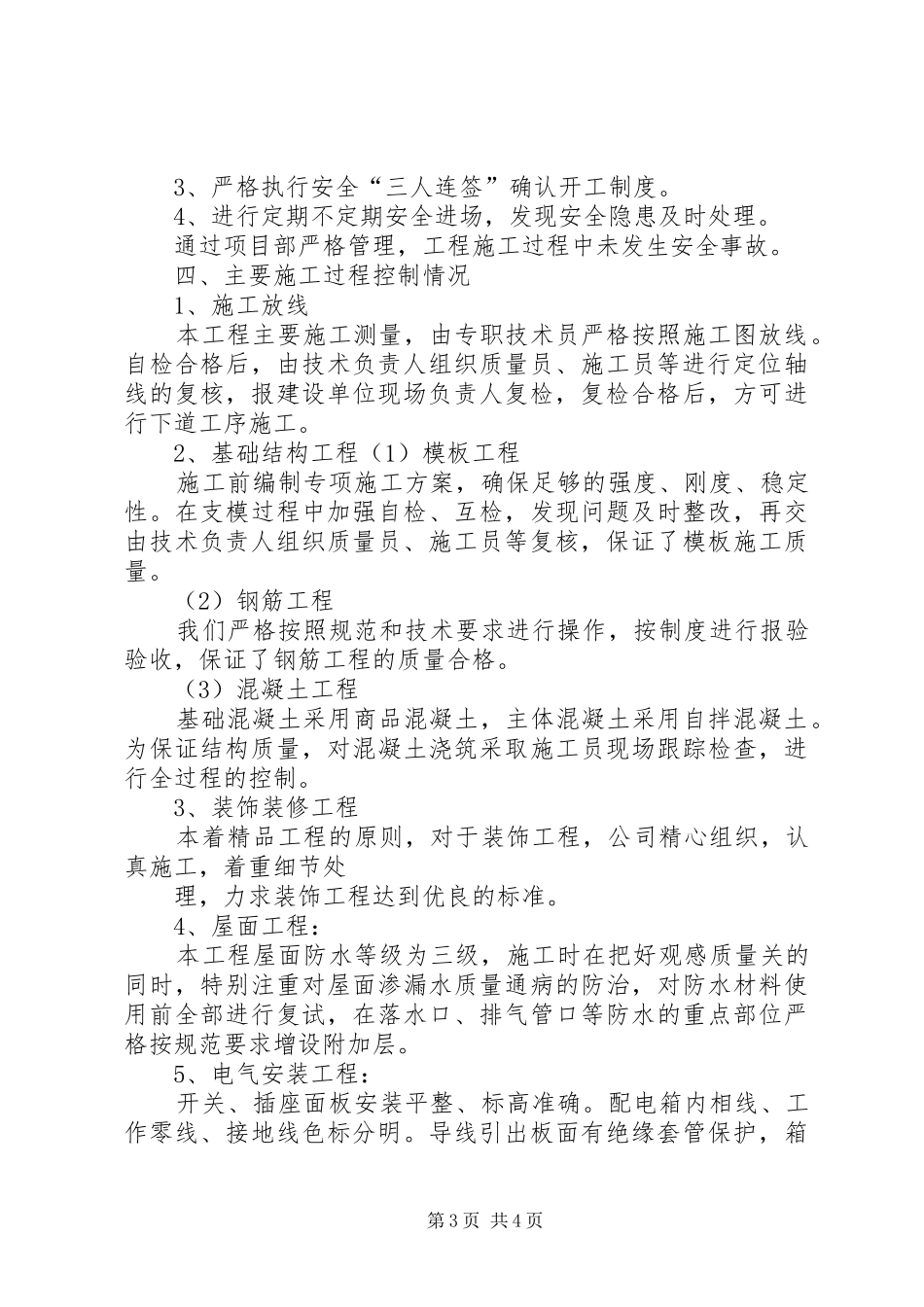

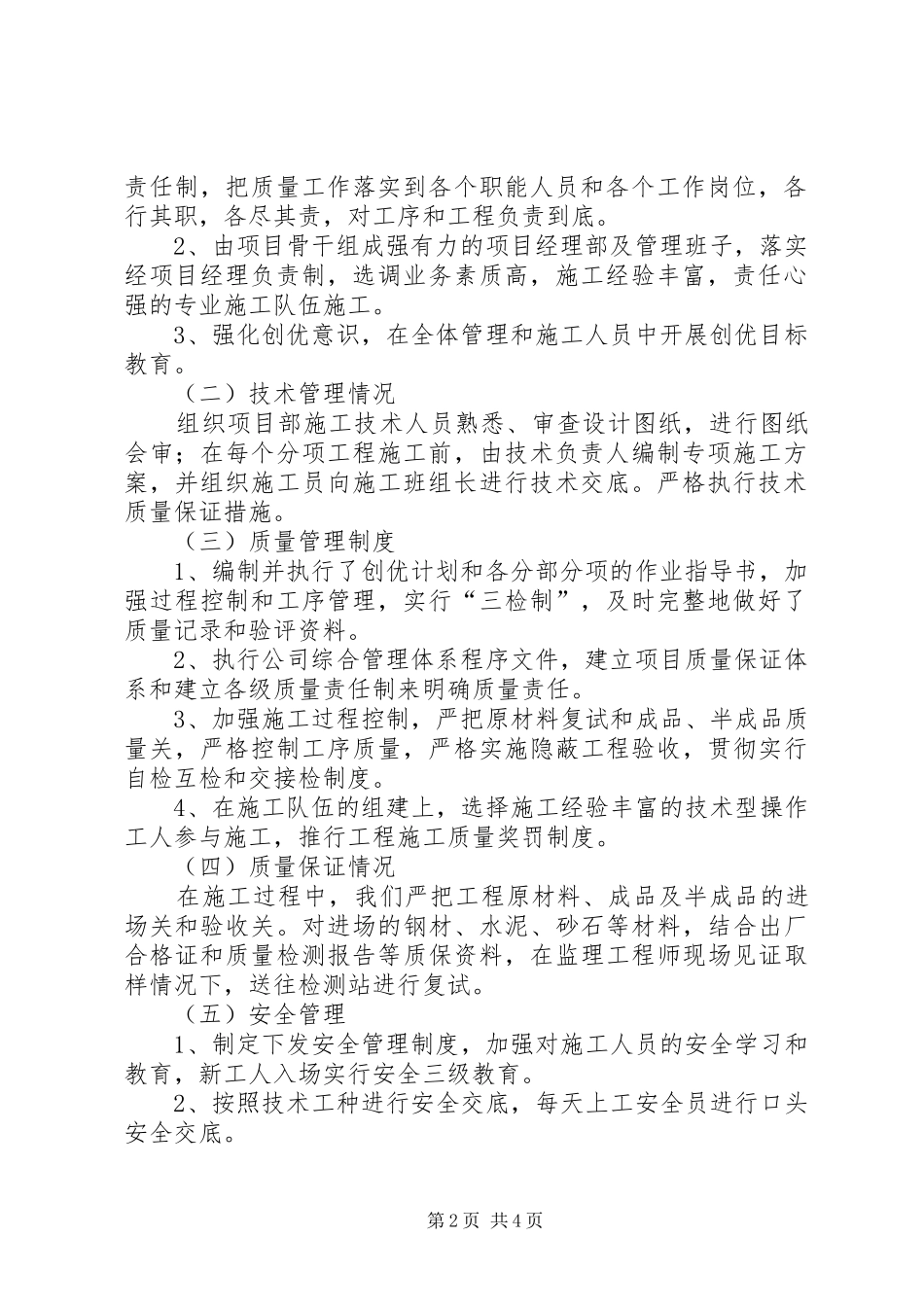

自备油库自评报告陕西黄陵二号煤矿有限公司工业广场自备油库迁建工程审批:复核:审核:编制:自评报告二〇一七年十二月陕西龙源建筑安装工程有限公司陕西黄陵二号煤矿有限公司工业广场自备油库迁建工程竣工验收自评报告一、工程概况建设单位:陕西黄陵二号煤矿有限公司监理单位:陕西建安工程监理有限公司施工单位:陕西龙源建筑安装工程有限公司监督单位:煤炭工业黄陵XX县区工程质量监督站工程位置:陕西黄陵二号煤矿院内本工程为陕西黄陵二号煤矿有限公司工业广场自备油库迁建,项目总占用电面积为586㎡,站内建构筑物占地面积为212.08㎡。站房建筑占地面积为34.47㎡,总建筑面积为34.47㎡,建筑层数为一层,建筑高度为3.75m,建筑耐火等级为二级,建筑结构为砌体结构等;开工时间:2017年5月4日,竣工时间:2017年12月10日。二、施工依据1、建设单位与施工单位签订的施工合同;2、本工程经审查合格的施工图纸及设计单位出具的设计变更单;3、国家、行业现行法律法规及相关建筑施工验收规范、质量评定标准;4、国家现行颁布的强制性标准;5、建设单位审批的施工组织设计及各专项施工方案;三、施工组织情况(一)施工组织与管理1、在开工之初,公司就明确了创优工程目标。建立了质量第1页共4页责任制,把质量工作落实到各个职能人员和各个工作岗位,各行其职,各尽其责,对工序和工程负责到底。2、由项目骨干组成强有力的项目经理部及管理班子,落实经项目经理负责制,选调业务素质高,施工经验丰富,责任心强的专业施工队伍施工。3、强化创优意识,在全体管理和施工人员中开展创优目标教育。(二)技术管理情况组织项目部施工技术人员熟悉、审查设计图纸,进行图纸会审;在每个分项工程施工前,由技术负责人编制专项施工方案,并组织施工员向施工班组长进行技术交底。严格执行技术质量保证措施。(三)质量管理制度1、编制并执行了创优计划和各分部分项的作业指导书,加强过程控制和工序管理,实行“三检制”,及时完整地做好了质量记录和验评资料。2、执行公司综合管理体系程序文件,建立项目质量保证体系和建立各级质量责任制来明确质量责任。3、加强施工过程控制,严把原材料复试和成品、半成品质量关,严格控制工序质量,严格实施隐蔽工程验收,贯彻实行自检互检和交接检制度。4、在施工队伍的组建上,选择施工经验丰富的技术型操作工人参与施工,推行工程施工质量奖罚制度。(四)质量保证情况在施工过程中,我们严把工程原材料、成品及半成品的进场关和验收关。对进场的钢材、水泥、砂石等材料,结合出厂合格证和质量检测报告等质保资料,在监理工程师现场见证取样情况下,送往检测站进行复试。(五)安全管理1、制定下发安全管理制度,加强对施工人员的安全学习和教育,新工人入场实行安全三级教育。2、按照技术工种进行安全交底,每天上工安全员进行口头安全交底。第2页共4页3、严格执行安全“三人连签”确认开工制度。4、进行定期不定期安全进场,发现安全隐患及时处理。通过项目部严格管理,工程施工过程中未发生安全事故。四、主要施工过程控制情况1、施工放线本工程主要施工测量,由专职技术员严格按照施工图放线。自检合格后,由技术负责人组织质量员、施工员等进行定位轴线的复核,报建设单位现场负责人复检,复检合格后,方可进行下道工序施工。2、基础结构工程(1)模板工程施工前编制专项施工方案,确保足够的强度、刚度、稳定性。在支模过程中加强自检、互检,发现问题及时整改,再交由技术负责人组织质量员、施工员等复核,保证了模板施工质量。(2)钢筋工程我们严格按照规范和技术要求进行操作,按制度进行报验验收,保证了钢筋工程的质量合格。(3)混凝土工程基础混凝土采用商品混凝土,主体混凝土采用自拌混凝土。为保证结构质量,对混凝土浇筑采取施工员现场跟踪检查,进行全过程的控制。3、装饰装修工程本着精品工程的原则,对于装饰工程,公司精心组织,认真施工,着重细节处理,力求装饰工程达到优良的标准。4、屋面工程:本工程屋面防水等级为三级,施工时在把好观感质量关的同时,特别注重对屋面渗漏水质量通病的防治,对防水材料使用前全部进...
