桩基工程质量自评报告桩基质量自评报告桩基工程质量自评报告各位领导,各位专家,你们好:由我公司承建的大秦篽苑小区1﹟,2﹟楼桩基工程,在各单位的支持下已完成,我方会同建设单位,监理单位共同对桩基进行了验收,经监测站检测合格
(一)工程概况:大秦篽苑小区1﹟,2﹟楼桩基工程位于XX市一号桥北西北角,本工程地基采用钢筋混凝土水下灌注桩
总桩数为234根,其中工程桩为222根,试,錨桩为15根
建设单位:设计单位:监理单位:承包单位:(二)工程进度控制大秦篽苑小区1﹟,2﹟楼桩基工程于2010年12月20日开工,于2011年01月27日竣工
(三)工程施工质量控制:项目部根据本工程特点,建立了施工质量保证体系,工序严格检查,对工序检查实行“三检制”,首先由各班组自检,自检合格后上报质量员复检,复检合格后上报技术负责进行终检
终检合格后上报监理工程师,取得监理工程师的许可后才可进入下道工序施工
桩基公司第1页桩基质量自评报告本工程施工依据:1)《大秦篽苑小区1﹟,2﹟楼桩基岩土工程勘擦报告书》2)《建筑桩基技术规范》﹝jgj94-943)《混凝土结构工程及验收规范》﹝gb50204-20024)《建筑地基基础工程施工质量验收规范》﹝gb50202-20025)《钢筋焊接及验收规范》﹝jgj18-2003﹞6)施工图纸1
测量放线质量控制1)复合建设方提供的控制点,水准点
2)根据建筑平面图位置进行工程轴线定位
3)根据桩位图进行桩位测量定点第1页共4页钻控灌注桩施工工艺流程

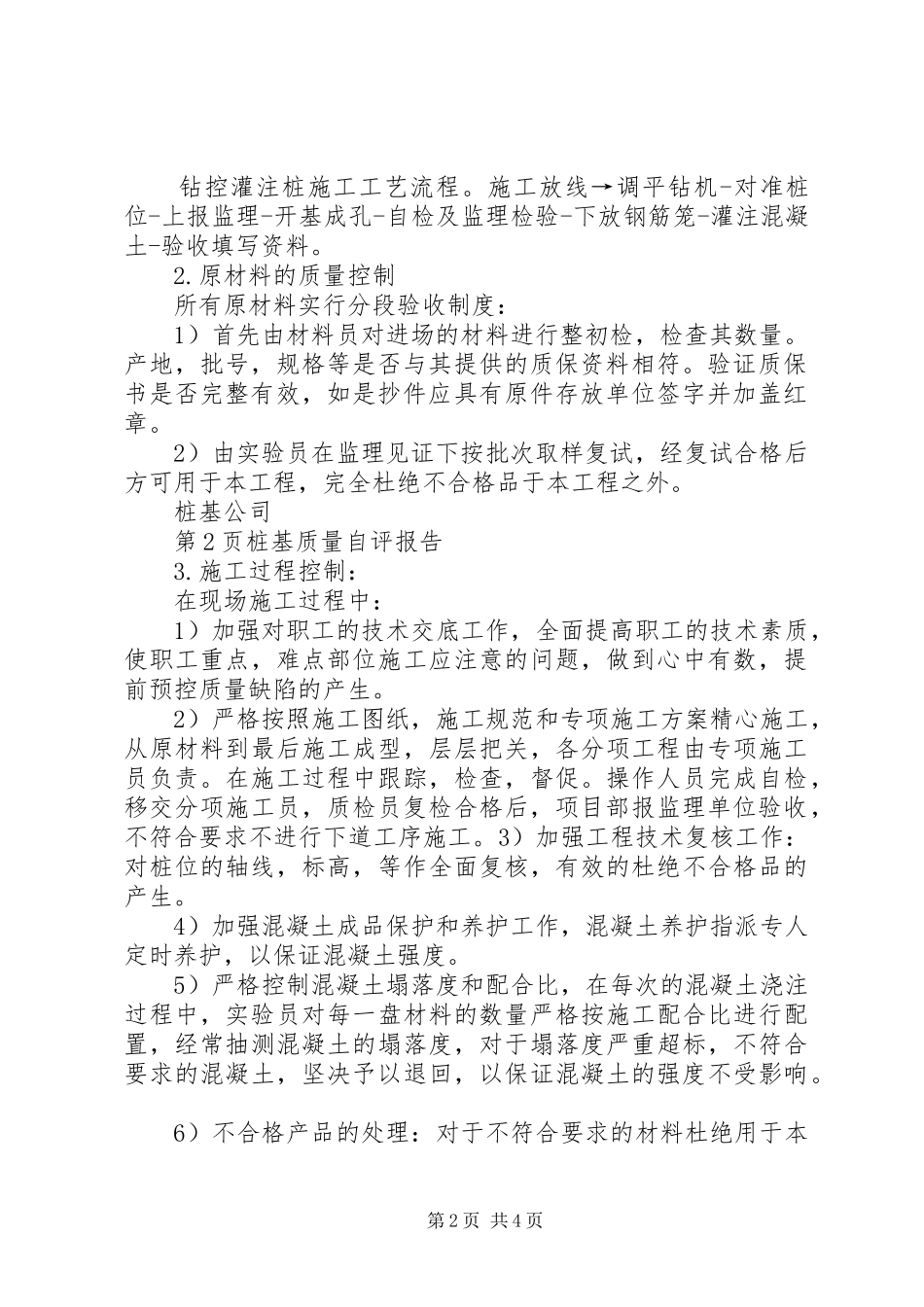

施工放线→调平钻机-对准桩位-上报监理-开基成孔-自检及监理检验-下放钢筋笼-灌注混凝土-验收填写资料
原材料的质量控制所有原材料实行分段验收制度:1)首先由材料员对进场的材料进行整初检,检查其数量
产地,批号,规格等是否与其提供的质保资料相符
验证质保书是否完整有效,如是抄件应具有原件存放单位签字并加盖红章
