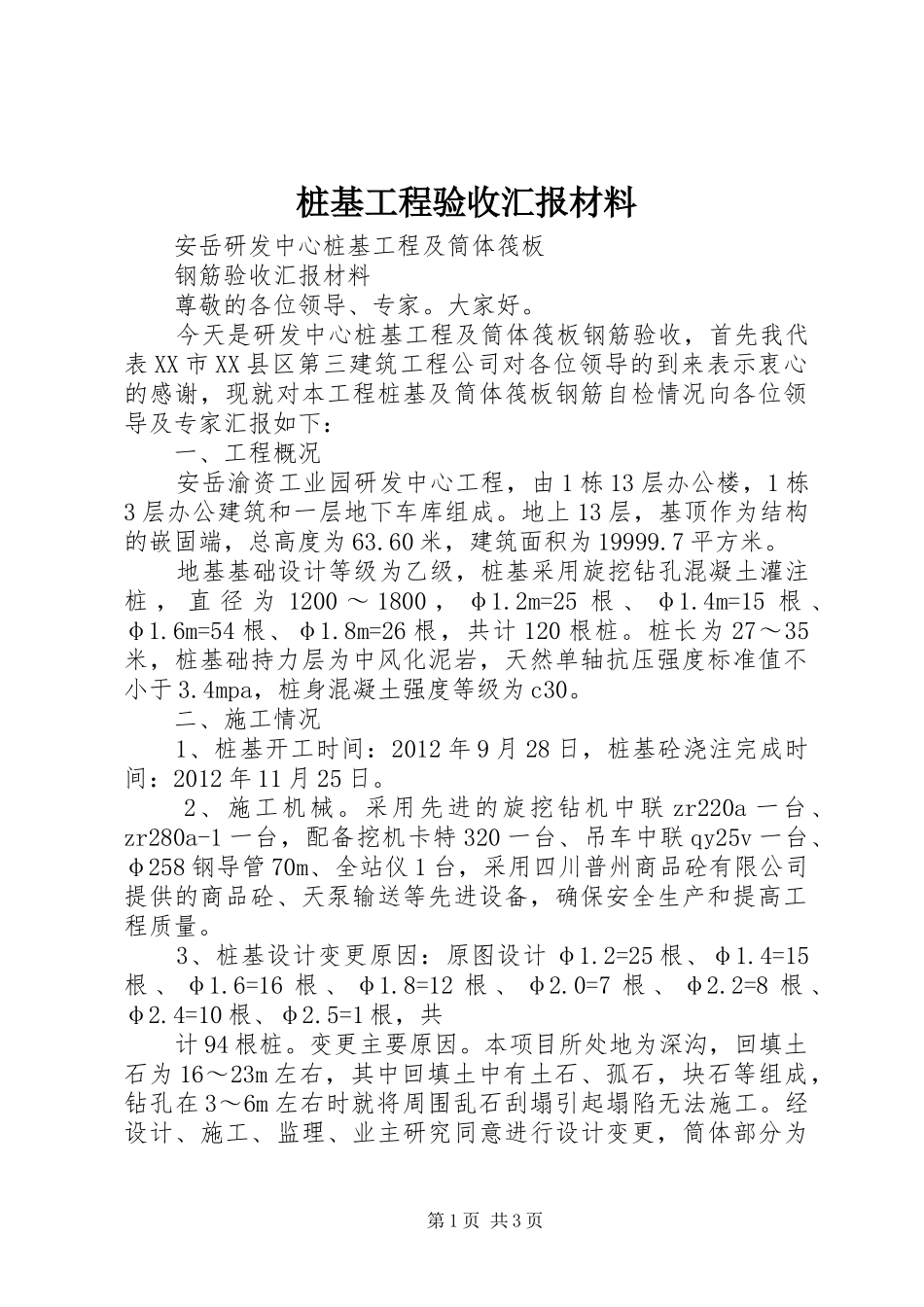

桩基工程验收汇报材料安岳研发中心桩基工程及筒体筏板钢筋验收汇报材料尊敬的各位领导、专家
今天是研发中心桩基工程及筒体筏板钢筋验收,首先我代表XX市XX县区第三建筑工程公司对各位领导的到来表示衷心的感谢,现就对本工程桩基及筒体筏板钢筋自检情况向各位领导及专家汇报如下:一、工程概况安岳渝资工业园研发中心工程,由1栋13层办公楼,1栋3层办公建筑和一层地下车库组成
地上13层,基顶作为结构的嵌固端,总高度为63
60米,建筑面积为19999
地基基础设计等级为乙级,桩基采用旋挖钻孔混凝土灌注桩,直径为1200~1800,φ1
2m=25根、φ1
4m=15根、φ1
6m=54根、φ1
8m=26根,共计120根桩
桩长为27~35米,桩基础持力层为中风化泥岩,天然单轴抗压强度标准值不小于3
4mpa,桩身混凝土强度等级为c30
二、施工情况1、桩基开工时间:2012年9月28日,桩基砼浇注完成时间:2012年11月25日
2、施工机械
采用先进的旋挖钻机中联zr220a一台、zr280a-1一台,配备挖机卡特320一台、吊车中联qy25v一台、φ258钢导管70m、全站仪1台,采用四川普州商品砼有限公司提供的商品砼、天泵输送等先进设备,确保安全生产和提高工程质量
3、桩基设计变更原因:原图设计φ1
2=25根、φ1
4=15根、φ1
6=16根、φ1
8=12根、φ2
0=7根、φ2
2=8根、φ2
4=10根、φ2
5=1根,共计94根桩
变更主要原因
本项目所处地为深沟,回填土石为16~23m左右,其中回填土中有土石、孤石,块石等组成,钻孔在3~6m左右时就将周围乱石刮塌引起塌陷无法施工
经设计、施工、监理、业主研究同意进行设计变更,筒体部分为第1页共3页群桩加筏板,其它大桩改为双桩加承台

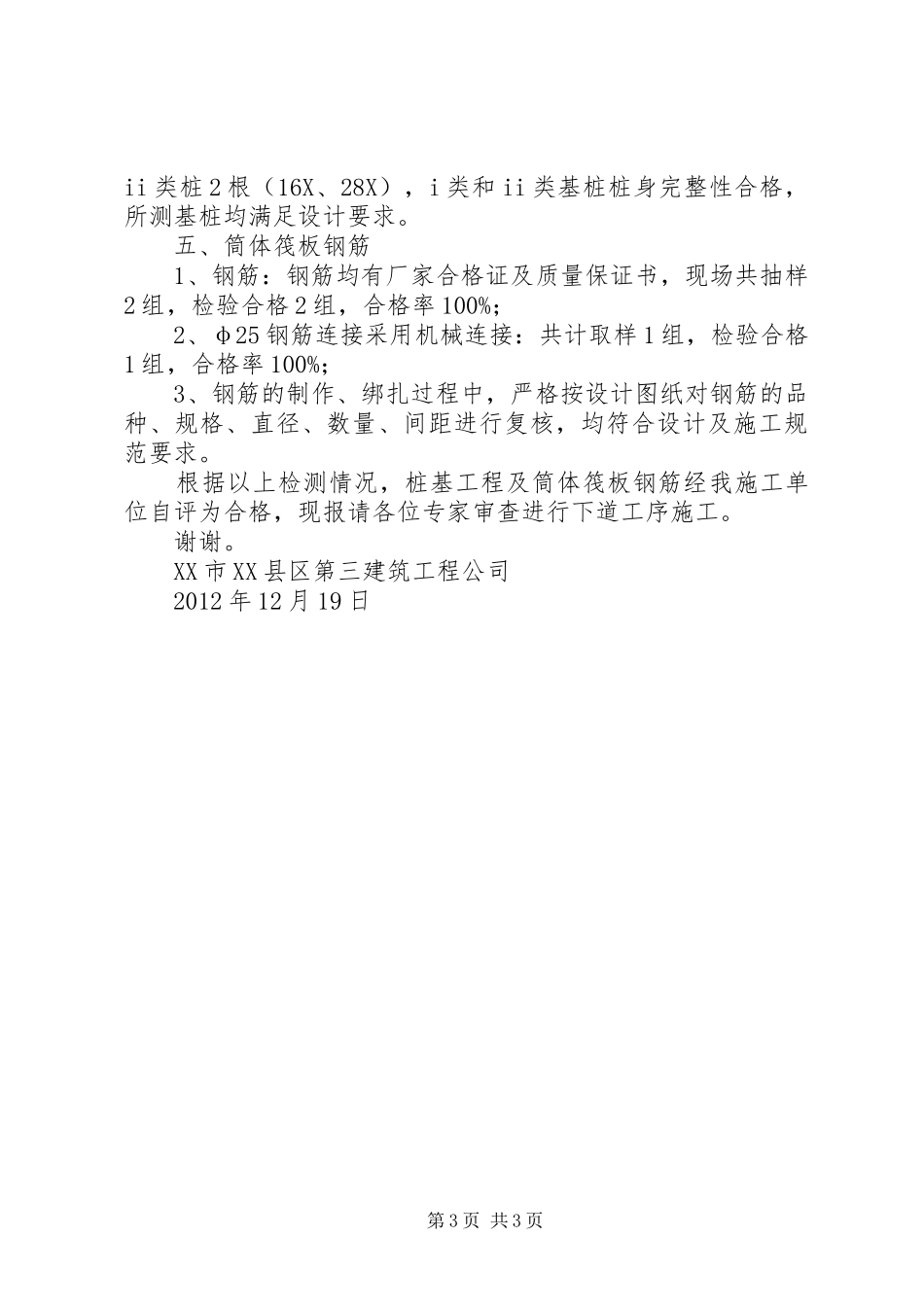

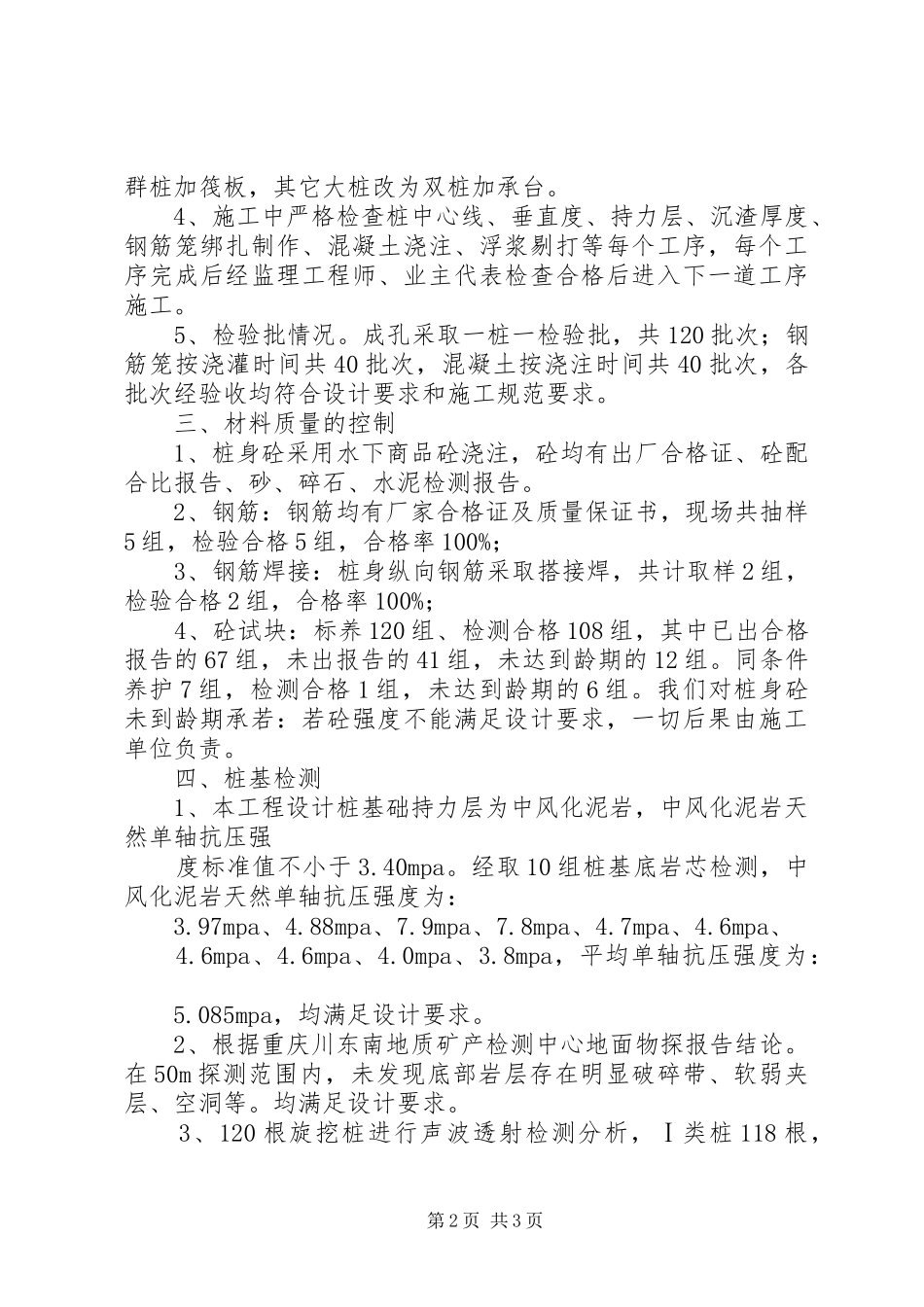

4、施工中严格检查桩中心线、垂直度、持力层、沉渣厚度、钢筋笼绑扎制作
