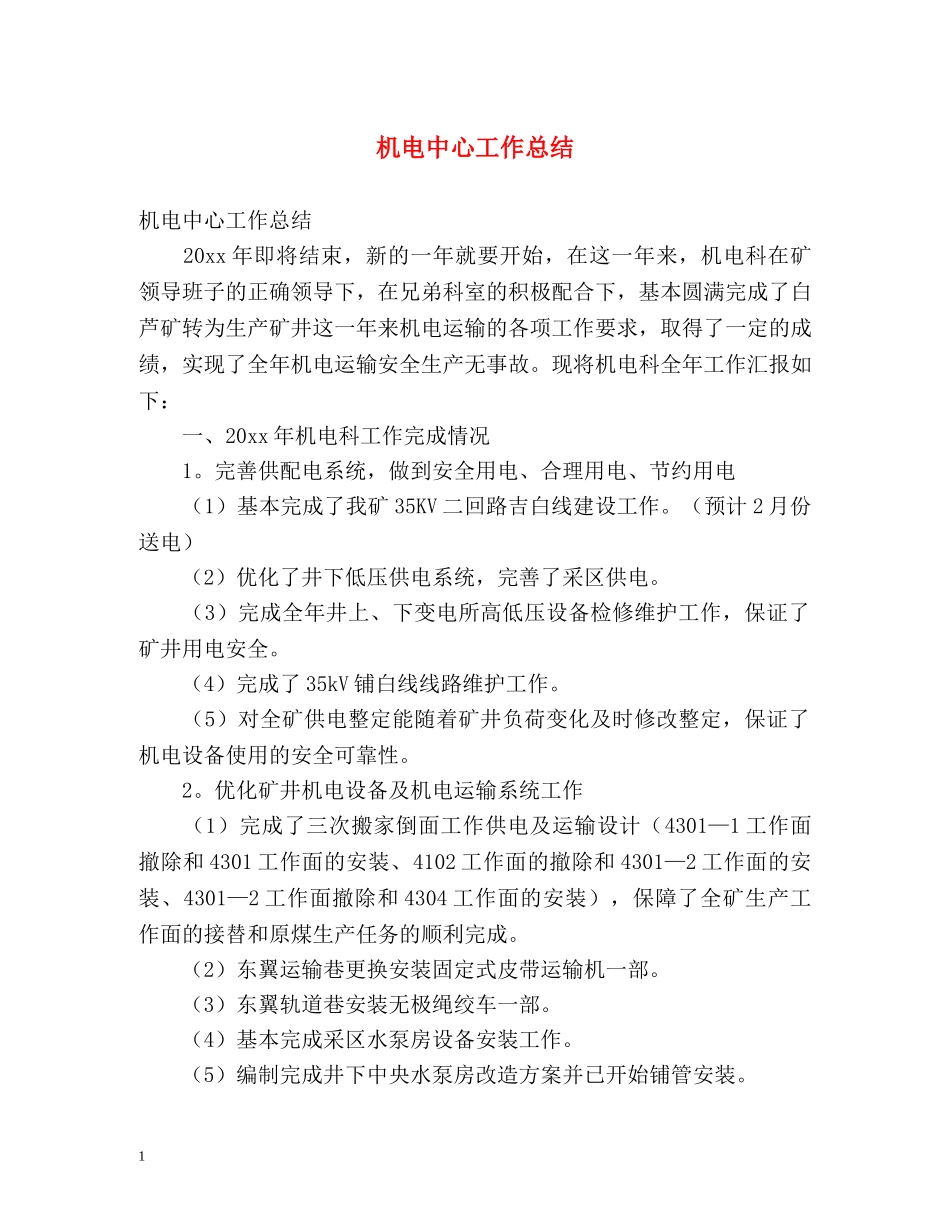

机电中心工作总结机电中心工作总结20xx年即将结束,新的一年就要开始,在这一年来,机电科在矿领导班子的正确领导下,在兄弟科室的积极配合下,基本圆满完成了白芦矿转为生产矿井这一年来机电运输的各项工作要求,取得了一定的成绩,实现了全年机电运输安全生产无事故
现将机电科全年工作汇报如下:一、20xx年机电科工作完成情况1
完善供配电系统,做到安全用电、合理用电、节约用电(1)基本完成了我矿35KV二回路吉白线建设工作
(预计2月份送电)(2)优化了井下低压供电系统,完善了采区供电
(3)完成全年井上、下变电所高低压设备检修维护工作,保证了矿井用电安全
(4)完成了35kV铺白线线路维护工作
(5)对全矿供电整定能随着矿井负荷变化及时修改整定,保证了机电设备使用的安全可靠性
优化矿井机电设备及机电运输系统工作(1)完成了三次搬家倒面工作供电及运输设计(4301—1工作面撤除和4301工作面的安装、4102工作面的撤除和4301—2工作面的安装、4301—2工作面撤除和4304工作面的安装),保障了全矿生产工作面的接替和原煤生产任务的顺利完成
(2)东翼运输巷更换安装固定式皮带运输机一部
(3)东翼轨道巷安装无极绳绞车一部
(4)基本完成采区水泵房设备安装工作
(5)编制完成井下中央水泵房改造方案并已开始铺管安装
1此资料由网络收集而来,如有侵权请告知上传者立即删除
资料共分享,我们负责传递知识

(6)完成了冬季供暖前锅炉的检修及供暖系统维护工作
完成“雨季三防”相关工作(1)完成井下中央水泵房水泵检修工作,并进行联合试运转
(2)完成矿井防雷实验,并对高压电器设备完成高压预防性试验
完成技术资料整理工作
(1)完成了全矿全年大型机电设备年检工作
(2)完善机电各规程、管理制度、图纸和资料,
