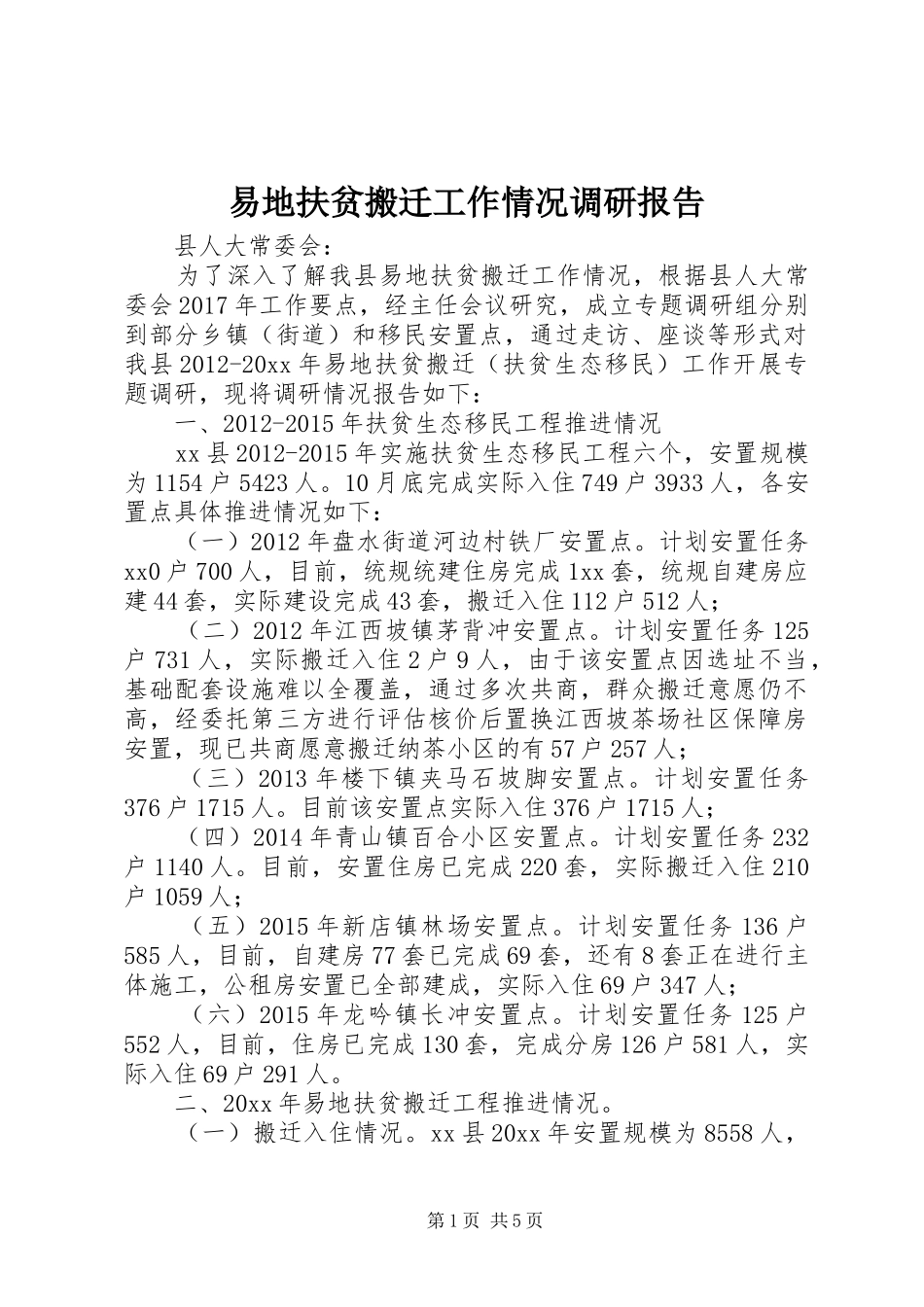

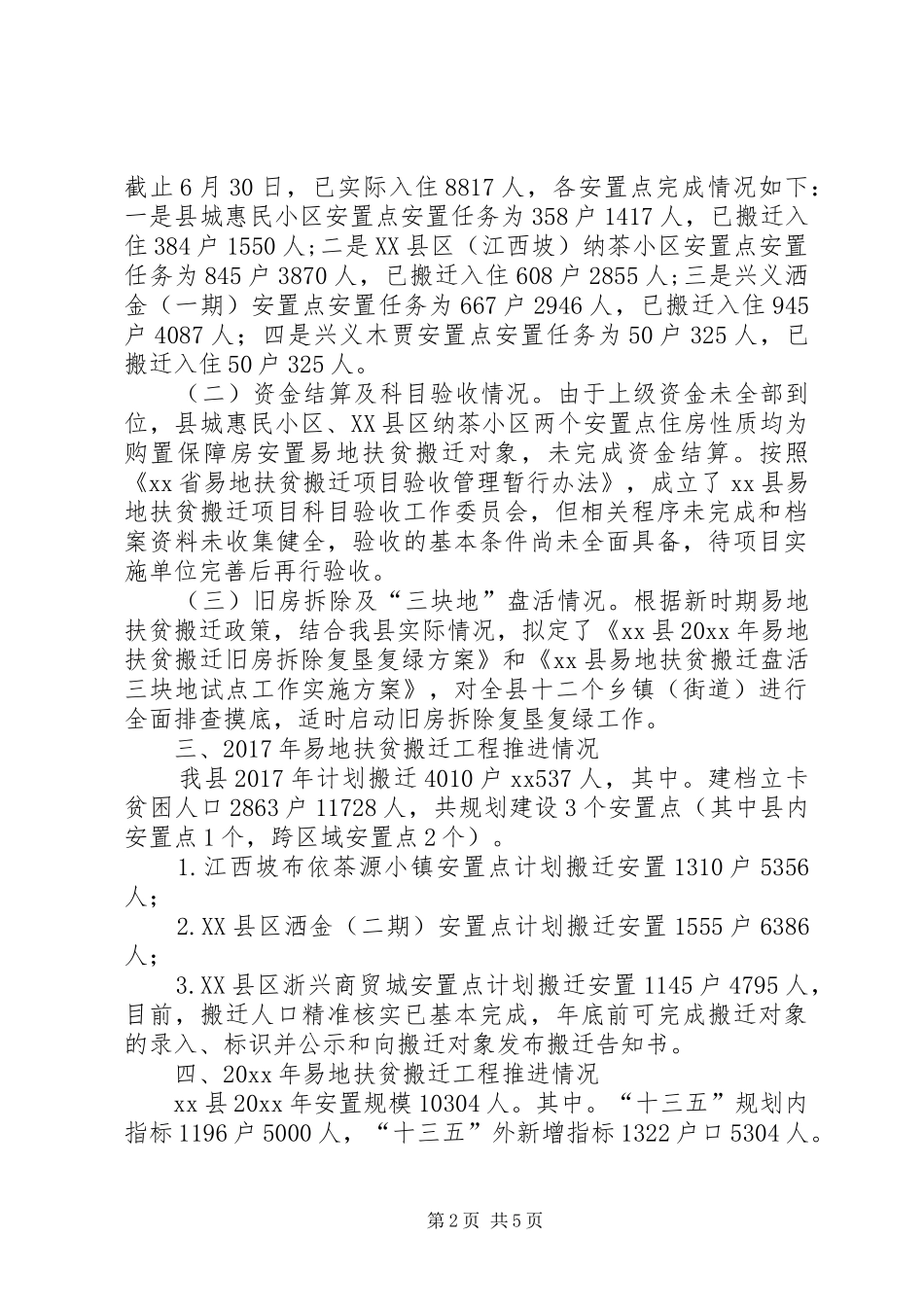

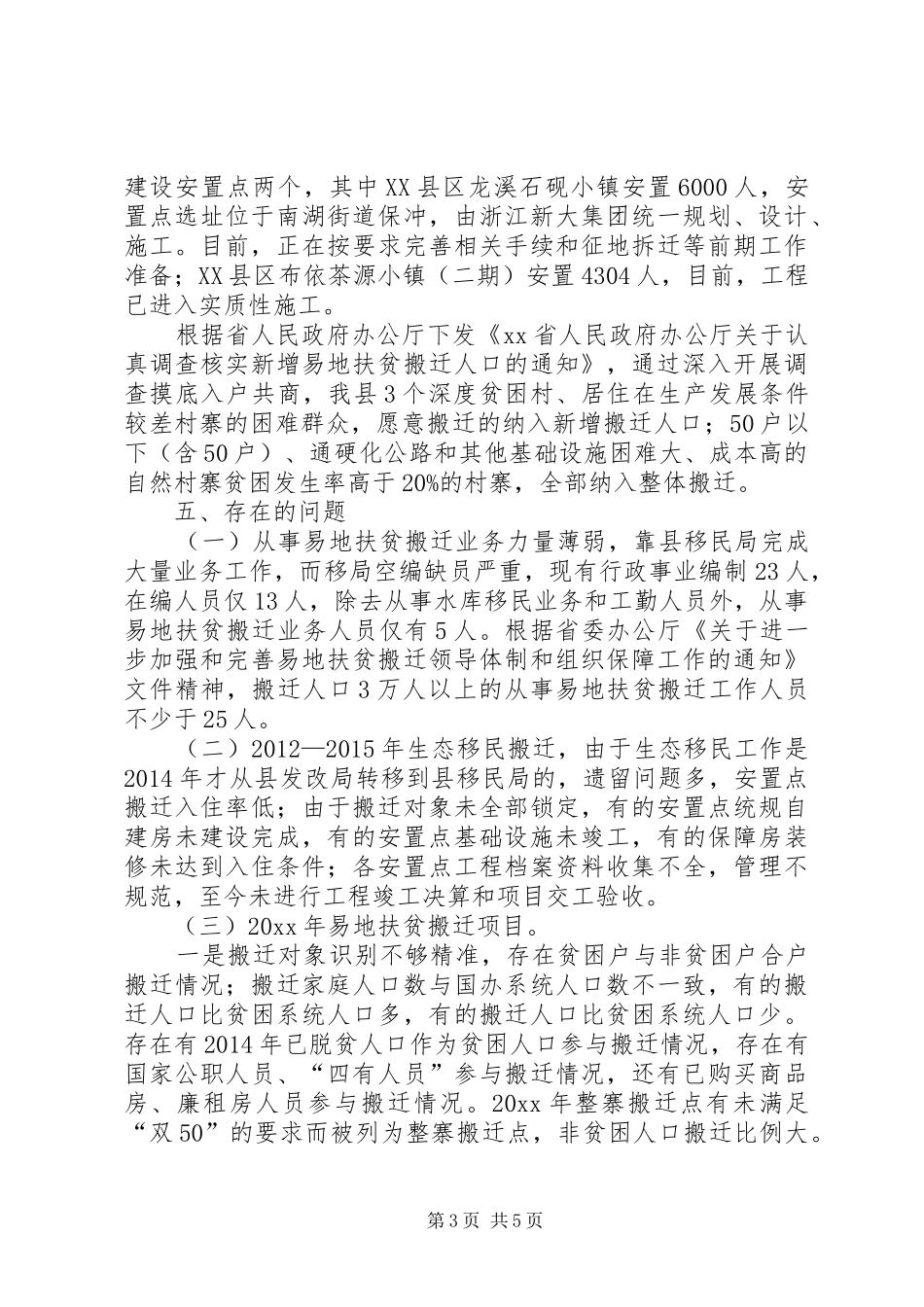

易地扶贫搬迁工作情况调研报告县人大常委会:为了深入了解我县易地扶贫搬迁工作情况,根据县人大常委会2017年工作要点,经主任会议研究,成立专题调研组分别到部分乡镇(街道)和移民安置点,通过走访、座谈等形式对我县2012-20xx年易地扶贫搬迁(扶贫生态移民)工作开展专题调研,现将调研情况报告如下:一、2012-2015年扶贫生态移民工程推进情况xx县2012-2015年实施扶贫生态移民工程六个,安置规模为1154户5423人。10月底完成实际入住749户3933人,各安置点具体推进情况如下:(一)2012年盘水街道河边村铁厂安置点。计划安置任务xx0户700人,目前,统规统建住房完成1xx套,统规自建房应建44套,实际建设完成43套,搬迁入住112户512人;(二)2012年江西坡镇茅背冲安置点。计划安置任务125户731人,实际搬迁入住2户9人,由于该安置点因选址不当,基础配套设施难以全覆盖,通过多次共商,群众搬迁意愿仍不高,经委托第三方进行评估核价后置换江西坡茶场社区保障房安置,现已共商愿意搬迁纳茶小区的有57户257人;(三)2013年楼下镇夹马石坡脚安置点。计划安置任务376户1715人。目前该安置点实际入住376户1715人;(四)2014年青山镇百合小区安置点。计划安置任务232户1140人。目前,安置住房已完成220套,实际搬迁入住210户1059人;(五)2015年新店镇林场安置点。计划安置任务136户585人,目前,自建房77套已完成69套,还有8套正在进行主体施工,公租房安置已全部建成,实际入住69户347人;(六)2015年龙吟镇长冲安置点。计划安置任务125户552人,目前,住房已完成130套,完成分房126户581人,实际入住69户291人。二、20xx年易地扶贫搬迁工程推进情况。(一)搬迁入住情况。xx县20xx年安置规模为8558人,第1页共5页截止6月30日,已实际入住8817人,各安置点完成情况如下:一是县城惠民小区安置点安置任务为358户1417人,已搬迁入住384户1550人;二是XX县区(江西坡)纳茶小区安置点安置任务为845户3870人,已搬迁入住608户2855人;三是兴义洒金(一期)安置点安置任务为667户2946人,已搬迁入住945户4087人;四是兴义木贾安置点安置任务为50户325人,已搬迁入住50户325人。(二)资金结算及科目验收情况。由于上级资金未全部到位,县城惠民小区、XX县区纳茶小区两个安置点住房性质均为购置保障房安置易地扶贫搬迁对象,未完成资金结算。按照《xx省易地扶贫搬迁项目验收管理暂行办法》,成立了xx县易地扶贫搬迁项目科目验收工作委员会,但相关程序未完成和档案资料未收集健全,验收的基本条件尚未全面具备,待项目实施单位完善后再行验收。(三)旧房拆除及“三块地”盘活情况。根据新时期易地扶贫搬迁政策,结合我县实际情况,拟定了《xx县20xx年易地扶贫搬迁旧房拆除复垦复绿方案》和《xx县易地扶贫搬迁盘活三块地试点工作实施方案》,对全县十二个乡镇(街道)进行全面排查摸底,适时启动旧房拆除复垦复绿工作。三、2017年易地扶贫搬迁工程推进情况我县2017年计划搬迁4010户xx537人,其中。建档立卡贫困人口2863户11728人,共规划建设3个安置点(其中县内安置点1个,跨区域安置点2个)。1.江西坡布依茶源小镇安置点计划搬迁安置1310户5356人;2.XX县区洒金(二期)安置点计划搬迁安置1555户6386人;3.XX县区浙兴商贸城安置点计划搬迁安置1145户4795人,目前,搬迁人口精准核实已基本完成,年底前可完成搬迁对象的录入、标识并公示和向搬迁对象发布搬迁告知书。四、20xx年易地扶贫搬迁工程推进情况xx县20xx年安置规模10304人。其中。“十三五”规划内指标1196户5000人,“十三五”外新增指标1322户口5304人。第2页共5页建设安置点两个,其中XX县区龙溪石砚小镇安置6000人,安置点选址位于南湖街道保冲,由浙江新大集团统一规划、设计、施工。目前,正在按要求完善相关手续和征地拆迁等前期工作准备;XX县区布依茶源小镇(二期)安置4304人,目前,工程已进入实质性施工。根据省人民政府办公厅下发《xx省人民政府办公厅关于认真调查核实新增易地扶贫搬迁人口的通知》,通过深入开展调查摸底入户共商,我县3个深度贫困村、居住在生产发展条件较差村寨的困难群众,愿意搬迁的纳入新...
